本日天氣:上午陰、下午晴
本日施作項目
1. 住三R3-47坵塊鋼筋混凝土塊破除。
2. 商二C2-14坵塊混凝土塊破除。
3. RD15M-10橫交管開挖。
4. 工區水路疏通。
5. RD15M-10橫交管開挖線撒石灰放樣。
6. 路燈基礎座(預鑄)模板組立及澆置。

排水工程
1. RD5-2 Ba801(0K+20~39)底版鋼線網及模板組立。
2. RD10M-16-2 Bb821箱涵抽水。
3. RD4-2-3 Ub8013(0K+60~100)U溝蓋版鋼筋綁紮及模板組立;RD15M-9 Bb841-1~Bb841-2(0K+87~106)腹頂版、RD15M-9 Bb841-2(0K+106~125)底版、RD15M-10 Bb841-4(0K+01~19)腹頂版鋼線網及模板組立。(吊卡車*1、開挖機*1、操作手*1、移工*10)
4. 10M園道Ua9018-3(0K+60~72.5)、Ua9016-1(0K+0~7.5)U溝蓋版鋼筋綁紮;Ua8028-1(0K+0~15)U溝牆身模板組立及澆置。

共同管道工程
1.10M園道,E_65_24~RD15M-4,T_15M-4_10 TYPE I,轉彎段鋼筋綁紮;RD15M-4,T_15M-4_09~10M園道,T_65_22 TYPE J,轉彎段、10M園道,T_65_22 ~RD15M-4,T_15M-4_09 TYPE J,轉彎段鋼筋綁紮、排管、模板組立;10M園道,T_65_24~E_65_26、E_65_26~T_65_26 TYPE J、E_65_28、E_65_26 TYPE Q、10M園道,E_65_20~T_65_20、T_65_20~E_65_22 TYPE J排管、模板組立及澆置;RD4-1-2,T_4-1_03~E_4-1_05 TYPE E,L側(第一次)、T_4-1_09~T_4-1_11 TYPE H,L側開挖及PC澆置。
2. RD4-3-1,E_4-3_02~T_4-3_02 TYPE E,R側、T_4-3_05~E_4-3_07、E_4-3_07~T_4-3_07、T_4-3_07~E_4-3_09、E_4-3_09~T_4-3_09、T_4-3_09~E_4-3_11 TYPE H,L側鋼筋綁紮;E_4-3_06~T_4-3_06、T_4-3_08~E_4-3_10、E_4-3_10~T_4-3_10 TYPE I,R側、E_4-3_06、E_4-3_10 TYPE Q,R側開挖及PC澆置。
3. RD7-8-1,E_7-8-1_05~E_7-8-1_07 TYPE G,L側鋼筋綁紮、排管施作;T_7-4-1_T1光化箱TYPE P及TYPE P1施作。
4. RD4-3-2,T_4-3_22分歧部接地系統施作及吊放;RD4-2-3,E_4-2_02分歧部吊放。

污水工程
1. WD02602管損修復;WD02801、WD02802、WD02803、WD02805、WD02806施工前置作業。

交通維持工程
1. 領航路型鋼式護欄調整(按日計酬)。
2. 中環路二段(機車待轉區)圍籬施作位置整地。

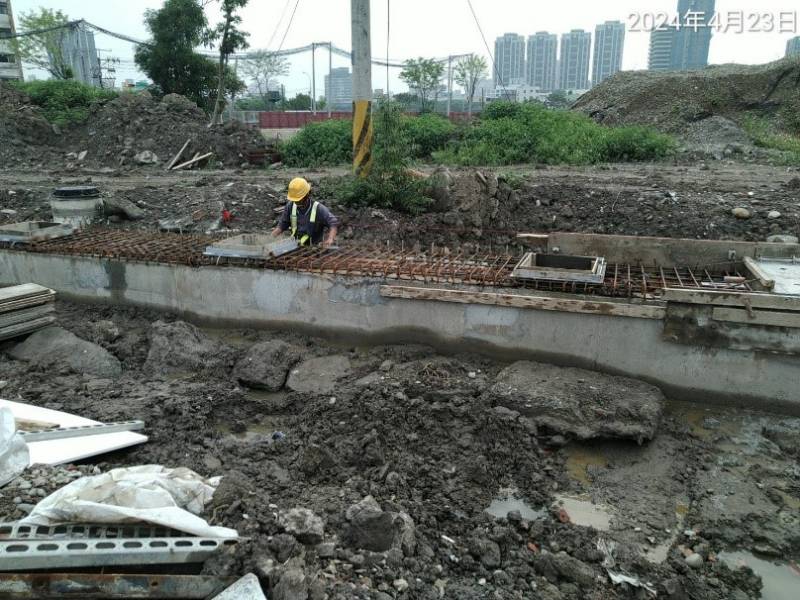

1130423工程現況4-2-3 Ub8013(0K+60~100)U溝蓋版鋼筋綁紮
1130423工程現況路燈基礎座(預鑄)澆置
1130423工程現況15M-10橫交管開挖
1130423工程現況領航路型鋼式護欄調整
1130423工程現況4-3-1共同管道鋼筋綁紮
1130423工程現況
中環路二段(機車待轉區)圍籬施作位置整地
