本日天氣:上午晴、下午陰
本日施作項目
1. 商二C2-14坵塊地坪整理、營建混合物集中堆置。2. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-90坵塊營建混合物清運至商二C2-15坵塊暫置。
4. 公七級配物料進場堆置、礫石軋碎、物料調運翻曬。
5. 公四公園生態池砌石護岸施作。
6. RD4-2-3土方清運。
7. RD4-2-3(領航路以北)人行道路基夯實。
8. RD4-2-3(0K+965~1K+30)R側及L側人行道無障礙斜坡道鋼線網鋪設及澆置。
9. 10M園道路燈改善作業。
10.莊田路圍籬拆除;中正路圍籬施作。
11.料場U溝蓋版鋼筋加工作業。
12.A5泰山站旁停車場全阻隔式圍籬施作。
13.住三R3-94坵塊至RD15M-11出入口交通維持、出入車輛輪胎清洗。
14.RD10M-15-3箱涵抽水。
15.RD15M-11箱涵抽水。
16.RD10M-15-3抽水機吊運至RD10M-16-1箱涵抽水;工區內型鋼式護欄、A5泰山站半阻隔式圍籬回收作業。
17.RD7-11 Bc102安全護欄施作。
18.工區灑水。
排水工程
1. RD5-2 Ua8025(0K+0~9)U溝、Ga8024集水井蓋版及路緣石鋼筋綁紮、模板組立。
2. RD7-8-1 Ub8072(0K+60~80)、Ub8073(0K+40~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8070(0K+40~104)U溝底版及牆身模板組立,Ub8070(0K+60~80)U溝底版及牆身澆置;Ub8071(0K+0~100)U溝底版及牆身鋼筋綁紮。
3. RD15M-4 Ua9018(0K+0~18.7)、RD15M-4轉中環路Ua9018與既有側溝銜接U溝路緣石模板組立及;RD15M-4 Ua9016(0K+0~19.11)、RD15M-4轉中環路Ua9016與既有側溝銜接U溝蓋版鋼筋綁紮、模板組立;RD7-6-2 Ba401(0K+60~80)底版鋼線網綁紮、模板組立。
4. RD4-1-2 Ua7008(0K+40~51.52)U溝底版及牆身鋼筋綁紮;Ga7008集水井底版及牆身鋼筋綁紮、模板組立。
5. RD7-6-2 Bb836-1(0K+96.85~109.1)腹頂版、RD15M-11 Ba410(0K+530~549)底版鋼線網綁紮、模板組立。
6. RD7-8 Ua4023(0K+8.7~20)、Ua4024(0K+9.1~20)、RD7-8-2 Ub8029(0K+40~50)、Ub8030(0K+80~92)U溝蓋版鋼筋綁紮、模板組立;Ub8029(0K+20~40)U溝底版及牆身鋼筋綁紮。
共同管道工程
1. RD4-2-3,E_4-2_01~RD4-3-2,E_4-3_24 TYPE E,轉彎段抽水、排管、模板組立。
2. RD4-3-1,STA.0K+0~409,R側及L側土方整理;RD6-1,E_6-1_13、E_6-1_14、T_6-1_14、E_6-1_16分歧部接地系統施作及吊放。
污水工程
1. WC02002、WC02003、WC02004明挖施工及CLSM澆置,WD01705、WD01706明挖管段CLSM澆置。

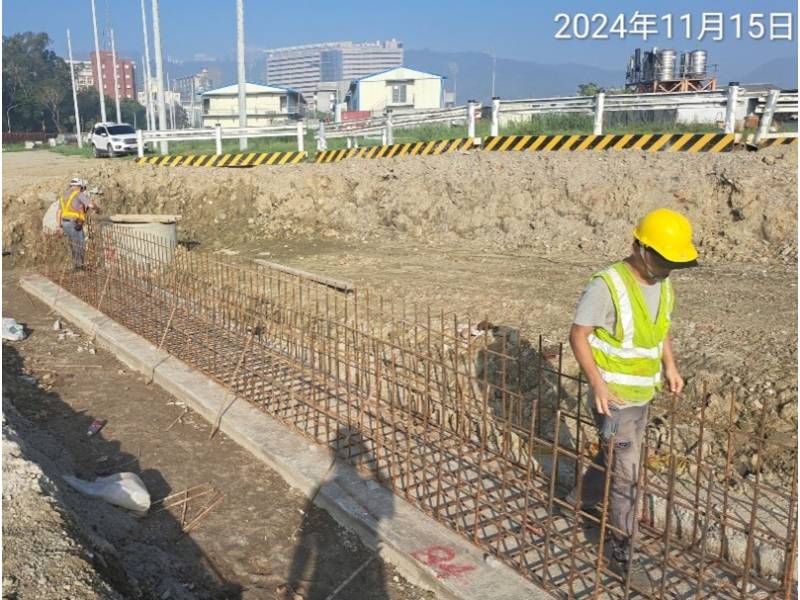

10M-16-1抽水
公四公園生態池砌石護岸施作
公七級配物料進場堆置、礫石軋碎、物料調運翻曬
7-8-2 Ub8029(0K+20~40)U溝底版及牆身鋼筋綁紮
A5泰山站旁停車場全阻隔式圍籬施作
4-2-3(0K+965~1K+30)R側及L側人行道無障礙斜坡道鋼線網鋪設
