本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-51坵塊混凝土塊破除。2. 住三R3-81坵塊營建混合物、清除掘除(樹木、竹木、雜物)等集中堆置。
3. 住三R3-72坵塊營建混合物等集中堆置。
4. 住三R3-91坵塊混凝土塊破除。
5. 住三R3-91坵塊級配物料進場堆置。
6. 文中二混凝土塊破除及軋碎、集中堆置。
7. 10M園道人行道磁磚修繕。
8. 莊泰路-莊田路口圍籬拆除及路面切割。
9. 中環路圍籬標語塗銷、油漆粉刷;坡雅路臨時人行道防撞桿安裝、圍籬面板油漆粉刷。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
公四公園
1. 公四公園(工區一)傳承廣場紙模鋪設及澆置;傳承廣場周邊人行道整地。
2. 公四公園(工區一)傳承廣場不鏽鋼板膨脹螺絲鎖固。
3. 公四公園(工區三)親水平台及展演舞台、觀水平台基礎修飾。
4. 公四公園(工區三)混凝土塊石籠座椅、混凝土塊過篩。
5. 公四公園工區抽水。
6. 公四公園工區整地。
7. 公四公園(工區三)抿石子座椅基礎底版、(礫石地坪、無縫地墊)遊具基礎、混凝土塊石龍座椅PC澆置。
排水工程
1. RD15M-11 Ba411(0K+621~640)腹頂版、(0K+659~678)底版鋼線網及模板組立。(吊卡車*1、操作手*1、鋼筋工*1、模板工*2、移工*2)
2. RD15M-4~RD4-1-2 Ua9011(0K+0~20、0K+20~40)U溝蓋版及路緣石鋼筋綁紮;RD15M-4 Ma9-1、Ma9-2人孔調整層鋼筋綁紮。
共同管道工程
1. RD7-8,T_7-8_06~E_7-8_08 TYPE I,R側排管、模板組立;E_7-8_08~T_7-8_08 TYPE I,R側鋼筋綁紮、排管施作;T_7-8_08~E_7-8_10 TYPE H,R側開挖。
2. RD4-3-1,STA.0K+0~150,R側及L側CLSM回填前整地。
3. RD10M-37-2,E_10M-37-2_02~E_10M-37-2_03 TYPE I',R側及L側、E_10M-37-2_01、E_10M-37-2_02、E_10M-37-2_04、E_10M-37-2_05、E_10M-37-2_06 TYPE Q',R側及L側、E_10M-37-2_03 TYPE Q',R側排管、模板組立及澆置。
4. RD4-2-3,T_4-2_02分歧部設施設備安裝;T_4-2_02~T_4-2_04 TYPE E,R側通管作業。
5. RD4-4-2分歧部設施設備安裝;RD7-3,E_7-3_19、T_7-3_19、E_7-3_21、T_7-3_21、E_7-3_23、T_7-3_23分歧部開挖。
6. 預鑄分歧部材料進場。
污水工程
1. WC05201、WC05202、WC05204、WC05205、WC05206、WC10601、WC10602、WC10701、WC10702明挖施工。
交通維持工程
1. RD4-2-3圍籬引孔位置放樣。
外部廠商進場
1. 莊泰路-莊田路口台電進場施作。

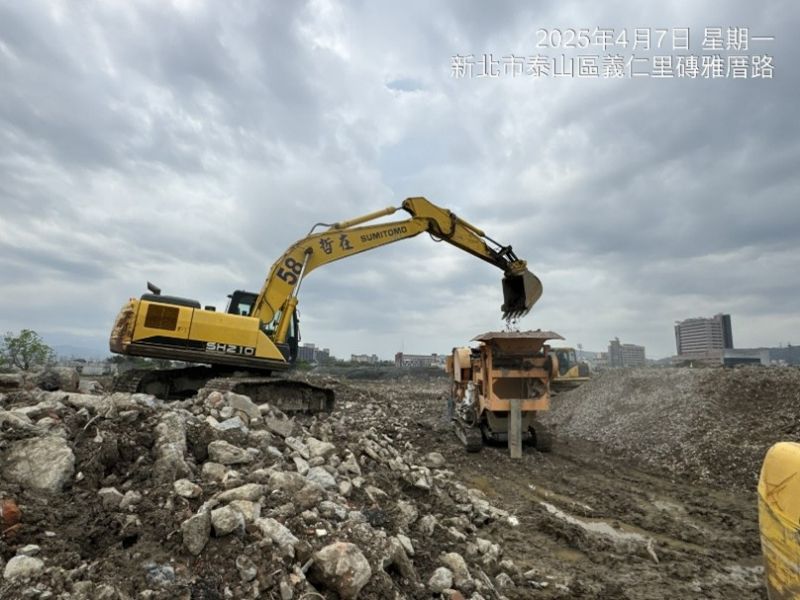

公四公園礫石地坪遊具基礎澆置
