本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4(0K+50~250)L側人行道樹圍石PC模板組立及澆置。
2. 工區出入口大門修繕;中環路清潔隊圍籬復舊、地坪養護。
3. R10M-37-2箱涵抽水、Ba402箱涵撒石灰放樣。
4. B0039污水人孔抽水機吊運及抽水。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。

整地土方工程
1. 住三R3-51坵塊營建混合物分類集中堆置。
2. 住三R3-63坵塊混凝土塊破除及軋碎、集中堆置。
3. 住三R3-74坵塊地坪整理、清除掘除(樹木、竹木、雜物)集中堆置。
4. 住三R3-84坵塊混凝土軋碎料搬運。
5. 公六地坪整理、清除掘除。
6. 公七清除掘除(樹木、竹木、雜物)、營建混合物等集中堆置。
7. 社福用地級配物料礫石軋碎、集中堆置。
8. RD7-8-1臨時排水開挖。
9. RD4-3-1路基回填、垃圾清除。

公四公園
1. 公四公園(工區三)故事廣場(第一次)、樂活小徑、林蔭散步道緣石及高壓透水磚鋪設。
2. 公四公園(工區三)HDPE透水管埋設。
3. 公四公園(工區三)時光走廊工廠意象安裝。
4. 公四公園(工區三)公園銘牌基礎(第一次)鋼筋綁紮、模板組立及澆置。
5. 公四公園(工區三)混凝土塊地坪翹除篩選。
6. 公四公園(工區三)清碎石近運利用。
7. 公四公園廁所後方排水溝鍍鋅格柵框點焊。
8. 公四公園故事廣場不鏽鋼板組立。

排水工程
1. RD10M-16-1 Bb820(0K+60~80)腹頂版澆置。
2. RD7-8 Ba412(0K+114~133)腹頂版鋼線網綁紮、模板組立及澆置。
3. RD6-1 Ub8062(0K+0~80)、Ub8060(0K+0~20)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-8,T_7-8_08~E_7-8_10 TYPE J,R側鋼筋綁紮、排管施作;T_7-8_10~E_7-8_12 TYPE H,R側鋼筋綁紮、排管、模板組立及澆置;E_7-8_11~E_7-8_12橫交管TYPE G開挖、擋土支撐施作及PC澆置。
2. RD10M-37-1,E_10M-37-1_03~E_10M-37-1_04、E_10M-37-1_04~E_10M-37-1_03 TYPE I',R側及L側排管、模板組立;RD4-3-2,E_4-3_32~E_4-3_34 TYPE E,R側鋼筋綁紮、排管施作。
3. RD7-3,T_7-3_19~E_7-3_21 TYPE H,L側、E_7-3_21~T_7-3_21 TYPE G,L側鋼筋綁紮、排管、模板組立及澆置;T_7-3_21~E_7-3_23 TYPE G,L側開挖、擋土支撐施作及PC澆置。
4. RD5-2,E_5_01~E_5_03 TYPE I,L側、E_5_03~T_5_03 TYPE J,L側、E_5_03~T_5_T2光化箱TYPE P1,L側、T_5_T2~T_5_03光化箱TYPE P,L側鋼筋綁紮、排管、模板組立及澆置;T_5_14~E_5_16 TYPE H,R側開挖;RD5-1,E_5_10、T_5_10分歧部開挖及PC澆置;RD5-1,E_5_12、T_5_12分歧部接地系統施作及吊放。

污水工程
1. RD4-3-1人孔修繕作業。

交通維持工程
1. 全興路圍籬移設。

1140503工程現況10M-16-1 Bb820(0K+60~80)腹頂版澆置

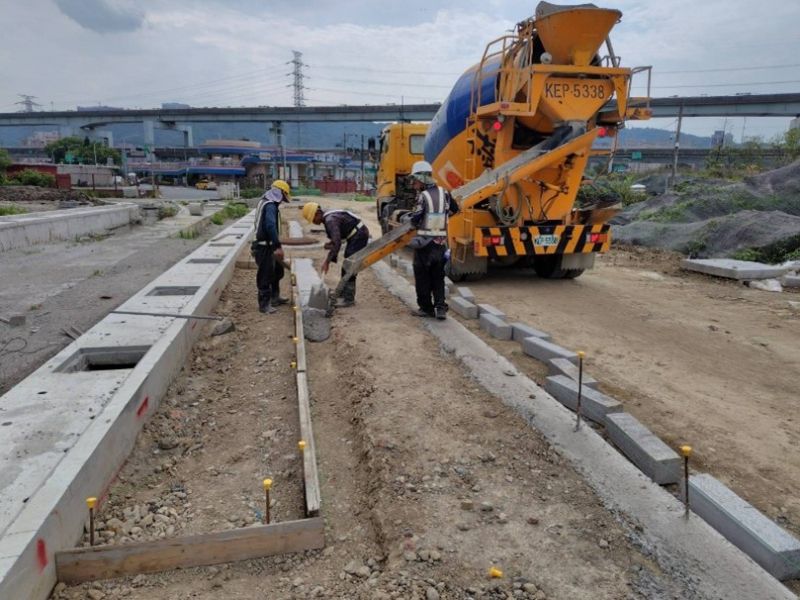

1140503工程現況15M-4(0K+50~250)L側人行道樹圍石PC澆置

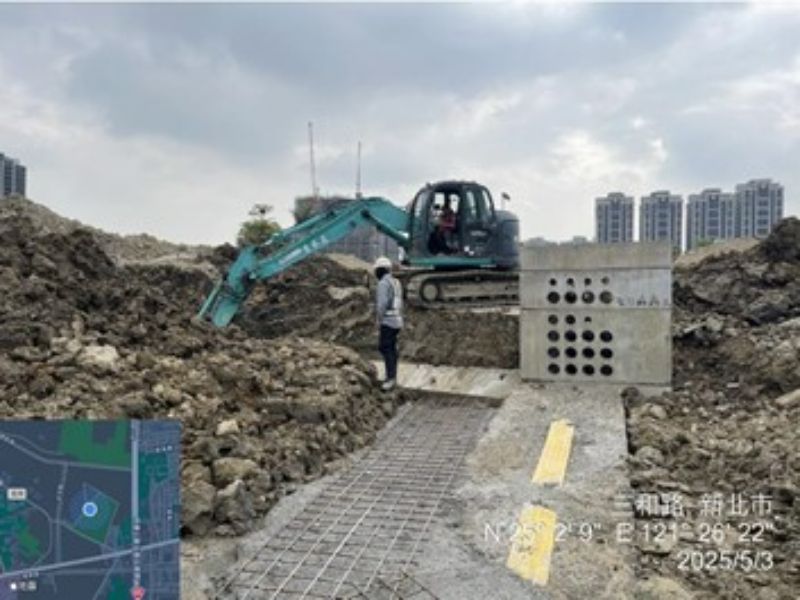

1140503工程現況公六地坪整理、清除掘除

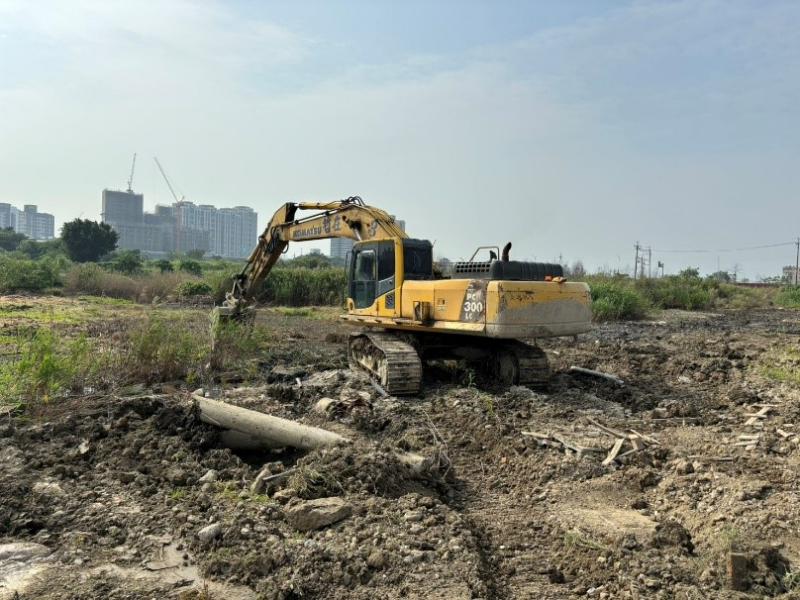

1140503工程現況公四公園(工區三)公園銘牌基礎(第一次)澆置
1140503工程現況7-8 TYPE J、TYPE H鋼筋綁紮
1140503工程現況

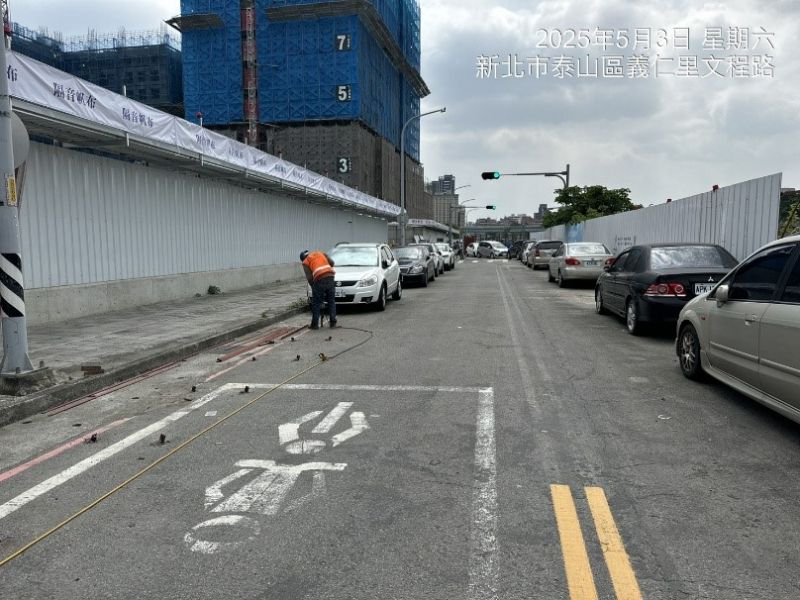

全興路圍籬移設
