本日天氣:上午晴、下午陰
本日施作項目
1. RD15M-4(0K+50~250)R側及L側人行道(第二次)樹圍石PC模板組立及澆置。
2. 工務所周邊環境整理。
3. 泰林路一段人行道修繕及水溝繞流開挖。
4. 工區防塵網及安全欄杆施作。
5. 工區灑水。

整地土方工程
1. 住三R3-51坵塊混凝土塊破除。
2. 住三R3-84坵塊混凝土軋碎料清運至RD10M-15-4施工便道堆置。
3. 住三R3-85坵塊地坪整理、清除掘除。
4. 住三R3-92坵塊營建混合物集中堆置。
5. 文中二混凝土塊破除及軋碎、集中堆置。
6. 公七地坪整理、營建混合物、清除掘除(樹木、竹木、雜物)集中堆置。
7. RD10M-15-4施工便道舖設及夯實、雜物清除。
8. 中原路土方搬運。

公四公園
1. 公四公園(工區三)樂活小徑高壓透水磚鋪設;故事廣場(第二次)紙模鋪設及澆置。
2. 公四公園(工區三)故事廣場不織布及細碎石鋪設。
3. 公四公園(工區三)土方及清碎石近運利用。
4. 公四公園(工區三)無縫地墊環境整理。
5. 公四公園(工區三)職人之路混凝土塊步道收邊整理、不鏽鋼板收邊澆置。
6. 公四公園廁所台電配電場所抽水及配管。

排水工程

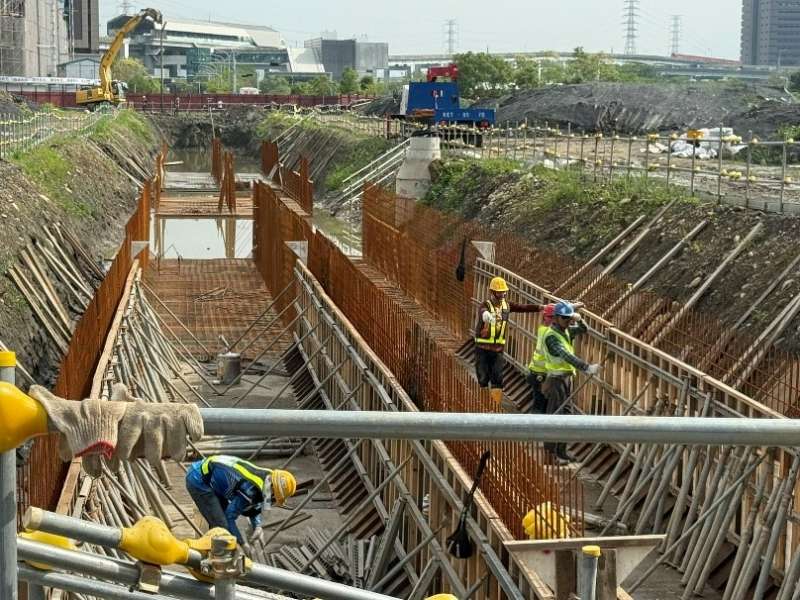

1. RD10M-16-1 Bb820(0K+40~60)腹頂版鋼線網綁紮、模板組立。
2. RD4-2-2 Bb830(0K+320~340)底版、Bb831(0K+420~440)腹頂版模板組立。
3. RD7-8 Ba412(0K+76~95)腹頂版鋼線網綁紮、模板組立;RD15M-11環境整理。
4. RD6-1 Ub8062(0K+40~60)U溝底版及牆身模板組立、澆置;Ub8060(0K+0~80)U溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD7-8, T_7-8_09~E_7-8_11 TYPE G,L側鋼筋綁紮、排管及澆置;RD7-6-2,E_7-6_35~10M園道,E_65_42 TYPE G轉彎段(第一次)開挖、擋土支撐施作及PC澆置;RD7-6-2,E_7-6_33~E_7-6_34橫交管TYPE G,L側、T_7-6_33~T_7-6_34橫交管TYPE H,L側開挖。
2. RD4-3-2,E_4-3_32~E_4-3_34 TYPE E,R側排管及澆置;RD10M-37-1,E_10M-37-1_03、E_10M-37-1_04 TYPE Q',R側及L側鋼筋綁紮、排管、模板組立;RD4-3-2,E_4-3_28 TYPE Q,R側、E_4-3_28~T_4-3_28 TYPE I及TYPEE J,R側、RD4-3-2,E_4-3_32~RD10M-37-1,E_10M-37-1_01轉彎段TYPE E'鋼筋綁紮、排管施作;RD4-3-2,T_4-3_28~T_4-3_30 TYPE H,R側開挖及PC澆置。
3. RD7-3,E_7-3_19~T_7-3_T3光化箱TYPE P1,L側、T_7-3_T3~T_7-3_19光化箱TYPE P,L側、E_7-3_19~T_7-3_19 TYPE J,L側鋼筋綁紮、排管、模板組立;RD7-3,E_7-3_23~RD4-1-2,E_4-1_22 TYPE E,L側(第一次)排管及澆置;RD7-3,T_7-3_19~E_7-3_21 TYPE J,L側、E_7-3_21~T_7-3_21、T_7-3_21~E_7-3_23 TYPE I,L側開挖及PC澆置。
4. RD5-2,E_5_14~T_5_14 TYPE I,R側、RD5-1,E_5_10~ E_5_12 TYPE F,R側開挖及PC澆置。

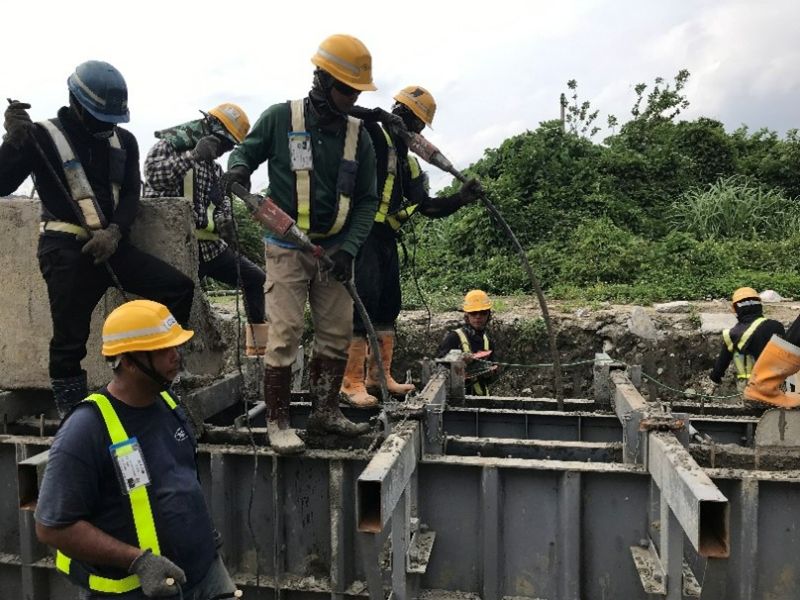

1140509工程現況6-1 Ub8062(0K+40~60)U溝底版及牆身澆置

1140509工程現況15M-4(0K+50~250)R側及L側人行道(第二次)樹圍石PC澆置

1140509工程現況住三R3-51坵塊混凝土塊破除

1140509工程現況公四公園故事廣場(第二次)紙模澆置
1140509工程現況4-2-2 Bb831(0K+420~440)腹頂版模板組立
1140509工程現況

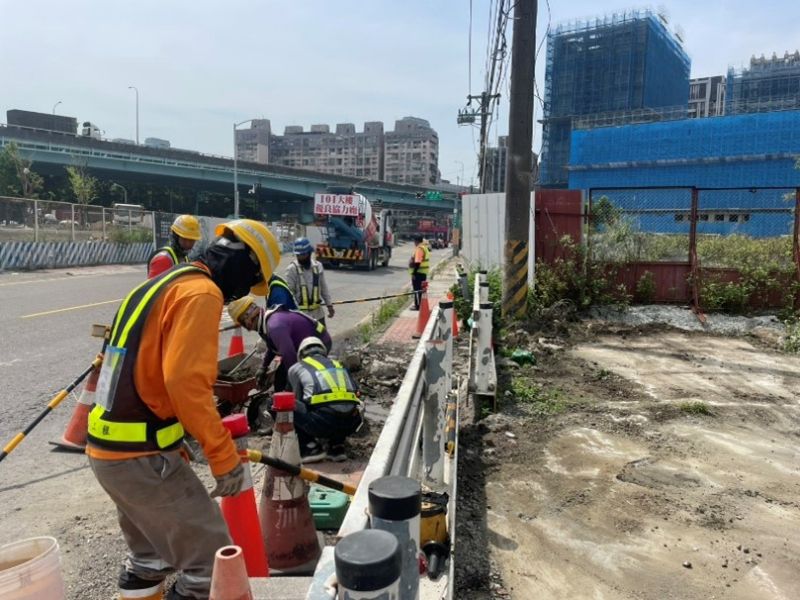

泰林路一段人行道修繕
