本日天氣:上午陰、下午陰
本日施作項目
1. RD15M-4(0K+50~250)人行道樹圍石鋪設。
2. 工區環境整理、雜草清除。
3. 坡雅路臨時人行道環境整理。
4. 泰林路一段人行道修繕完成後模板拆除。
5. RD7-8~RD15M-11箱涵抽水。
6. RD10M-16-1箱涵抽水。
7. RD4-2-2箱涵抽水。
8. A0015污水人孔抽水機吊運至B0013污水人孔抽水。
9. 新生路(輔大醫院後側)抽水。
10.工區防塵網及安全欄杆施作。
11.工區灑水。

整地土方工程
1. 住三R3-83坵塊臨時排水導水開挖及清淤。
2. 住三R3-92坵塊營建混合物集中堆置。
3. 文中二混凝土塊破除及軋碎、集中堆置。
4. 公六公園開挖線撒石灰放樣及開挖。
5. 公七清除掘除(樹木、竹木、雜物)集中堆置。
6. 廣(捷)三臨時排水導水開挖及清淤。
7. RD6-2與RD7-6-2道路間營建混合物調運堆置。
8. RD10M-37-2箱涵導水開挖。

公四公園
1. 公四公園(工區三)故事廣場(第一次)高壓透水磚鋪設;混凝土塊鋪面鋪築。
2. 公四公園(工區三)故事廣場(第二次)紙模鋪開孔及清碎石鋪設。
3. 公四公園(工區三)土方及清碎石近運利用。
4. 公四公園(工區三)自來水進生態池補水不鏽鋼鐵管埋設。
5. 公四公園周邊施工便道環境整理。

排水工程
1. RD7-8 Ba412(0K+76~95)腹頂版鋼線網綁紮、模板組立;RD15M-11環境整理。
2. RD6-1 Ub8062(0K+0~20)U溝底版及牆身模板組立、澆置;Ub8060(0K+0~80)U溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD7-6-2,E_7-6_35~10M園道,E_65_42 TYPE G轉彎段(第一次)鋼筋綁紮、排管及澆置;RD7-8, T_7-8_09~E_7-8_11 TYPE H,L側、RD7-6-2,E_7-6_33~E_7-6_34橫交管TYPE G,L側、T_7-6_33~T_7-6_34橫交管TYPE H,L側開挖;RD7-8,E_7-8_07、T_7-8_07分歧部開挖及PC澆置。
2. RD4-3-2,E_4-3_28 TYPE Q、E_4-3_28~T_4-3_28 TYPE I,R側排管、模板組立及澆置;RD10M-37-1,E_10M-37-1_03、E_10M-37-1_04 TYPE Q',R側及L側、RD4-3-2,E_4-3_32~RD10M-37-1,E_10M-37-1_01轉彎段TYPE E'排管、模板組立;RD4-3-2,T_4-3_28~T_4-3_30 TYPE H,R側、E_4-3_28~T_4-3_28 TYPEE J,R側鋼筋綁紮、排管施作。
3. RD4-2-3, T_4-2_11、T_4-3_15分歧部設施設備安裝;T_4-2_11~T_4-2_13、T_4-2_13~T_4-2_15 TYPE H,L側通管作業。
4. RD5-2,E_5_14~T_5_14 TYPE I,R側鋼筋綁紮、排管、模板組立;RD5-1,E_5_10~ E_5_12 TYPE F,R側鋼筋綁紮、排管及澆置;RD5-2,T_5_14~E_5_16 TYPE I,R側開挖。

污水工程
1. B0053、B0055污水人孔抹縫作業。

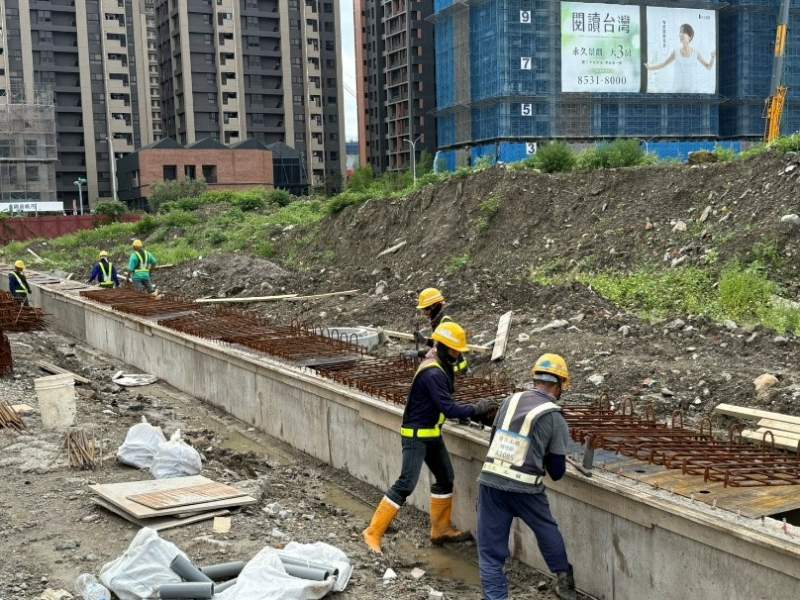

1140512工程現況6-1 Ub8060(0K+0~80)U溝蓋版及路緣石鋼筋綁紮

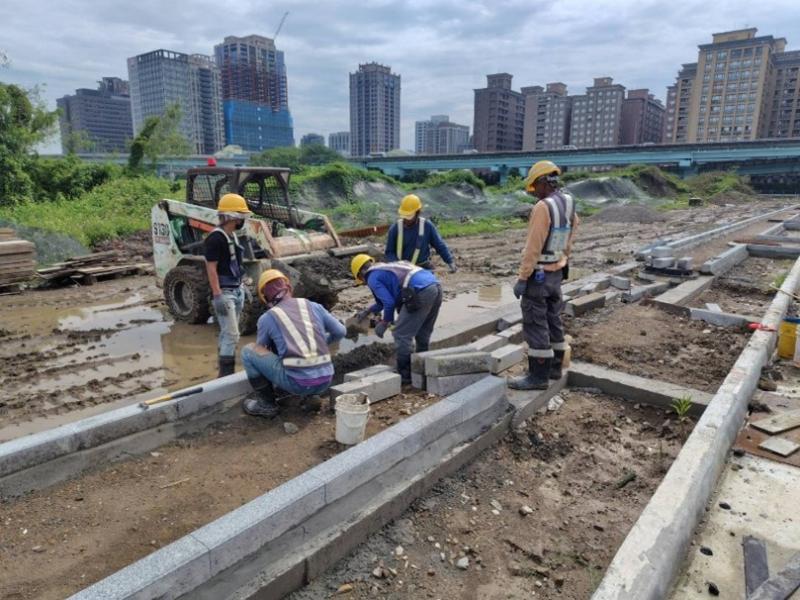

1140512工程現況15M-4(0K+50~250)人行道樹圍石鋪設

1140512工程現況10M-37-2箱涵導水開挖

1140512工程現況公四公園混凝土塊鋪面鋪築

1140512工程現況5-2,T_5_14~E_5_16 TYPE I,R側開挖及抽水
1140512工程現況
公六公園開挖線撒石灰放樣及開挖
