本日天氣:上午晴、下午晴
本日施作項目
1. RD4-2-3人行道地磚缺失改善。
2. 泰林路一段路面修補。
3. RD15M-4水溝框蓋安裝、人孔泥作施作。
4. 領航路與RD7-8-1出入口大門設置。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。

整地土方工程
1. 住三R3-80坵塊地坪整理、清除掘除及導水開挖。
2. 住三R3-85坵塊地坪整理、清除掘除。
3. 住三R3-93坵塊地坪整理、清除掘除、導水開挖。
4. 文中二混凝土塊破除及軋碎、集中堆置。
5. 公六地坪整理、餘方土調運堆置。
6. 公七清除掘除(樹木、竹木、雜物)集中堆置。
7. 社福用地級配物料調運翻曬。
8. RD7-8-1路基整理、開挖及土壤置換、雜物清除、高程標示。
9. RD10M-37-2箱涵導水開挖、餘方土調運。

公四公園
1. 公四公園(工區三)職人之路混凝土塊地坪鋪設。
2. 公四公園(工區三)土方近運、客土整理。
3. 公四公園半阻隔式圍籬吊運。

排水工程
1. RD4-2-2 Bb830(0K+320~340)底版、Bb831(0K+420~440)腹頂版鋼線網綁紮、模板組立。
2. RD7-8 Ba412(0K+76~95)腹頂版鋼線網綁紮、模板組立;RD7-8-2 Bb840-1(0K+60~100)PC澆置。
3. RD6-1 Ub8062(0K+0~80) U溝蓋版及路緣石鋼筋綁紮;Ub8060(0K+0~20、0K+20~40)U溝蓋版及路緣石模板組立、澆置。
4. RD4-3-1 Ub8144(0K+0~179.87)、Ub8097(0K+0~88.72)U溝PC模板組立。

共同管道工程
1. RD7-8, T_7-8_09~E_7-8_11 TYPE H,L側開挖;RD7-6-2,T_7-6_35~10M園道,T_65_42 TYPE H轉彎段(第一次)、RD7-6-2,E_7-6_35~T_7-6_35 TYPE H,L側開挖及PC澆置;RD7-8,T_7-8_05、E_7-8_09分歧部接地系統施作及吊放;RD7-6-2,E_7-6_33~E_7-6_34橫交管TYPE G,L側、T_7-6_33~T_7-6_34橫交管TYPE H,L側排管、模板組立及澆置。
2. RD4-3-2,E_4-3_32~RD10M-37-1,E_10M-37-1_01轉彎段TYPE E'排管及澆置;RD10M-37-1,E_10M-37-1_01~E_10M-37-1_02 TYPE E'開挖;RD4-3-2,E_4-3_34~T_4-3_34 TYPE E,R側開挖、擋土支撐施作及PC澆置;RD4-3-2,T_4-3_28~T_4-3_30 TYPE I,R側、E_4-3_30 TYPE Q,R側開挖及PC澆置。
3. RD4-2-3,T_4-2_16、RD4-3-2,T_4-3_22分歧部設施設備安裝;RD4-3-2,T_4-3_22~RD4-2-3,T_4-2_01 TYPE H,L側、RD4-2-3,T_4-2_01~T_4-2_02橫交管TYPE H通管作業。
4. RD5-2,T_5_14~E_5_16 TYPE I,R側鋼筋綁紮;RD5-1,E_5_10~T_5_10、T_5_10~T_5_12 TYPE H,R側鋼筋綁紮、排管、模板組立及澆置;RD5-1,T_5_06~T_5_08 TYPE F,R側開挖及PC澆置;RD5-1,E_5_02、E_5_04、E_5_06、T_5_02、T_5_04分歧部接地系統施作及吊放。

污水工程
1. WB03802、WB03902、WC06701明挖施工、CLSM澆置回填。
2. 污水人孔漏水試驗前置作業。

外部廠商進場
1. 磚雅厝路自來水封管作業。

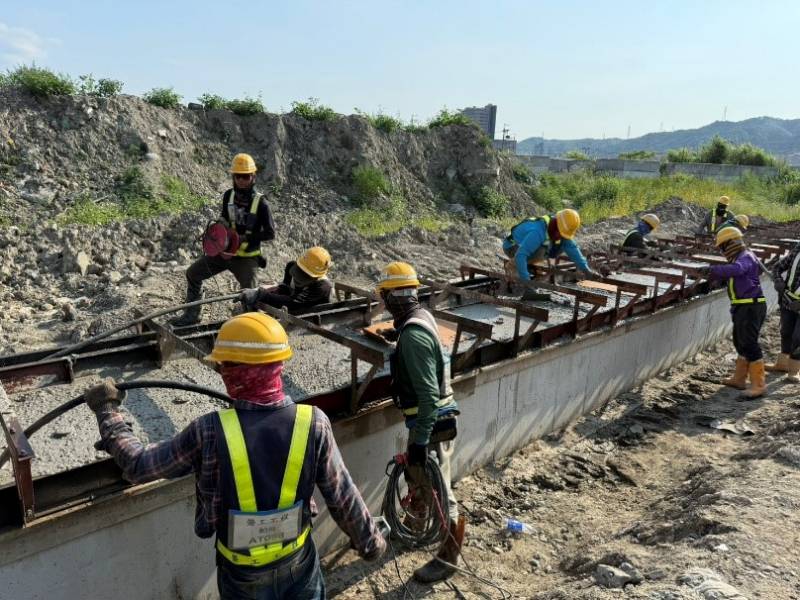

1140515工程現況4-3-1 Ub8144(0K+0~179.87)、Ub8097(0K+0~88.72)U溝PC模板組立

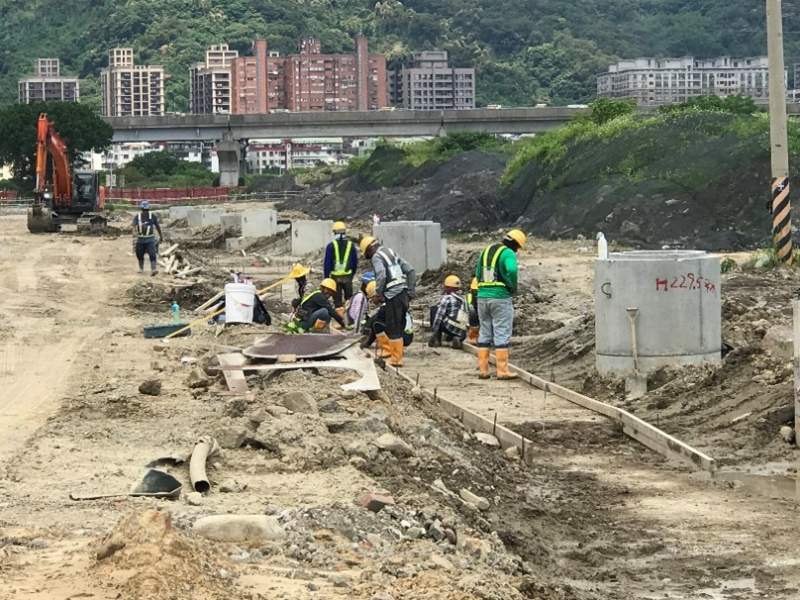

1140515工程現況6-1 Ub8060(0K+0~40)U溝蓋版及路緣石澆置

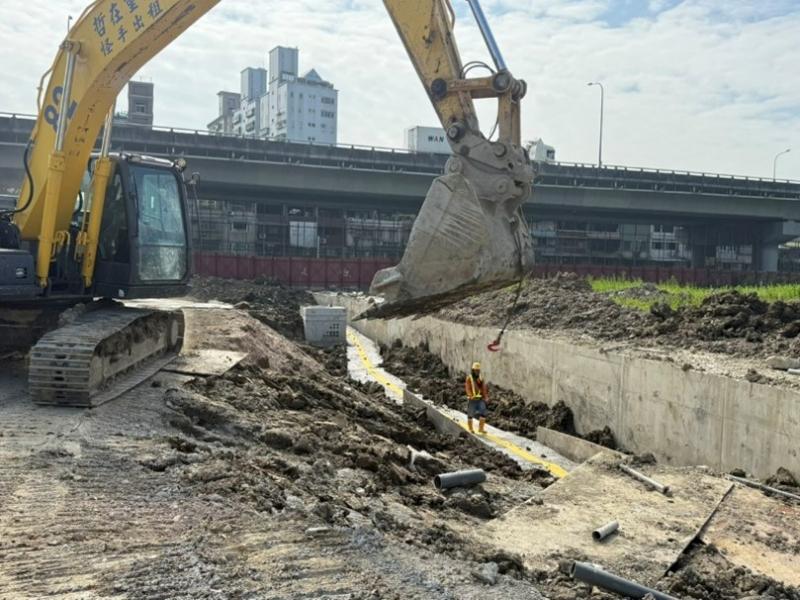

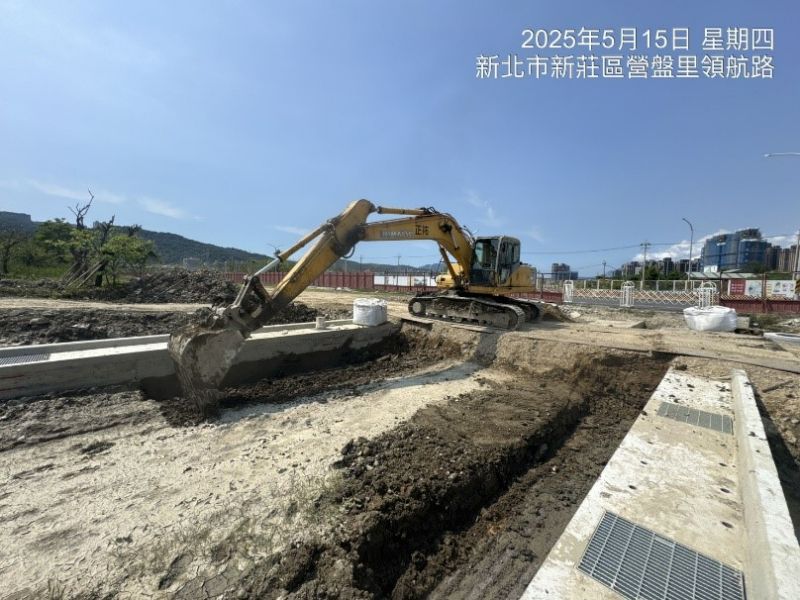

1140515工程現況7-8-1路基整理、開挖及土壤置換

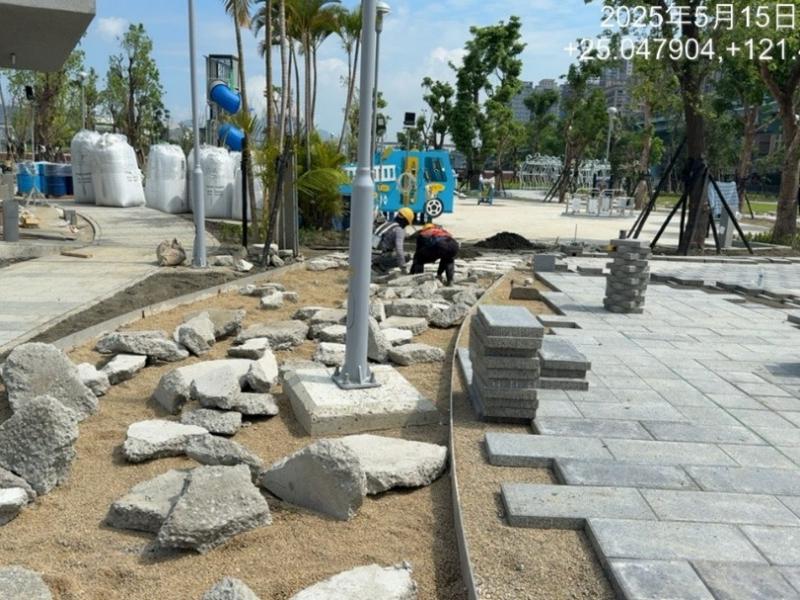

1140515工程現況公四公園(工區三)職人之路混凝土塊地坪鋪設
1140515工程現況7-6-2,E_7-6_35~T_7-6_35 TYPE H,L側開挖
1140515工程現況

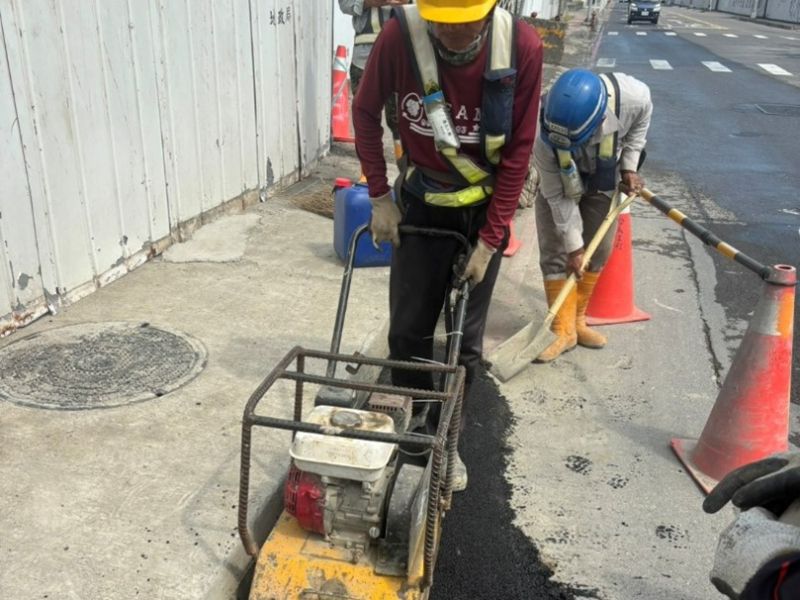

泰林路一段路面修補
