本日天氣:上午晴、下午雨

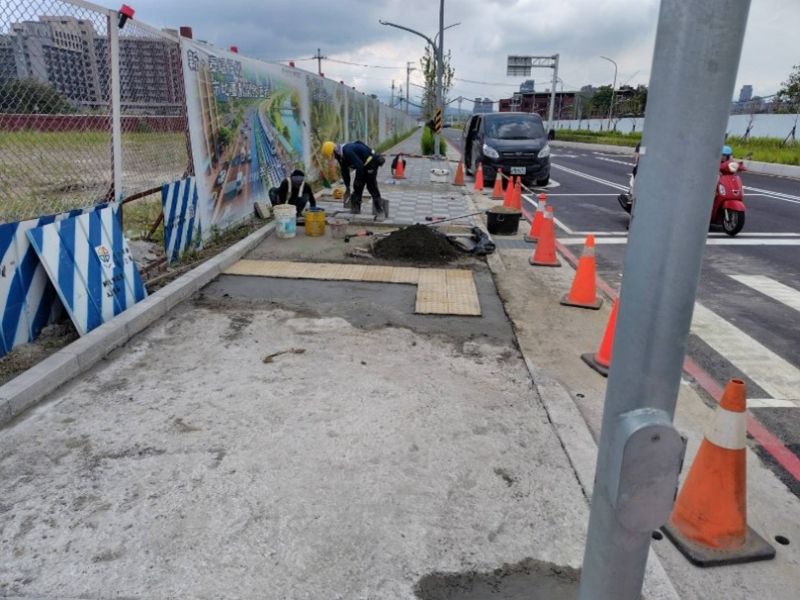

本日施作項目
1. RD4-2-3人行道地磚缺失改善。2. RD15M-4溝蓋施作;泰林路一段人行道清掃。
3. 工務所料場鋼筋加工作業。
4. 工務所環境整理、雜草清除。
5. 中原路出入口大門更換;莊泰路與RD7-6-2交叉口出入口大門安裝。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。

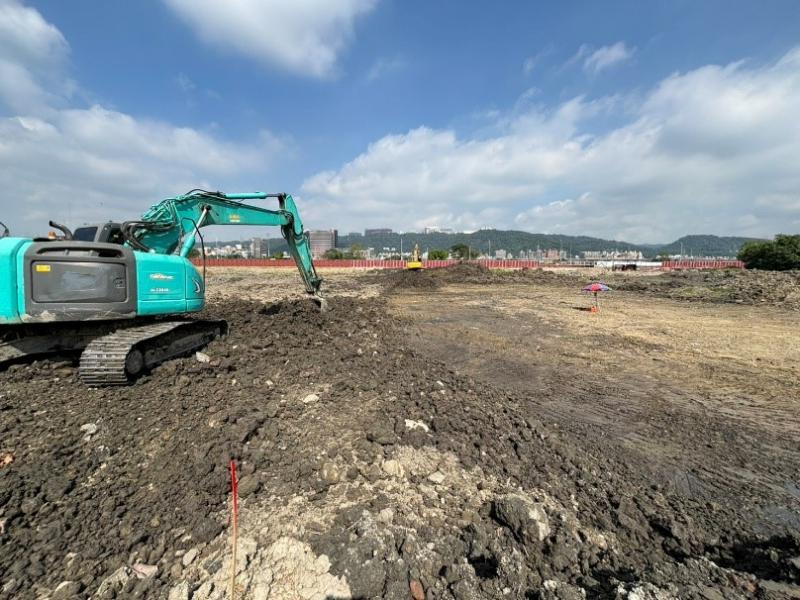

整地土方工程
1. 住三R3-51坵塊混凝土塊破除。
2. 住三R3-86坵塊地坪整理、清除掘除。
3. 文中二混凝土塊軋碎、集中堆置。
4. 公六地坪整理。
5. 公七清除掘除(樹木、竹木、雜物)集中堆置。
6. 社福用地級配物料調運翻曬及礫石軋碎、集中堆置。
7. RD7-8-1路基整理、開挖及土壤置換、雜物清除、餘方土清運。
8. RD10M-37-2箱涵開挖及抽水。
公四公園

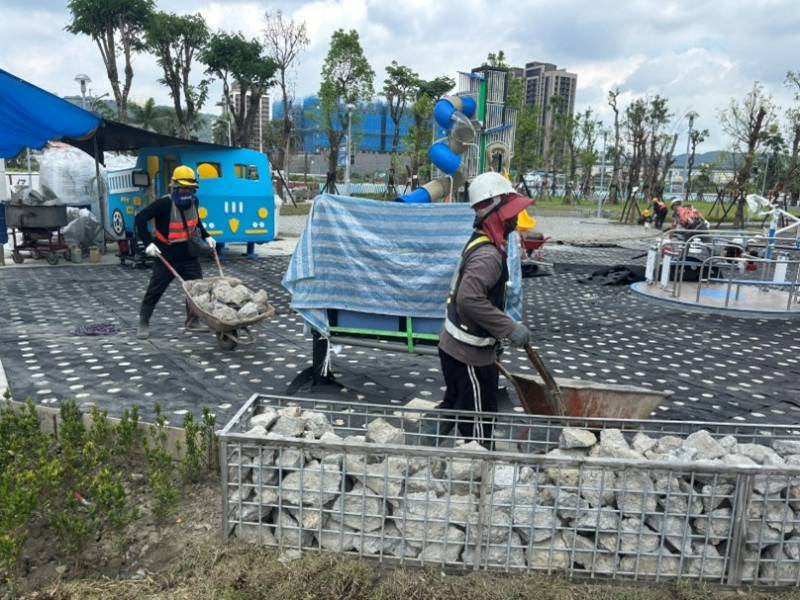

1. 公四公園(工區三)故事廣場高壓透水磚鋪設。
2. 公四公園(工區三)混凝土石龍座椅施作。
3. 公四公園(工區三)無縫地墊SBR橡膠網鋪設。
4. 公四公園(RD4-1-2側)人行道路基整理。
排水工程

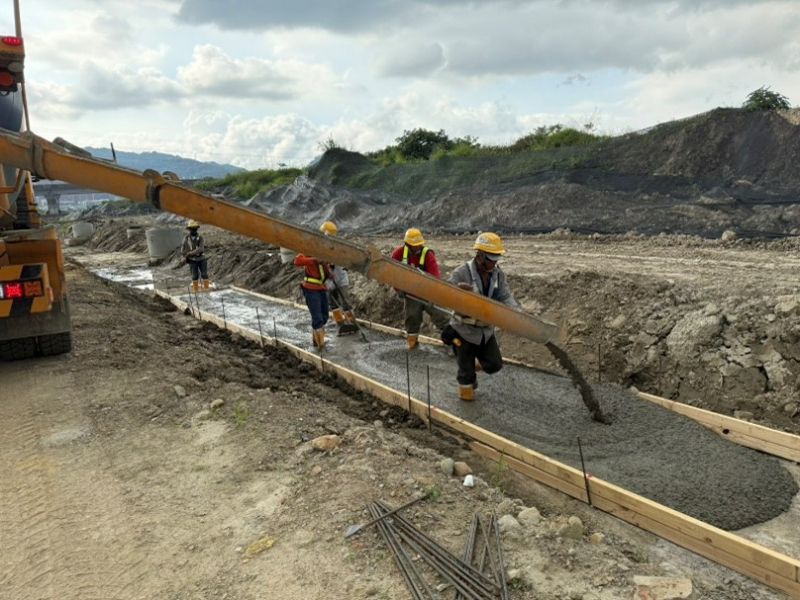

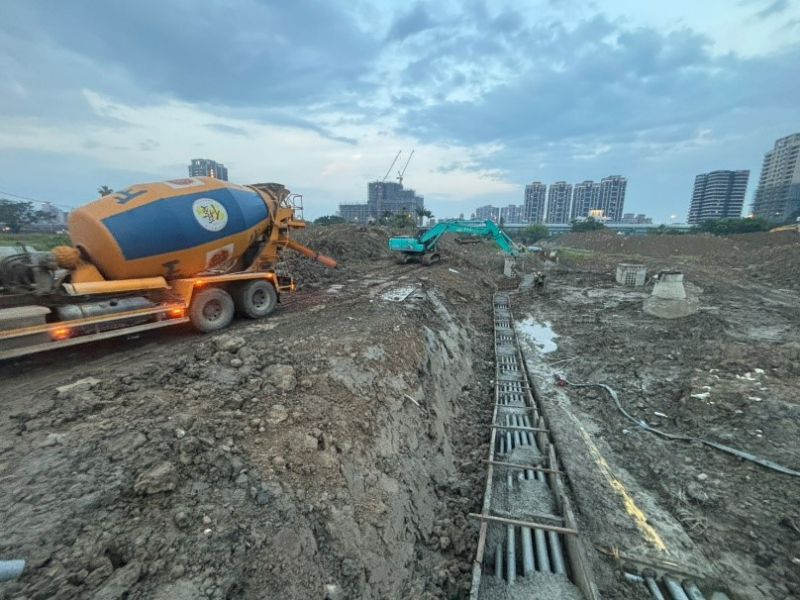

1. RD7-8 Ba412(0K+76~95)腹頂版澆置。
2. RD6-1 Ub8062(0K+0~80)U溝蓋版及路緣石鋼筋綁紮;Ub8060(0K+40~80.1)U溝蓋版及路緣石模板組立、澆置;RD4-3-1 Ub8144(0K+90~170.9)、Ub8097(0K+0~50)U溝PC模板組立及澆置;RD10M-37-2 Ba402(0K+70~147.35)PC模板組立。
共同管道工程
1. RD7-8,T_7-8_09~E_7-8_11 TYPE H,L側鋼筋綁紮、排管、模板組立及澆置;RD7-6-2,T_7-6_33~E_7-6_35 TYPE G,L側鋼筋綁紮、排管及澆置;RD7-8,E_7-8_05~T_7-8_05 TYPE G,L側開挖、擋土支撐施作;RD7-6-2,E_7-6_33~T_7-6_33 TYPE G,L側開挖、擋土支撐施作及PC澆置;RD7-6-2,E_7-6_35~T_7-6_35 TYPE I,L側開挖及PC澆置。
2. RD10M-37-1,E_10M-37-1_01~E_10M-37-1_02 TYPE E'開挖、擋土支撐施作;RD4-3-2,T_4-3_28~T_4-3_30 TYPE J,R側開挖及PC澆置;RD4-3-2,T_4-3_30~T_4-3_32 TYPE H,R側、RD4-3-2,T_4-3_32~RD10M-37-1,T_10M-37-1_01 TYPE D2轉彎段(第一次)鋼筋綁紮、排管施作;RD4-3-2,E_4-3_34~10M園道,E_65_38 TYPE E轉彎段(第一次)排管、模板組立及澆置。
3. RD5-1,E_5_10~T_5_10 TYPE H,R側排管、模板組立及澆置;RD5-1,E_5_06~T_5_06 TYPE F,R側鋼筋綁紮、排管及澆置;RD5-2,T_5_14~E_5_16 TYPE I,R側鋼筋綁紮、排管、模板組立及澆置;RD5-2,E_5_14~T_5_14 TYPE J,R側、RD5-1,T_5_06~T_5_08 TYPE H,R側、RD5-1,T_5_10~T_5_12 TYPE I,R側開挖及PC澆置。
4. RD7-3,E_7-3_19~T_7-3_T3光化箱TYPE P1,L側、T_7-3_T3~T_7-3_19光化箱TYPE P,L側、E_7-3_19~T_7-3_19、T_7-3_19~E_7-3_21 TYPE J,L側鋼筋綁紮、排管、模板組立及澆置;RD7-3,E_7-3_23~中環路TYPE G,L側過路段(第一次)鋼筋綁紮、排管及澆置;RD7-3,E_7-3_21~E_7-3_23 TYPE J,L側開挖及PC澆置。
污水工程
1. A系統陰井框蓋提升作業。
外部廠商進場
1. 磚雅厝路自來水湧水處理。

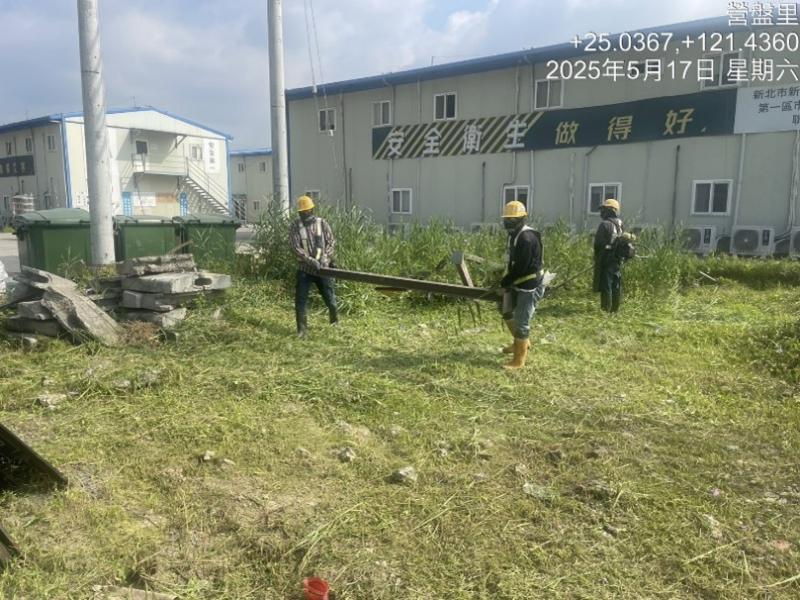

工務所環境整理、雜草清除
