本日天氣:上午陰、下午陰
本日施作項目
1. RD15M-4人行道鋼線網鋪設。
2. RD15M-4回填砂翻砂並重新夯實。
3. 領航路圍籬缺口封閉。
4. RD7-8-1人孔調整、分歧部圓頸安裝。
5. 料場鋼筋加工作業。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。

整地土方工程
1. 住三R3-51坵塊營建混合物分類集中堆置。
2. 住三R3-86坵塊地坪整理、清除掘除、營建混合物集中堆置。
3. 住三R3-91坵塊級配物料遷移堆置。
4. 住三R3-92坵塊營建混合物集中堆置。
5. 文中二混凝土塊破除及軋碎、集中堆置。
6. 公六地坪整理。

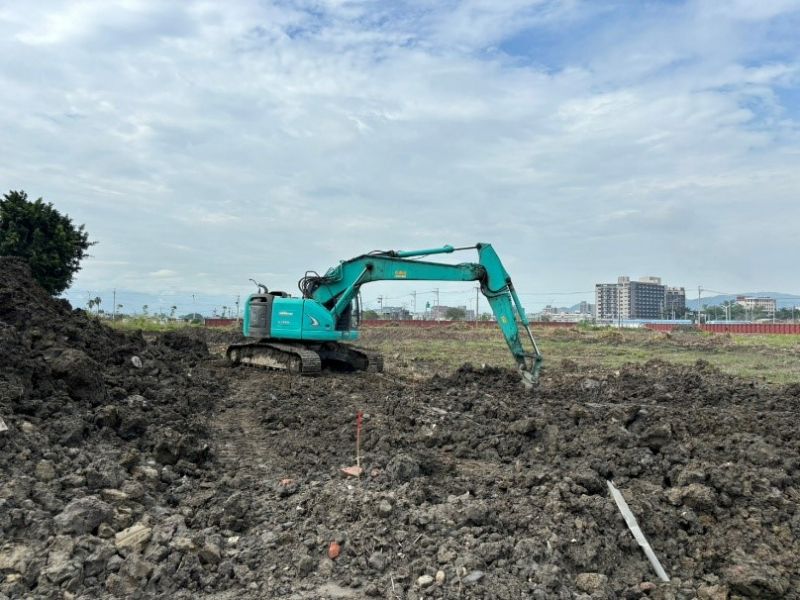

7. RD7-8-1橫交管放樣及開挖。
8. RD10M-37-2箱涵開挖及抽水。

公四公園
1. 公四公園(工區三)故事廣場高壓透水磚鋪設。
2. 公四公園(工區三)彈性地墊區環境整理。
3. 公四公園(工區三)無縫地墊環境整理及抽水。
4. 公四公園(工區三)無縫地墊鋪設。
5. 公四公園(工區三)混凝土塊石籠座椅安裝。
6. 公四公園(RD4-1-2側)人行道級配鋪設、路基整理。

排水工程
1. RD7-8 Ba412(0K+57~76)腹頂版、RD7-8-2 Bb840-1(0K+60~80)底版鋼線網綁紮、模板組立。

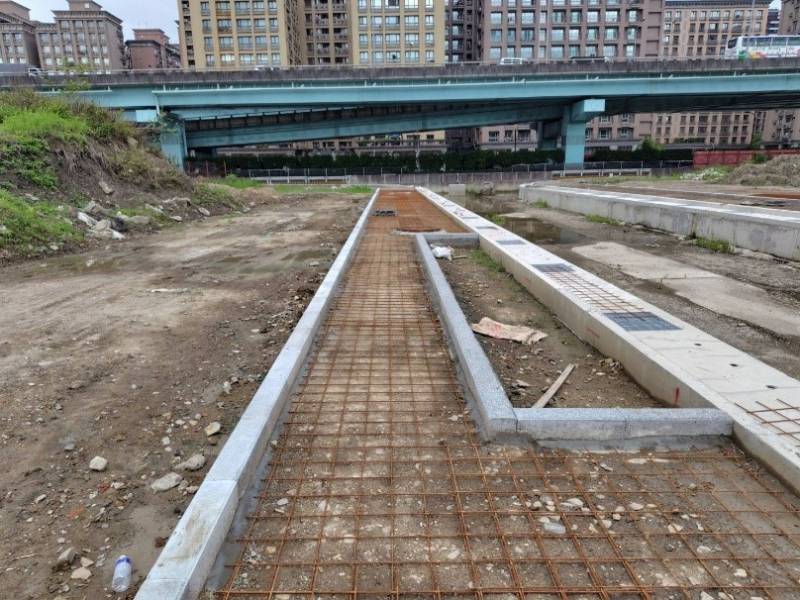

2. RD6-1 Ub8062(0K+0~80)U溝蓋版及路緣石模板組立;RD4-3-1 Ub8144(0K+90~170.9)、Ub8097(0K+0~50)U溝底版及牆身鋼筋綁紮;RD4-3-1 Ub8144(0K+20~90)U溝PC模板組立及澆置;RD10M-37-2 Ba402(0K+70~147.35)PC模板組立。

共同管道工程
1. RD7-6-2,T_7-6_33~E_7-6_35 TYPE H,L側、RD7-8-2,E_7-8-2_09~E_7-8-2_10橫交管TYPE G,箱涵底、RD7-8-2,T_7-8-2_09~T_7-8-2_10橫交管TYPE H,箱涵底開挖及PC澆置;RD7-8,E_7-8_05~T_7-8_05 TYPE G,L側開挖、擋土支撐施作;RD7-6-2,E_7-6_31、T_7-6_31分歧部開挖;RD7-6-2,E_7-6_33~T_7-6_33 TYPE G,L側鋼筋綁紮、排管及澆置;E_7-6_35~T_7-6_35 TYPE I,L側鋼筋綁紮、排管施作。

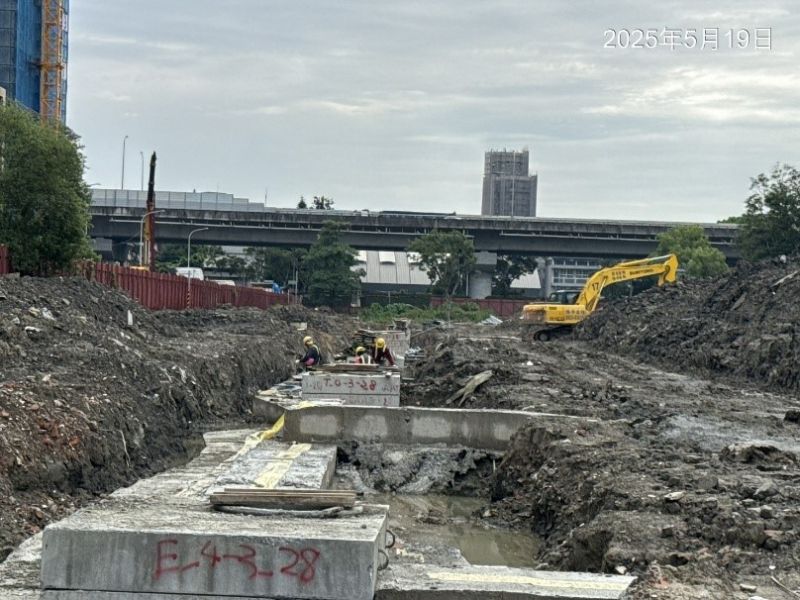

2. RD10M-37-1,E_10M-37-1_01~E_10M-37-1_02 TYPE E'開挖、擋土支撐施作;RD10M-37-1,T_10M-37-1_01、T_10M-37-1_02分歧部、RD10M-37-1,E_10M-37-1_01 TYPE Q',R側及L側開挖;RD4-3-2,E_4-3_34~T_4-3_34 TYPE H,R側開挖及PC澆置;RD4-3-2,T_4-3_28~T_4-3_30 TYPE J,R側、T_4-3_30~T_4-3_32 TYPE H,R側、RD4-3-2,T_4-3_32~RD10M-37-1,T_10M-37-1_01 TYPE D2轉彎段(第一次)排管、模板組立及澆置。
3. RD7-6,T_7-6_23、RD4-3-2,T_4-3_22分歧部設施設備安裝;RD4-2-3,T_4-2_06~RD7-6,T_7-6_23 TYPE H,L側、RD4-2-3,T_4-2_05~T_4-2_06橫交管TYPE H通管作業。
4. RD5-1,T_5_10~T_5_12 TYPE I,R側鋼筋綁紮、排管、模板組立及澆置;RD5-1,T_5_06~T_5_08 TYPE H,R側、RD5-2,E_5_14~T_5_14 TYPE J,R側鋼筋綁紮、排管施作;RD5-1,T_5_08~E_5_10 TYPE F,R側開挖、擋土支撐施作及PC澆置;RD5-1,E_5_10~T_5_10 TYPE I,R側、RD5-1,E_5_06~T_5_06 TYPE H,R側、RD5-2,T_5_14~E_5_16 TYPE J,R側、RD5-2,E_5_01 TYPE Q,L側開挖。
5. RD7-3分歧部圓頸安裝;共同管道穿線作業。

污水工程
1. B0012污水人孔錯位維修作業;WA01805~09、WA01901~03、WA02001~03陰井框蓋提升作業。

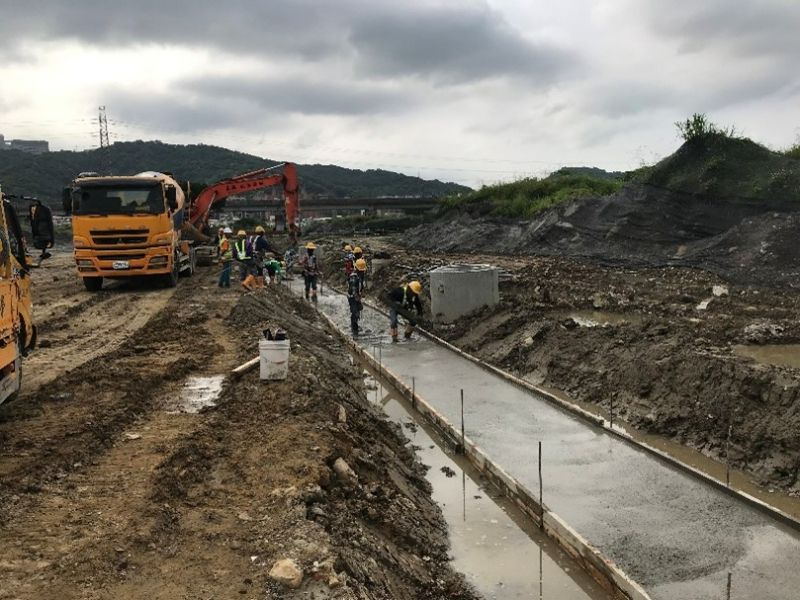

1140519工程現況4-3-1 Ub8144(0K+20~90)U溝PC澆置
1140519工程現況15M-4人行道鋼線網鋪設
1140519工程現況公六地坪整理

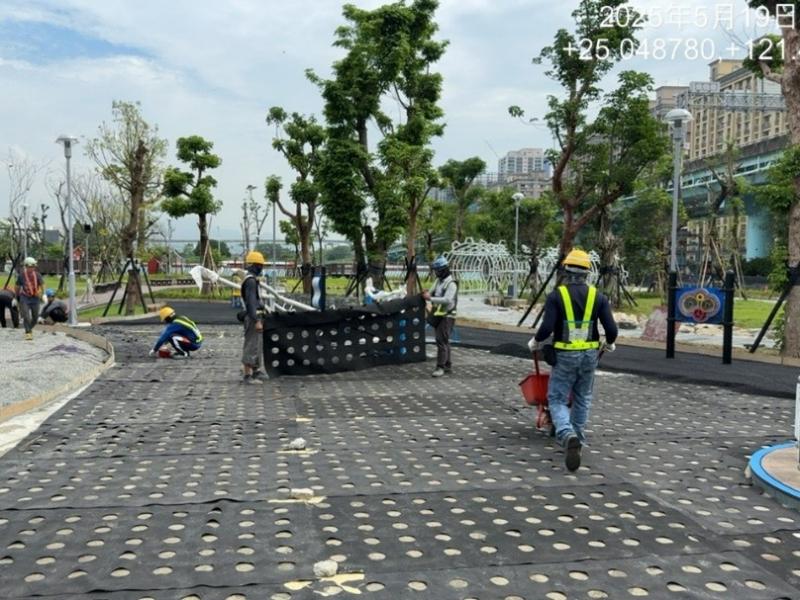

1140519工程現況公四公園(工區三)無縫地墊鋪設
1140519工程現況4-3-2 TYPE J、TYPE H排管施作
1140519工程現況

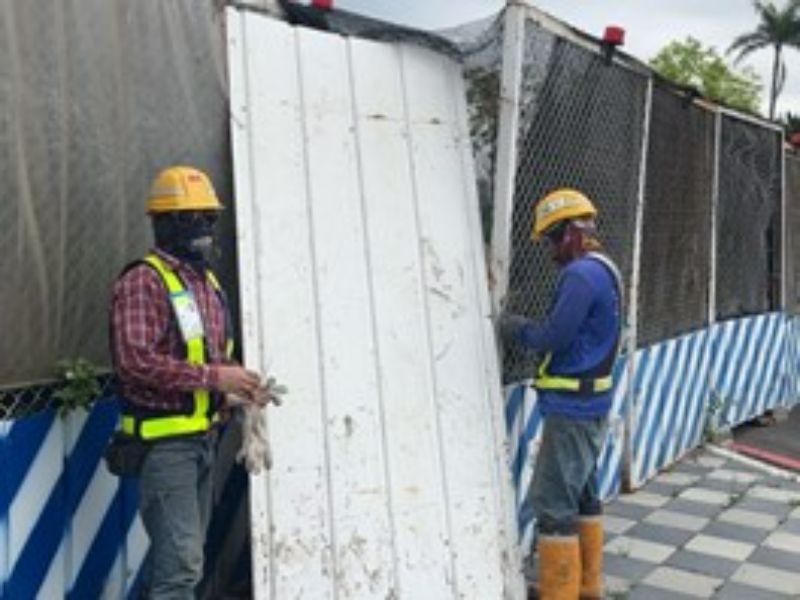

領航路圍籬缺口封閉
