本日天氣:上午陰、下午陰
本日施作項目
1. 工務所環境整理、雜草清除。2. 料場鋼筋加工作業。
3. 工區防塵網及安全欄杆施作。
4. 工區灑水。
整地土方工程

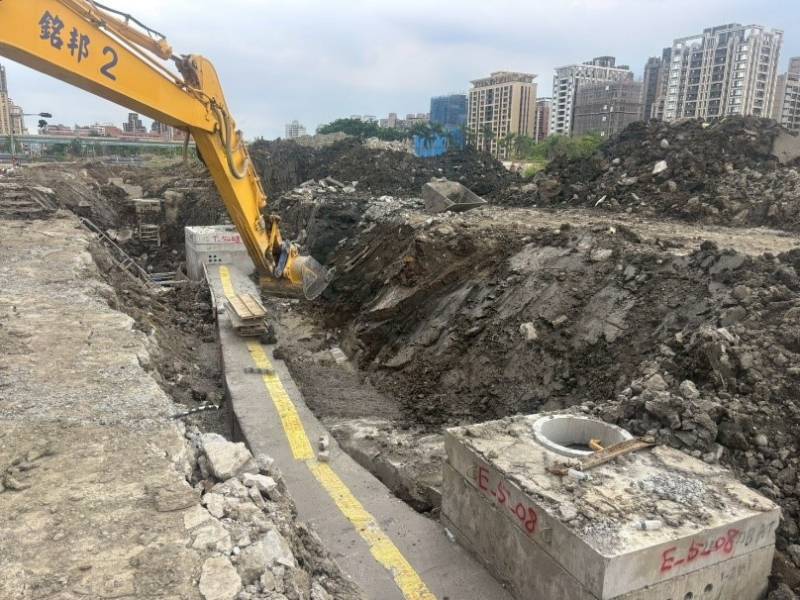

1. 住三R3-51坵塊混凝土塊破除。
2. 住三R3-86坵塊清除掘除(樹木、竹木、雜物)、營建混合物集中堆置。
3. 住三R3-91坵塊級配物料遷移堆置。
4. 住三R3-92坵塊營建混合物集中堆置。
5. 文中二混凝土塊破除及軋碎、集中堆置。
6. 公六地坪整理。
7. 公七清除掘除(樹木、竹木、雜物)、營建混合物集中堆置。

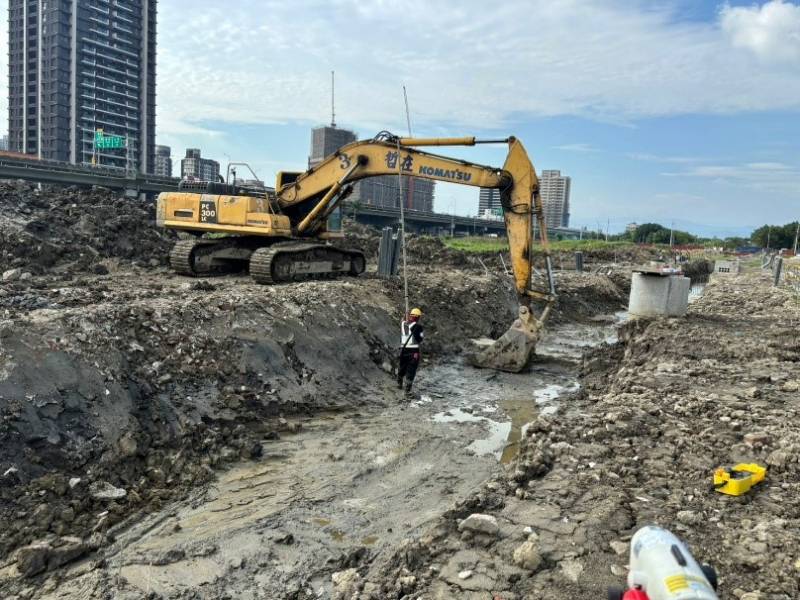

8. 醫服用地清除掘除、導水開挖。
9. RD7-8-1路基整理、開挖、土壤置換及夯實、雜物清除。
10.RD10M-37-2 Ba402(0K+1.5~70)箱涵細部修整。
公四公園

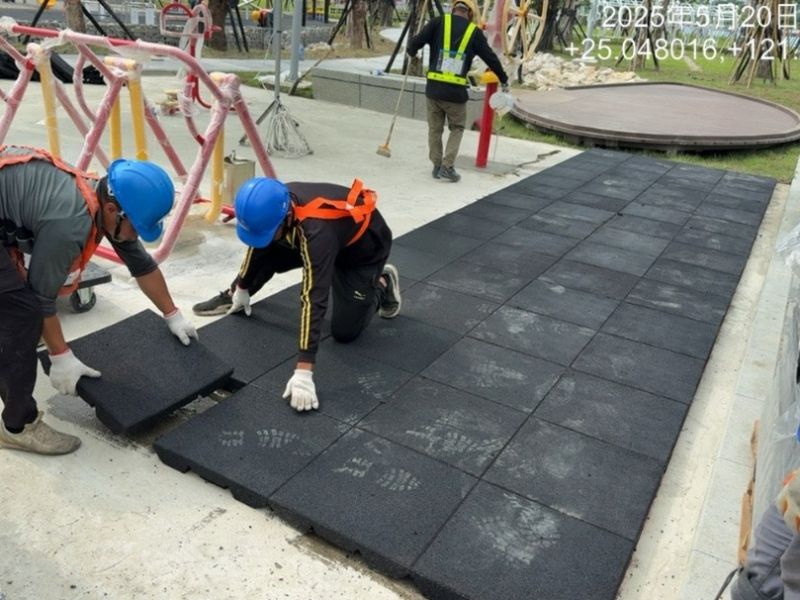

1. 公四公園(工區三)無縫地墊底層鋪設、卡車遊具基礎螺絲鎖固;彈性地墊鋪設。
2. 公四公園(工區三)混凝土塊石籠座椅安裝。
3. 公四公園(工區三)混凝土塊搬運;石材拼花地舖基礎澆置。
4. 公四公園廁所旁受電箱基礎開挖。

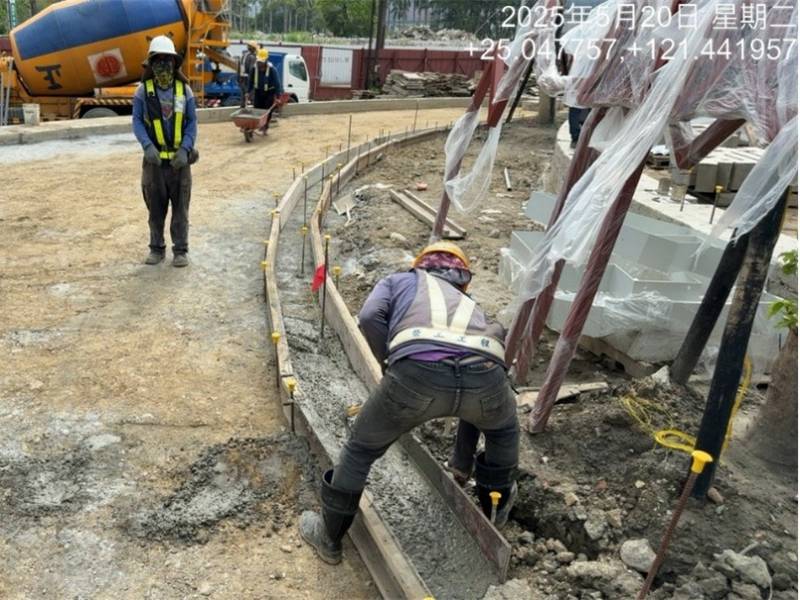

5. RD4-1-2(0K+410)~10M園道西側(含轉彎段)人行道緣石PC模板組立及澆置。
排水工程

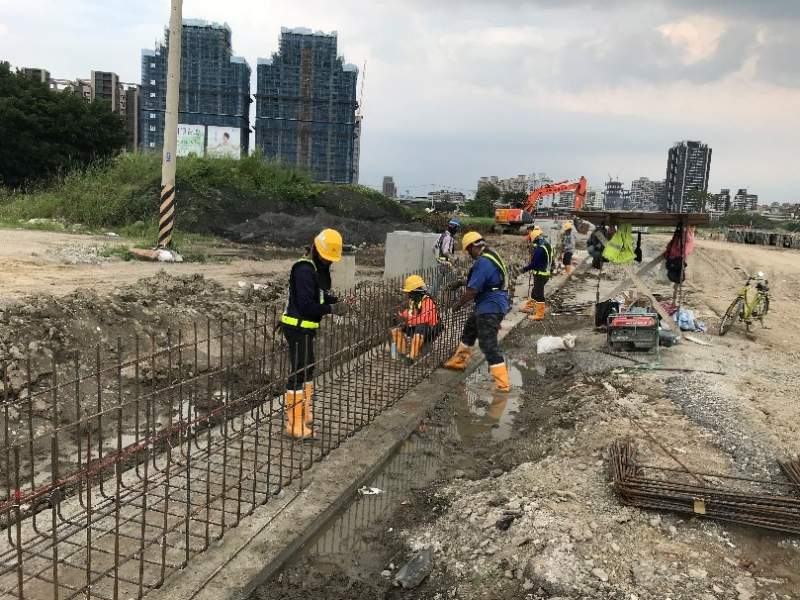

1. RD7-8 Ba412(0K+57~76)腹頂版澆置;RD7-8-2 Bb840-1(0K+60~80)底版鋼線網綁紮、模板組立。
2. RD6-1 Ub8062(0K+0~80)U溝蓋版及路緣石鋼筋綁紮;RD4-3-1 Ub8144(0K+90~170.9)、Ub8097(0K+0~50)U溝底版及牆身鋼筋綁紮;RD10M-37-2 Ba402(0K+70~147.35)PC模板組立。
共同管道工程
1. RD7-6-2,T_7-6_33~E_7-6_35 TYPE H,L側鋼筋綁紮、排管、模板組立及澆置;RD7-6-2,E_7-6_35~T_7-6_35 TYPE I,L側排管、模板組立及澆置;RD7-8,E_7-8_05~T_7-8_05 TYPE G,L側開挖、擋土支撐施作及PC澆置;RD7-6-2,T_7-6_29、E_7-6_31、T_7-6_31分歧部、RD7-6-2,E_7-6_33~T_7-6_33 TYPE H,L側開挖及PC澆置;10米園道,T_65_42分歧部開挖。
2. RD10M-37-1,E_10M-37-1_01~E_10M-37-1_02 TYPE E'開挖、擋土支撐施作;RD4-3-2,T_4-3_32~RD10M-37-1,T_10M-37-1_01 TYPE D2轉彎段(第二次)、RD4-3-2,T_4-3_30~RD10M-37-1,T_10M-37-1_02 TYPE D2轉彎段、RD4-3-2,T_4-3_32~T_4-3_34 TYPE I及TYPE J,R側、RD4-3-2,E_4-3_34 TYPE Q,R側、RD4-3-2,E_4-3_32~E_4-3_A4台電基礎台TYPE N開挖及PC澆置;RD4-3-2~ RD10M-37-1,E_10M-37-1_01 TYPE I,R側及L側開挖;RD10M-37-1,T_10M-37-1_01、T_10M-37-1_02分歧部接地系統施作及吊放;RD10M-37-1,E_10M-37-1_01 TYPE Q',R側及L側、RD4-3-2,T_4-3_32~T_4-3_34 TYPE H,R側鋼筋綁紮、排管施作。
3. RD4-3-2,T_4-3_22、RD7-6-2,T_7-6_24分歧部設施設備安裝。
4. RD5-2,E_5_14~T_5_14 TYPE J,R側鋼筋綁紮、排管、模板組立及澆置;RD5-1,T_5_06~E_5_08、E_5_08~T_5_08、E_5_10~T_5_10 TYPE I,R側、RD5-1,E_5_12 TYPE Q,R側、RD5-1,T_5_12~RD4-2-2,E_42_02 TYPE H轉彎段(第一次)、RD5-2,T_5_14~E_5_16 TYPE J,R側、RD5-1,T_5_10~E_5_12、E_5_12~T_5_12 TYPE J,R側開挖及PC澆置;RD5-1,E_5_06~T_5_06 TYPE H,R側開挖。
5. RD7-3,E_7-3_23~T_7-3_23 TYPE H,L側開挖及PC澆置;E_7-3_21~T_7-3_21、T_7-3_21~E_7-3_23 TYPE J,L側鋼筋綁紮、排管、模板組立及澆置。
污水工程
1. RD4-3-1污水人孔損壞修繕。
外部廠商進場
1. RD4-1-2養工處智慧共桿安裝。
2. 住三R3-92、社福用地等坵塊台電新設電桿開挖及立桿。
3. RD7-3、RD4-2-3台電電桿配線作業。

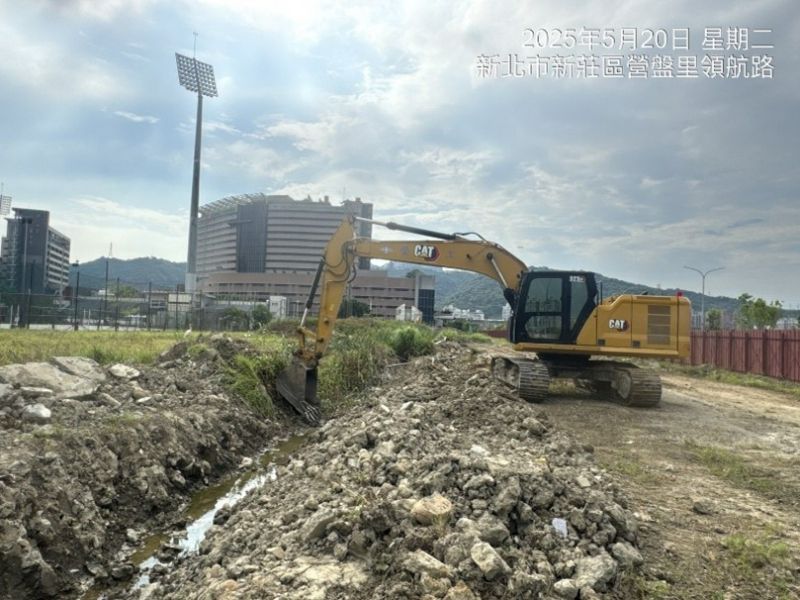

醫服用地清除掘除、導水開挖
