本日天氣:上午陰、下午雨
本日施作項目

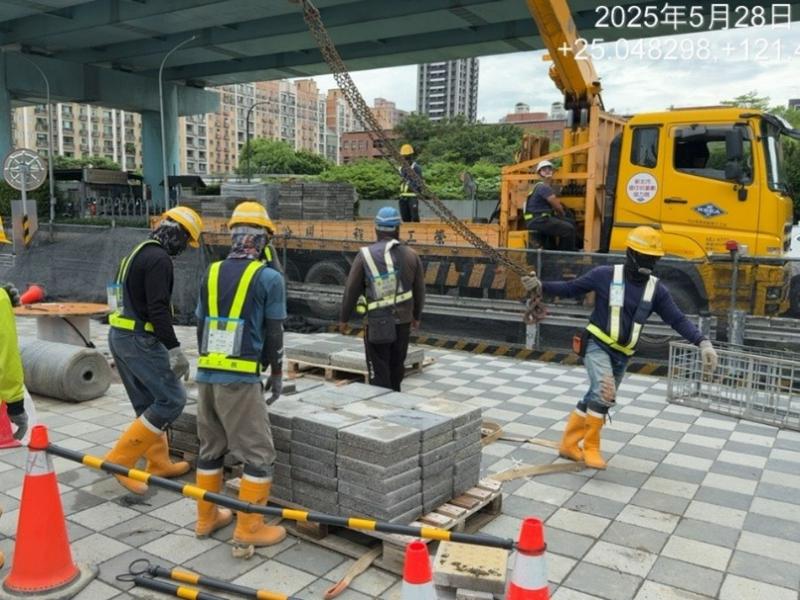

1. RD15M-4人行道鋼線網鋪設。
2. RD7-8-1路燈(R1~R7)基礎點位及管道開挖。
3. 新設鋼筋加工場環境整理、棚架搭設。
4. 工區防塵網及安全欄杆施作。
5. 工區灑水。

整地土方工程
1. 商二C2-15坵塊營建混合物分類堆置。
2. 住三R3-51坵塊混凝土塊破除。
3. 住三R3-71坵塊營建混合物集中堆置。
4. 住三R3-75坵塊營建混合物集中堆置。
5. 住三R3-91坵塊級配物料進場堆置。
6. 文中二混凝土塊軋碎、集中堆置。
7. 公六地坪整理及測量。
8. RD7-8-1路基開挖整理及夯實、土壤置換、雜物清除。
9. 文小三餘方土近運至RD7-8-1堆置。

公四公園
1. 公四公園(工區三)草皮鋪設、灌木種植。
2. 公四公園(工區三)無縫地墊面層鋪設。
3. 公四公園公園銘牌基礎抿石子施作。
4. 公四公園工區環境整理;混凝土塊石籠座椅調整。
5. 公四公園自來水箱、混凝土塊石籠座椅塑木材料加工作業。
6. 公四公園工區物料堆置及搬運。
7. 公四公園廁所開關箱設置。
8. 公四公園圍籬移設。

排水工程

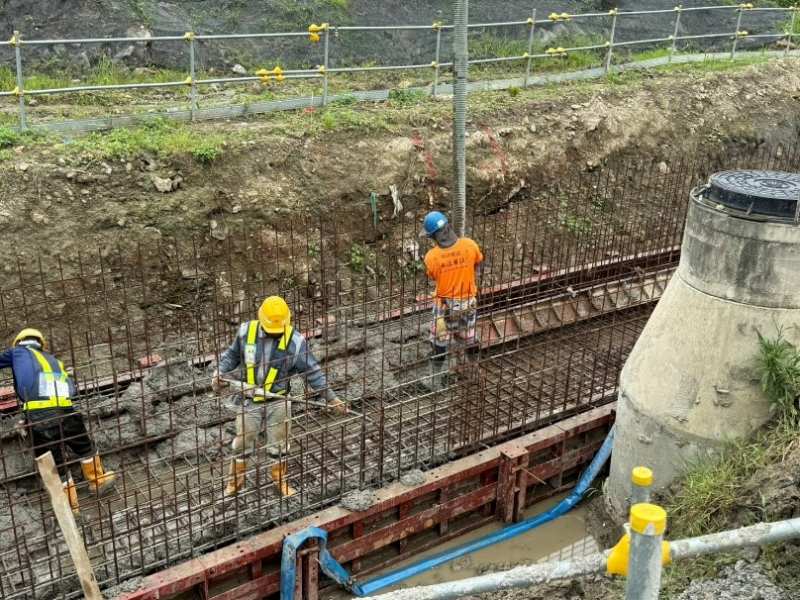

1. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版模板組立;RD7-8-2 Bb840-1(0K+60~80)底版澆置。
2. RD4-3-1 Ub8144(0K+20~120)U溝底版及牆身鋼筋綁紮;(0K+100~120)U溝底版及牆身模板組立。

共同管道工程
1. RD7-8,T_7-8_05~E_7-8_07 TYPE G、RD7-6-2,E_7-6_35 TYPE Q、RD7-6-2,T_7-6_33~E_7-6_35 TYPE J排管、模板組立及澆置;RD7-6-2,T_7-6_29~E_7-6_31 TYPE G鋼筋綁紮、排管及澆置:RD7-8,E_7-8_05~T_7-8_05 TYPE I、RD7-6-2,T_7-6_33~RD10M37-1,T_10M-37-1_07 TYPE D2轉彎段(第一次)開挖;RD7-6-2,T_7-6_25、E_7-6_27、T_7-6_27、E_7-6_29分歧部開挖及PC澆置。
2. RD4-3-2,E_4-3_32~T_4-3_32 TYPE J、RD4-3-2~ RD10M-37-1,E_10M-37-1_01 TYPE I',R側及L側、RD4-3-2~ RD10M-37-1,E_10M-37-1_01 TYPE Q'排管、模板組立及澆置。
3. RD5-1,E_5_06~T_5_06 TYPE H抽水、鋼筋綁紮、排管、模板組立及澆置;RD5-1,T_5_08~E_5_10 TYPE H排管、模板組立及澆置;RD5-1,E_5_02~T_5_02 TYPE F、RD5-1,T_5_06~RD10M-15-1,T_10M-15-1_01 TYPE D2,轉彎段(第一次)擋土支撐施作及PC澆置;RD5-1,E_5_10 TYPE F,過路段(第一次)開挖。
1140528工程現況7-8-2 Bb840-1(0K+60~80)底版澆置

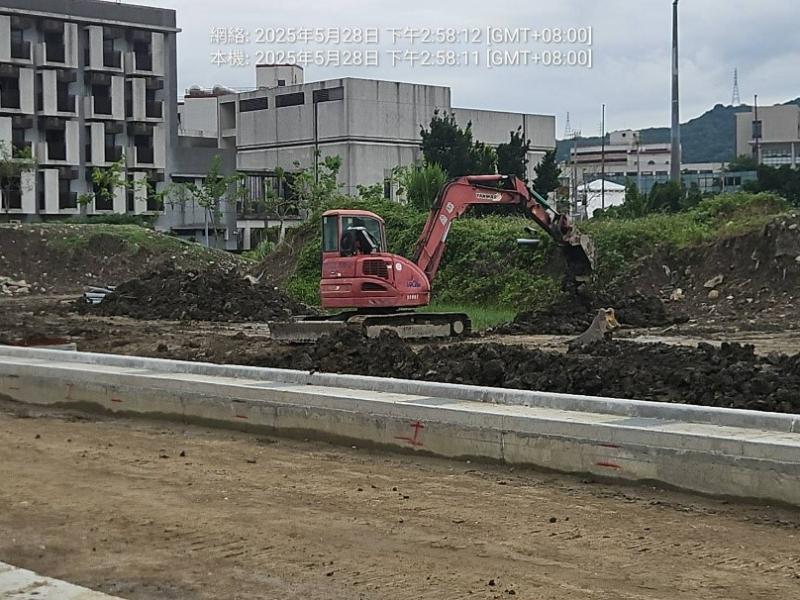

1140528工程現況7-8-1路燈基礎點位及管道開挖

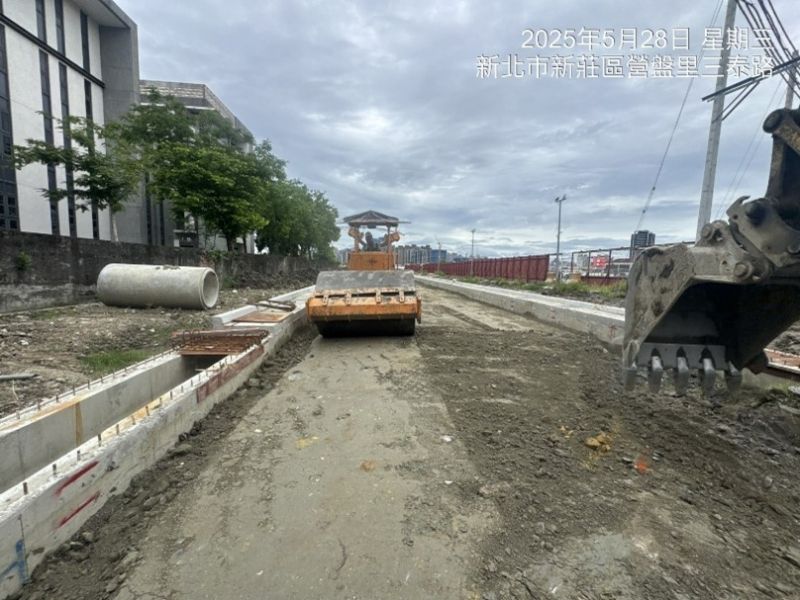

1140528工程現況7-8-1路基整理及夯實
1140528工程現況公四公園工區物料堆置及搬運

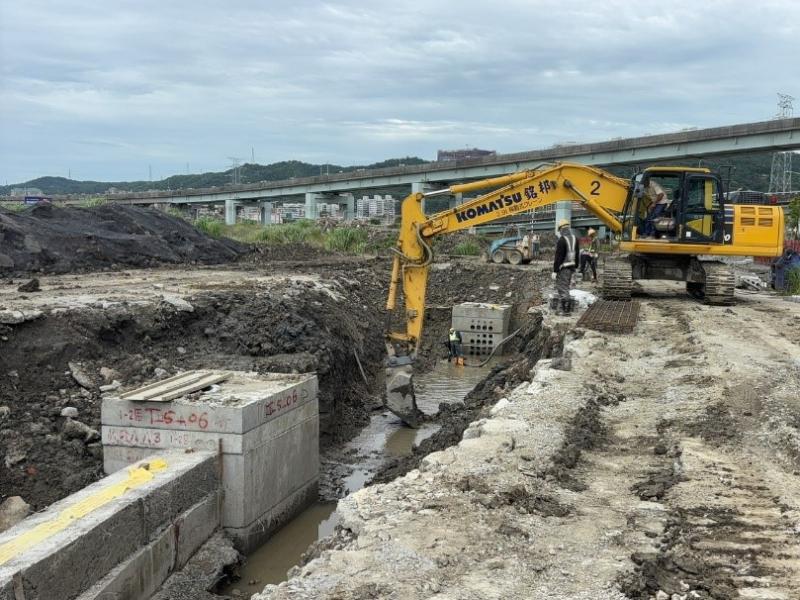

1140528工程現況5-1,E_5_06~T_5_06 TYPE H抽水、鋼筋綁紮
1140528工程現況
新設鋼筋加工場環境整理、棚架搭設
