本日天氣:上午晴、下午晴
本日施作項目
1. RD7-8-1人行道施作前環境整理。
2. 小綠人號誌基礎座(預鑄)澆置。
3. RD4-1-2與RD5-2轉彎段人行道號誌控制箱基礎施作。
4. 莊田路路面切割。
5. RD7-8-1臨時排水施作。
6. RD4-2-2、RD7-1、RD10M-15-3、RD10M-37-2抽水。
7. RD4-3-1抽水機調運。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。

整地土方工程
1. 住三R3-50坵塊鋼筋混凝土地下結構物開挖;住三R3-51坵塊混凝土塊破除。
2. 住三R3-71坵塊清除掘除(樹木、竹木、雜物)集中堆置。
3. 住三R3-72坵塊混凝土塊破除。
4. 住三R3-76坵塊營建混合物集中堆置。
5. 文中二混凝土塊軋碎、集中堆置。
6. 公六地坪整理、餘方土清運及測量。
7. 公七混凝土塊破除。
8. 社福用地級配物料調運翻曬。
9. RD15M-11 Ba410~Ba411箱涵回填及夯實、雜物清除。

公四公園
1. 公四公園混凝土塊石籠座椅塑木面板及自來水塔塑木圍欄調整。
2. 公四公園工區物料及環境整理。

排水工程
1. RD4-2-2 Bb830(0K+320~340)底版、Bb831(0K+380~400)底版、Bb831(0K+400~420)腹頂版鋼線網綁紮、模板組立。
2. RD4-3-1 Ub8144(0K+20~140)U溝蓋版及路緣石鋼筋綁紮;RD4-3-1 Ub8141(0K+20~162.7)U溝底版及牆身鋼筋綁紮。
3. RD4-2-2箱涵開挖前鋼板樁打設。

共同管道工程
1. RD7-6-2,E_7-6_31~T_7-6_31 TYPE J、RD7-6-2,E_7-6_29~T_7-6_29 TYPE H鋼筋綁紮、排管施作;RD7-6-2,E_7-6_27~T_7-6_27、E_7-6_33~T_7-6_33 TYPE I排管、模板組立及澆置;RD7-8,E_7-8_07~T_7-8_07 TYPE H、RD7-8,T_7-8_07~E_7-8_09 TYPE G排管、模板組立;RD7-6-2,T_7-6_25~E_7-6_27 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD4-3-2,E_4-3_26~T_4-3_26 TYPE H排管、模板組立;RD4-3-2~RD10M-36-1,E_10M-36-1_01 TYPE Q'、RD4-3-2~RD10M-36-1,E_10M-36-1_01 TYPE I',R側及L側、RD4-3-2,E_4-3_28~RD10M-36-1,T_10M-36-1_01轉彎段TYPE D2排管、模板組立、澆置;RD4-3-2,E_4-3_24~T_4-3_24、T_4-3_24~E_4-3_26 TYPE E開挖、擋土支撐施作及PC澆置;RD4-3-2,T_4-3_26~E_4-3_28 TYPE I、RD4-3-2~ RD10M-36-1,T_10M-36-1_01 TYPE K開挖。
3. RD5-1,E_5_04~T_5_04 TYPE I、RD5-1,T_5_06~RD10M-15-1,T_10M-15-1_01 TYPE D2轉彎段(第一次)、RD5-1,E_5_06~T_5_06 TYPE D2轉彎段鋼筋綁紮、排管施作;RD5-1,T_5_04~E_5_06 TYPE H鋼筋綁紮、排管、模板組立及澆置;RD5-1,T_5_06~RD10M-15-1,T_10M-15-1_01 TYPE E'轉彎段(第一次)開挖。
4. RD4-3-1,E_4-3_13~T_4-3_13、T_4-3_13~E_4-3_15 TYPE H、T_4-3_13~T_4-3_14橫交管TYPE H修繕及澆置。

污水工程
1. WB05501、WA02308、WA00901明挖施工;WB05301明挖管段CLSM澆置回填。
1140611工程現況4-3-1 Ub8144(0K+20~140)U溝蓋版及路緣石鋼筋綁紮

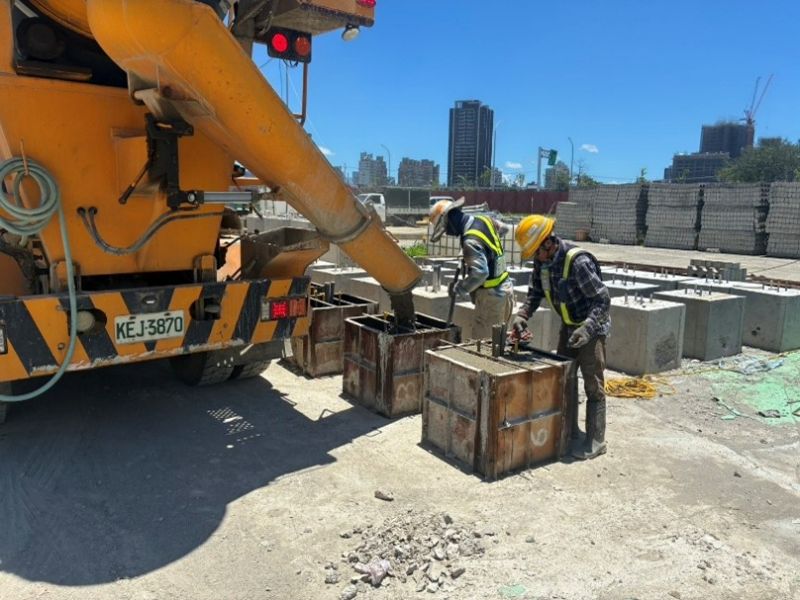

1140611工程現況小綠人號誌基礎座(預鑄)澆置

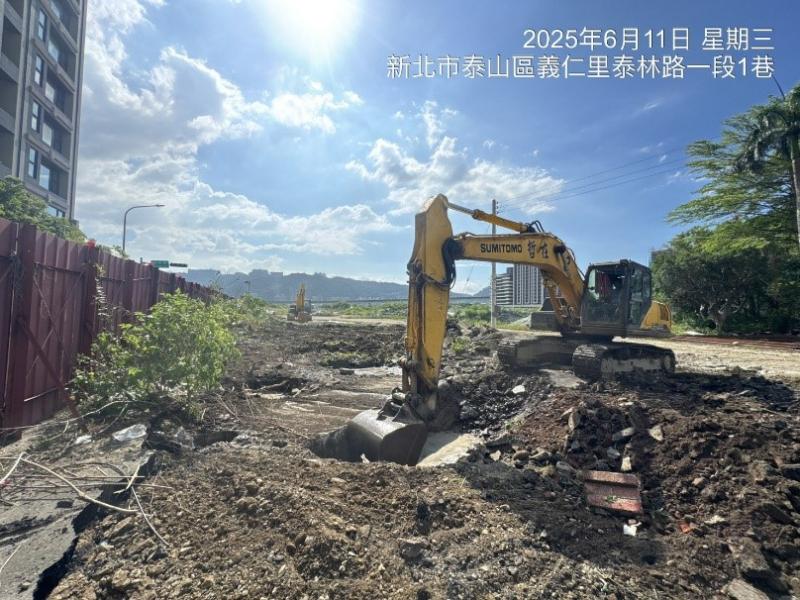

1140611工程現況住三R3-50坵塊鋼筋混凝土地下結構物開挖

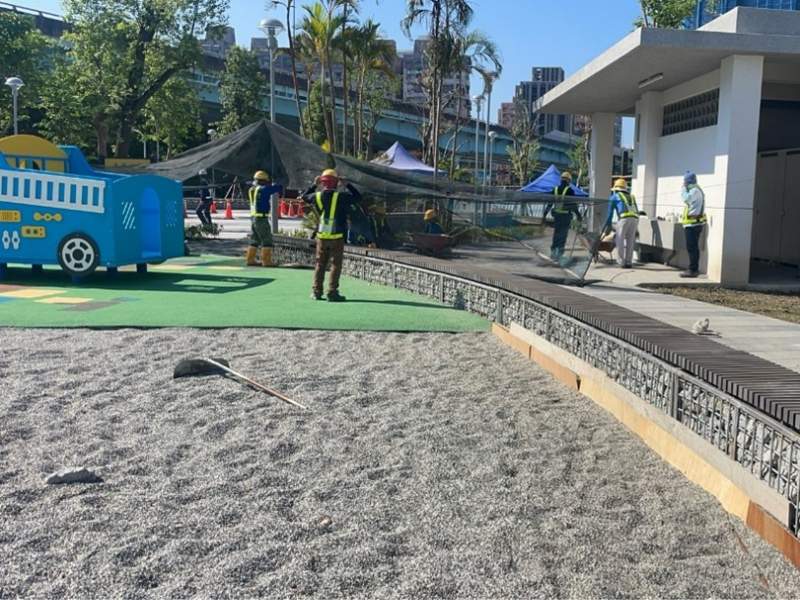

1140611工程現況公四公園工區環境整理

1140611工程現況4-3-2,E_4-3_26~T_4-3_26 TYPE H排管、模板組立
1140611工程現況

4-2-2箱涵開挖前鋼板樁打設
