本日天氣:上午雨、下午雨
本日施作項目
1. RD7-3排水路疏通。
2. 莊田路路面切割。
3. 工區出入口大門修繕。
4. 料場鋼筋加工及圍籬材料修繕作業。
5. 工務所停車場及料場環境整理。
6. RD4-2-2與RD7-3路口、RD7-3、RD7-1、RD10M-15-3、RD10M-37-2抽水。
7. 住三R3-50坵塊地下結構物抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。

整地土方工程
1. 商二C2-15坵塊營建混合物分類堆置。
2. 住三R3-50、R3-51坵塊混凝土塊破除。
3. 住三R3-71坵塊營建混合物、清除掘除(樹木、竹木、雜物)等集中堆置。
4. 住三R3-72坵塊混凝土塊破除。
5. 文中二混凝土塊軋碎、集中堆置。

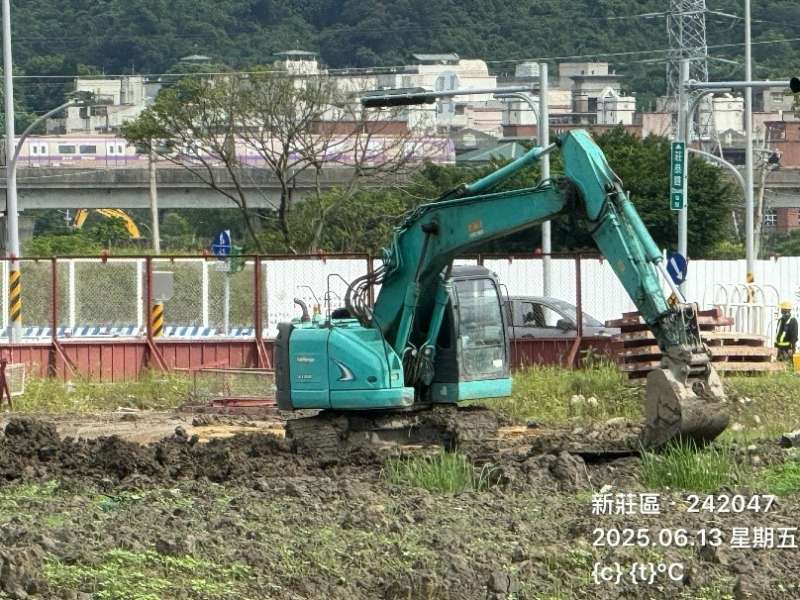

6. 公六地坪整理、餘方土清運及測量;公六公園截流溝放樣。
7. RD4-2-2鋼板樁打設前障礙物清除。

公四公園
1. 公四公園無障礙廁所尿布台、電源開關箱及插座調整。
2. 公四公園工區物料及環境整理、雜草清除。

排水工程
1. RD4-2-2 Bb830(0K+320~340)底版、Bb831(0K+380~400)底版、Bb831(0K+400~420)腹頂版鋼線網綁紮、模板組立。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+360~380)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8144(0K+100~140)U溝蓋版及路緣石模板組立;RD4-3-1 Ub8141(0K+20~40、0K+60~80)U溝底版及牆身模板組立、澆置;(0K+80~162.7)U溝底版及牆身鋼筋綁紮。
4. RD4-2-2箱涵開挖前鋼板樁打設。

共同管道工程
1. RD7-6-2,E_7-6_31~T_7-6_31 TYPE J排管、模板組立及澆置;RD7-6-2,T_7-6_26、E_7-6_28、T_7-6_28分歧部、RD7-6-2,E_7-6_27~T_7-6_27、T_7-6_29~E_7-6_31、E_7-6_33~T_7-6_33 TYPE J、RD7-6-2,T_7-6_25~E_7-6_27 TYPE H、RD7-6-2,E_7-6_29~T_7-6_29 TYPE D2、RD7-8,T_7-8_05~E_7-8_07、E_7-8_07~T_7-8_07 TYPE I開挖及PC澆置;RD7-8,T_7-8_07~E_7-8_09 TYPE H開挖。
2. RD4-3-2,E_4-3_24~T_4-3_24、T_4-3_24~E_4-3_26 TYPE E排管及澆置;RD4-3-2,E_4-3_26~T_4-3_26、T_4-3_26~E_4-3_28 TYPE I、RD4-3-2,E_4-3_26 TYPE Q、RD4-3-2~ RD10M-36-1,T_10M-36-1_01 TYPE K鋼筋綁紮、排管、模板組立及澆置。
3. RD5-1,E_5_06 TYPE Q、RD5-1,E_5_06~RD10M-15-1,E_10M-15-1_01 TYPE E'轉彎段(第一次)鋼筋綁紮、排管、模板組立及澆置;RD5-1,E_5_10~RD10M-16-1,E_10M-16-1_01 TYPE E'轉彎段(第一次)、RD5-1,E_5_06~T_5_06 TYPE I開挖及PC澆置。
4. RD7-6-1現場環境整理。

1140613工程現況10M-15-2 BBb831(0K+380~400)底版鋼線網綁紮

1140613工程現況莊田路路面切割

1140613工程現況公六地坪整理

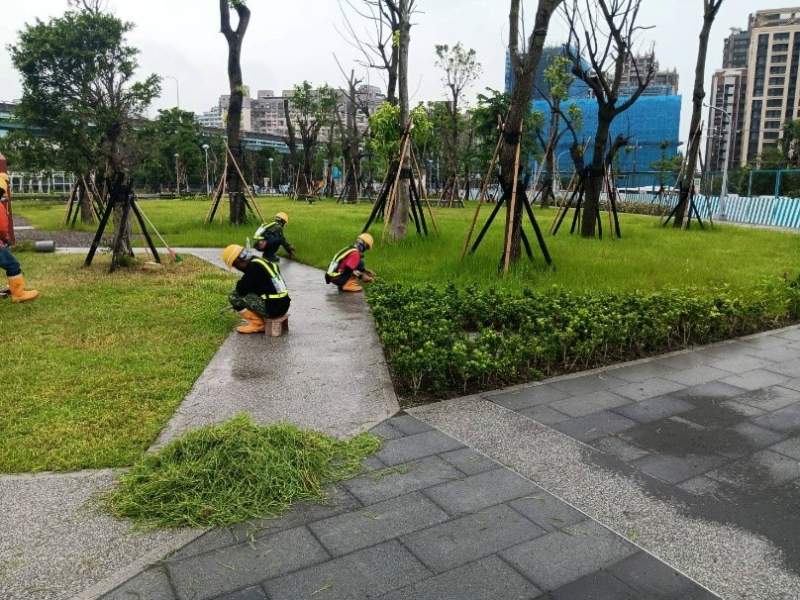

1140613工程現況公四公園雜草清除
1140613工程現況4-3-2,E_4-3_26~T_4-3_26、T_4-3_26~E_4-3_28 TYPE I鋼筋綁紮
1140613工程現況

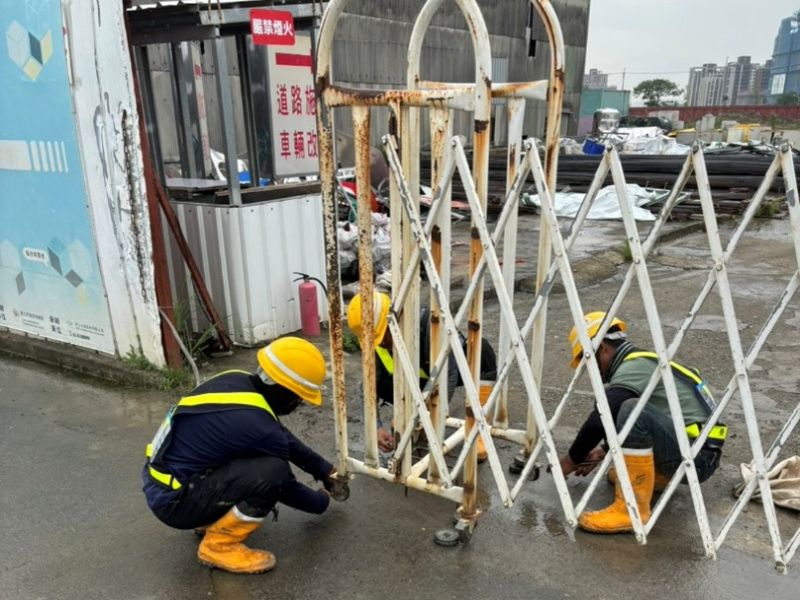

工區出入口大門修繕
