本日天氣:上午晴、下午雨

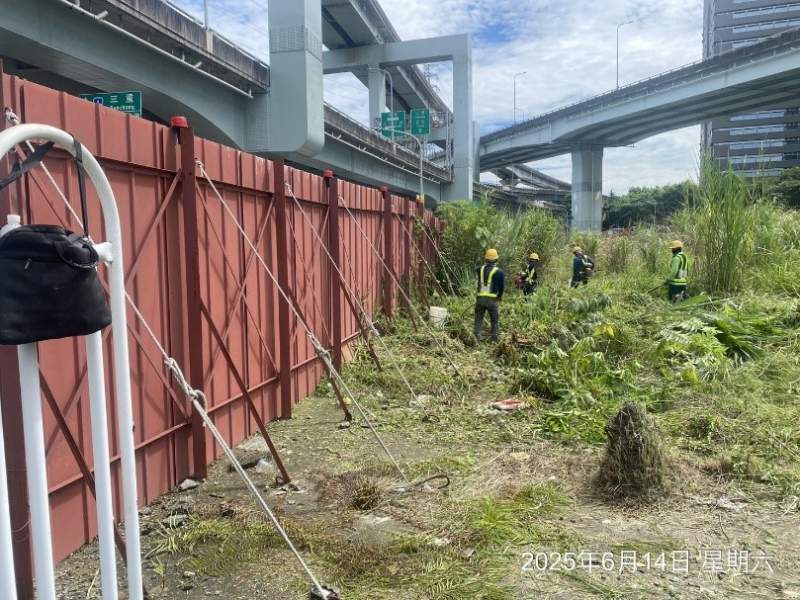

本日施作項目
1. 中原路以北圍籬內雜草清除。2. 料場鋼筋加工及圍籬材料修繕作業。
3. 倉庫用地地坪澆置。
4. RD4-2-2與RD7-3路口、RD7-3、RD7-1、RD10M-15-3、RD10M-37-2抽水。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. RD10M-36-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。
整地土方工程
1. 住三R3-50坵塊混凝土塊破除。
2. 住三R3-71坵塊營建混合物、清除掘除(樹木、竹木、雜物)等集中堆置。
3. 文中二混凝土塊軋碎、集中堆置。
4. 公六地坪整理、餘方土清運及測量。
5. 公七營建混合物集中堆置。
公四公園
1. 公四公園工區物料及環境整理、雜草清除。
排水工程

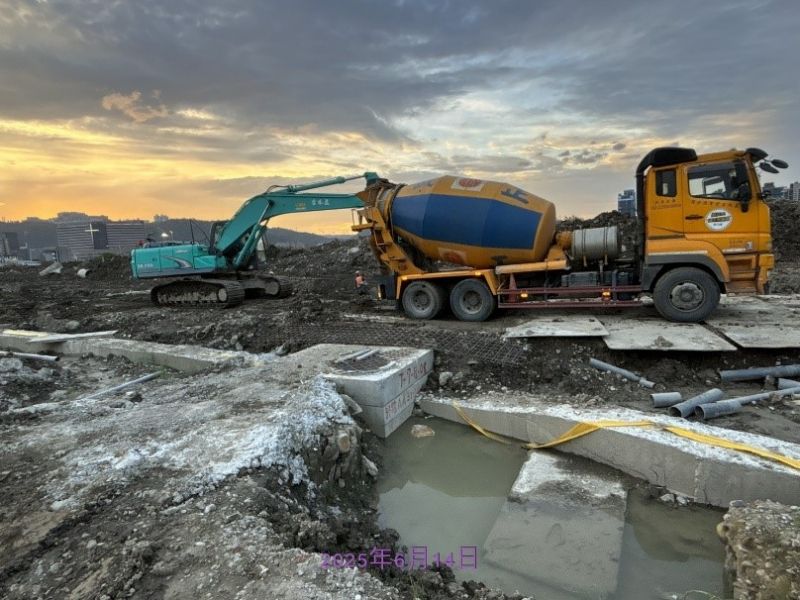

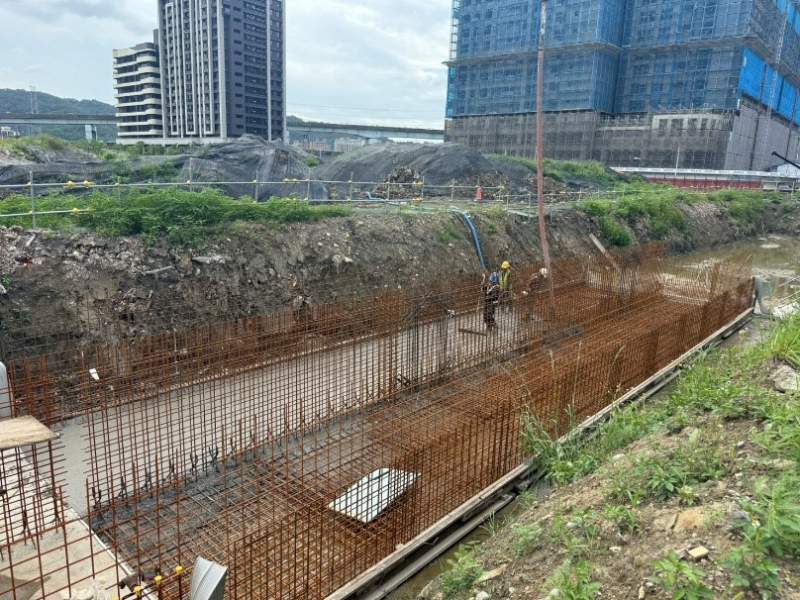

1. RD4-2-2 Bb830(0K+320~340)底版、Bb831(0K+380~400)底版、Bb831(0K+400~420)腹頂版澆置。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+360~380)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8144(0K+100~140)U溝蓋版及路緣石模板組立、澆置;RD4-3-1 Ub8141(0K+20~40)U溝底版及牆身澆置;(0K+80~162.7)U溝底版及牆身鋼筋綁紮。
共同管道工程

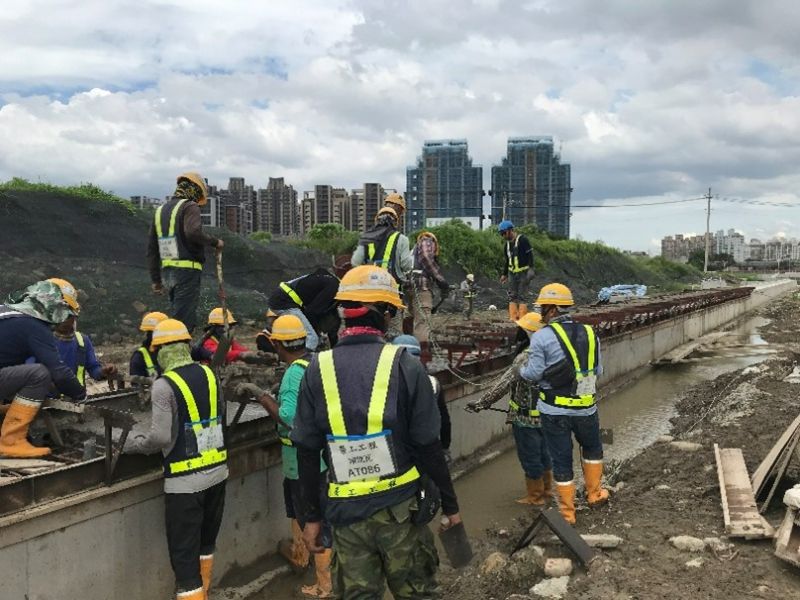

1. RD7-6-2,E_7-6_27~T_7-6_27、T_7-6_29~E_7-6_31、E_7-6_33~T_7-6_33 TYPE J、RD7-6-2,E_7-6_29~T_7-6_29 TYPE D2轉彎段鋼筋綁紮;RD7-6-2,T_7-6_25~E_7-6_27 TYPE H、RD7-8,T_7-8_05~E_7-8_07、E_7-8_07~T_7-8_07 TYPE I鋼筋綁紮、排管、模板組立及澆置;RD7-8,E_7-8_05~T_7-8_05 TYPE I、RD7-8,T_7-8_07~E_7-8_09 TYPE H開挖及PC澆置;RD7-8,E_7-8_09~T_7-8_09 TYPE G開挖、擋土支撐施作;RD7-6-2,T_7-6_26、E_7-6_28、T_7-6_28分歧部接地系統施作。
2. RD4-3-2,T_4-3_24~E_4-3_26 TYPE H開挖;RD4-3-2,E_4-3_26~T_4-3_26 TYPE J、RD4-3-2, T_4-3_26~ RD10M-36-1,T_10M-36-1_02 TYPE D2轉彎段開挖及PC澆置;RD10M-36-1,E_10M-36-1_01~E_10M-36-1_02 TYPE E'開挖、擋土支撐施作及PC澆置;T_4-3_26~E_4-3_28 TYPE I、RD4-3-2~ RD10M-36-1,T_10M-36-1_01 TYPE K澆置。

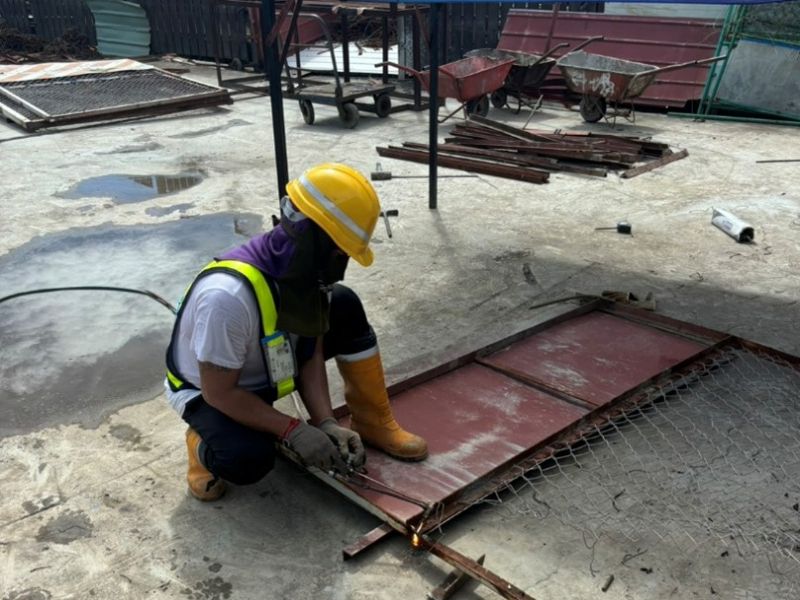

料場圍籬材料修繕作業
