本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4(0K+0~50、0K+250~300)R側及L側人行道緣石PC模板組立及澆置。
2. RD7-8-1路燈基礎接地施作、路燈基礎配管作業。
3. 故事館拆除作業;倉庫用地圍籬施作。
4. 中正路508巷小花蔓澤蘭清除。
5. RD4-2-2與RD7-3路口、RD7-1、RD10M-15-3抽水。
6. RD10M-36-2 Ba404-1箱涵抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

整地土方工程
1. 住三R3-50坵塊既有箱涵敲除。
2. 住三R3-71坵塊清除掘除(樹木、竹木、雜物)集中堆置。
3. 住三R3-72坵塊營建混合集中堆置。
4. 住三R3-74坵塊營建混合物清運至住三R3-72坵塊堆置。
5. 住三R3-76坵塊營建混合物集中堆置。
6. 文中二混凝土塊軋碎、集中堆置。
7. 公六與RD7-6-2箱涵銜接段開挖。
8. 社福用地級配物料進場堆置。
9. RD15M-11 Ba410~Ba411箱涵回填及夯實。
10.RD15M-4人行道級配層鋪設及夯實。

公四公園
1. 公四公園工區環境整理。
2. 公四公園水塔吊運。

排水工程
1. RD4-2-2 Bb830(0K+300~320)底版、Bb831(0K+380~400)腹頂版鋼線網及模板組立。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+360~380)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8141(0K+80~162.7)U溝底版及牆身鋼筋綁紮,Ub8141(0K+40~60)U溝底版及牆身澆置;Ub8144(0K+60~100)U溝蓋版及路緣石模板組立。
4. RD4-3-1 Ub8095(0K+14.5~90)箱涵式側溝PC澆置。

共同管道工程
1. RD7-6-2,E_7-6_29~T_7-6_29 TYPE I、E_7-6_29、E_7-6_31 TYPE Q鋼筋綁紮、排管、模板組立及澆置;RD7-6-2 E_7-6_30、T_7-6_30、E_7-6_32、T_7-6_32分歧部開挖及PC澆置。
2. RD7-8,T_7-8_05~E_7-8_07、E_7-8_07~T_7-8_07 TYPE J排管、模板組立;E_7-8_05~T_7-8_05 TYPE J、E_7-8_09~T_7-8_09 TYPE G鋼筋綁紮。
3. RD4-3-2,E_4-3_24~T_4-3_24 TYPE H、RD4-3-2,T_4-3_26~E_4-3_28 TYPE J、RD4-3-2~ RD10M-36-1,T_10M-36-1_02 TYPE K、RD10M-36-1,E_10M-36-1_01~E_10M-36-1_02、E_10M-36-1_02~E_10M-36-1_01 TYPE I',R側及L側、RD10M-36-1,E_10M-36-1_02 TYPE Q',R側及L側鋼筋綁紮、排管施作。
4. RD5-1,E_5_04~T_5_04、E_5_06~T_5_06 TYPE J鋼筋綁紮、排管、模板組立及澆置;RD5-1,E_5_01、E_5_03 TYPE Q、RD5-1,E_5_10~T_5_10 TYPE D2轉彎段、RD5-1,E_5_10~RD10M-16-1,T_10M-16-1_01 TYPE D2'轉彎段(第一次)鋼筋綁紮、排管施作。
5. RD7-6-1,E_7-6_01、E_7-6_02、T_7-6_02分歧部開挖。
6. RD7-3,E_7-3_19橫交管TYPE G過路段、T_7-3_19橫交管TYPE H過路段開挖。
7. RD4-3-1共同管道修繕。
8. RD7-1共同管道修繕。

污水工程
1. WC09301、WC09302明挖施工、CLSM澆置回填;WC09301、WC09303、WC09304明挖施工。

交通維持工程

1. 中環路-幸福路口標線刨除及槽化線劃設;領航路(RD7-8-1及莊泰路口)右轉箭頭刨除改繪直右標線。

1140618工程現況4-2-2 Bb831(0K+380~400)腹頂版鋼線網綁紮

1140618工程現況7-8-1路燈基礎接地施作

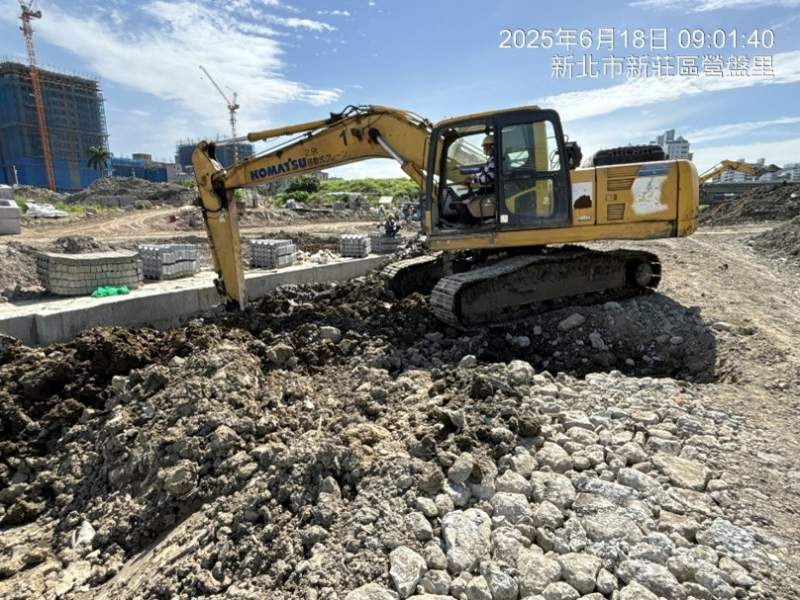

1140618工程現況公六與7-6-2箱涵銜接段開挖

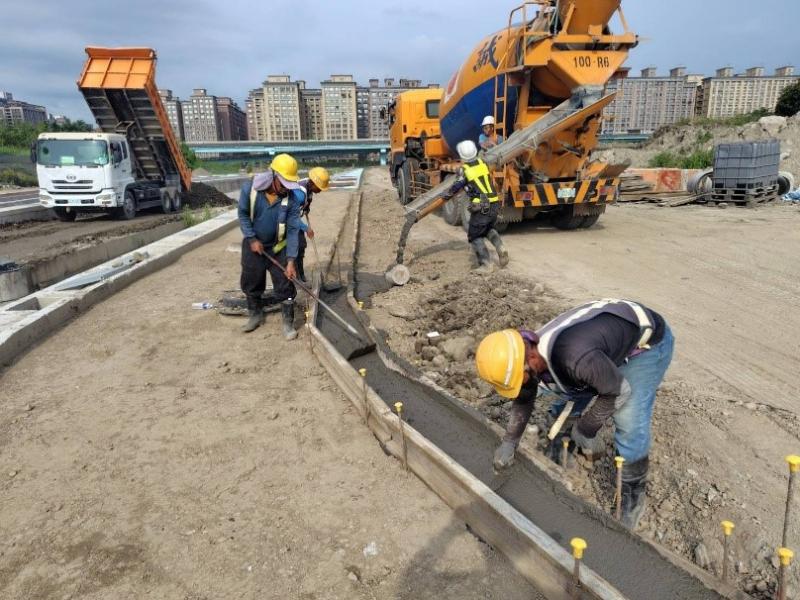

1140618工程現況15M-4(0K+0~50、0K+250~300)人行道緣石PC澆置
1140618工程現況中環路-幸福路口槽化線劃設
1140618工程現況

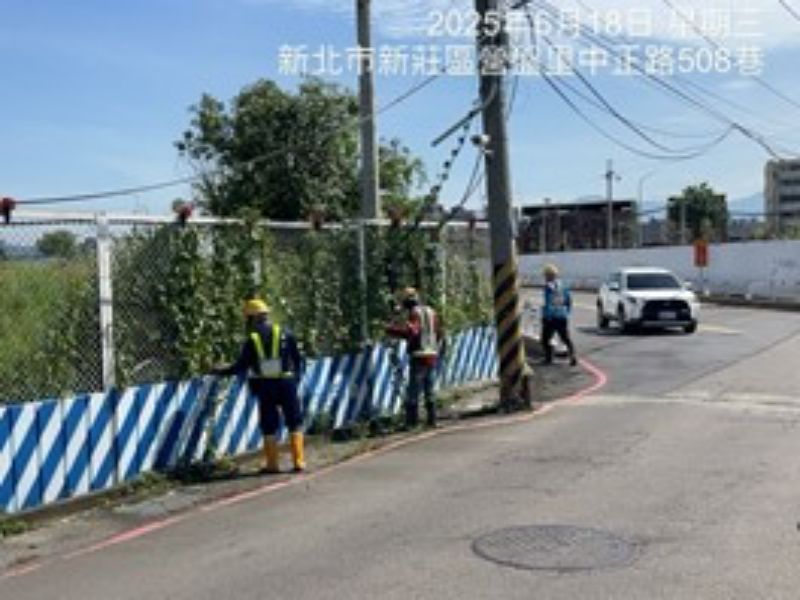

中正路508巷小花蔓澤蘭清除
