本日天氣:上午晴、下午晴
本日施作項目
1. 莊田路全阻隔式圍籬拆除。
2. 料場鋼筋加工作業。
3. 倉庫鐵皮屋搭設。
4. 莊泰路(中正路口-莊田路段)圍籬面板油漆粉刷。
5. 幸福路工區內圍籬材料回收作業。
6. RD4-2-2與RD7-3路口、RD4-2-2、RD10M-15-3、RD10M-37-2抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. RD10M-36-2出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

整地土方工程
1. 商二C2-3坵塊餘方土近運至RD15M-4道路堆置。
2. 商二C2-10坵塊營建混合物、營建廢棄物調運集中堆置;文小三無筋混凝土地坪敲除、營建混合物堆置。
3. 住三R3-54坵塊餘方土集中堆置。
4. 住三R3-71坵塊鋼筋混凝地下結構物敲除。
5. 住三R3-72坵塊混凝土塊破除。
6. 住三R3-74坵塊鋼筋混凝土地下結構物開挖。
7. 住三R3-91坵塊級配物料進場堆置。
8. 文中二混凝土塊軋碎、集中堆置。
9. 公六截流溝開挖及高程測量、施工便道夯實、餘方土調運。
10.RD4-2-2 Bb832箱涵開挖、餘方土清運至住三R3-54坵塊堆置。
11.RD15M-4路基填築及雜物清除。

公四公園
1. 公四公園廁所屋頂防水隔熱壓層調整及澆置。

排水工程
1. RD4-3-1 Ub8144(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8141(0K+80~162.7)U溝底版及牆身模板組立。
2. RD4-2-2箱涵底版清淤。

共同管道工程
1. RD7-6-2,T_7-6_25~E_7-6_27、E_7-6_29~T_7-6_29 TYPE J鋼筋綁紮、排管施作;E_7-6_29~E_7-6_30橫交管TYPE G,R側、T_7-6_29~T_7-6_30橫交管TYPE H,R側鋼筋綁紮、排管、模板組立及澆置;T_7-6_27~T_7-6_28橫交管TYPE H排管、模板組立及澆置;T_7-6_26~E_7-6_28 TYPE H開挖及PC澆置。
2. RD7-8,T_7-8_07~E_7-8_09 TYPE J開挖及PC澆置;E_7-8_09~T_7-8_09 TYPE H鋼筋綁紮、排管、模板組立及澆置。
3. RD4-3-2,T_4-3_24~E_4-3_26 TYPE J、E_4-3_24~T_4-3_24 TYPE I開挖及PC澆置;RD10M-36-1,E_10M-36-1_02~E_10M-36-1_03 TYPE E'開挖、擋土支撐施作及PC澆置;RD10M-36-1,E_10M-36-1_03、E_10M-36-1_04分歧部接地系統施作。
4. RD7-6-1,E_7-6_01、E_7-6_02分歧部接地系統施作。
5. RD7-1共同管道修繕。

污水工程
1. WC09402、WC09405、WC09406明挖施工。

1140621工程現況4-3-1 Ub8141(0K+80~162.7)U溝底版及牆身模板組立
1140621工程現況15M-4路基填築及雜物清除
1140621工程現況公六截流溝開挖
1140621工程現況公四公園廁所屋頂防水隔熱壓層澆置
1140621工程現況4-3-2共同管道施作
1140621工程現況

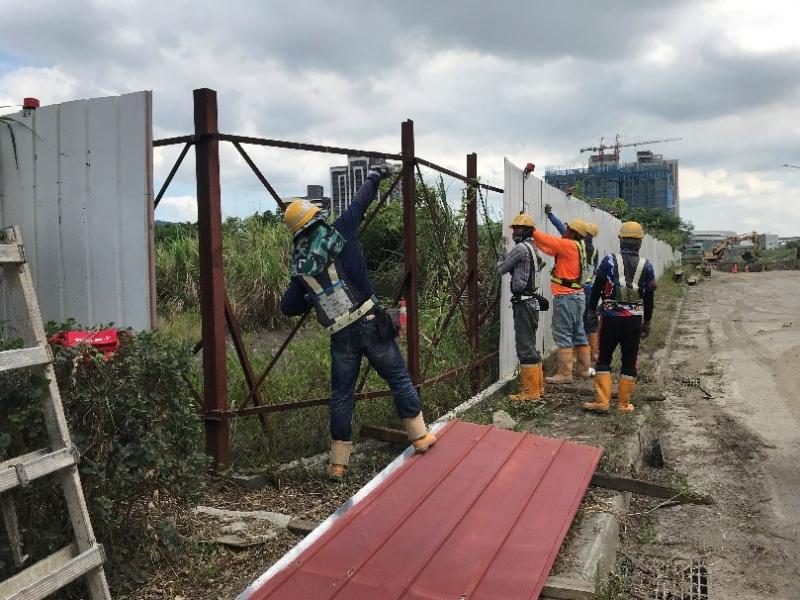

莊田路全阻隔式圍籬拆除
