本日天氣:上午晴、下午晴
本日施作項目
1. 領航人行道雜草清除。
2. 料場鋼筋加工作業。
3. 倉庫鐵皮屋搭設。
4. 立信一街人行道磁磚清洗。
5. 養工處巡檢相關缺失改善。
6. 舊有料場水泥溝蓋版吊運,倉庫四周活動式圍籬以紐澤西護欄固定。
7. RD4-2-2與RD7-3路口、RD10M-15-3、RD10M-37-2抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
整地土方工程
1. 住三R3-71坵塊鋼筋混凝地下結構物敲除。
2. 住三R3-72坵塊混凝土塊破除。
3. 住三R3-74坵塊鋼筋混凝土地下結構物開挖。
4. 住三R3-91坵塊級配物料進場堆置。
5. 文中二混凝土塊軋碎、集中堆置。
6. 文小三無筋混凝土地坪敲除、營建混合物堆置。
7. 公六截流溝開挖及放樣。
8. 社福用地級配物料礫石軋碎、集中堆置。
9. RD7-8-1人行道地坪整理及夯實。
10.公務所後方置料區地坪整理。

公四公園
1. 公四公園工區環境整理、植栽灑水養護。

排水工程
1. RD4-2-2 Bb831(0K+380~400)腹頂版、Bb830(0K+300~320)底版鋼線網及模板組立。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+380~400)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8144(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8141(0K+100~120、140~160)U溝底版及牆身模板組立。
4. RD4-3-1 Ub8095(0K+20~80)箱涵式側溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-6-2,E_7-6_27 TYPE Q鋼筋綁紮;E_7-6_28~T_7-6_28 TYPE G鋼筋綁紮、排管及澆置;10米園道,T_65_42分歧部、RD7-6-2,T_7-6_26~E_7-6_28 TYPE I開挖及PC澆置。(3"抽水機*1、開挖機*1、操作手*1、混凝土工*1、移工*5)
2. RD7-8,T_7-8_07~E_7-8_09 TYPE J、E_7-8_10~T_7-8_10 TYPE G鋼筋綁紮、排管施作;E_7-8_09~T_7-8_09 TYPE I開挖及PC澆置。
3. RD10M-36-1,E_10M-36-1_03~E_10M-36-1_04 TYPE E'鋼筋綁紮、排管及澆置;RD4-3-2,E_4-3_24~E_4-3_A3台電基礎台TYPE N鋼筋綁紮;10米園道,E_65_38分歧部接地系統施作;RD10M-36-1,E_10M-36-1_02~E_10M-36-1_03、E_10M-36-1_03~E_10M-36-1_02 TYPE I',R側及L側、RD10M-36-1,E_10M-36-1_04 TYPE Q',R側及L側開挖及PC澆置。
4. RD7-3,STA.470~650,L側(第一次)CLSM澆置回填;新北大道~ RD7-3,E_7-3_02 TYPE G過路段(第二次) 開挖。
5. RD7-6-1,T_7-6_02、E_7-6_03分歧部開挖。
6. RD5-1現場環境整理、分歧部圓頸吊放。
7. RD15M-2共同管道回填前整地。
8. RD4-3-1共同管道修繕。
9. RD7-1共同管道修繕。

污水工程
1. WC09303、WC09304明挖施工及CLSM澆置回填。

外部廠商進場
1. RD4-2-2中華電信管線遷移。

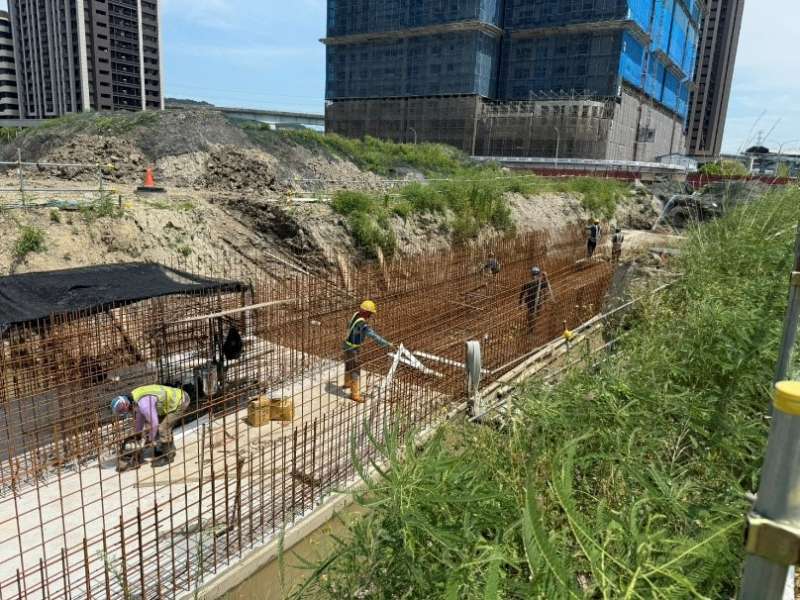

1140624工程現況4-2-2 Bb830(0K+300~320)底版鋼線網及模板組立

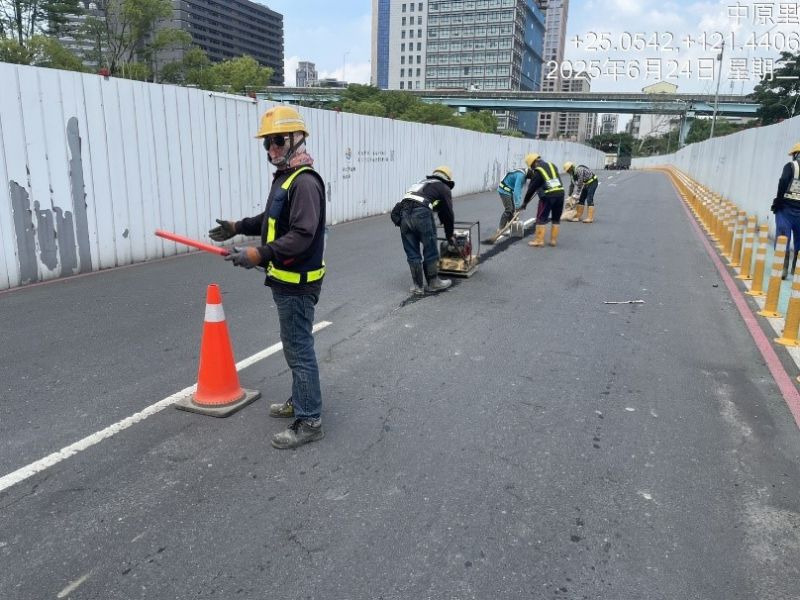

1140624工程現況養工處巡檢缺失改善

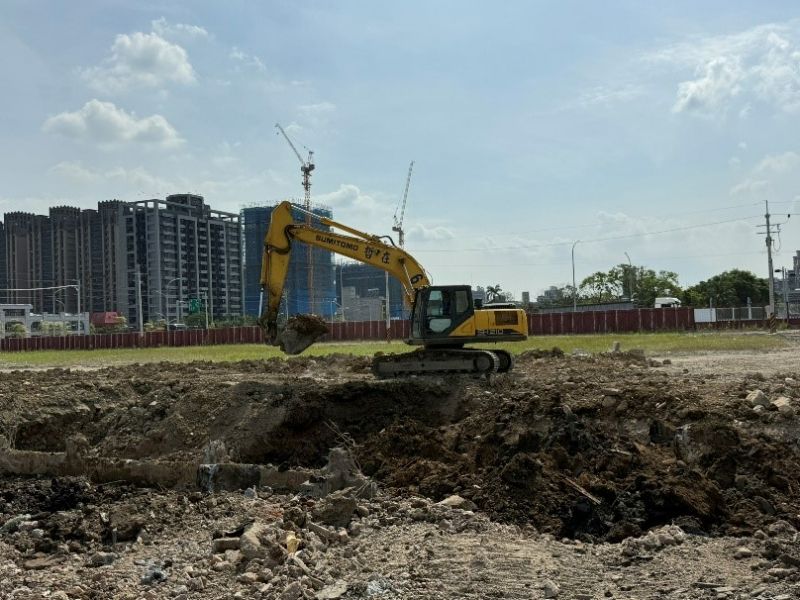

1140624工程現況住三R3-74坵塊鋼筋混凝土地下結構物開挖
1140624工程現況7-8-1人行道地坪整理及夯實

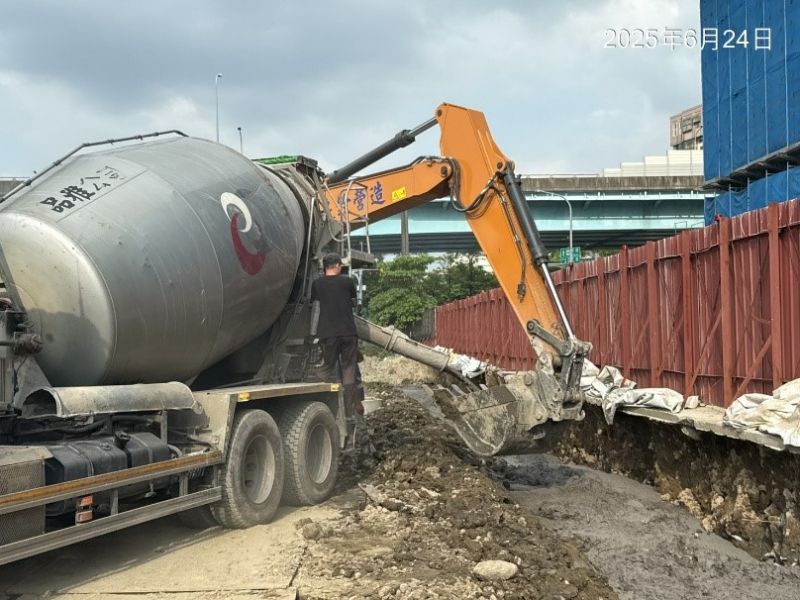

1140624工程現況7-3,STA.470~650(第一次)CLSM澆置回填
1140624工程現況
領航人行道雜草清除
