本日天氣:上午晴、下午雨
本日施作項目
1. 領航路人行道雜草清除。2. RD7-8-1路燈管道回填砂警示帶鋪設。
3. RD4-1-2與RD5-2轉彎段號誌控制箱基礎澆置。
4. 泰林路圍籬舊有工程標語油漆塗銷作業。
5. 住三R3-91坵塊鋼筋材料吊運回收。
6. 舊有料場周邊材料搬運。
7. RD4-2-2與RD7-3路口、RD10M-15-3、RD10M-37-2、RD15M-2抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
整地土方工程

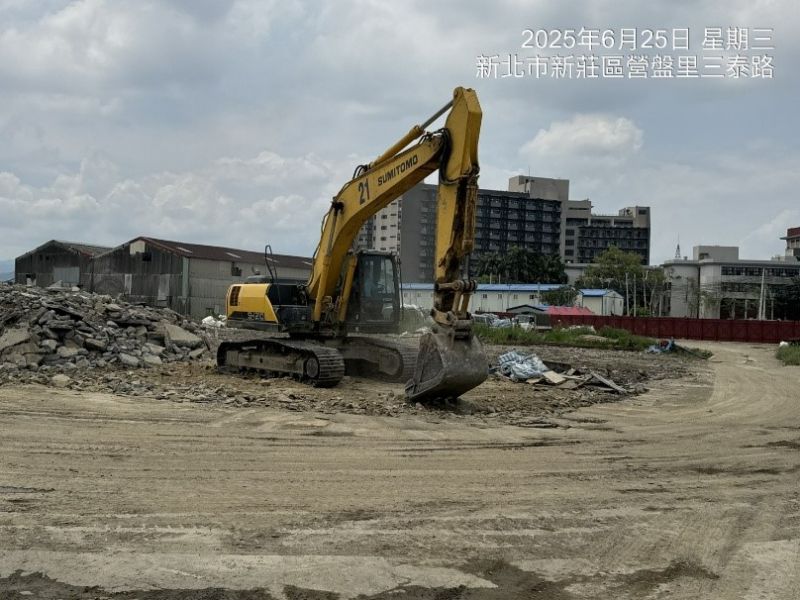

1. 住三R3-71坵塊混凝土塊破除。
2. 文中二混凝土塊軋碎、集中堆置。
3. 文小三無筋混凝土地坪敲除、營建混合物堆置。

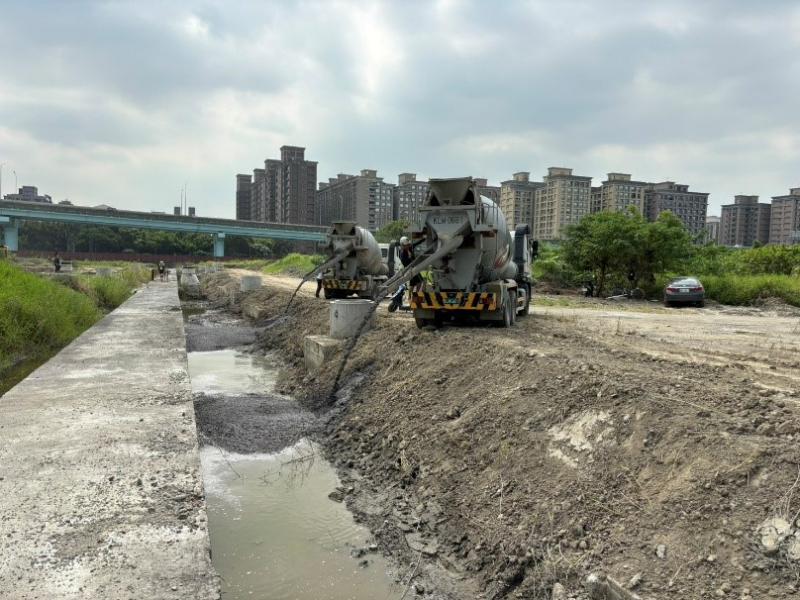

4. 公六截流溝開挖及高程測量。
5. 社福用地級配物料礫石軋碎、集中堆置、物料調運。
6. RD4-2-2 Bb832位置鋼筋混凝土地下結構物(既有箱涵)開挖及抽水。
7. RD7-8 Ba412箱涵回填高程線放樣及回填。
8. RD7-8-1人行道地坪整理。
公四公園
1. 公四公園全區環境整理。
排水工程

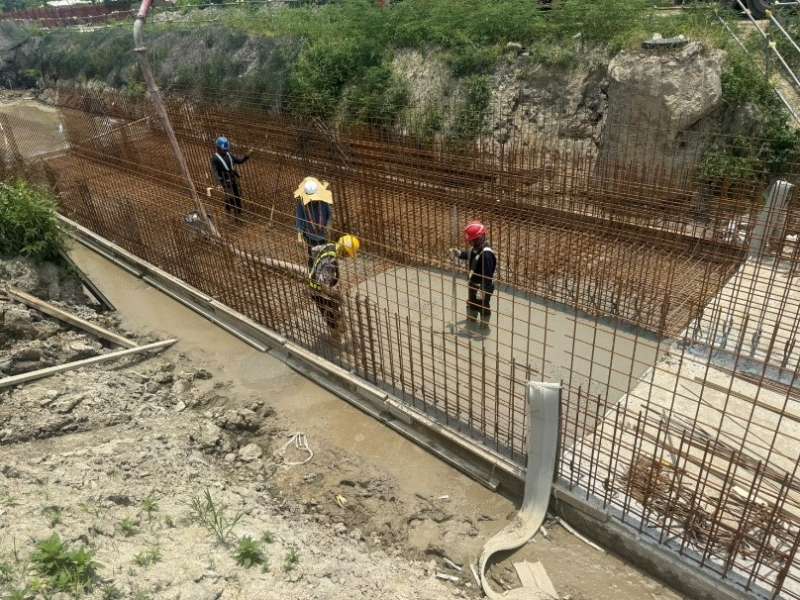

1. RD4-2-2 Bb831(0K+380~400)腹頂版、Bb830(0K+300~320)底版280澆置。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+380~400)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8144(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8141(0K+100~120、140~160)U溝底版及牆身模板組立、210澆置。
4. RD4-3-1 Ub8095(0K+20~98)箱涵式側溝底版及牆身鋼筋綁紮。
共同管道工程
1. RD7-6-2,E_7-6_27 TYPE Q、T_7-6_26~E_7-6_28 TYPE I鋼筋綁紮、排管、模板組立及澆置;E_7-6_28~T_7-6_28 TYPE H開挖及PC澆置;10米園道,T_65_42分歧部接地系統施作及吊放。
2. RD7-8,T_7-8_07~E_7-8_09 TYPE J排管、模板組立;E_7-8_10~T_7-8_10 TYPE G排管及澆置;RD7-8,E_7-8_09~T_7-8_09 TYPE I、RD15M-11,E_15M-11_01、T_15M-11_01、E_15M-11_03、T_15M-11_03分歧部開挖。
3. RD4-3-2,E_4-3_24~E_4-3_A3台電基礎台TYPE N、RD10M-36-1,E_10M-36-1_02~E_10M-36-1_03、E_10M-36-1_03~E_10M-36-1_02 TYPE I',R側及L側、RD10M-36-1,E_10M-36-1_04 TYPE Q',R側及L側鋼筋綁紮、排管、模板組立;RD10M-36-1,E_10M-36-1_03 TYPE Q',R側及L側開挖;10米園道,E_65_38分歧部接地系統施作。
4. RD7-3,STA.470~650,L側(第二次)CLSM澆置回填;新北大道~ RD7-3,E_7-3_02 TYPE G過路段(第二次)開挖。
5. RD7-6-1,E_7-6_03分歧部開挖及PC澆置;T_7-6_05分歧部開挖。
6. RD15M-2共同管道回填前整地;RD15M-2,STA.0K+80~220,R側CLSM澆置回填。
外部廠商進場
1. RD4-2-2中華電信管線修改。

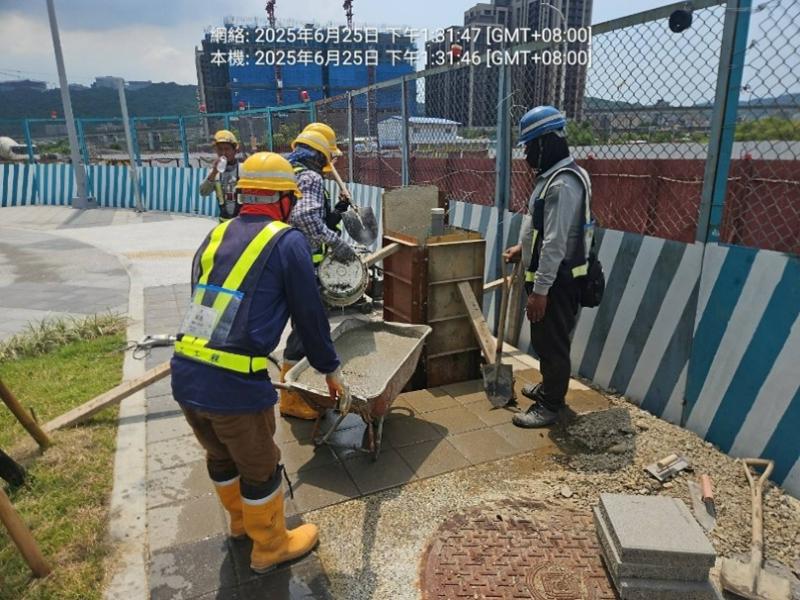

4-1-2與5-2轉彎段號誌控制箱基礎澆置
