本日天氣:上午晴、下午雨
本日施作項目
1. 領航路人行道雜草清除。
2. RD7-8-1人孔調整。
3. 料場鋼筋加工作業。
4. 工區出入口大門修繕。
5. 料場材料搬運、整理。
6. 新生路PVC管吊運回收。
7. RD4-2-2與RD7-3路口、RD4-2-2、RD10M-15-3、RD10M-37-2、RD15M-2抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。

整地土方工程
1. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-72坵塊混凝土塊破除。
3. 住三R3-74坵塊鋼筋混凝土地下結構物開挖。
4. 住三R3-91坵塊級配物料進場堆置。
5. 廣停(一)清除掘除。
6. 文小三無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)集中堆置。
7. RD4-2-2 Bb832位置鋼筋混凝土地下結構物(既有箱涵)敲除及抽水。
8. RD7-8 Ba412箱涵回填及夯實。
9. RD7-8-1人行道回填。

公四公園
1. 公四公園全區環境整理、植栽灑水養護。
2. 公四公園人行道高壓透水磚清理。

排水工程
1. RD4-2-2 Bb831(0K+360~380)腹頂版、Bb830(0K+280~300)底版模板組立。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+380~400)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8141(0K+20~160)U溝蓋版及路緣石模板組立;Ub8144環境整理;Ub8097(0K+50~74)U溝PC模板組立、澆置。
4. RD4-3-1 Ub8095(0K+20~98)箱涵式側溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-6-2,T_7-6_28~E_7-6_30 TYPE G鋼筋綁紮、排管及澆置;T_7-6_26~E_7-6_28 TYPE J、E_7-6_28~E_7-6_C4台電基礎台TYPE L開挖及PC澆置。
2. RD7-8,T_7-8_07~E_7-8_09 TYPE J排管、模板組立;RD15M-11,T_15M-11_03、E_15M-11_05、T_15M-11_05分歧部接地系統施作及吊放;RD7-8,E_7-8_10~T_7-8_10 TYPE H、RD15M-11,E_15M-11_03分歧部開挖。
3. RD10M-36-1,E_10M-36-1_03~E_10M-36-1_04、E_10M-36-1_04~E_10M-36-1_03 TYPE I',R側及L側、E_10M-36-1_03 TYPE Q',R側及L側鋼筋綁紮;RD4-3-2,E_4-3_24~T_4-3_24 TYPE J、RD4-3-2,E_4-3_24~T_4-3_T3光化箱TYPE P1、RD4-3-2,T_4-3_T3~T_4-3_24光化箱TYPE P鋼筋綁紮、排管、模板組立及澆置;RD10M-36-1,E_10M-36-1_03~E_10M-36-1_04、E_10M-36-1_04~E_10M-36-1_03 TYPE Q'排管、模板組立;RD10M-36-1,T_10M-36-1_07、T_10M-36-1_08、T_10M-37-1_07、T_10M-37-1_08分歧部開挖;RD4-3-2,E_4-3_32 TYPE G過路段、RD4-3-2,T_4-3_32 TYPE H過路段開挖及PC澆置。
4. 新北大道~RD7-3,E_7-3_01 TYPE C過路段(第二次)開挖;新北大道~RD7-3,E_7-3_02 TYPE G過路段(第二次)及TYPE H過路段(第二次)開挖、PC澆置。
5. RD7-6-1,T_7-6_02、E_7-6_03、T_7-6_03、E_7-6_05分歧部接地系統施作。
6. RD15M-2共同管道回填、施工便道整理;RD15M-2,STA.0K+80~220,L側CLSM澆置回填。
7. 10M園道,E_65_10、T_65_10分歧部開挖。

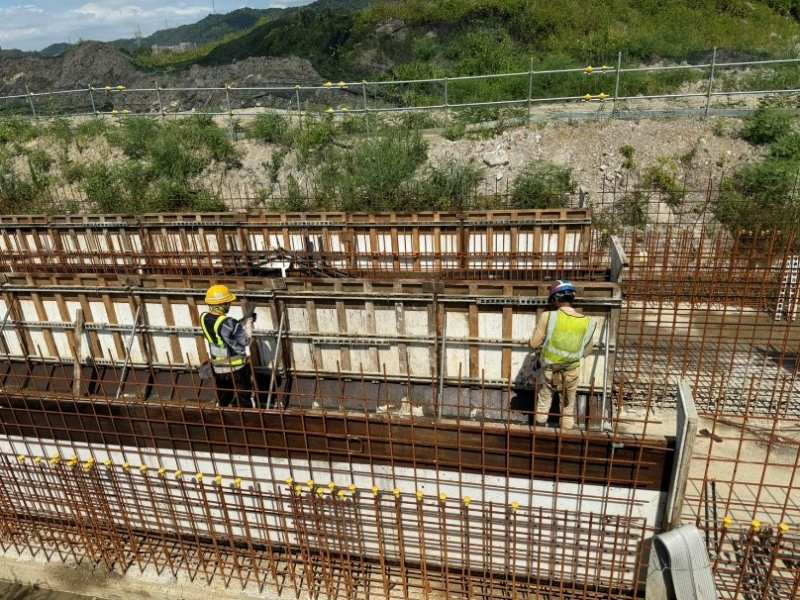

1140627工程現況4-2-2 Bb831(0K+360~380)腹頂版模板組立
1140627工程現況10M-15-2 Bb812(0K+380~400)腹頂版鋼線網綁紮
1140627工程現況7-8-1人行道回填
1140627工程現況4-2-2 Bb832位置鋼筋混凝土地下結構物(既有箱涵)敲除及抽水
1140627工程現況15M-2,STA.0K+80~220,L側CLSM澆置回填
1140627工程現況

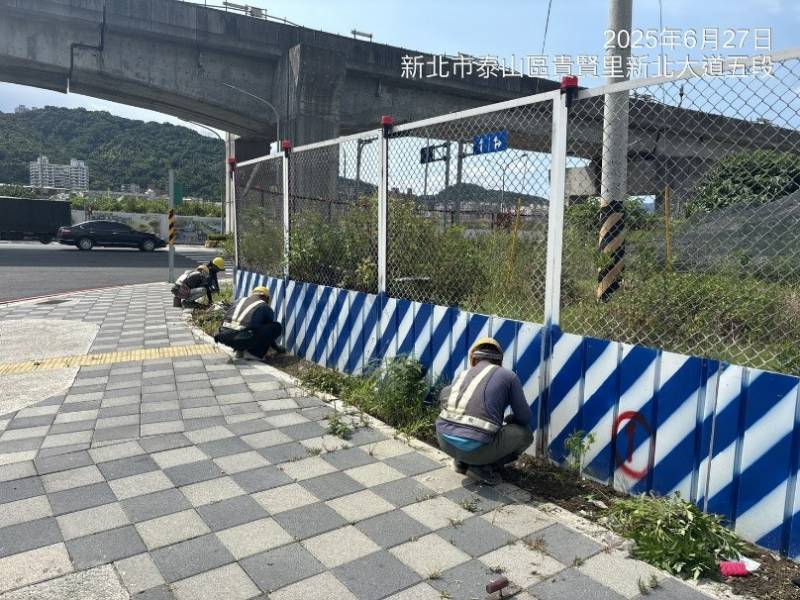

領航路人行道雜草清除
