本日天氣:上午晴、下午晴
本日施作項目
1. 領航路人行道雜草清除。

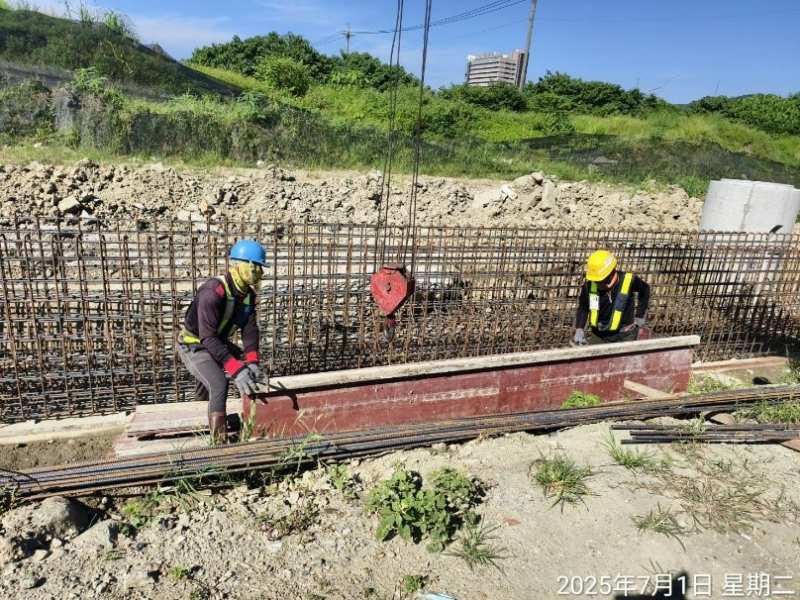

2. 路燈及行車號誌基礎座(預鑄)澆置。
3. RD4-3-1回填砂搬運至RD7-1。

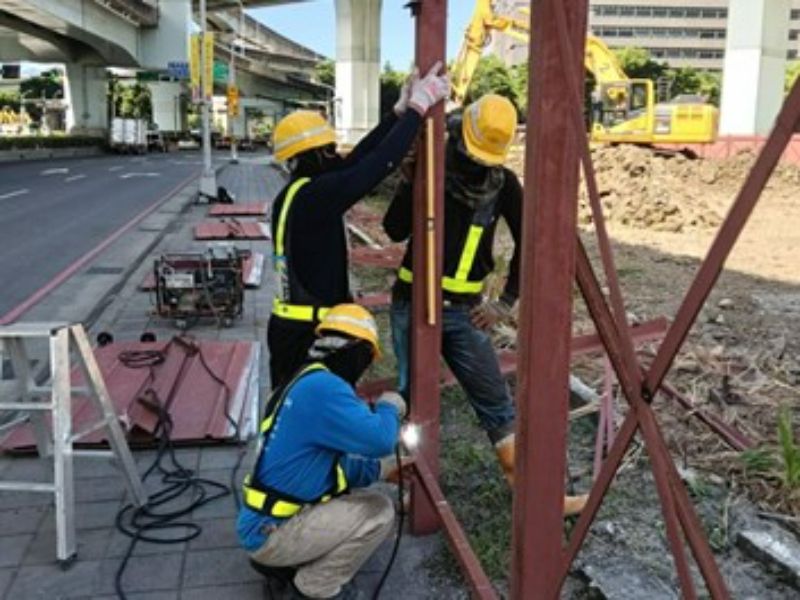

4. 廣停一圍籬移設。

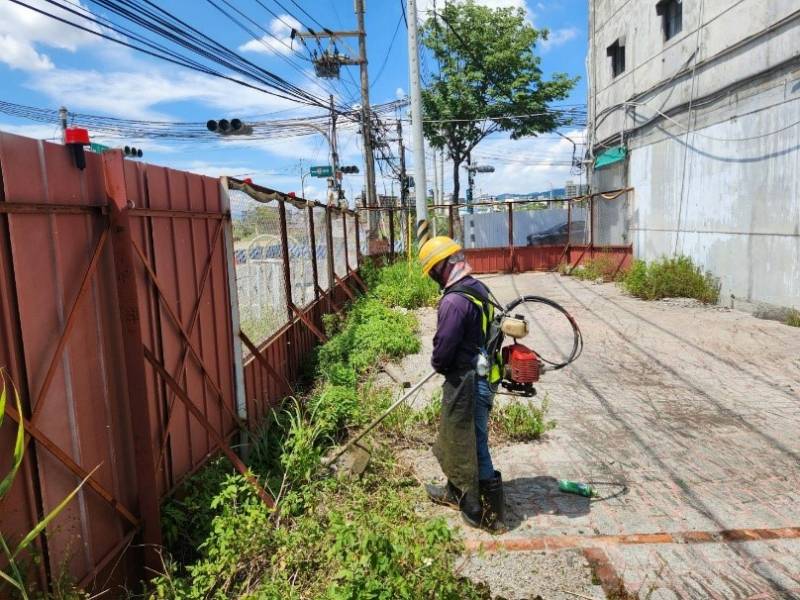

5. 領航路圍籬缺口封閉;三泰路月明薑母鴨旁雜草清除、排水溝渠清淤。
6. RD4-2-2與RD7-3路口、RD4-2-2、RD10M-15-3、RD10M-37-2抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. RD10M-36-2出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

整地土方工程
1. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-72坵塊混凝土塊破除。
3. 住三R3-74坵塊混凝土塊破除。
4. 文小三鋼筋混凝土地下結構物開挖、無筋混凝土地坪敲除。
5. 公六截流溝開挖及放樣。
6. 社福用地級配物料礫石軋碎、集中堆置。
7. RD7-8 Ba412箱涵回填及夯實。
8. RD4-2-2與RD7-3餘方土調運、集中堆置。
9. RD7-8-1人行道地坪整理及夯實。

公四公園
1. 公四公園環境及物料整理。
2. 公四公園地景雕朔LED燈條安裝。

排水工程
1. RD4-2-2 Bb830~Bb831(0K+360~380)腹頂版、Bb830(0K+280~300)底版鋼線網及模板組立。
2. RD7-8 Ba412(0K+19~38)腹頂版、RD10M-37-2 Ba402(0K+19~38)底版、RD10M-15-2 Bb812(0K+380~400)腹頂版鋼線網及模板組立。
3. RD4-3-1 Ub8141(0K+20~60)U溝蓋版及路緣石模板組立、澆置;Ub8141(0K+60~160)U溝蓋版及路緣石鋼筋綁紮;U8141(0K+160~162.7)、Ub8097(0K+40~60)U溝底版及牆身鋼筋綁紮;Gb8140集水井底版及牆身鋼筋綁紮、底版模板組立及澆置。
4. RD4-3-1 Ub8095(0K+20~98)箱涵式側溝底版及牆身鋼筋綁紮;(0K+20~40、0K+60~80)箱涵式側溝底版模板組立。
5. RD5-2 Ua8014(0K+0~69.2)、Ua8016(0K+0~69.4)U溝PC模板組立。
6. RD4-2-3箱涵內擋水路施作。

共同管道工程
1. RD7-6-2,E_7-6_28~E_7-6_C4台電基礎台TYPE L排管、模板組立及澆置;E_7-6_34、T_7-6_34、E_7-6_36、T_7-6_36分歧部接地系統施作及吊放;E_7-6_30~T_7-6_30 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD7-8,E_7-8_09~T_7-8_09 TYPE I開挖及PC澆置;RD15M-11,E_15M-11_03、T_15M-11_03、E_15M-11_05、T_15M-11_05分歧部、E_7-8_10~T_7-8_10 TYPE I開挖。
3. 莊田路~ RD4-2-3,E_4-2_01 TYPE E過路段(第三次)、RD4-3-2,E_4-3_24 TYPE G過路段(第四次)PC澆置、鋼筋綁紮。
4. RD7-3,STA 0K+10~110,R側及L側CLSM回填前整地。
5. RD7-6-1,E_7-6_05、T_7-6_05分歧部接地系統施作;E_7-6_07分歧部開挖及PC澆置。
6. 10M園道,E_65_04、E_65_06分歧部開挖及PC澆置;T_65_06分歧部接地系統施作及吊放。
7. RD15M-2,STA.0K+30~220,L側(第二次)CLSM澆置回填。

污水工程
1. WC09305、WA01502  WA01402明挖施工。
1140701工程現況4-3-1 (0K+20~40、0K+60~80)箱涵式側溝底版模板組立

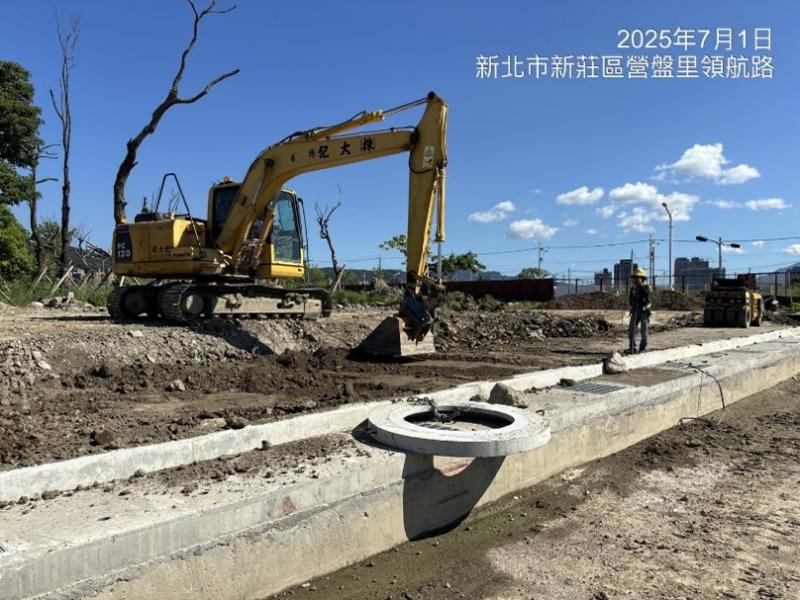

1140701工程現況路燈及行車號誌基礎座(預鑄)澆置
1140701工程現況公六截流溝開挖
1140701工程現況廣停一圍籬移設
1140701工程現況7-8-1人行道地坪整理及夯實
1140701工程現況

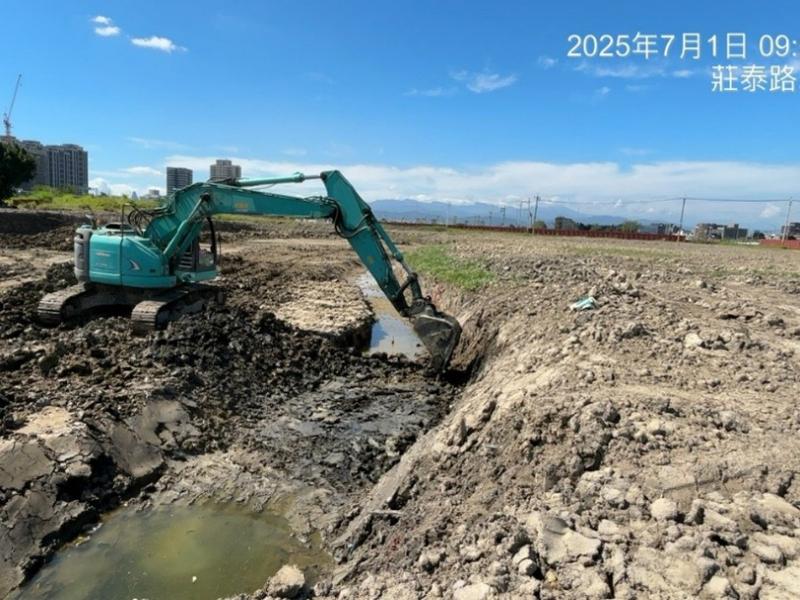

三泰路月明薑母鴨旁雜草清除
