本日天氣:上午晴、下午陰
本日施作項目
1. 莊泰路人行道雜草清除。
2. 坡雅路人行道照明安裝。
3. 中正路508巷排水溝渠清淤、雜草清除。
4. RD4-2-2與RD7-3路口、RD4-2-2、RD10M-15-3、RD10M-37-2、RD7-1抽水。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. RD10M-36-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。
9. RD7-3(新北大道側)圍籬移設。

整地土方工程
1. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-72坵塊混凝土塊破除。
3. 文小三營建廢棄物(石棉)及營建混合物等分類、石棉瓦集中太空包袋裝。
4. 文小三無筋混凝土地坪敲除、營建混合物堆置。
5. 公六滯洪池池底明溝開挖。
6. 社福用地級配物料礫石軋碎、集中堆置及調運翻曬。
7. RD4-2-2 Bb832箱涵開挖及抽水。
8. RD7-8-1人行道級配鋪設及夯實。

公四公園
1. 公四公園環境整理、植栽灑水養護。
2. 公四公園地景雕塑LED燈條安裝。
3. 公四公園半阻隔式圍籬吊運。

排水工程

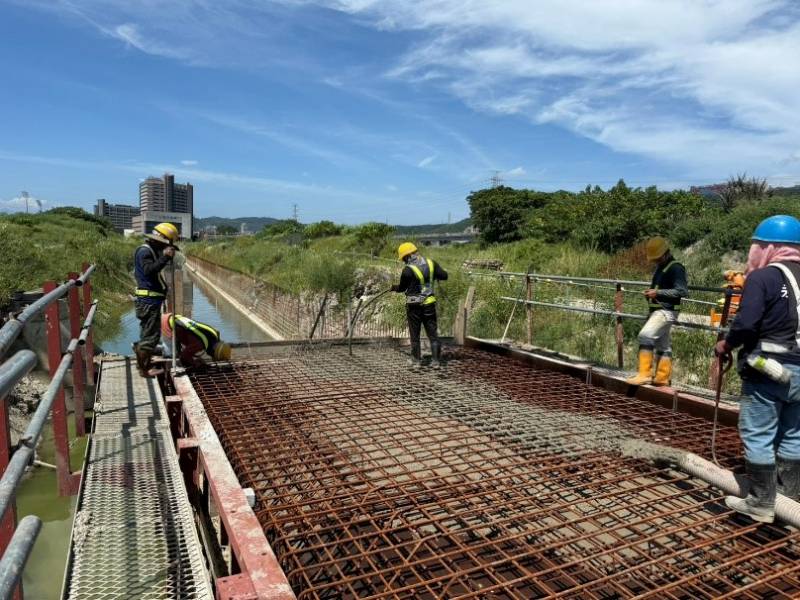

1. RD10M-15-2 Bb812(0K+380~400)側溝式箱涵腹頂版澆置。
2. RD4-3-1 Ub8141(0K+40~60)U溝蓋版及路緣石模板組立;Ub8141(0K+60~100)U溝蓋版及路緣石模板組立、澆置;U8141(0K+160~162.7) U溝底版及牆身模板組立;Ub8097(0K+40~60)U溝蓋版及路緣石鋼筋綁紮;Gb8140集水井牆身模板組立;公六公園滯洪池池底明溝(0K+55~300)PC澆置。
3. RD4-3-1 Ub8095(0K+20~98)箱涵式側溝底版及牆身鋼筋綁紮;(0K+20~40、0K+60~80)箱涵式側溝底版模板組立。
4. RD5-2 Ua8013(0K+10~63.65)、Ua8014(0K+20~69.2)、Ua8015(0K+0~40)、Ua8016(0K+0~43.68)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-6-2,E_7-6_33~RD10M-37-1,E_10M-37-1_04 TYPE E'轉彎段排管、模板組立;RD7-6-2,E_7-6_30~T_7-6_30 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-6_28~T_7-6_28 TYPE J開挖及PC澆置;T_7-6_30~E_7-6_32 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD7-8,E_7-8_09~T_7-8_09、E_7-8_10~T_7-8_10 TYPE I排管、模板組立;RD15M-11,E_15M-11_03分歧部PC澆置。
3. 莊田路~10米園道,E_65_38 TYPE E過路段、RD4-3-2,T_4-3_34~10M園道,E_65_38 TYPE H轉彎段開挖及PC澆置。
4. RD10M-15-1,E_10M-15-1_04分歧部開挖及PC澆置。
5. RD7-6-1,T_7-6_07、E_7-6_10分歧部接地系統施作。
6. 10M園道,T_65_08~E_65_10 TYPE E鋼筋綁紮、排管及澆置;E_65_10~T_65_10 TYPE E開挖及PC澆置;E_65_08~T_65_08 TYPE E開挖、擋土支撐施作及PC澆置。
7. RD15M-2,STA.0K+220~260,R側及L側(第二次)CLSM澆置回填;RD15M-2共同管道回填。
8. RD4-3-1共同管道修繕。
9. RD7-1共同管道敲除。

外部廠商進場
1. RD15-4自來水管進場施作。
1140704工程現況10M-15-2 Bb812(0K+380~400)側溝式箱涵腹頂版澆置
1140704工程現況莊泰路人行道雜草清除

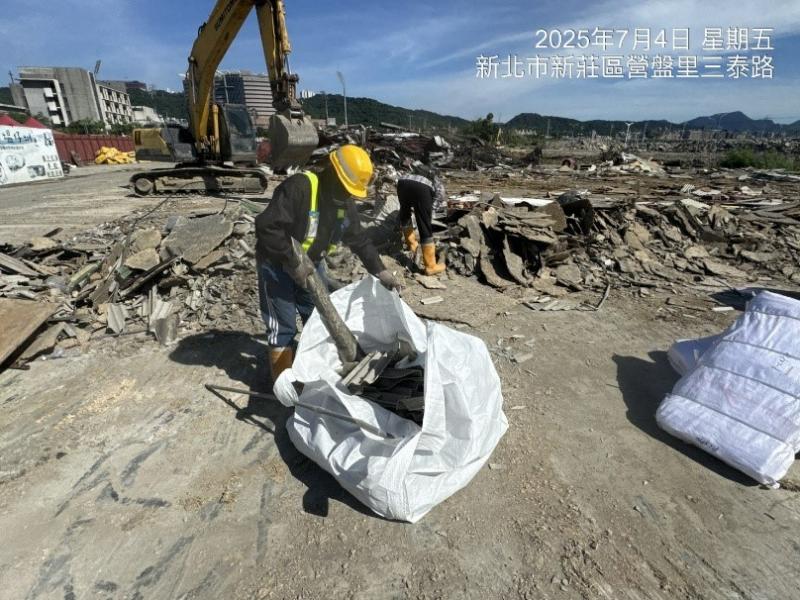

1140704工程現況文小三營建廢棄物分類、石棉瓦集中太空包袋裝

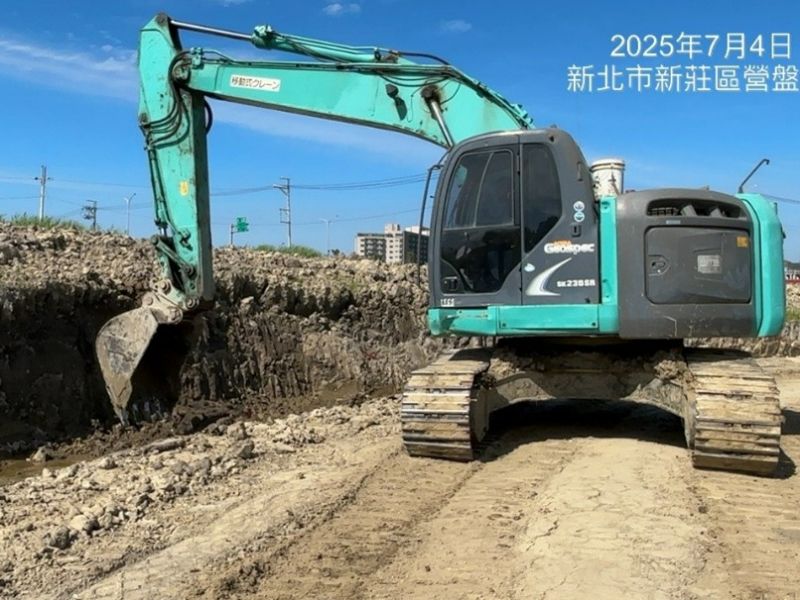

1140704工程現況公六滯洪池池底明溝開挖

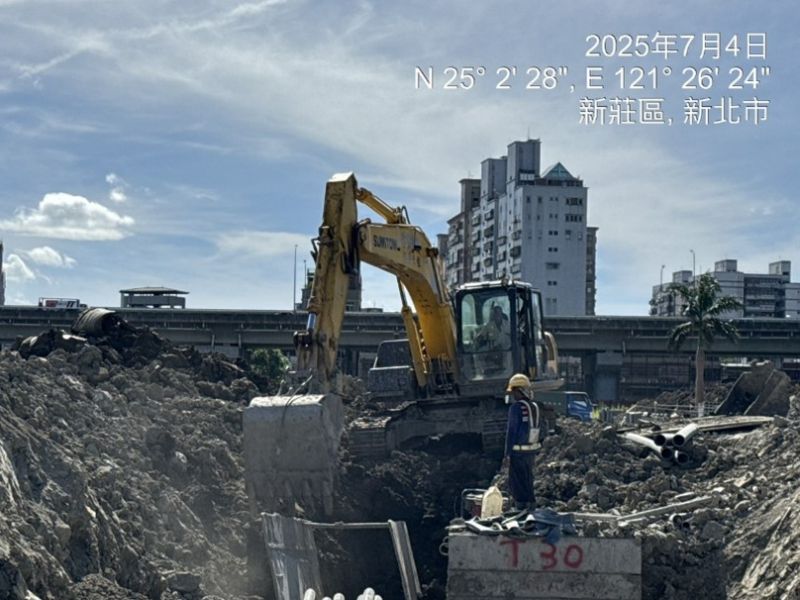

1140704工程現況7-6-2,T_7-6_30~E_7-6_32 TYPE G開挖
1140704工程現況
中正路508巷排水溝渠清淤、雜草清除
