本日天氣:上午陰、下午陰
本日施作項目
1. RD7-8-1(0K+30~230)R側人行道緣石PC澆置。
2. RD7-8-1路燈拉線作業。
3. 莊泰路及RD7-8-2號誌管道穿線作業。
4. RD15M-4過路管道開挖、管線修補。
5. RD4-2-2、RD10M-37-2、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. RD10M-36-2出入車輛輪胎清洗及交通維持。
8. 住三R3-93坵塊出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

整地土方工程
1. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-81坵塊營建混合物集中堆置。
3. 住三R3-91坵塊級配物料進場堆置及整理。
4. 文小三無筋混凝土地坪敲除、混凝土塊破除。
5. 公六滯洪池池底明溝抽水、水路開挖及整地。
6. 公七營建混合物清運至住三R3-81坵塊堆置;住三R3-74坵塊營建混合物清運。
7. RD4-2-2 Bb832箱涵開挖。
8. RD4-2-3 Bb835箱涵鋼版樁打設、導溝開挖。
9. RD7-8-1路基整理。

公四公園
1. 公四公園環境整理、雜草清除。
2. 公四公園無縫地墊修補。

排水工程
1. RD4-2-2 Bb830(0K+340~360)腹頂版鋼線網及模板組立。
2. RD4-3-1 Ub8097(0K+80~88.7)U溝底版及牆身模板組立。
3. RD4-3-1 Ub8095(0K+40~60)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立;(0K+20~40、0K+60~80)箱涵式側溝底版澆置。
4. RD5-2 Ua8013(0K+10~63.65)、Ua8014(0K+20~69.3)、Ua8015(0K+0~40)、Ua8016(0K+0~20)U溝底版及牆身鋼筋綁紮;Ua8016(0K+40~43.68)U溝底版及牆身模板組立。
5. 工區箱涵鋼模整理。

共同管道工程
1. RD7-6-2,E_7-6_33~E_7-6_34橫交管TYPE G,R側排管、模板組立;T_7-6_33~T_7-6_34橫交管TYPE H,R側、T_7-6_30~E_7-6_32 TYPE I排管、模板組立及澆置;E_7-6_32~T_7-6_32 TYPE G鋼筋綁紮、排管、模板組立及澆置;E_7-6_30~T_7-6_04光化箱TYPE P1、T_7-6_04~T_7-6_30光化箱TYPE P、E_7-6_30~T_7-6_30 TYPE J鋼筋綁紮;E_7-6_36~T_7-6_36 TYPE G開挖、擋土支撐施作。
2. RD15M-11,E_15M-11_05~E_15M-11_06橫交管TYPE G,L側、T_15M-11_05~T_15M-11_06橫交管TYPE H,L側開挖及PC澆置;RD7-8,T_7-8_06~E_7-8_08、E_7-8_08~T_7-8_08 TYPE I及TYPE J管道修繕。
3. RD4-3-2共同管道穿線作業;RD4-3-2,E_4-3_15、T_4-3_15、E_4-3_17分歧部開挖及PC澆置。
4. RD10M-15-1,E_10M-15-1_04 TYPE Q',L側排管、模板組立及澆置;RD10M-15-2,E_10M-15-2_01、E_10M-15-2_02 TYPE Q',L側鋼筋綁紮、排管、模板組立及澆置;RD7-3,STA 0K+010~0K+110,R側及L側CLSM回填前整地。
5. RD7-6-1,T_7-6_11分歧部開挖;E_7-6_03~T_7-6_03 TYPE G開挖、擋土支撐施作。
6. 10M園道,T_65_06~E_65_08、E_65_08~T_65_08 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_65_A1~E_5_10 TYPE N台電基礎台鋼筋綁紮、排管施作;E_65_02、T_65_02分歧部接地系統施作。
7. RD7-1共同管道修繕。
8. 預鑄分歧部材料進場。

污水工程
1. 莊泰路污水人孔踏步安裝。

外部廠商進場
1. RD15M-4自來水管線埋設。

1140714工程現況4-2-2 Bb830(0K+340~360)腹頂版模板組立

1140714工程現況7-8-1(0K+30~230)R側人行道緣石PC澆置

1140714工程現況公六滯洪池池底明溝開挖

1140714工程現況7-8-1路燈拉線作業

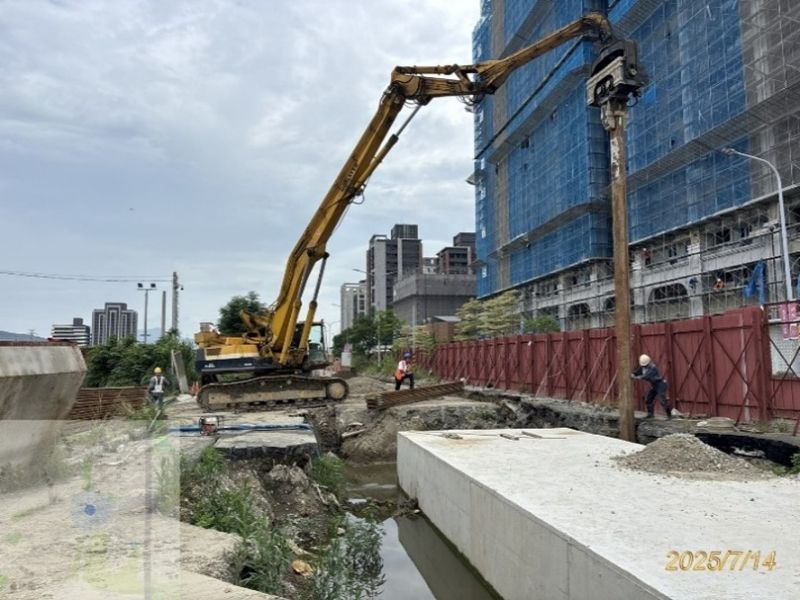

1140714工程現況4-2-3 Bb835箱涵鋼版樁打設、導溝開挖
1140714工程現況

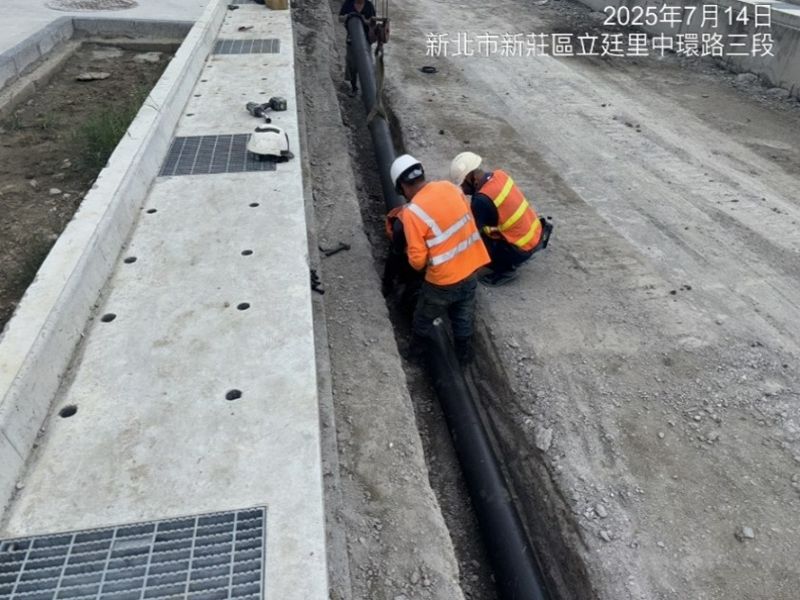

15M-4自來水管線埋設
