本日天氣:上午晴、下午晴
本日施作項目
1. 莊泰路中央分隔島雜草清除。
2. 料場鋼筋加工作業。
3. 中原路排水溝渠清淤;中環路型鋼式護欄防塵網施作。
4. RD4-2-2、RD10M-37-2、RD10M-15-3、RD7-8、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. RD10M-36-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

整地土方工程
1. 住三R3-69坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-72坵塊營建混合物調運堆置。
3. 住三R3-91坵塊鋼筋混凝土地下結構物及既有排水溝開挖。
4. 文小三鋼筋混凝土地下結構物敲除。
5. 公六土方整理及翻曬。
6. 社福用地配物料礫石軋碎、集中堆置。

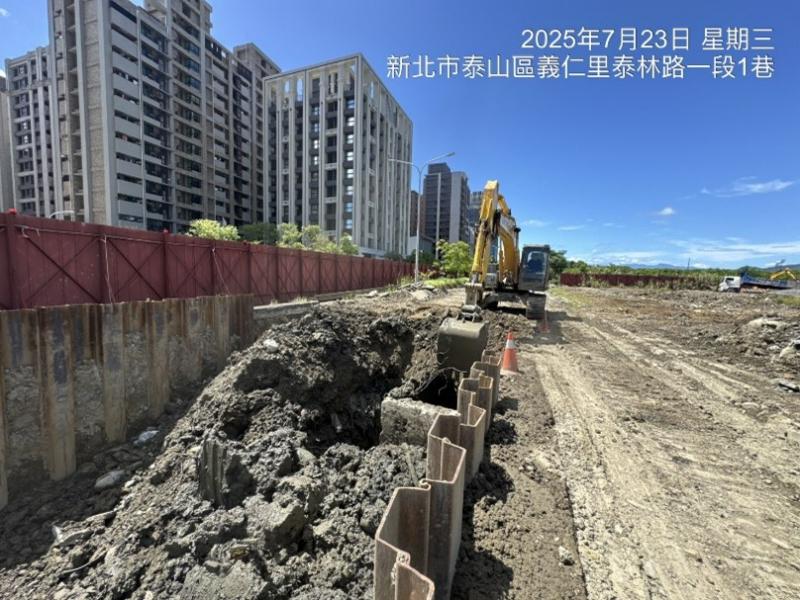

7. RD4-2-2 Bb832鋼筋混凝土地下結構物開挖。

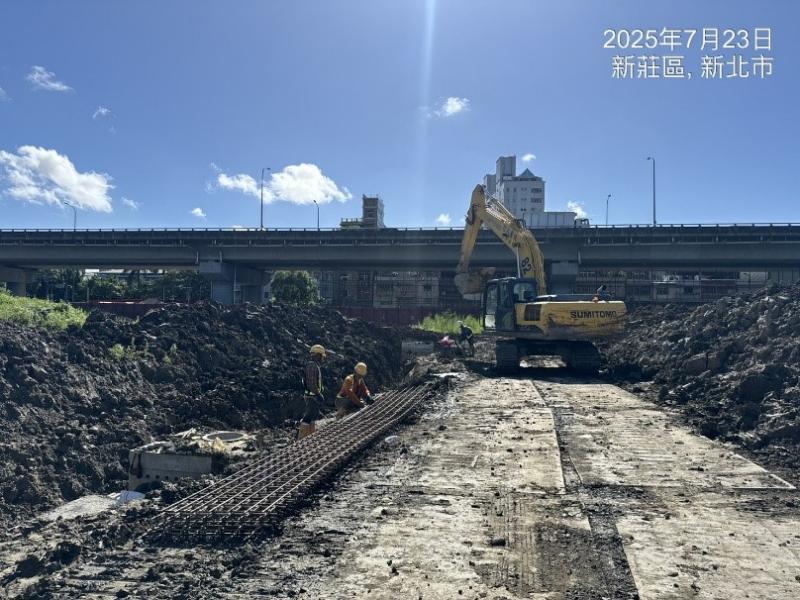

排水工程
1. RD4-3-1 Ub8097(0K+80~88.7)U溝蓋版及路緣石鋼筋綁紮; RD15M-2 Ua1001(0K+40~58.08)、Ua1003(0K+0~79.4)、Ua1005(0K+0~71.9)U溝底版及牆身鋼筋綁紮。
3. RD4-3-1 Ub8095(0K+40~60)箱涵式側溝牆身模板組立、澆置。
4. RD5-2 Ua8014(0K+0~20、0+40~57.46)、Ua8015(0K+0~40)、Ua8016(0K+0~20)U溝底版及牆身鋼筋綁紮;Ga8016集水井牆身鋼筋綁紮;Ua8016(0K+40~43.68)、Ua8015(0K+20~40)U溝底版及牆身模板組立。

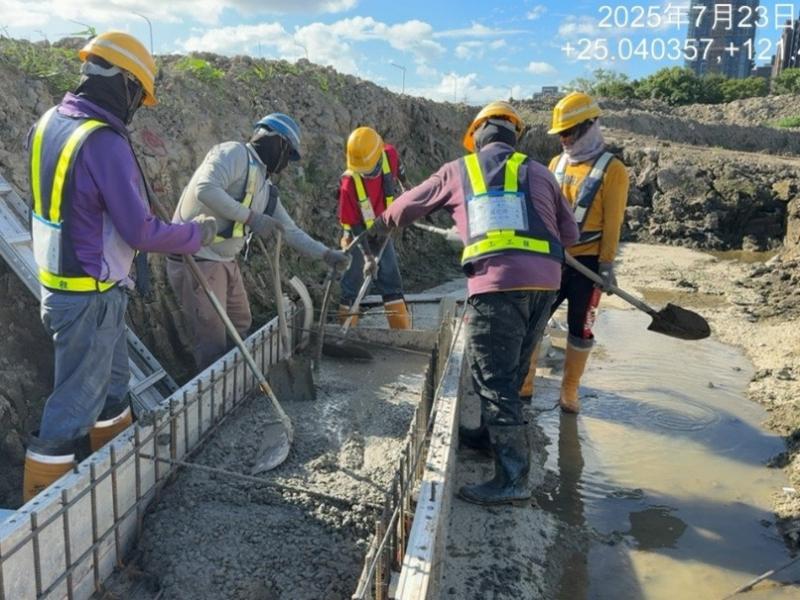

5. 公六滯洪池池底明溝(0K+280~295)底版澆置。

共同管道工程
1. RD7-6-2,E_7-6_36~T_7-6_36 TYPE G轉彎段鋼筋綁紮、排管及澆置;E_7-6_33 TYPE Q鋼筋綁紮、排管、模板組立及澆置;E_7-6_32~T_7-6_32 TYPE J、E_7-6_34~T_7-6_34 TYPE D2轉彎段(第一次)、T_7-6_34~E_7-6_36 TYPE I開挖及PC澆置。
2. RD15M-11,E_15M-11_03~T_15M-11_03 TYPE G開挖;T_15M-11_03~E_15M-11_05、E_15M-11_05~T_15M-11_05 TYPE H開挖及PC澆置;RD7-8,E_7-8_08~T_7-8_08 TYPE J管道修繕。
3. RD4-3-2,T_4-3_20分歧部接地系統施作;E_4-3_16~T_4-3_16、T_4-3_16~E_4-3_18 TYPE E排管及澆置;E_4-3_19~E_4-3_20橫交管TYPE G排管、模板組立及澆置;RD10M-35,E_10M-35_01分歧部開挖及PC澆置。
4. 10M園道,T_65_04~E_65_06 TYPE E、T_65_08~E_65_10 TYPE J鋼筋綁紮;E_65_06~T_65_06、T_65_06~E_65_08 TYPE I、E_65_08、E_65_10 TYPE Q鋼筋綁紮、排管、模板組立及澆置。
5. RD10M-15-2,E_10M-15-2_01~E_10M-15-2_02 TYPE E'排管、模板組立及澆置;RD7-3,E_7-3_05~RD10M-15-1,E_10M-15-1_04 TYPE E'轉彎段(第二次)開挖及PC澆置;RD7-3,E_7-3_06~RD10M-15-2,E_10M-15-2_01 TYPE E'轉彎段(第二次)開挖。
6. RD7-6-1,E_7-6_03~T_7-6_03、T_7-6_03~E_7-6_05 TYPE G開挖、擋土支撐施作。
7. RD7-8-1,T_7-8-1_08~三泰路TYPE J開挖及PC澆置;RD7-8-1共同管道及U溝修繕。

污水工程
1. 污水陰井導水槽(42座)、(WC00401~02、WC00501~02、WC00601~03、WC01101~04、WC01201~03、WC01801~03、WC01901~03)陰井PC底澆置。

外部廠商進場
1. RD7-8-1自來水消防栓位置定位。
2. RD4-2-2中華電信管線埋設。

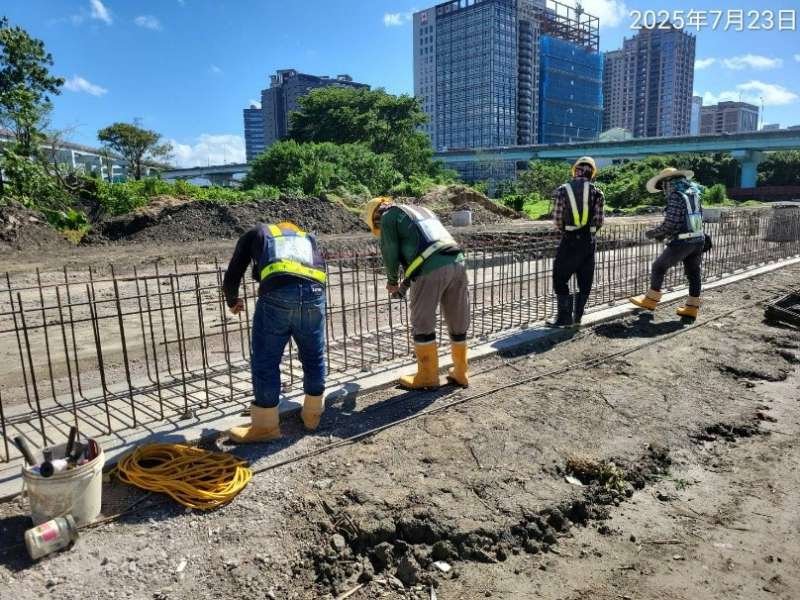

1140723工程現況15M-2 Ua1003(0K+0~79.4)U溝底版及牆身鋼筋綁紮
1140723工程現況公六滯洪池池底明溝(0K+280~295)底版澆置
1140723工程現況4-2-2 Bb832鋼筋混凝土地下結構物開挖

1140723工程現況莊泰路中央分隔島雜草清除
1140723工程現況7-6-2,E_7-6_36~T_7-6_36 TYPE G轉彎段鋼筋綁紮
1140723工程現況

中原路排水溝渠清淤
