本日天氣:上午雨、下午雨

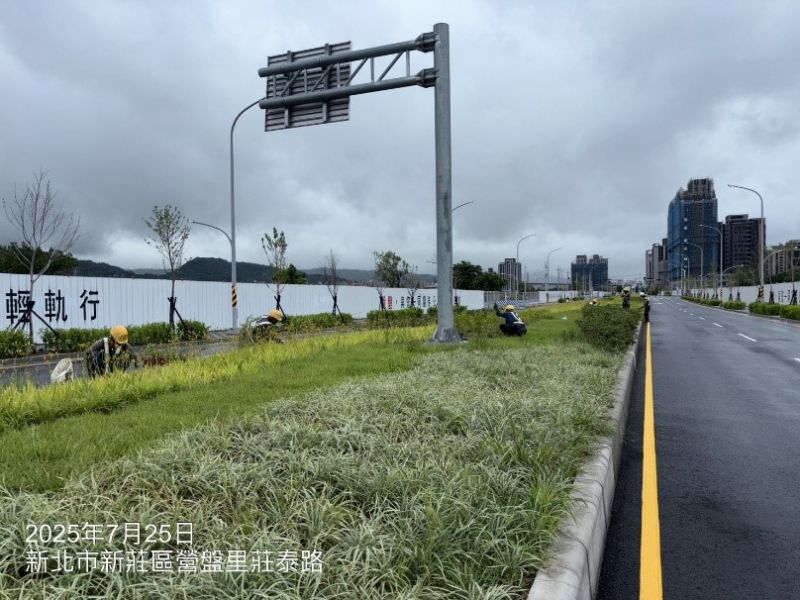

本日施作項目
1. 莊泰路中央分隔島雜草清除。2. 料場鋼筋加工作業。
3. 公六物料加工作業。
4. 中原路與新北大道口積水處理。
5. RD4-2-2、RD10M-37-2、RD10M-36-3、RD10M-15-3、RD7-8、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. RD10M-36-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
整地土方工程
1. 住三R3-69坵塊混凝土塊軋碎、集中堆置。

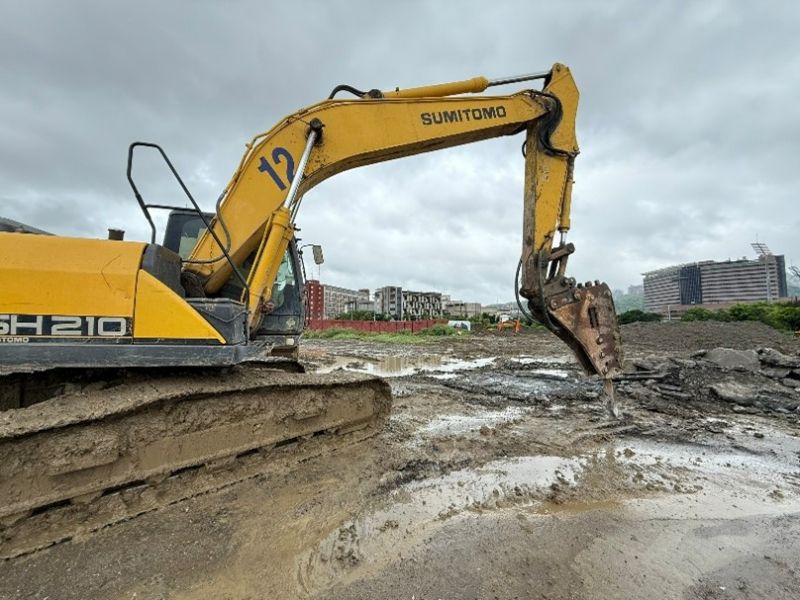

2. 住三R3-71坵塊營建混合物調運堆置;住三R3-63坵塊及RD4-3-2道路位置無筋混凝土地坪敲除。

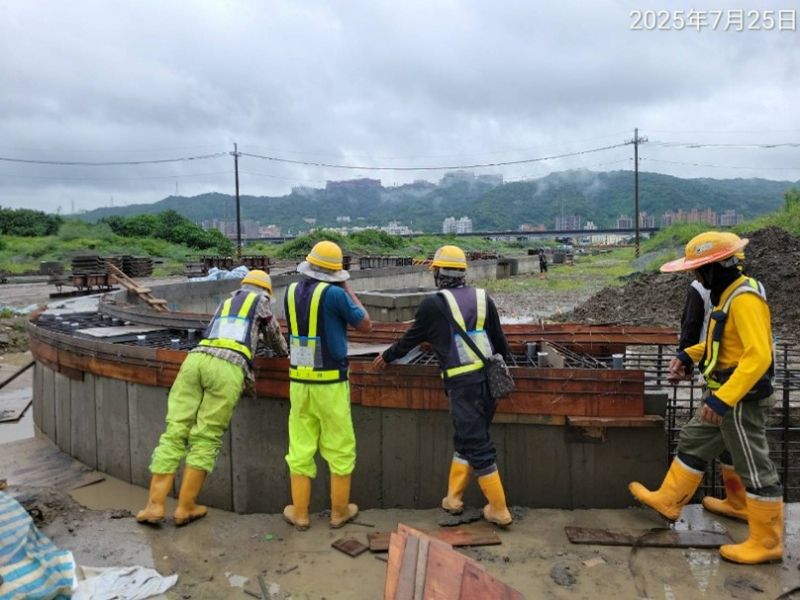

3. 住三R3-91坵塊鋼筋混凝土地下結構物及既有排水溝開挖。
4. 文小三鋼筋混凝土地下結構物敲除。
5. RD4-2-2 Bb832鋼筋混凝土地下結構物開挖。
排水工程

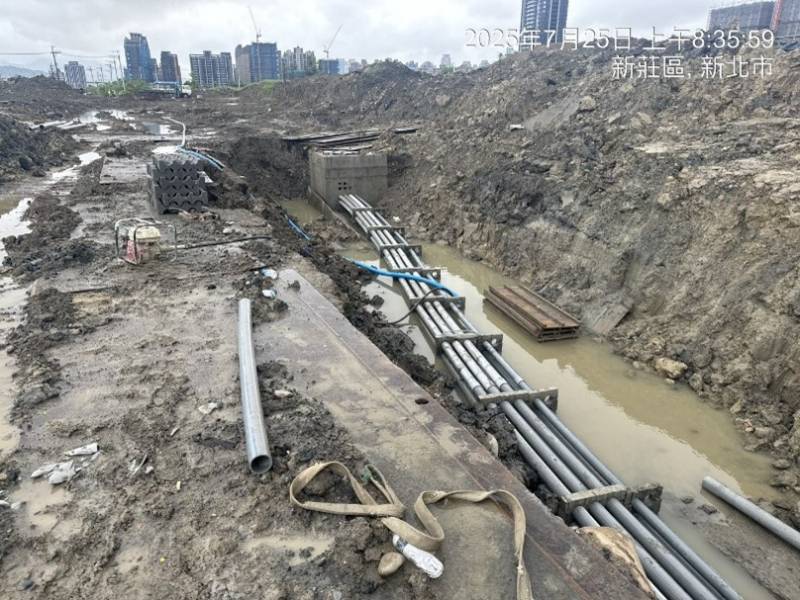

1. RD4-2-2 Bb830(0K+320~340)腹頂版鋼線網及模板組立。
2. RD4-3-1 Ub8097(0K+80~88.7)U溝蓋版及路緣石模板組立;Gb8097集水井底版及牆身鋼筋綁紮;RD15M-2 Ua1001(0K+40~58.08)、Ua1005(0K+0~71.8)、Ua1003(0K+0~20、0+60~79.4)U溝底版及牆身模板組立。
3. RD4-3-1 Ub8095(0K+80~98)箱涵式側溝底版及牆身鋼筋綁紮;(0K+60~80)箱涵式側溝牆身模板組立;料場鋼筋加工作業。
4. RD5-2 Ua8014(0K+0~20、0K+40~57.46)、Ua8016(0K+0~20)U溝底版及牆身鋼筋綁紮;Ua8016(0K+40~43.68)U溝底版及牆身模板組立。
共同管道工程
1. RD7-6-2,E_7-6_32~T_7-6_32 TYPE J排管、模板組立;10米園道,E_65_44分歧部抽水、接地系統施作;RD7-6-2,E_7-6_34~T_7-6_34 TYPE I、T_7-6_34~E_7-6_36 TYPE J開挖及PC澆置;E_7-6_36~T_7-6_36 TYPE H開挖。
2. RD15M-11,T_15M-11_03~E_15M-11_05 TYPE H抽水、排管施作。
3. RD4-3-2,T_4-3_15~T_4-3_16橫交管TYPE H鋼筋綁紮、排管及澆置;E_4-3_15~E_4-3_16橫交管TYPE G開挖。
4. 10M園道,T_65_06~E_65_08 TYPE J鋼筋綁紮、排管施作;T_65_02~T_65_06 TYPE E開挖、擋土支撐施作。
5. RD7-6-1,E_7-6_03~T_7-6_03、T_7-6_03~E_7-6_05 TYPE G鋼筋綁紮、排管施作;T_7-6_08、E_7-6_10、T_7-6_10、E_7-6_12 T_7-6_12分歧部開挖。
6. RD7-1,E_7-1_02~T_7-1_02 TYPE I排管、模板組立。

新生路(輔大醫院後側)抽水
