本日天氣:上午晴、下午雨
本日施作項目

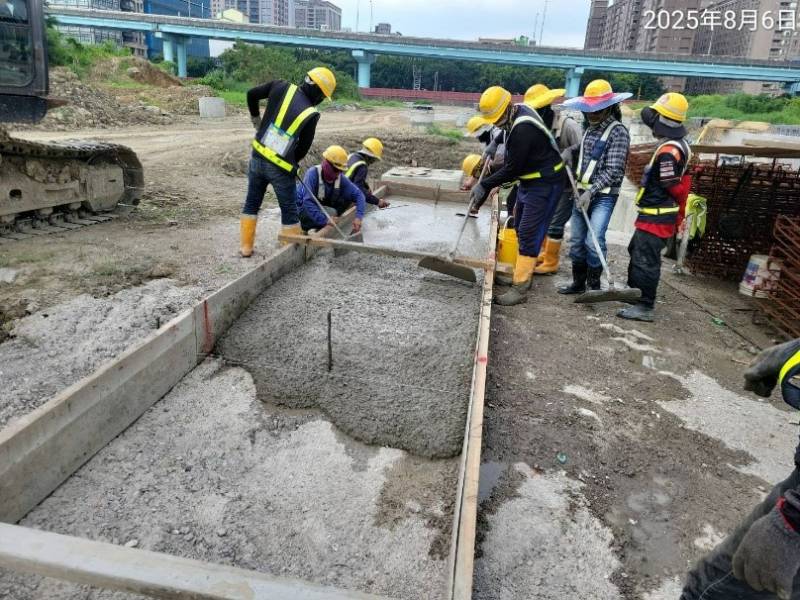

1. 號誌基礎座(預鑄)澆置。2. 料場鋼筋加工作業。

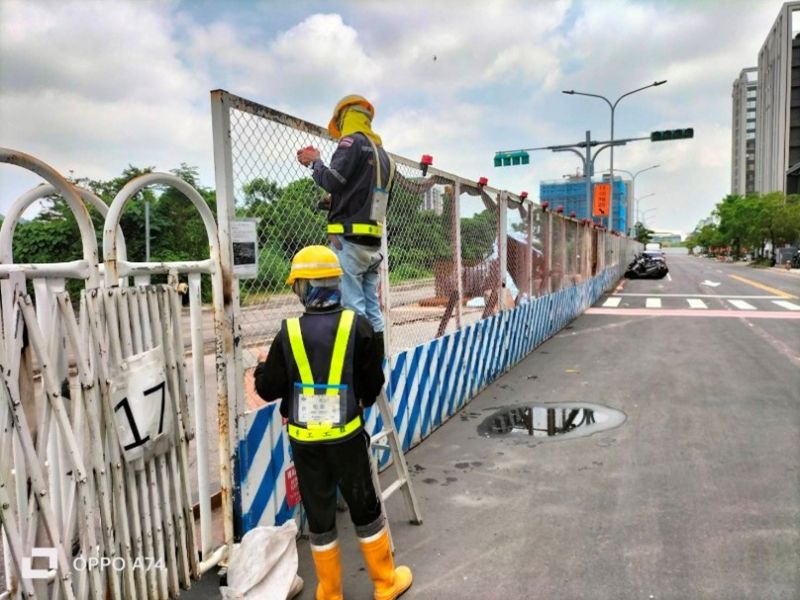

3. 莊泰路圍籬警示燈安裝。

4. RD4-3-1、RD4-2-2、RD10M-37-2、RD10M-15-1、RD7-8、RD7-1、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
5. RD4-2-2 Bb832箱涵抽水。
6. RD4-1-2抽水機吊放、分歧部抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. RD10M-36-2出入車輛輪胎清洗及交通維持。
9. 住三R3-93坵塊出入車輛輪胎清洗及交通維持。
10. 工區防塵網及安全欄杆施作。
11. 工區灑水。
整地土方工程
1. 住三R3-54坵塊營建混合物、清除掘除(樹木、竹木、雜物)集中堆置。
2. 住三R3-69坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-73坵塊混凝土軋碎物料近運至住三R3-85坵塊施工便道利用。
4 住三R3-85坵塊地坪整理、施工便道舖設。
5 住三R3-91坵塊混凝土塊破除。
6. 住三R3-91坵塊級配物料進場堆置。

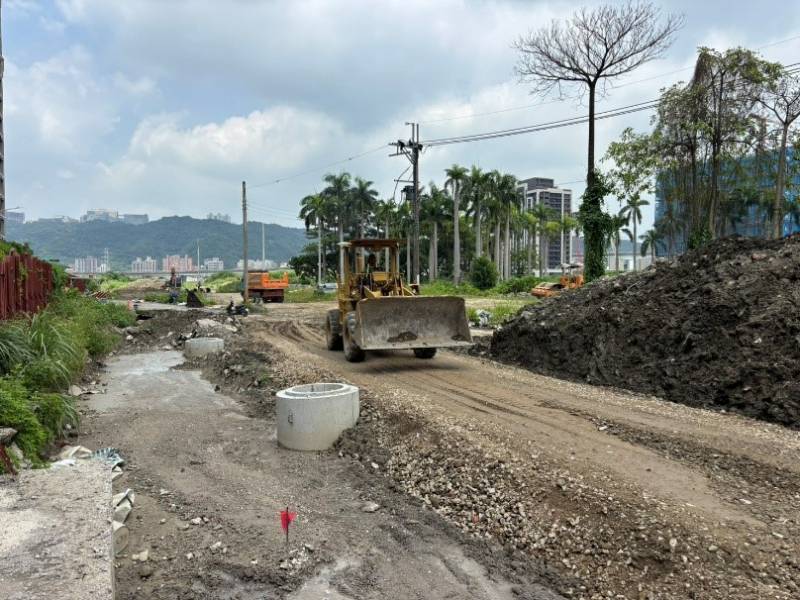

7. RD7-3排水路施工便道整理。
公四公園
1. 公四公園環境整理。
公六
1. 公六土方整理。
排水工程
1. RD15M-2 Ua1004(0K+0~79.4)、Ua1007(0K+0~71.8)U溝底版及牆身鋼筋綁紮;Ua1002(0K+0~58.1)U溝PC模板組立及澆置。
2. RD4-3-1 Ub8095(0K+80~98)箱涵式側溝底版及牆身鋼筋綁紮;Ub8139(0K+0~115.67)、Ub8143(0K+0~117.4)箱涵式側溝PC模板組立;鋼筋加工作業。
3. RD5-2 Pa8015、Pa8016 RCP管位置開挖及PC澆置。
4. RD10M-36-3 Ba409(0K+510~521.5)腹頂版、RD15M-11 Ba410(0K+521.5~530)腹頂版、RD7-8 Ba412(0K+1.25~19)底版鋼線網及模板組立。
5. RD7-8-1 Ub8070(0K+100~108)U溝底版及牆身模板組立、澆置。
6. RD4-2-3 Bb835(0K+860~880)底版鋼線網綁紮。
共同管道工程

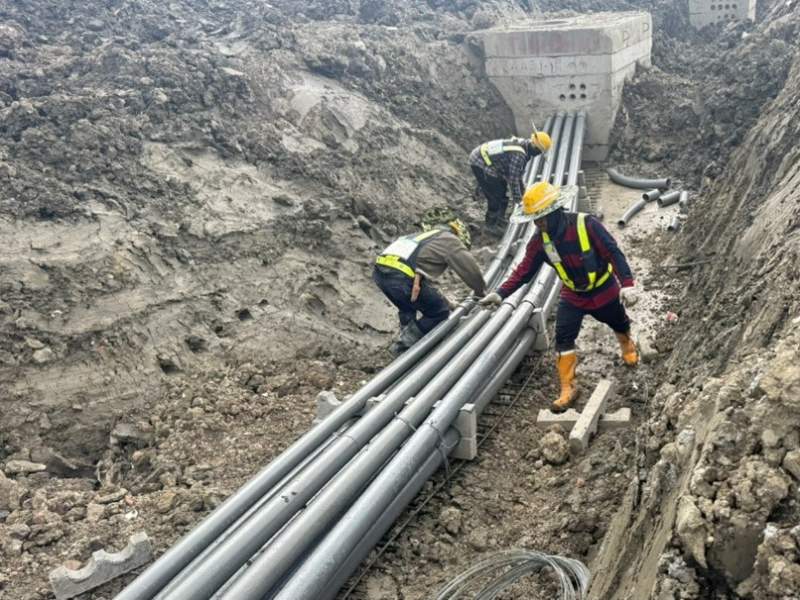

1. RD7-6-2,E_7-6_29~10米園道,E_10M-36-1_04 TYPE E'轉彎段排管、模板組立及澆置;RD7-6-2,E_7-6_36 TYPE Q鋼筋綁紮;10米園道,T_65_42~E_65_44 TYPE H,L側過路段鋼筋綁紮、排管、模板組立及澆置。
2. RD4-3-2,E_4-3_17~T_4-3_17、T_4-3_17~E_4-3_19 TYPE E排管及澆置;T_4-3_16~E_4-3_18、E_4-3_18~T_4-3_18 TYPE H鋼筋綁紮、排管施作;RD4-3-1共同管道修繕。
3. 10M園道,E_65_02~T_65_02 TYPE E鋼筋綁紮、排管及澆置;T_65_06~E_65_08 TYPE J鋼筋綁紮;T_65_02~T_65_06 TYPE H開挖及PC澆置。
4. RD7-3,E_7-3_05~RD10M-15-1,E_10M-15-1_04 TYPE E'轉彎段(第二次)排管、模板組立及澆置;RD7-3,E_7-3_06~RD10M-15-2,E_10M-15-2_01 TYPE E'轉彎段(第二次)開挖;RD10M-15-1,E_10M-15-1_04 TYPE Q',R側箱涵底開挖及PC澆置。
5. RD7-6-1,T_7-6_03~E_7-6_05 TYPE H排管、模板組立及澆置;E_7-6_06~T_7-6_06、T_7-6_06~E_7-6_08 TYPE G排管及澆置;T_7-6_10分歧部開挖。
7. RD7-1,E_7-1_02~T_7-1_02、T_7-1_02~E_7-1_04、E_7-1_04~T_7-1_04、T_7-1_04~E_7-1_06、E_7-1_06~T_7-1_06 TYPE J、E_7-1_02、E_7-1_04、E_7-1_06 TYPE Q排管、模板組立及澆置。
8. RD4-1-1、RD4-1-2 CLSM回填前整地。
9. RD7-8共同管道敲除。
污水工程
1. WC00401~02.WC00502明挖施工。

WC00401~02、WC00502明挖施工
