本日天氣:上午晴、下午雨
本日施作項目
1. RD7-8-1管道回填砂整理。2. 料場鋼筋加工作業。
3. 文小三及工務所料場周邊雜草清除;中環路人行道清掃。
4. RD4-3-1、RD4-2-2、RD10M-37-2、RD10M-15-3、RD10M-15-1、RD7-8、RD7-1、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. RD10M-36-2出入車輛輪胎清洗及交通維持。
7. 住三R3-93坵塊出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
整地土方工程
1. 住三R3-54坵塊營建混合物、清除掘除(樹木、竹木、雜物)集中堆置;住三R3-91坵塊混凝土塊破除。
2. 住三R3-69坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-87坵塊地坪整理、基地及路幅填築。
4. 住三R3-91坵塊營建混合物清運至住三R3-92坵塊堆置;住三R3-83坵塊混凝土軋碎物料近運至住三R3-86坵塊基地及路幅填築施作。
5. 住三R3-91坵塊級配物料進場堆置。
6. 社福用地配物料礫石軋碎、集中堆置。

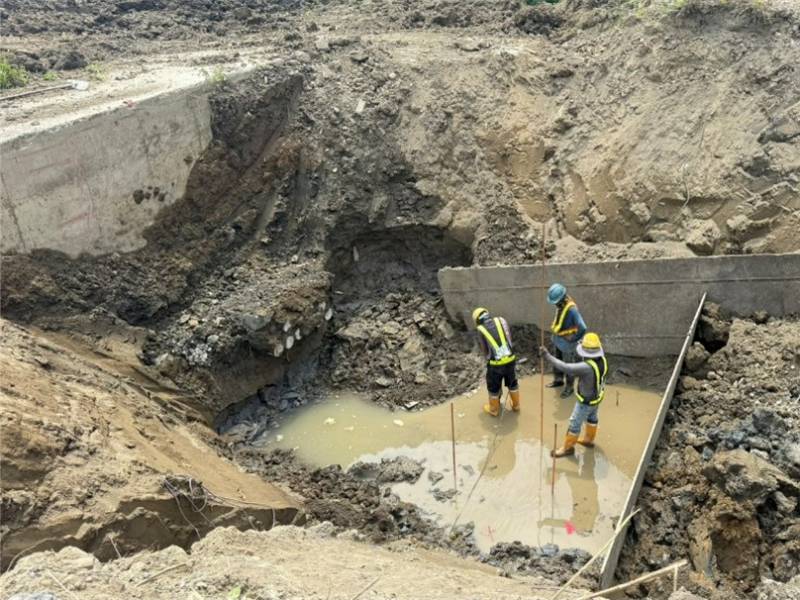

7. RD4-2-2 Bb832箱涵開挖面整理、抽水及測量。
8. RD15M-4(0K+250~300)與10M園道轉彎段人行道地坪整理及夯實。

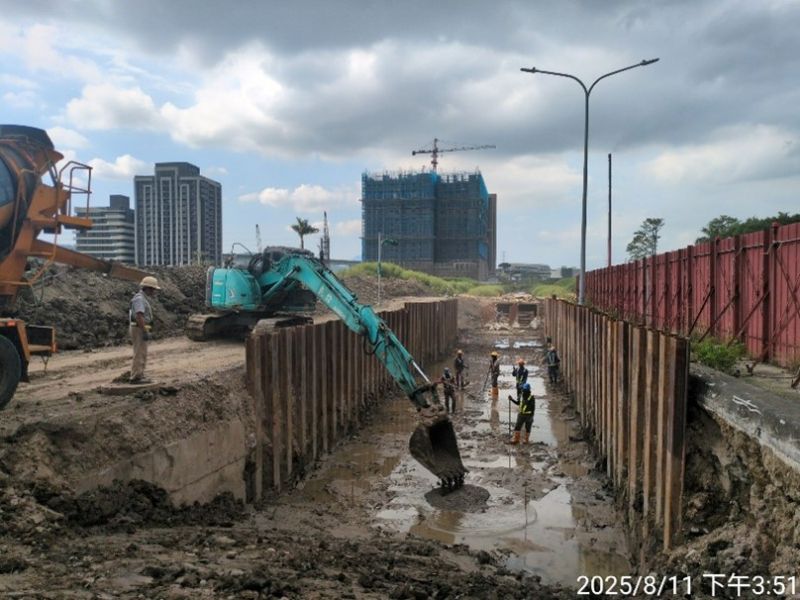

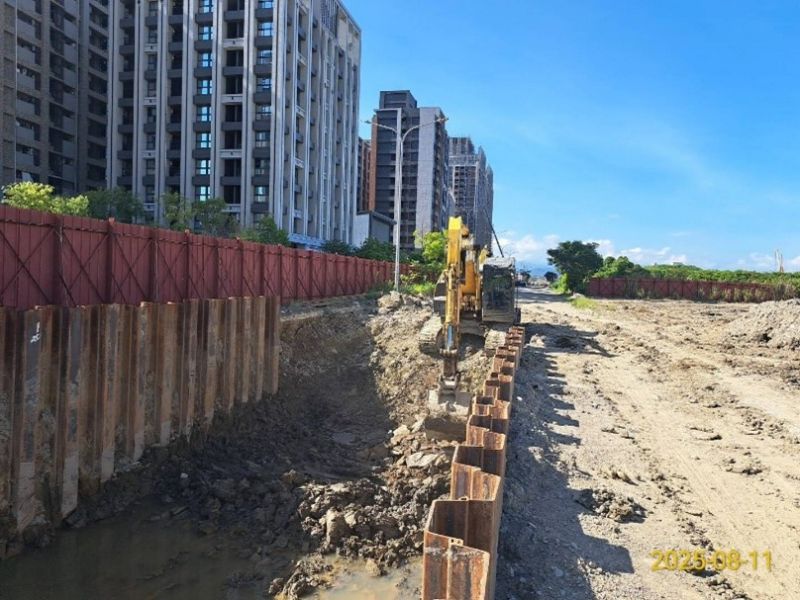

9. RD7-3排水路施工便道整理。
公四公園
1. 公四公園全區環境整理。
公六
1. 公六滯洪池池底明溝模板組立。
排水工程

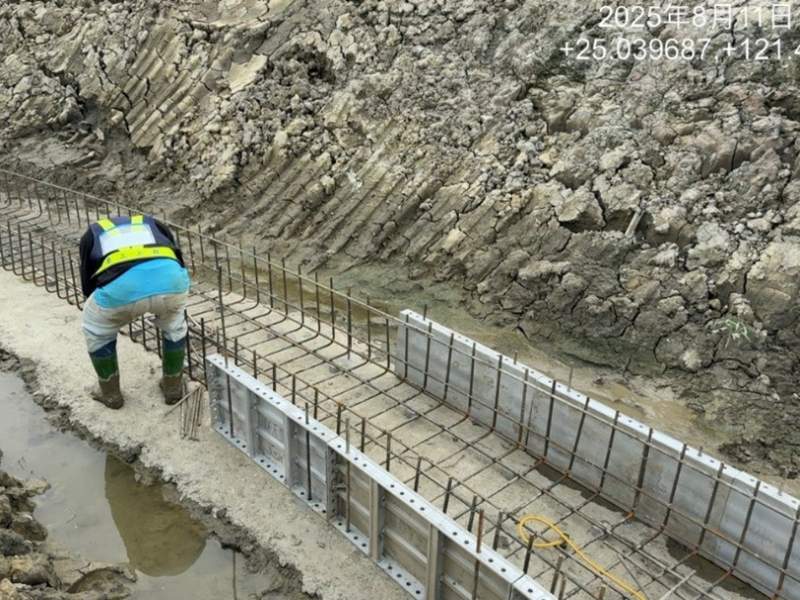

1. RD4-2-2 Bb830(0K+300~320)、Bb831(0K+440~460)腹頂版鋼線網及模板組立。
2. RD15M-2 Ua1002(0K+0~58.09)U溝底版及牆身鋼筋綁紮;RD4-2-2 Bb831(0K+460~470)、Bb832 (0K+470~500)PC澆置。
3. RD4-3-1 Ub8095(0K+80~98.17)箱涵式側溝底版澆置;Ub8139(0K+0~115.67)箱涵式側溝底版及牆身鋼筋綁紮。
4. RD7-3 Ua7005(0K+40~60.45)、Ua7006(0K+0~50)U溝PC模板組立及澆置。
5. RD10M-36-3 Ba409(0K+510~521.5)腹頂版、RD15M-11 Ba410(0K+521.5~530)腹頂版及銜接段澆置。
6. RD4-2-3 Bb835(0K+840~860)底版澆置。
共同管道工程
1. RD7-6-2,T_7-6_35~10米園道,T_65_42 TYPE H轉彎段(第二次)、RD7-6-2,E_7-6_29~RD10M-36-1,T_10M-36-1_07 TYPE I轉彎段、RD10M-36-1,T_10M-36-1_07~RD7-6-2,E_7-6_29 TYPE K轉彎段鋼筋綁紮、排管、模板組立及澆置;RD15M-9,E_15M-9_01、T_15M-9_01分歧部接地系統施作及吊放。
2. RD15M-11,T_15M-11_03~E_15M-11_05、E_15M-11_05~T_15M-11_05 TYPE I開挖;RD7-8,E_7-8_08~T_7-8_08 TYPE J管道修繕。
3. RD4-3-2,T_4-3_15~E_4-3_17、E_4-3_17~T_4-3_17、T_4-3_16~E_4-3_18、E_4-3_18~T_4-3_18 TYPE I鋼筋綁紮、排管施作;E_4-3_15~T_4-3_15、E_4-3_16~T_4-3_16 TYPE D2轉彎段開挖;E_4-3_20~T_4-3_20、T_4-3_20~E_4-3_22 TYPE E開挖、擋土支撐施作及PC澆置。
4. 10M園道,T_65_04~E_65_06、E_65_06~T_65_06 TYPE H、新北大道~10米園道,E_65_02 TYPE H過路段鋼筋綁紮、排管、模板組立及澆置;RD4-1-2,E_4-1_05~T_4-1_05 TYPE H轉彎段、RD4-1-1,E_4-1_03~T_4-1_03 TYPE J、RD4-1-1,T_4-1_T1~T_4-1_03光化箱TYPE P、RD4-1-1,E_4-1_03~T_4-1_T1光化箱TYPE P1、10米園道,E_65_02~T_65_02 TYPE I開挖及PC澆置。
5. RD10M-15-1,T_10M-15-1_07~RD7-3,E_7-3_05 TYPE D2轉彎段(第二次)排管、模板組立;RD7-3,E_7-3_06~RD10M-15-2,E_10M-15-2_01 TYPE E'轉彎段(第二次)鋼筋綁紮;RD10M-15-2,T_10M-15-2_01分歧部接地系統施作及吊放;RD7-3,E_7-3_15~T_7-3_15 TYPE G開挖、擋土支撐施作;RD10M-15-1用戶引上管加高作業;RD7-3與RD10M-15-1路口轉彎段管線障礙清除。
6. RD7-6-1,E_7-6_03~E_7-6_A1台電基礎台TYPE N排管、模板組立及澆置;E_7-6_08~T_7-6_08、T_7-6_08~E_7-6_10 TYPE G排管及澆置;E_7-6_10~T_7-6_10、T_7-6_10~E_7-6_12 TYPE G開挖、擋土支撐施作及PC澆置。
7. RD7-1地坪整理。
8. RD4-1-1,STA.0K+10~80,L側、RD4-1-2,STA.0K+100~150,L側CLSM澆置回填。
污水工程
1. WC01701~03、WC01101~03明挖施工及CLSM澆置回填。
外部廠商進場

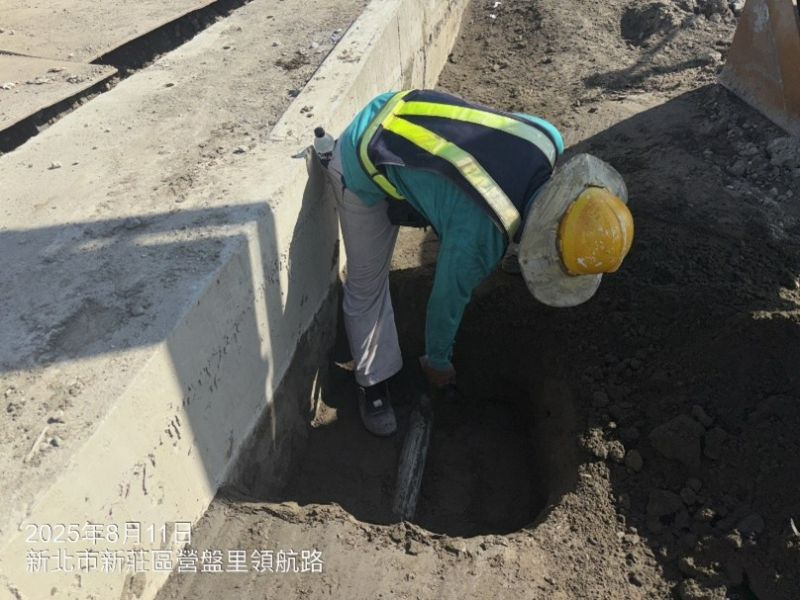

1. RD7-8-1自來水管線埋設。






4-1-1、4-1-2共同管道CLSM澆置回填
