本日天氣:上午陰、下午陰
本日施作項目
1. RD15M-4人行道樹穴開挖。
2. 料場鋼筋加工作業。
3. 泰林路與幸福路口出入口大門移除、全阻隔式圍籬封閉。
4. 中環路、領航路、莊田路圍籬修復;領航路(醫服用地臨時停車場)傾斜圍籬拆除、加固。
5. RD15M-1路口、RD4-2-2、RD10M-37-2、RD10M-15-3、RD10M-15-1、RD7-8、RD7-1、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. RD10M-36-2出入車輛輪胎清洗及交通維持。
8. 三泰路便道交通錐及連桿復原、加固;莊泰路充水式紐澤西護欄復位。
9. 工區灑水;莊泰路充水式紐澤西加水。

整地土方工程
1. 住三R3-54坵塊清除掘除(樹木、竹木、雜物)集中堆置。
2. 住三R3-69坵塊混凝土塊破除及軋碎、集中堆置。
3. 住三R3-86坵塊無筋混凝土地坪敲除。
4. 住三R3-91坵塊級配物料調運翻曬。
5. 住三R3-92坵塊營建混合物分類堆置。
6. RD7-3施工便道整理、共同管道回填。

公六

1. 公六滯洪池池底明溝(0K+220~240)底版澆置。
2. 公六土方整理。

排水工程
1. RD4-2-2 Bb830(0K+300~320)、Bb831(0K+440~460)腹頂版模板組立。
2. RD15M-2 Ua1002(0K+0~20、0K+40~58.09)U溝底版及牆身模板組立、澆置;RD7-3 Ub8161(0K+0~100.48)U溝底版及牆身鋼筋綁紮;RD7-3 Ub8158(0K+0~101.78)U溝PC模板組立及澆置。

3. RD4-3-1 Ub8095(0K+80~98.17)箱涵式側溝牆身模板組立;Ub8139(0K+0~115.67)箱涵式側溝底版及牆身鋼筋綁紮;Ub8143(0K+0~117.4)箱涵式側溝PC模板組立。
4. RD7-3 Ua7006(0K+0~50)、Ua7005(0K+0~60.45)U溝底版及牆身鋼筋綁紮;Ga7005集水井模板組立;Ga7004集水井PC模板組立及澆置。
5. RD7-8 Ba412(0K+1.25~19)底版澆置。
6. RD4-2-3 Bb835(0K+860~880)腹頂版鋼線網綁紮。

共同管道工程
1. RD7-6-2,T_7-6_35~10米園道,T_65_42 TYPE J轉彎段、10米園道,T_65_42~RD7-6-2,T_7-6_35 TYPE J轉彎段、RD7-6-2,E_7-6_36 TYPE Q鋼筋綁紮、排管、模板組立及澆置。
2. RD15M-11,T_15M-11_03~E_15M-11_05、E_15M-11_05~T_15M-11_05 TYPE I鋼筋綁紮;RD15M-11,T_15M-11_03~E_15M-11_03 TYPE H開挖及PC澆置;RD7-8,E_7-8_08~T_7-8_08 TYPE J管道修繕。
3. RD4-3-2,E_4-3_15~T_4-3_15、E_4-3_16~T_4-3_16 TYPE D2轉彎段、RD4-3-2,E_4-3_20~RD10M-35,E_10M-35_01 TYPE E'轉彎段鋼筋綁紮;RD4-3-2,E_4-3_20~T_4-3_20、T_4-3_20~E_4-3_22 TYPE E排管及澆置;E_4-3_19~T_4-3_19、T_4-3_19~E_4-3_21 TYPE E開挖、擋土支撐施作。
4. 10M園道,T_65_04~E_65_06 TYPE I、E_65_06~T_65_06 TYPE J、E_65_02 TYPE Q'鋼筋綁紮、排管、模板組立及澆置;RD15M-9,E_15M-9_01~E_15M-9_02橫交管TYPE G,L側、RD15M-9,T_15M-9_01~T_15M-9_02橫交管TYPE H,L側鋼筋綁紮;RD4-1-2,E_4-1_05~T_4-1_05 TYPE I、RD4-1-2,E_4-1_05 TYPE Q、RD15M-2,E_15M-2_02 TYPE Q、RD15M-2,E_15M-2_02~T_15M-2_02 TYPE J開挖及PC澆置;10M園道,E_65_04分歧部開挖及PC澆置。
5. RD10M-15-1,T_10M-15-1_07~RD7-3,E_7-3_05 TYPE D2轉彎段(第二次)排管、模板組立及澆置;RD7-3,E_7-3_06~RD10M-15-2,E_10M-15-2_01 TYPE E'轉彎段(第二次)、RD7-3,E_7-3_15~T_7-3_15 TYPE G鋼筋綁紮;RD10M-15-1,T_10M-15-1_08分歧部接地系統施作及吊放;RD7-3,T_7-3_13~E_7-3_15 TYPE G開挖、擋土支撐施作及PC澆置;RD7-3,E_7-3_08~T_7-3_08 TYPE I、RD10M-15-1,T_10M-15-1_08~RD7-3,T_7-3_03 TYPE D2轉彎段(第二次)開挖及PC澆置;RD7-3、RD10M-15-2預留管管頭清理。
6. RD7-6-1,E_7-6_10~T_7-6_10、T_7-6_10~E_7-6_12 TYPE G排管及澆置;E_7-6_08~T_7-6_08、T_7-6_08~E_7-6_10 TYPE H開挖及PC澆置;E_7-6_03~T_7-6_03 TYPE I、E_7-6_06~T_7-6_06 TYPE D2、E_7-6_09~T_7-6_09、T_7-6_09~E_7-6_11 TYPE G鋼筋綁紮、排管施作。
7. RD7-1,STA.0K+30~160共同管道CLSM澆置回填。
8. RD4-4-2,E_4-4_22、E_4-4_24、E_4-4_26分歧部設施設備安裝;E_4-4_22~E_4-4_24、E_4-4_24~E_4-4_26 TYPE E通管作業。
9. RD4-3-1共同管道敲除。
1140813工程現況4-3-1 Ub8095(0K+80~98.17)箱涵式側溝牆身模板組立
1140813工程現況公六滯洪池池底明溝(0K+220~240)底版澆置

1140813工程現況住三R3-54坵塊清除掘除(樹木、竹木、雜物)集中堆置

1140813工程現況15M-4人行道樹穴開挖
1140813工程現況7-3,T_7-3_13~E_7-3_15 TYPE G開挖、擋土支撐施作
1140813工程現況

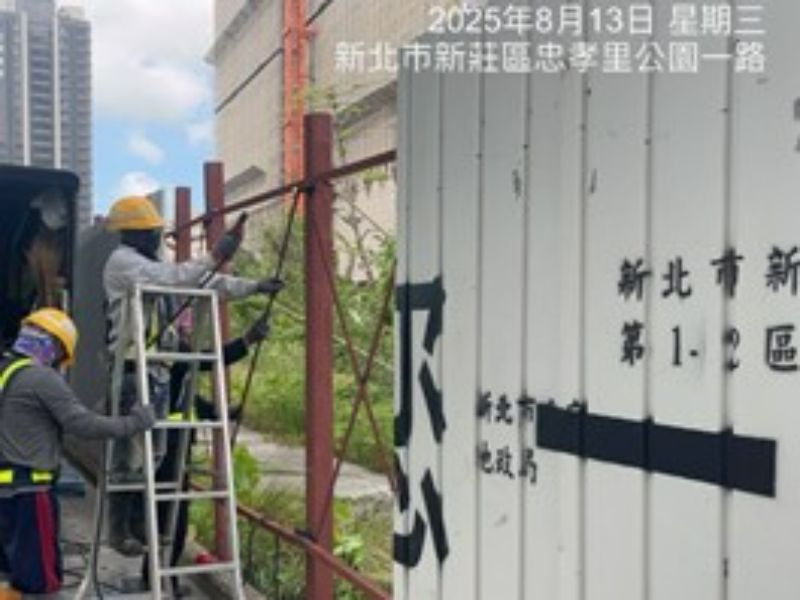

中環路圍籬修復
