本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4人行道穴碎石鋪設;(0K+250~300)接10M園道轉彎段人行道紙模開孔作業。
2. RD15M-9分歧部位置交通錐及連桿設置;料場鋼筋加工作業。
3. 抽水機吊運。
4. RD15M-1路口、RD4-2-2、RD10M-37-2、RD10M-15-3、RD10M-15-1、RD7-8、RD7-1、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. RD10M-36-2出入車輛輪胎清洗及交通維持。
7. 中環路、RD15M-4交通維持及環境整理。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

整地土方工程
1. 商二C2-3坵塊清除掘除。
2. 住三R3-47及RD10M-16-1位置餘方土調運及營建混合物分類、集中堆置。
3. 住三R3-60及RD10M-15-3位置餘方土近運至RD4-3-1中央分隔島回填。
4. 住三R3-69坵塊混凝土塊破除及軋碎、集中堆置。
5. 住三R3-86坵塊清除掘除。
6. 住三R3-92坵塊營建混合物分類堆置。
7. RD15M-4道路有筋、無筋混凝土既有排水溝敲除。
8. RD4-3-1中央分隔島土方回填及夯實、雜物清除。
9. RD7-1回填砂搬運。

公六
1. 公六滯洪池池底明溝鋼筋綁紮、模板組立。
2. 公六土方整理。

排水工程
1. RD4-2-2 Bb830(0K+300~320)、Bb831(0K+440~460)腹頂版模板組立。
2. RD15M-2 Ua1002(0K+20~40)U溝底版及牆身模板組立、澆置;RD7-3 Ub8161(0K+0~100.48)、Ub8158(0K+0~101.78)U溝底版及牆身鋼筋綁紮。
3. RD4-3-1 Ub8139(0K+20~40)箱涵式側溝底版模板組立;Ub8143(0K+0~117.4)箱涵式側溝PC模板組立。
4. RD7-3 Ua7006(0K+0~50)、Ua7005(0K+0~60.45)U溝底版及牆身鋼筋綁紮。
5. 鋼筋加工作業。
6. RD4-2-3 Bb835(0K+840~860)腹頂版模板組立;(0K+860~880)腹頂版混凝土養護。

共同管道工程
1. RD7-6-2,T_7-6_36~10米園道,E_65_44 TYPE G轉彎段鋼筋綁紮;RD10M-37-2,T_10M-37-2_01、T_10M-37-2_02分歧部接地系統施作。
2. RD4-3-2,E_4-3_15~T_4-3_15、E_4-3_16~T_4-3_16 TYPE D2轉彎段排管、模板組立及澆置;T_4-3_15~E_4-3_17、E_4-3_17~T_4-3_17 TYPE J、E_4-3_17 TYPE Q、E_4-3_19~T_4-3_19、T_4-3_19~E_4-3_21 TYPE E鋼筋綁紮、排管施作;RD10M-35,T_10M-35_01、T_10M-35_02分歧部接地系統施作及吊放;RD4-3-2,E_4-3_18~T_4-3_18 TYPE J、E_4-3_18 TYPE Q、T_4-3_18~E_4-3_20、E_4-3_20~T_4-3_20 TYPE H開挖及PC澆置;RD4-3-2,T_4-3_18~RD10M-35,T_10M-35_02 TYPE D2轉彎段、RD4-3-2,E_4-3_20~RD10M-35,T_10M-35_01 TYPE D2開挖。
3. 10米園道,T_65_04~E_65_06 TYPE J、10米園道,E_65_06 TYPE Q'、RD4-1-2,E_4-1_05~T_4-1_05 TYPE J鋼筋綁紮、排管、模板組立及澆置;10米園道,E_65_02~T_65_02 TYPE J開挖及PC澆置;RD15M-2共同管道修繕。
4. RD10M-15-1,T_10M-15-1_08~RD7-3,T_7-3_03 TYPE D2轉彎段(第二次)排管、模板組立及澆置;RD7-3,E_7-3_08~T_7-3_08 TYPE I鋼筋綁紮;RD10M-15-2,E_10M15-2_01~E_10M15-2_02、E_10M15-2_02~E_10M15-2_01 TYPE I',R側箱涵底鋼筋綁紮、排管、模板組立及澆置;RD10M-15-2,T_10M-15-2_01~RD7-3,E_7-3_06 TYPE D2轉彎段(第二次)、RD10M-15-1,T_10M-15-1_07~RD7-3 TYPE K開挖及PC澆置;RD7-3,T_7-3_05~E_7-3_05 TYPE I、RD10M-15-2,E_10M15-2_01 TYPE Q',R側箱涵底開挖。
5. RD7-3,E_7-3_13~T_7-3_13 TYPE G鋼筋綁紮、排管及澆置;T_7-3_13~E_7-3_15 TYPE G排管及澆置;E_7-3_15~T_7-3_15 TYPE H鋼筋綁紮。
6. RD7-6-1,E_7-6_06 TYPE Q鋼筋綁紮;E_7-6_08~T_7-6_08 TYPE H鋼筋綁紮、排管、模板組立及澆置;T_7-6_08~E_7-6_10、E_7-6_10~T_7-6_10、T_7-6_10~E_7-6_12 TYPE H鋼筋綁紮;E_7-6_06~T_7-6_06 TYPE D2排管、模板組立;E_7-6_07~T_7-6_07、T_7-6_07~E_7-6_09 TYPE G開挖、擋土支撐施作及PC澆置;E_7-6_03~T_7-6_03 TYPE J開挖及PC澆置;E_7-6_09~T_7-6_09、T_7-6_09~E_7-6_11 TYPE H開挖。
7. RD15M-9,E_15M-9_01~T_15M-9_01 TYPE G開挖、擋土支撐施作及PC澆置。
8. RD4-4-2,E_4-4_21~E_4-4_22、E_4-4_29~E_4-4_30、E_4-4_33~E_4-4_34、E_4-4_37~E_4-4_38橫交管TYPE G、T_4-4_21~T_4-4_22、T_4-4_29~T_4-4_30、T_4-4_33~T_4-4_34、T_4-4_37~T_4-4_38橫交管TYPE H通管作業。

污水工程
1. WA02201~03、WA02301~03、WA02401~03明挖施工。

1140815工程現況15M-2 Ua1002(0K+20~40)U溝底版及牆身模板組立
1140815工程現況15M-4人行道穴碎石鋪設

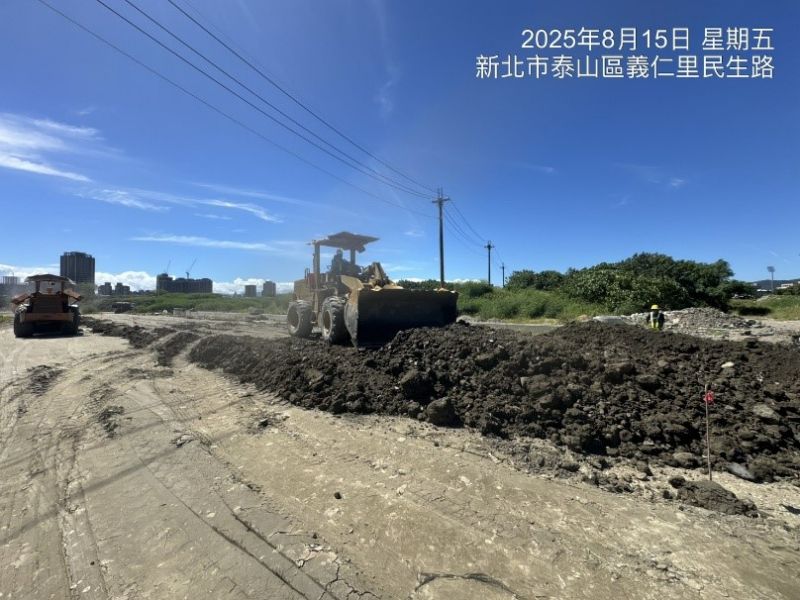

1140815工程現況4-3-1中央分隔島土方回填

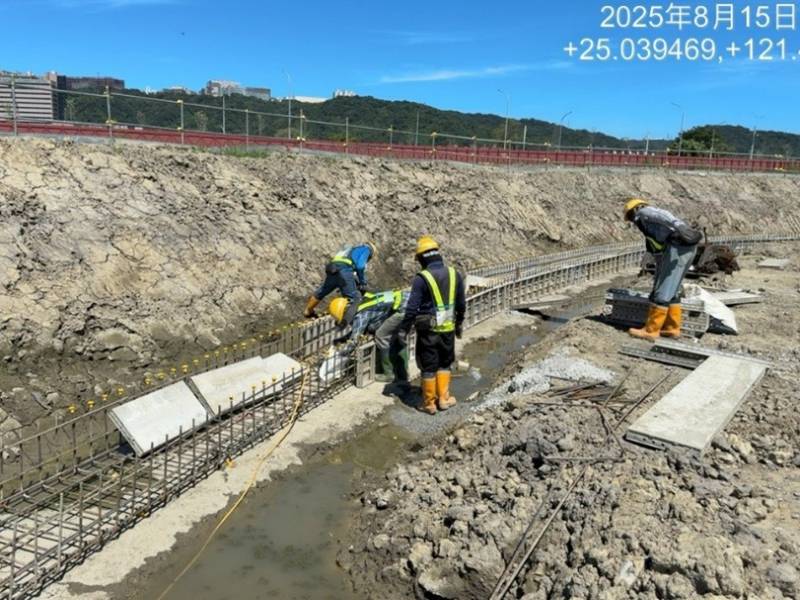

1140815工程現況公六滯洪池池底明溝鋼筋綁紮、模板組立

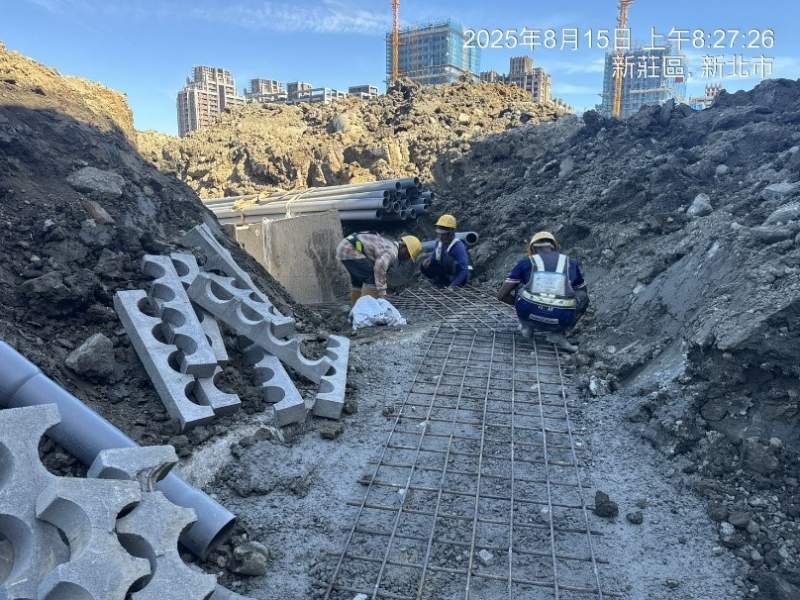

1140815工程現況7-6-2,T_7-6_36~10米園道,E_65_44 TYPE G轉彎段鋼筋綁紮
1140815工程現況

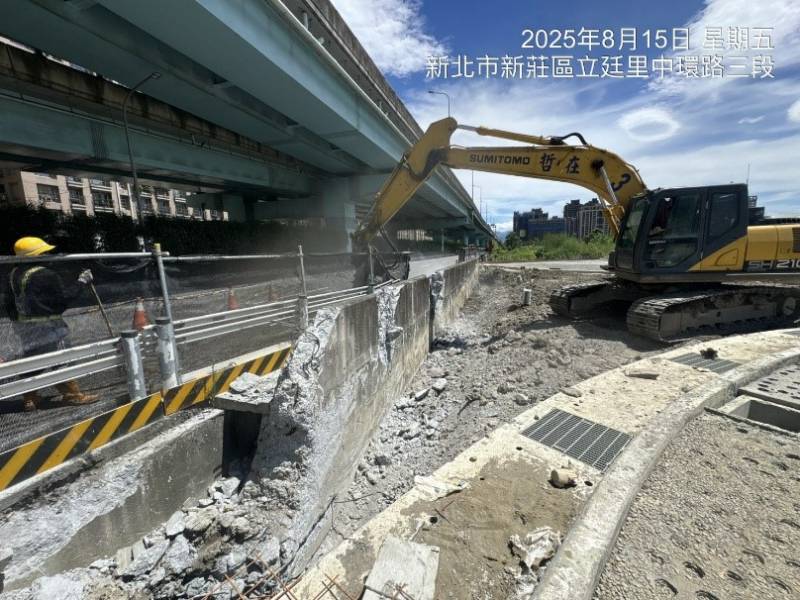

15M-4道路既有排水溝敲除
