本日天氣:上午晴、下午晴
本日施作項目
1. 路燈基礎座(預鑄)模板組立。
2. RD4-3-1路燈管道開挖、整理。
3. RD15M-2路口、RD4-2-2、RD10M-37-2、RD10M-15-3、RD10M-15-4、RD7-8、月明薑母鴨後側排水溝、新生路(輔大醫院後側)抽水。
4. RD7-6-2出入車輛輪胎清洗及交通維持。
5. RD10M-36-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。

整地土方工程
1. 商二C2-3坵塊無筋混凝土地坪敲除、清除掘除。
2. 住三R3-54坵塊營建混合物集中分類、堆置。
3. 住三R3-69坵塊混凝土塊破除及軋碎、集中堆置。
4. 住三R3-92坵塊營建混合物集中分類、堆置。

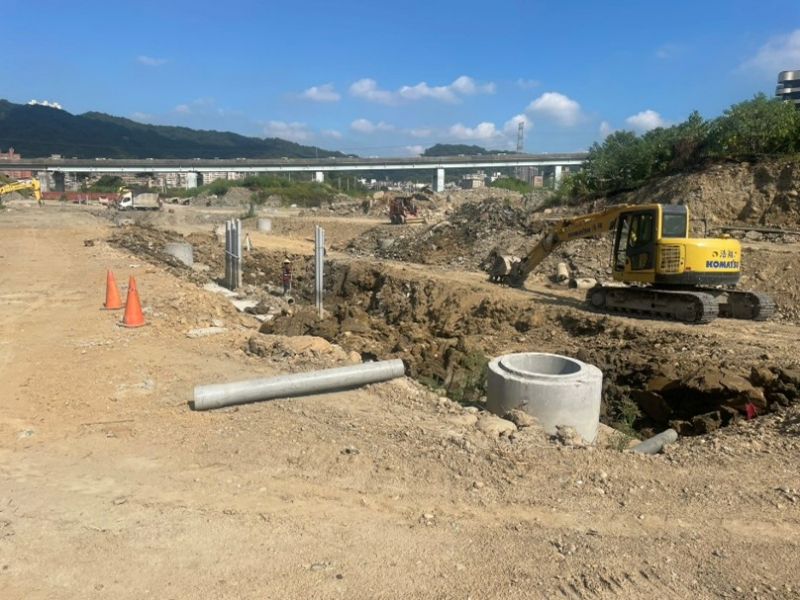

5. RD7-8-1修道院圍牆拆除;RD7-8-1與三泰路口路基回填。
6. RD4-2-2 Bb830箱涵回填。

公六
1. 公六滯洪池池底明溝鋼筋綁紮、牆身模板組立;(0K+180~240)牆身(第一次)模板整理。

排水工程

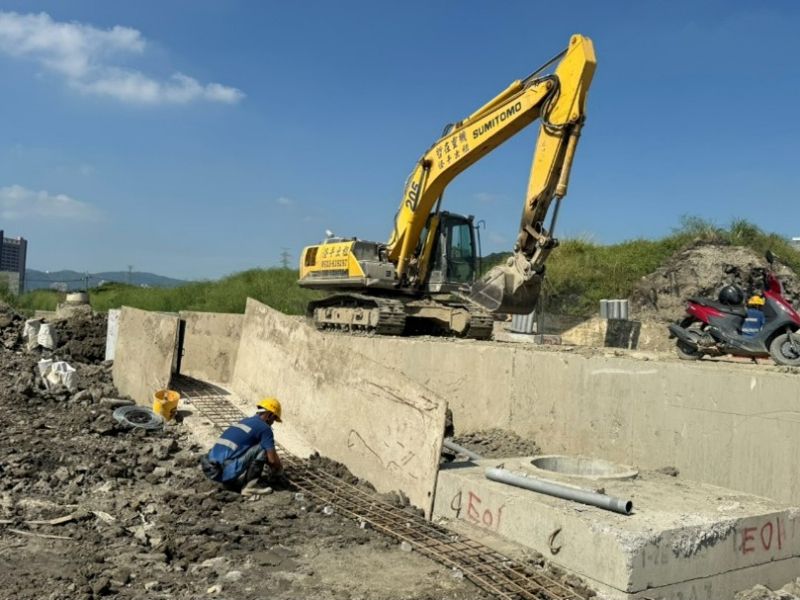

1. RD4-2-2 Bb830(0K+280~300)腹頂版、Bb831(0+460~480)底版模板組立。
2. RD7-3 Ub8158(0K+0~101.78)U溝底版及牆身鋼筋綁紮;Ub8161(0K+40~60)U溝底版及牆身模板組立;Ub8161(0K+64~80)U溝底版及牆身模板組立、澆置;鋼筋加工作業。
3. RD4-3-1 Ub8139(0K+40~60)箱涵式側溝底版澆置;Ub8143(0K+0~117.4)箱涵式側溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD7-6-2,E_7-6_34~RD10M-37-2,E_10M-37-2_01 TYPE E'轉彎段鋼筋綁紮。
2. RD15M-11,E_15M-11_05~T_15M-11_05 TYPE J排管、模板組立及澆置;RD7-8,E_7-8_08~T_7-8_08 TYPE J管道修繕。
3. RD7-3~RD10M-15-2,T_10M-15-2_01 TYPE K鋼筋綁紮、排管、模板組立及澆置。
4. RD7-6-1,E_7-6_06~T_7-6_06 TYPE D2排管、模板組立;E_7-6_05~T_7-6_05、T_7-6_05~E_7-6_07 TYPE G排管施作;T_7-6_10~E_7-6_12 TYPE I鋼筋綁紮;E_7-6_07~T_7-6_07、T_7-6_07~E_7-6_09 TYPE H、E_7-6_09~T_7-6_09、T_7-6_09~E_7-6_11 TYPE I開挖及PC澆置;T_7-6_06~E_7-6_08、E_7-6_08~T_7-6_08、T_7-6_08~E_7-6_10、E_7-6_10~T_7-6_10 TYPE J、E_7-6_04 TYPE Q、T_7-6_01分歧部開挖。

污水工程
1. B0041~B0029污水管損修復。

外部廠商進場
1. RD4-3-1、RD4-3-2中華電信管線埋設。
1140823工程現況4-2-2 Bb830(0K+280~300)腹頂版模板組立

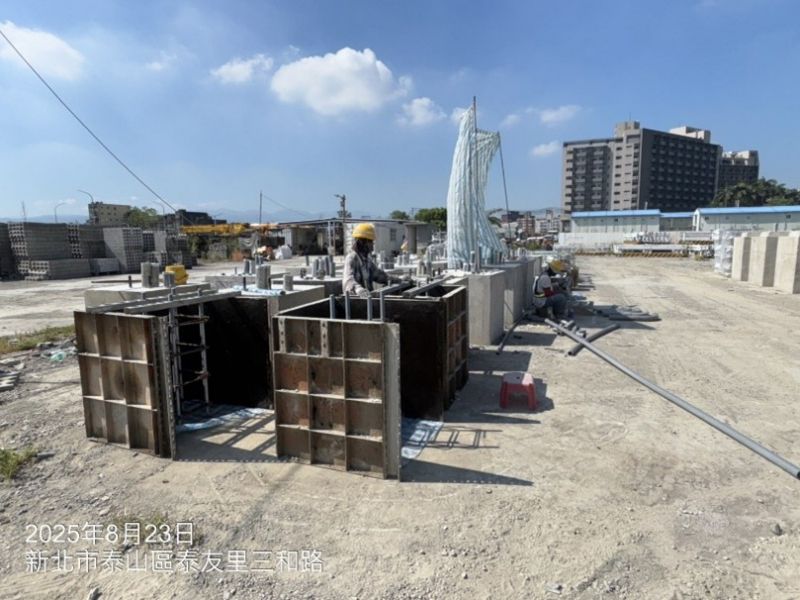

1140823工程現況路燈基礎座(預鑄)模板組立

1140823工程現況商二C2-3坵塊清除掘除

1140823工程現況公六滯洪池池底明溝鋼筋綁紮

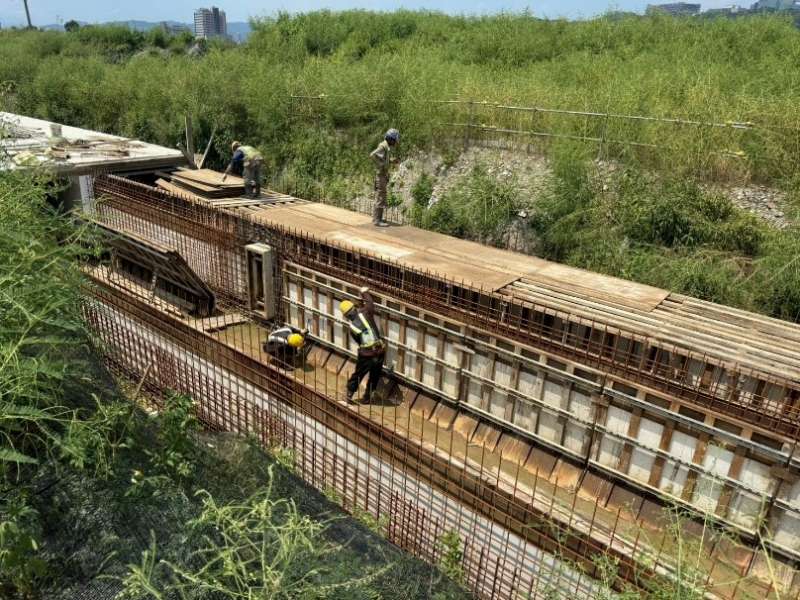

1140823工程現況7-3~10M-15-2,T_10M-15-2_01 TYPE K鋼筋綁紮
1140823工程現況
B0041~B0029污水管損修復
