本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4人行道環境整理。
2. RD4-3-1號誌管道開挖、埋設。
3. 領航路小綠人號誌檢修。
4. 料場圍籬材料整理。
5. 莊泰路分歧部淤泥清洗。
6. RD7-8-1人孔調整。
7. 莊泰路與中正路口牌面安裝。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。

整地土方工程
1. 商二C2-3坵塊無筋混凝土地坪敲除、 清除掘除。
2. 住三R3-80坵塊既有有筋地底結構物開挖。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-76坵塊營建混合物集中分類、混凝土塊破除。
5. RD4-1-1、RD4-1-2施工便道整理、餘方土搬運。
6. RD10M-16-1 Bb820箱涵回填前整理。

公六
1. 公六滯洪池池底明溝第二昇牆模板組立、鍍鋅格柵框角鋼固定、完成面修飾,(0K+140~160)牆身(第二次)澆置。

排水工程
1. RD4-2-2 Bb832(0K+480~500)底版澆置。
2. RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石鋼筋綁紮;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+20~40、0K+60~80)、Ub8056(0K+20~40)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立;RD4-3-2 Ub8056(0K+60~80)箱涵式側溝底版澆置。
3. RD4-3-2 Ua5050(0K+0~91.37)U溝開挖、PC模板組立。
4. RD7-3 Ub8064(0K+65~105)、Ub8066(0K+50~100)U溝PC模板組立及澆置。

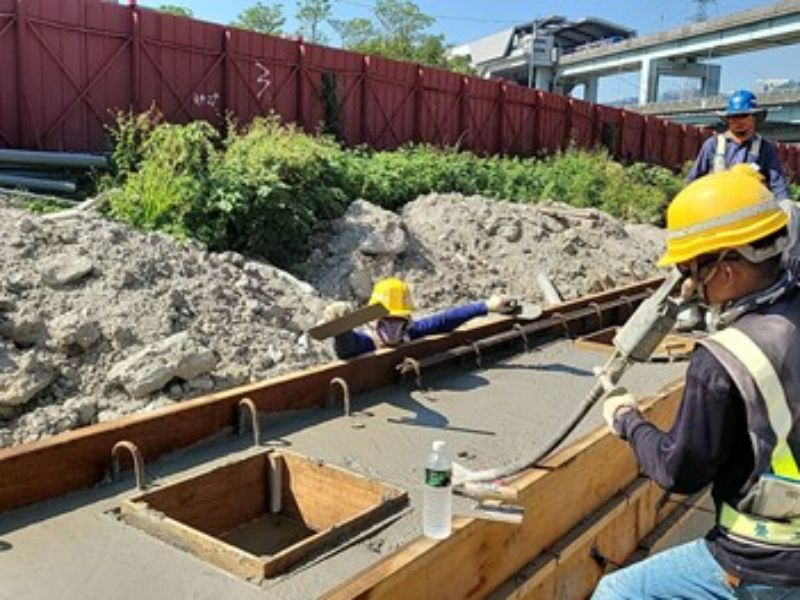

5. RD7-1 Ua1101(0K+15~29.38)、Ua1102(0K+0~5)箱涵式側溝牆身模板組立;Ua1102(0K+25~37.6)、Ua1105(0K+0~20)箱涵式側溝蓋版澆置。
6. RD4-3-2 Ub8058(0K+30~150)U溝底版及牆身鋼筋綁紮。
7. RD4-2-2 Ba806(0K+394~413、0K+432~450.19)底版澆置;RD4-2-3 Bb834(0K+820~840)腹頂版鋼線網及模板組立。

共同管道工程
1. RD7-6-2,E_7-6_17、E_7-6_18分歧部接地系統施作及吊放;E_7-6_24~T_7-6_03光化箱TYPE P1、T_7-6_03~T_7-6_24光化箱TYPE P、E_7-6_24~T_7-6_24 TYPE J、E_7-6_20~T_7-6_20 TYPE I鋼筋綁紮、排管、模板組立及澆置;T_7-6_22~E_7-6_24 TYPE J鋼筋綁紮;E_7-6_22~T_7-6_22 TYPE I開挖及PC澆置;E_7-6_18~T_7-6_18、T_7-6_18~E_7-6_20 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD15M-11,E_15M-11_04~T_15M-11_04 TYPE I、RD15M-11,E_15M-11_01~RD7-8,E_7-8_12 TYPE G排管、模板組立及澆置;RD15M-9,E_15M-9_02、T_15M-9_02分歧部接地系統施作及吊放;RD15M-11,T_15M-11_02~E_15M-11_04 TYPE J、E_15M-11_02~T_15M-11_011 TYPE H開挖及PC澆置。
3. RD10M-15-3,E_10M-15-3_01、E_10M-15-3_02、E_10M-15-3_03分歧部、RD10M-36-2,E_10M-36-2_02、E_10M-36-2_03 TYPE Q',R側及L側、E_10M-36-2_04、E_10M-36-2_05、E_10M-36-2_06 TYPE Q',L側開挖及PC澆置;E_10M-36-2_02~E_10M-36-2_03 TYPE E'開挖、擋土支撐施作及PC澆置;RD10M-36-2,E_10M-36-2_01~E_10M-36-2_02 TYPE E'排管施作。
4. RD7-3,T_7-3_08~E_7-3_10 TYPE C過路段(第二次)鋼筋綁紮、排管、模板組立。
5. RD4-2-2地坪整理、基地及路幅開挖;RD4-2-2,E_42_01~E_42_02橫交管TYPE G(第二次)、T_42_01~T_42_02橫交管TYPE H(第二次)開挖。
6. RD7-6-1,E_7-6_01~T_7-6_01、T_7-6_01~E_7-6_03、E_7-6_12~T_7-6_12 TYPE J開挖及PC澆置。

污水工程
1. C0103~C0104之300管遭開挖損壞修復。

外部廠商進場
1. RD4-1-2自來水管線施作。
1141013工程現況7-1 Ua1102(0K+25~37.6)、Ua1105(0K+0~20)箱涵式側溝蓋版澆置

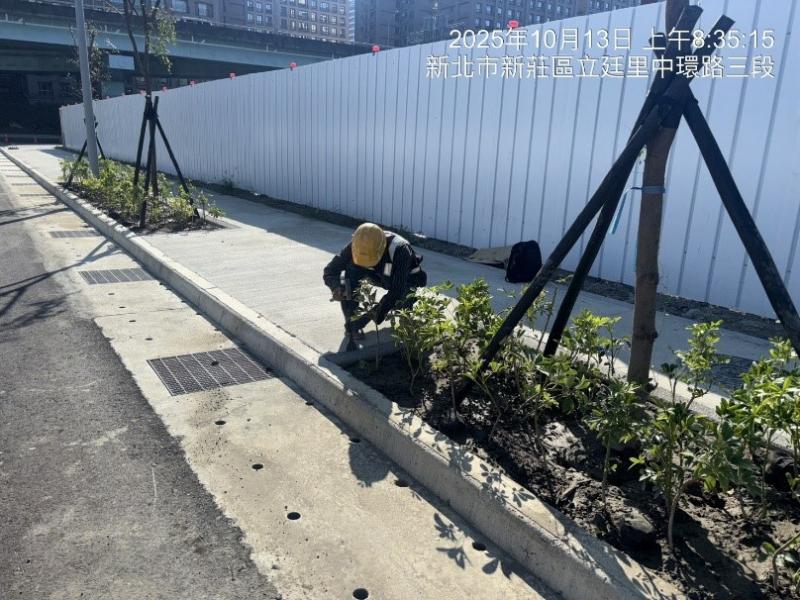

1141013工程現況15M-4人行道環境整理

1141013工程現況住三R3-80坵塊既有有筋地底結構物開挖

1141013工程現況公六滯洪池池底明溝(0K+140~160)牆身(第二次)澆置

1141013工程現況10M-36-2,E_10M-36-2_02~E_10M-36-2_03 TYPE E'開挖
1141013工程現況
7-8-1人孔調整
