本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4人行道無障礙坡道放樣及施作、植栽灑水養護。
2. RD4-3-1中央分隔島A型緣石調整。
3. RD15M-4、RD7-6-2旁樹木移植。
4. RD4-3-1路燈及號誌過路管道埋設;路燈及號誌基礎座吊放。
5. 三泰路雜草清除。
6. 莊泰路分歧部淤泥清洗。
7. 三泰路路面切割;莊泰路圍籬缺口封閉。
8. D0113污水人孔抽水。
9. RD4-3-1~RD10M-15-3箱涵抽水。
10.RD7-6-2出入車輛輪胎清洗及交通維持。
11.RD10M-36-2出入車輛輪胎清洗及交通維持。
12.工區防塵網及安全欄杆施作。
13.工區灑水。

整地土方工程
1. 商二C2-3坵塊混凝土塊破除。
2. 住三R3-81坵塊既有有筋地下結構物開挖。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. RD7-1既有結構物敲除。
5. RD4-1-1、RD4-1-2施工便道整理、餘方土搬運。
6. RD4-2-2地坪整理、基地及路幅開挖。
7. RD7-8-1圍籬位置雜草清除、土方回填。
8. RD10M-15-3 Bb814箱涵開挖及細部修整。

公六
1. 公六滯洪池池底明溝第二昇牆模板組立、鍍鋅格柵框角鋼固定、完成面修飾;(0K+120~140)牆身(第二次)澆置。
2. 公六地坪夯實、明溝回填及邊坡修整。

排水工程
1. RD4-2-2 Bb832(0K+480~500)腹頂版、(0K+500~520)底版鋼線網及模板組立。
2. RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石鋼筋綁紮;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+40~60、0K+80~87)、Ub8056(0K+40~60、0K+100~106.9)箱涵式側溝底版模板組立及澆置;RD4-3-2箱涵式側溝牆身模板組立。
3. RD4-3-2 Ua8050(0K+40~91.37)U溝PC模板組立及澆置。
4. RD7-3 Ub8064(0K+35~100)、Ub8066(0K+35~100)U溝底版及牆身鋼線網綁紮。
5. RD7-1 Ua1101(0K+15~29.38)、Ua1102(0K+0~5)箱涵式側溝牆身模板組立;Ua1105(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮。
6. RD4-2-2 Ba806(0K+375~394、0K+413~432)底版、RD4-2-3 Bb835(0K+820~840)腹頂版鋼線網及模板組立。
7. RD7-3 Ub8163(0K+20~90)、Ub8160(0K+20~90)U溝PC模板組立。

共同管道工程
1. RD7-6-2,T_7-6_22~E_7-6_24 TYPE J、E_7-6_22~T_7-6_22 TYPE I鋼筋綁紮、排管、模板組立及澆置;E_7-6_13、E_7-6_14分歧部、E_7-6_18~T_7-6_18、T_7-6_18~E_7-6_20 TYPE H、E_7-6_20~T_7-6_20 TYPE J、E_7-6_20 TYPE Q開挖及PC澆置。
2. RD15M-11,E_15M-11_04~T_15M-11_04 TYPE J鋼筋綁紮、排管、模板組立及澆置;RD7-8,T_7-8_12、E_7-8_14、T_7-8_14分歧部接地系統施作;RD15M-11,E_15M-11_02~T_15M-11_02 TYPE I、RD15M-11,E_15M-11_01~RD7-8,E_7-8_12 TYPE H開挖及PC澆置。
3. RD10M-15-3,E_10M-15-3_01、E_10M-15-3_02、E_10M-15-3_03分歧部接地系統施作及吊放;RD10M-36-2,E_10M-36-2_02、E_10M-36-2_03 TYPE Q',R側及L側、E_10M-36-2_04、E_10M-36-2_05、E_10M-36-2_06 TYPE Q',L側排管施作;RD10M-36-2,E_10M-36-2_03~E_10M-36-2_04 TYPE E'開挖、擋土支撐施作及PC澆置;E_10M-36-2_01~E_10M-36-2_02 TYPE I',L側、E_10M-36-2_02~E_10M-36-2_01 TYPE I',R側及L側開挖。
4. RD7-3,T_7-3_08~E_7-3_10 TYPE C過路段(第二次)排管、模板組立及澆置。
5. RD7-6-1,E_7-6_11~T_7-6_11 TYPE G、RD7-6-1,E_7-6_06~RD10M-15-4,E_10M-15-4_06 TYPE D2、RD10M-15-4,E_10M-15-4_06橫交管TYPE Q',L側、E_10M-15-4_06橫交管TYPE Q'-2,R側開挖及PC澆置。
6. RD7-3,STA.0K+150~230、0K+270~350,R側及L側(第四次)共同管道CLSM澆置回填。

污水工程
1. C0103~C0104之300管遭開挖損壞修復;C0067、C0069通氣管施作。

外部廠商進場
1. RD4-1-2自來水管線施作。

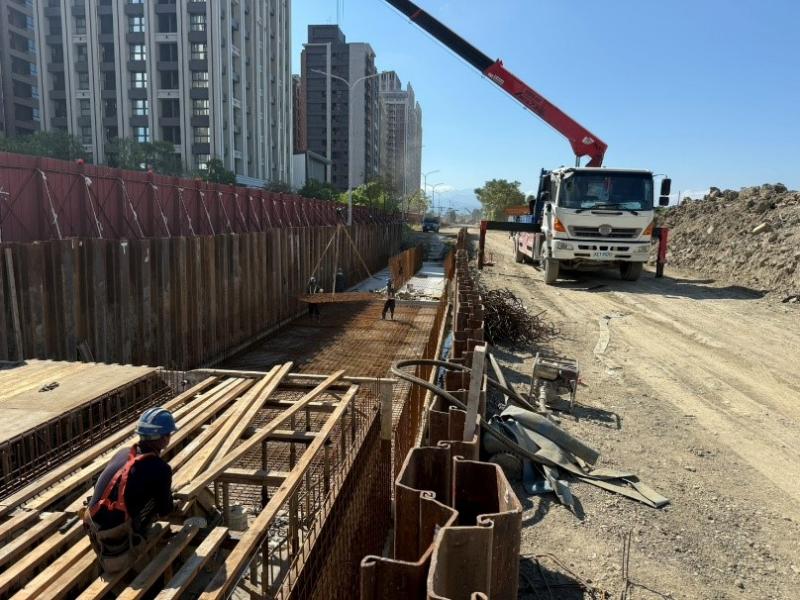

1141015工程現況4-2-2 Bb832(0K+480~500)腹頂版、(0K+500~520)底版施作
1141015工程現況15M-4旁樹木移植

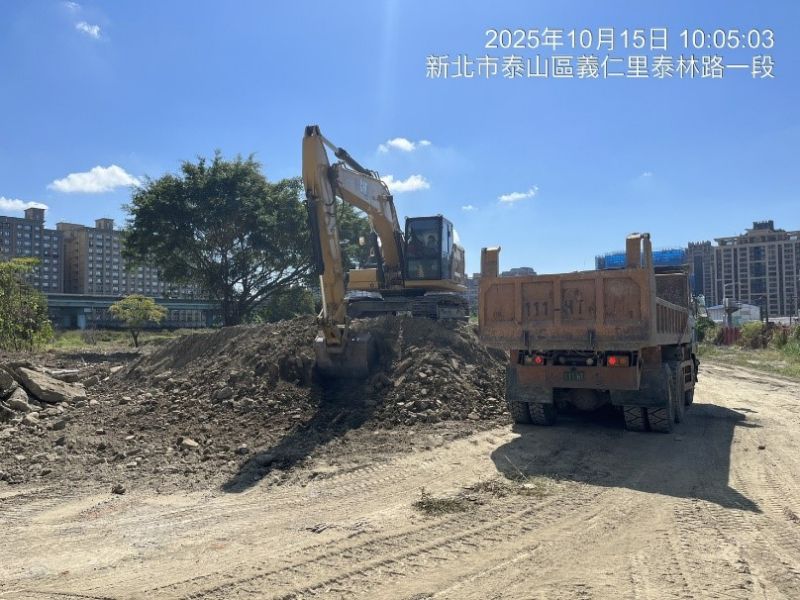

1141015工程現況4-1-1、4-1-2餘方土搬運

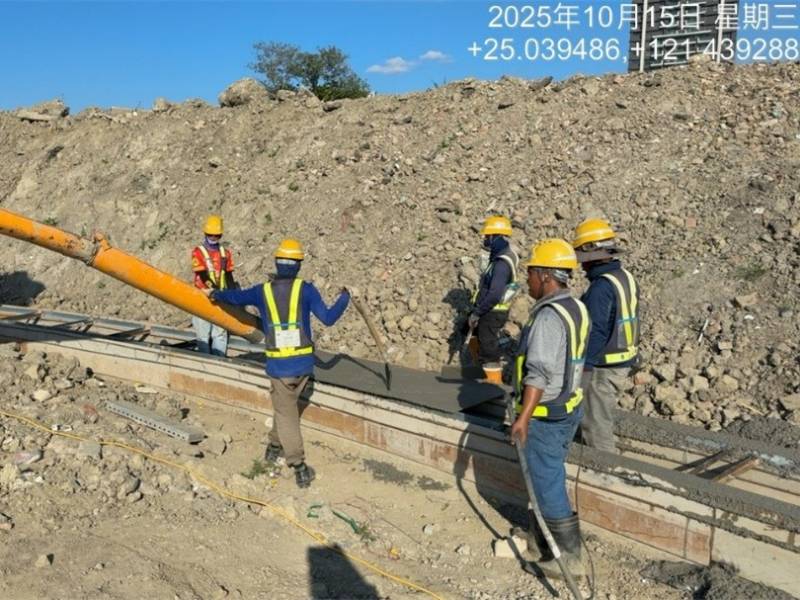

1141015工程現況公六滯洪池池底明溝(0K+120~140)牆身(第二次)澆置

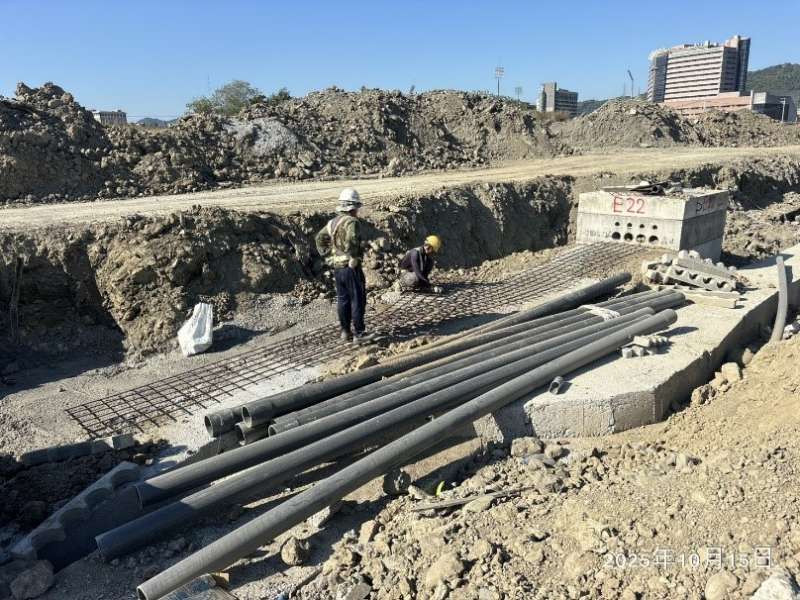

1141015工程現況7-6-2,E_7-6_22~T_7-6_22 TYPE I鋼筋綁紮
1141015工程現況

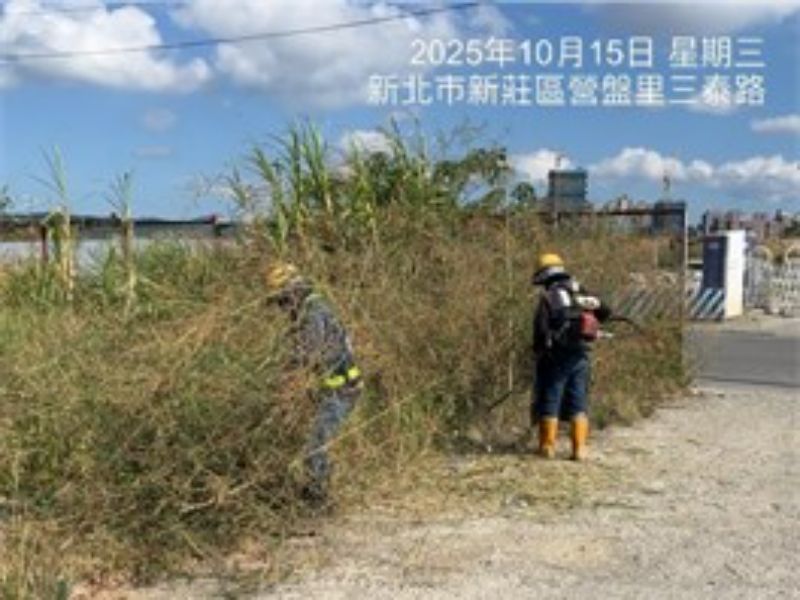

三泰路雜草清除
