本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1(0K+170~230)中央分隔島A型緣石背牆模板組立及澆置。
2. RD7-6-2旁樹木移植。
3. 料場鋼筋加工作業。
4. 中正路508巷5弄圍籬內、領航路人行道雜草清除。
5. 莊泰路分歧部淤泥清洗;RD4-3-2圍籬拆除;莊田路活動式半阻隔式圍籬移設、出入口大門設置;RD7-8-1圍籬位置地坪整理;RD7-8-1與三泰路口路面切割。
6. RD4-3-2共同管道與水溝衝突部分敲除。
7. D0112污水人孔抽水。
8. RD4-3-1與RD10M-15-3路口抽水。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

整地土方工程
1. 商二C2-3坵塊混凝土塊破除。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. RD10M-24-1位置鋼筋混凝土結構物開挖。
4. RD4-1-1、RD4-1-2施工便道整理、餘方土搬運。
5. RD7-8-1(0K+20~230.4,含路口69)透層撒佈。
6. RD4-2-3 Bb834箱涵回填前整地。
7. RD4-2-3鋼板樁打設前導溝開挖。
8. RD4-3-1人行道地坪整理。

公六
1. 公六滯洪池池底明溝第二昇牆模板組立、鍍鋅格柵框角鋼固定、完成面修飾;(0K+100~120)牆身(第二次)澆置。
2. 公六地坪夯實、明溝回填及邊坡修整。

排水工程
1. RD4-2-2 Bb832(0K+480~500)腹頂版、(0K+500~520)底版鋼線網及模板組立。
2. RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石鋼筋綁紮;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+20~40)箱涵式側溝牆身模板組立。
3. RD7-3 Ub8064(0K+50~105)、Ub8066(0K+35~100)U溝底版及牆身鋼線網綁紮;Ub8064(0K+60~80)、Ub8066(0K+60~80)U溝底版及牆身模板組立。
4. RD7-1 Ua1101(0K+15~29.38)、Ua1102(0K+0~5)箱涵式側溝牆身模板組立;Ua1105(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立。
5. RD4-3-2 Ub8058(0K+30~150)U溝底版及牆身鋼筋綁紮。
6. RD4-2-2 Ba806(0K+375~394、0K+413~432)底版、RD4-2-3 Bb834(0K+780~800)腹頂版鋼線網及模板組立。
7. RD7-3 Ub8163(0K+20~90)U溝PC模板組立;Ub8160(0K+50~95)U溝PC模板組立及澆置。

共同管道工程
1. RD7-6-2,E_7-6_18~T_7-6_18、T_7-6_18~E_7-6_20 TYPE H鋼筋綁紮、排管、模板組立及澆置;  E_7-6_20~T_7-6_20 TYPE J、E_7-6_20 TYPE Q鋼筋綁紮;E_7-6_13、E_7-6_14分歧部接地系統施作及吊放;E_7-6_22~T_7-6_22 TYPE J開挖及PC澆置;E_7-6_19~T_7-6_19、T_7-6_19~E_7-6_21 TYPE G開挖。
2. RD15M-11,E_15M-11_02~T_15M-11_02 TYPE I鋼筋綁紮;RD15M-11,E_15M-11_01~RD7-8,E_7-8_12 TYPE H鋼筋綁紮、排管、模板組立及澆置;RD7-8,T_7-8_12、E_7-8_14、T_7-8_14分歧部接地系統施作;RD7-8,E_7-8_16、T_7-8_16、E_7-8_18、T_7-8_18分歧部開挖。
3. RD10M-36-2,E_10M-36-2_02、E_10M-36-2_03 TYPE Q',R側及L側、E_10M-36-2_04、E_10M-36-2_05、E_10M-36-2_06 TYPE Q',L側排管、模板組立及澆置;E_10M-36-2_02~E_10M-36-2_03 TYPE E'排管及澆置;RD10M-36-2,E_10M-36-2_03~E_10M-36-2_04 TYPE E'鋼筋綁紮;RD4-3-2共同管道通管作業。
4. RD7-3,E_7-3_10~RD10M-16-2,E_10M-16-2_01 TYPE E'轉彎段開挖及PC澆置。
5. RD4-2-2,E_42_01~E_42_02橫交管TYPE G(第二次)、T_42_01~T_42_02橫交管TYPE H(第二次)鋼筋綁紮;RD4-2-2 E_42_02、T_42_02分歧部開挖。
6. RD7-6-1,E_7-6_11~T_7-6_11 TYPE G鋼筋綁紮;RD7-6-1,E_7-6_06~RD10M-15-4,E_10M-15-4_06 TYPE D2、RD10M-15-4,E_10M-15-4_06橫交管TYPE Q',L側、E_10M-15-4_06橫交管TYPE Q'-2,R側鋼筋綁紮、排管、模板組立及澆置;RD10M-15-4,E_10M-15-4_05~RD7-6-1,E_7-6-1_05 TYPE I',R側及L側、RD10M-15-4,E_10M-15-4_05 TYPE Q',L側開挖及PC澆置;RD10M-15-4,E_10M-15-4_05 TYPE Q',R側開挖、擋土支撐施作及PC澆置。

污水工程
1. C0067、C0069污水通氣管施作、CLSM澆置;WC09601明挖前置作業。

外部廠商進場
1. RD4-1-2自來水管線施作。
1141016工程現況4-3-2 Ub8053、Ub8056箱涵式側溝牆身模板組立

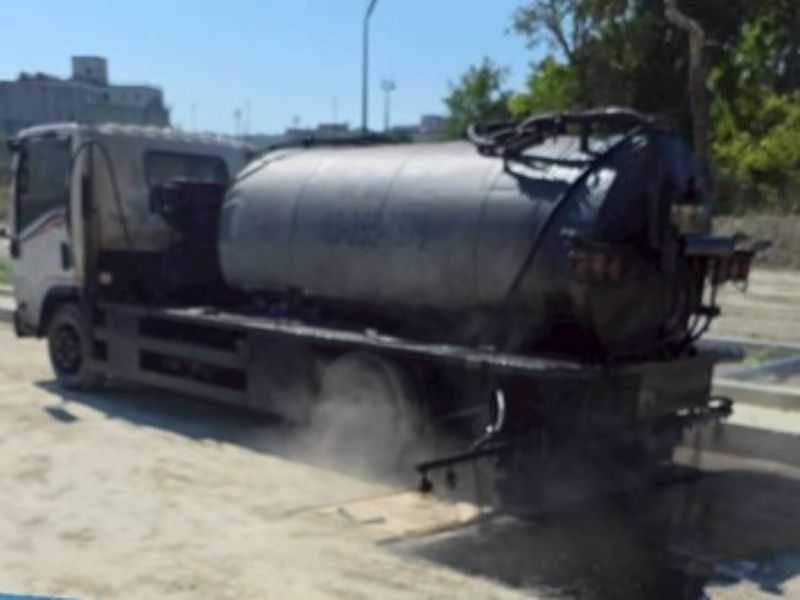

1141016工程現況7-8-1(0K+20~230.4)透層撒佈

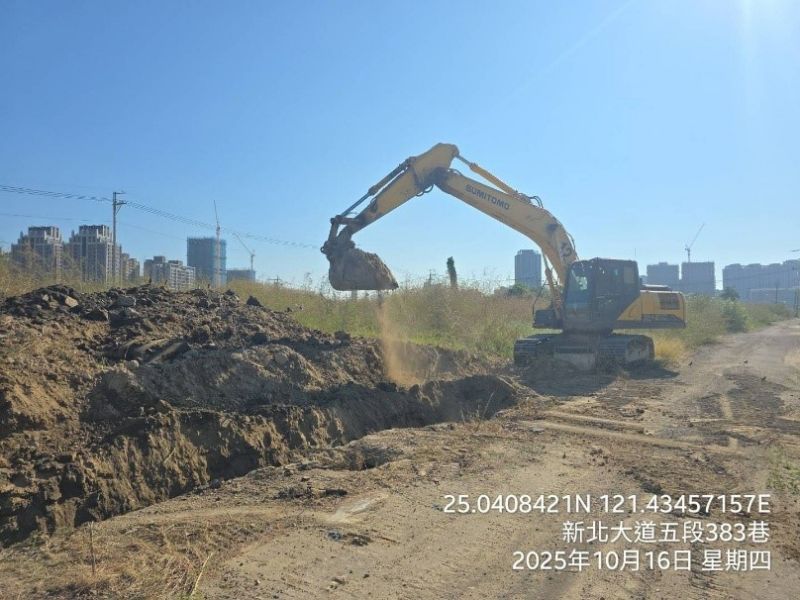

1141016工程現況10M-24-1位置鋼筋混凝土結構物開挖

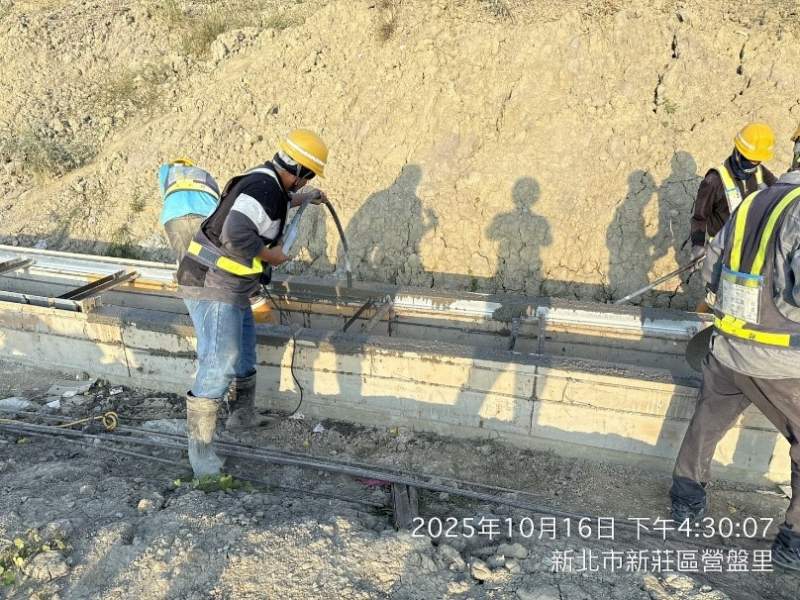

1141016工程現況公六滯洪池池底明溝(0K+100~120)牆身(第二次)澆置

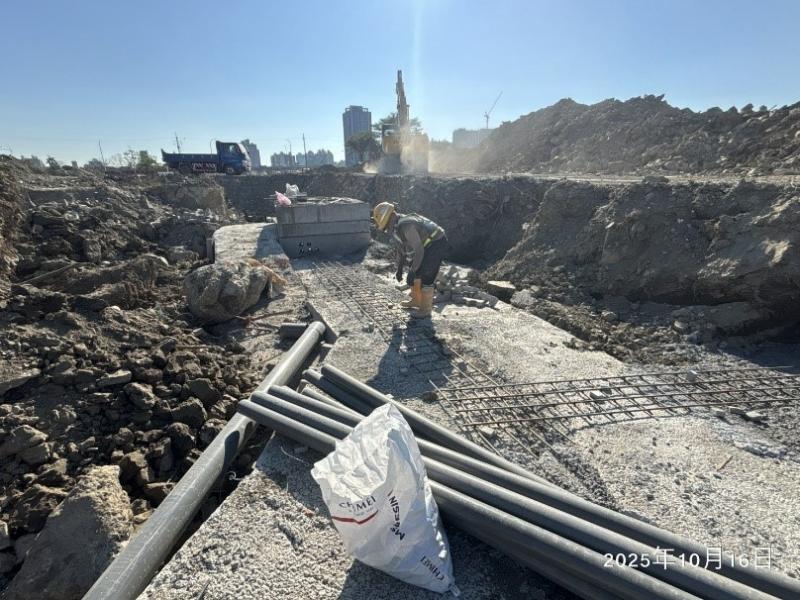

1141016工程現況7-6-2,E_7-6_18~T_7-6_18、T_7-6_18~E_7-6_20 TYPE H鋼筋綁紮
1141016工程現況

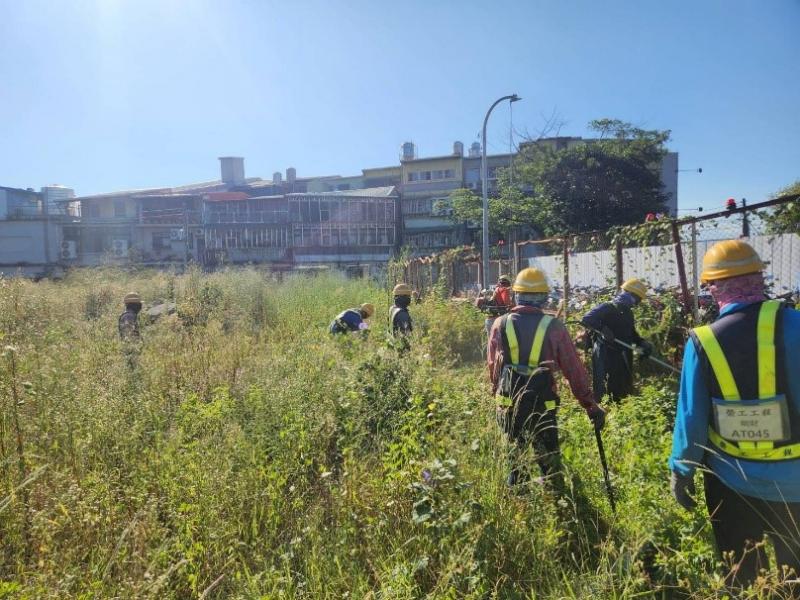

中正路508巷5弄圍籬內雜草清除
