本日天氣:上午晴、下午晴
本日施作項目
1. RD15M-4人行道抿石子鋪面及伸縮縫施作、環境整理。
2. 料場鋼筋加工作業。
3. 三泰路工區出入口及左右兩側人行道破損修補。
4. 莊泰路分歧部淤泥清洗。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。

整地土方工程
1. 商二C2-3坵塊混凝土塊破除。
2. 住三R3-80坵塊鋼筋混凝土結構物開挖。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. RD4-1-1、RD4-1-2地坪整理、餘方土搬運。
5. RD10M-15-4 Bb815箱涵開挖及細部修整。
6. RD7-8-1(0K+20~230.4,含路口69)瀝青混凝土(粗級配、密級配)鋪設、黏層灑佈。
7. RD10M-36-2廢棄物搬運。

公六
1. 公六滯洪池池底明溝第二昇牆模板組立、鍍鋅格柵框角鋼固定、完成面修飾;(0K+80~100)牆身(第二次)澆置。
2. 公六地坪夯實、明溝回填及邊坡修整。

排水工程
1. RD4-2-2 Bb832(0K+480~500)腹頂版、(0K+500~520)底版澆置。
2. RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石模板組立;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+20~40)箱涵式側溝牆身模板組立;RD4-3-2 Ub8053(0K+20~40)箱涵式側溝底版及牆身鋼筋綁紮。
3. RD4-3-2 Ua8050(0K+0~91.37)U溝底版及牆身鋼筋綁紮。
4. RD7-3 Ub8064(0K+35~100)、Ub8066(0K+35~100)U溝底版及牆身鋼線網綁紮;Ub8064(0K+80~100)、Ub8066(0K+60~80)U溝底版及牆身模板組立、澆置。
5. RD7-1 Ua1101(0K+15~29.38)、Ua1102(0K+0~5)箱涵式側溝牆身模板組立;Ua1105(0K+20~40)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立。
6. RD4-3-2 Ub8058(0K+30~150)U溝底版及牆身鋼筋綁紮。
7. RD7-3 Ub8163(0K+20~50)U溝PC模板組立;Ub8160(0K+10~90)U溝PC模板組立及澆置。

共同管道工程
1. RD7-6-2,E_7-6_20~T_7-6_20 TYPE J排管、模板組立及澆置;E_7-6_20 TYPE Q鋼筋綁紮、排管、模板組立及澆置;E_7-6_17~T_7-6_17、T_7-6_17~E_7-6_19 TYPE G開挖、擋土支撐施作及PC澆置;T_7-6_18~E_7-6_20 TYPE I開挖及PC澆置。
2. RD15M-11,E_15M-11_02~T_15M-11_02 TYPE I排管、模板組立及澆置;RD7-8,T_7-8_12、E_7-8_14、T_7-8_14、RD15M-9,T_15M-9_02分歧部接地系統施作。
3. RD10M-36-2,E_10M-36-2_03~E_10M-36-2_04 TYPE E'排管及澆置;RD10M-36-2,E_10M-36-2_03~E_10M-36-2_02 TYPE I',L側、E_10M-36-2_02~E_10M-36-2_03 TYPE I',R側及L側開挖及PC澆置;E_10M-36-2_04~E_10M-36-2_05 TYPE E'開挖、擋土支撐施作;RD4-3-2共同管道通管作業。
4. RD7-3,E_7-3_10~RD10M-16-2,E_10M-16-2_01 TYPE E'轉彎段鋼筋綁紮、排管、模板組立及澆置。
5. RD4-2-2,T_42_01~T_42_02橫交管TYPE H(第二次)鋼筋綁紮;RD4-2-2,E_42_02、T_42_02、E_42_04、T_42_04、T_42_06分歧部開挖及PC澆置。
6. RD10M-15-4,E_10M-15-4_05~RD7-6-1,E_7-6-1_05 TYPE I',R側及L側、RD10M-15-4,E_10M-15-4_05 TYPE Q',R側及L側鋼筋綁紮。
7. RD7-1配合台電預留管施工作業,TYPE G管道開挖。

污水工程
1. WC03701~06、WC09601明挖施工。

外部廠商進場
1. RD4-1-2自來水管線施作。

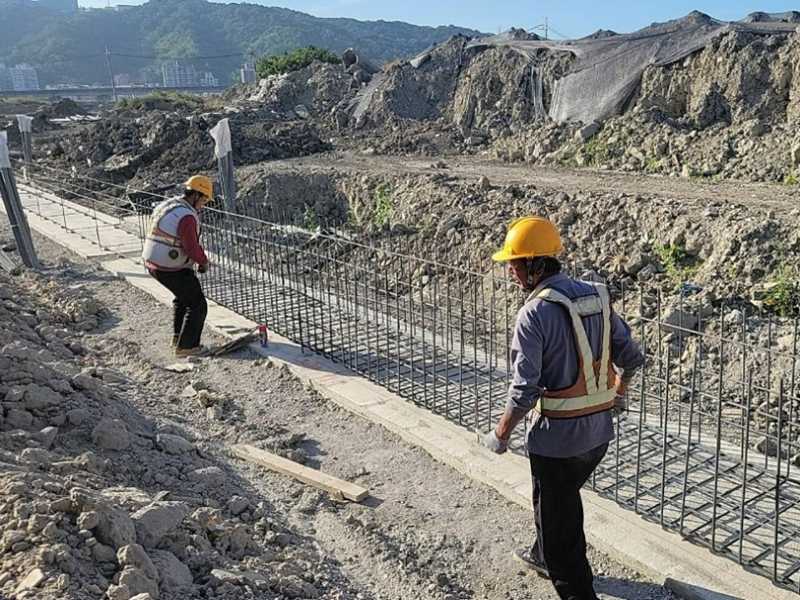

1141017工程現況4-3-2 Ub8058(0K+30~150)U溝底版及牆身鋼筋綁紮
1141017工程現況15M-4人行道抿石子鋪面施作

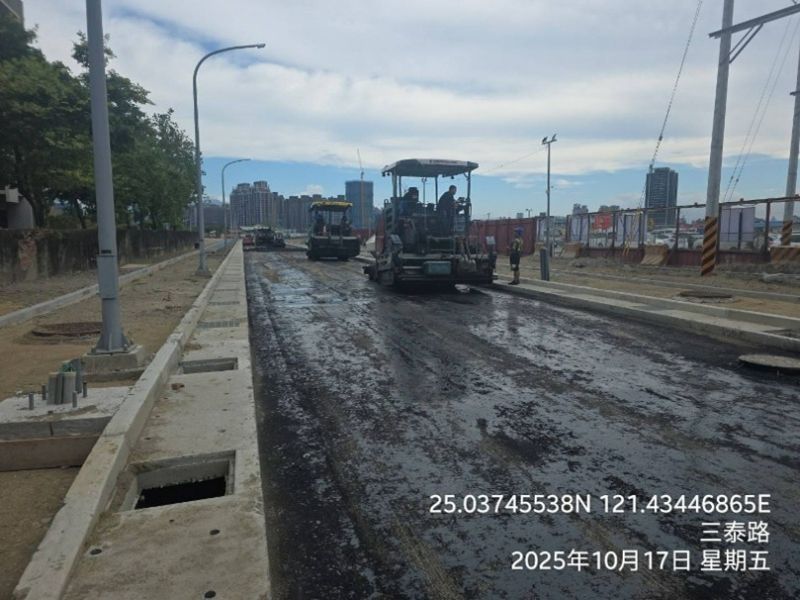

1141017工程現況7-8-1(0K+20~230.4,含路口69)瀝青混凝土鋪設
1141017工程現況公六滯洪池池底明溝(0K+80~100)牆身(第二次)澆置

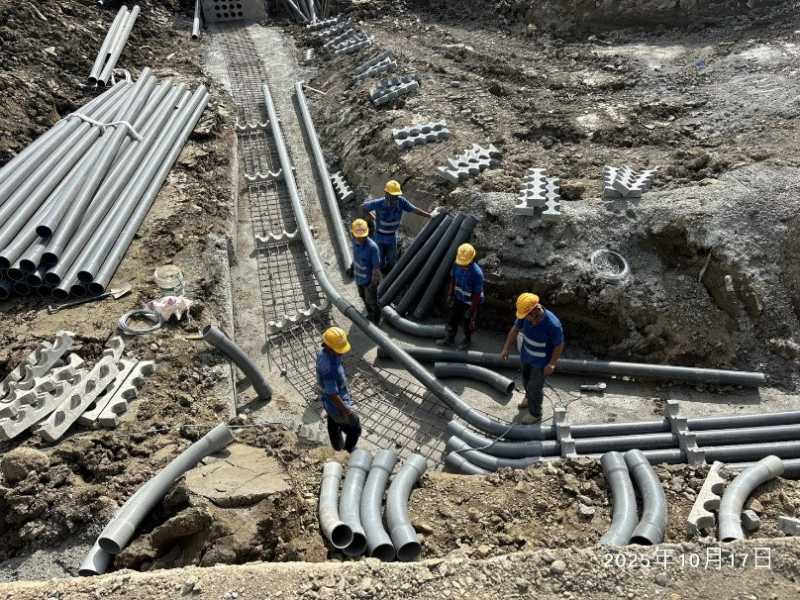

1141017工程現況7-3,E_7-3_10~10M-16-2,E_10M-16-2_01 TYPE E'轉彎段排管施作
1141017工程現況

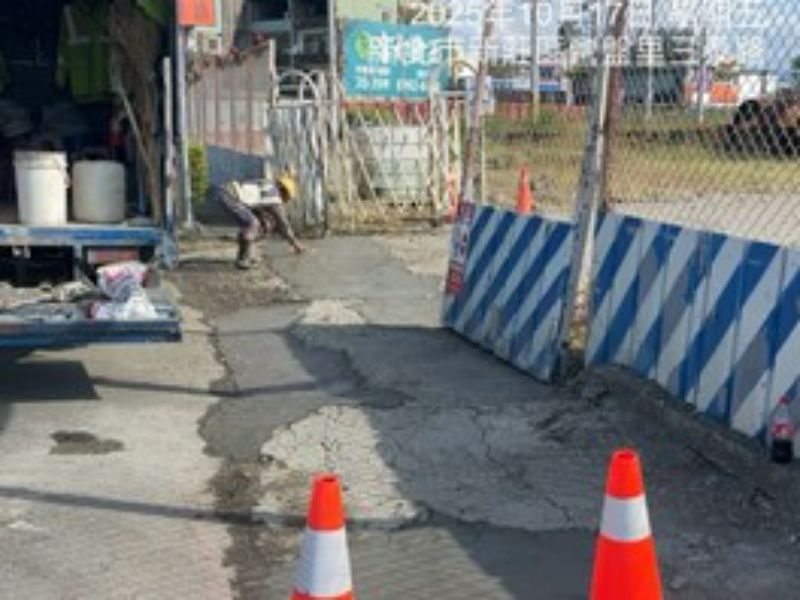

三泰路工區出入口及左右兩側人行道破損修補
