本日天氣:上午雨、下午陰
本日施作項目
1. RD7-8-1人行道無障礙坡道鋼線網鋪設、雜草清除。2. 領航路號誌管線維修作業。
3. 醫服用地圍籬拉繩固定。
4. 工區灑水。
整地土方工程

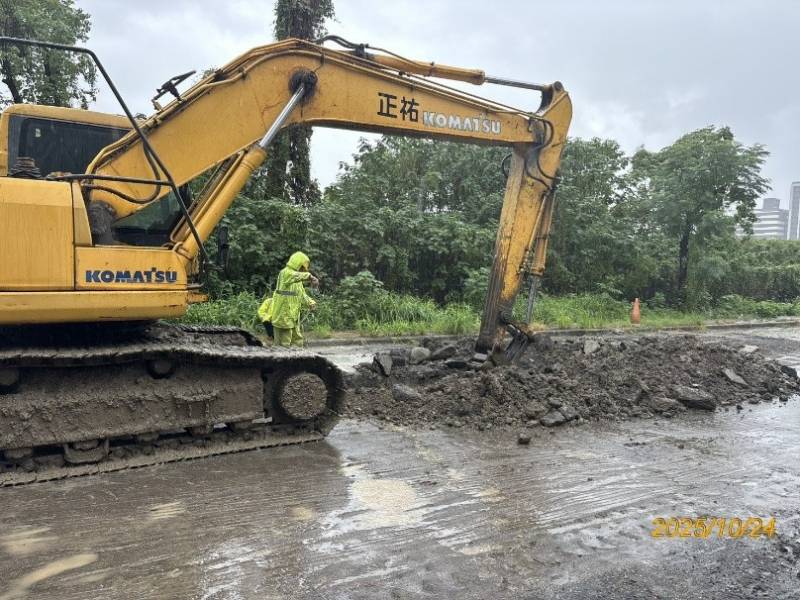

1. 商二C2-3坵塊混凝土塊破除。
2. 住三R3-80、R3-81坵塊既有鋼筋混凝土地下結構物開挖。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. RD4-1-2施工便道整理、餘方土搬運。
5. RD4-2-2鋼板樁打設前導溝開挖。
6. RD4-2-3鋼版樁打設。
排水工程

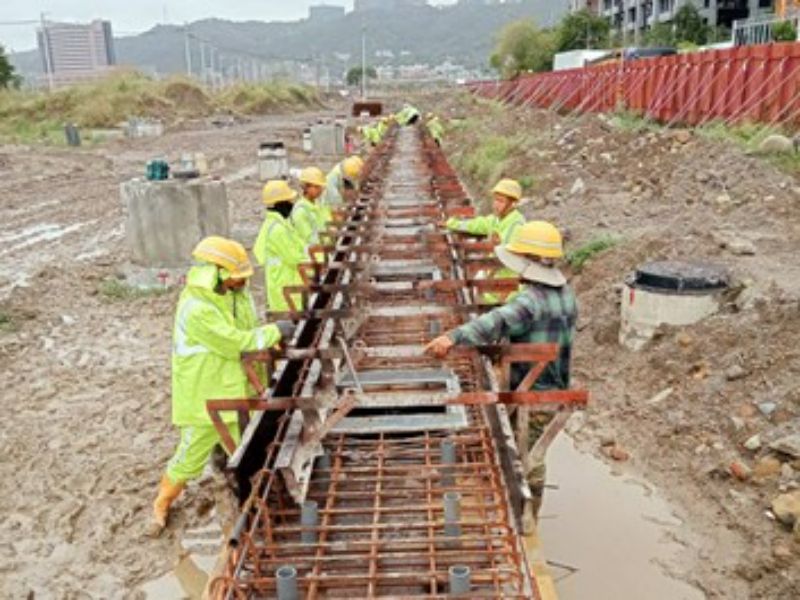

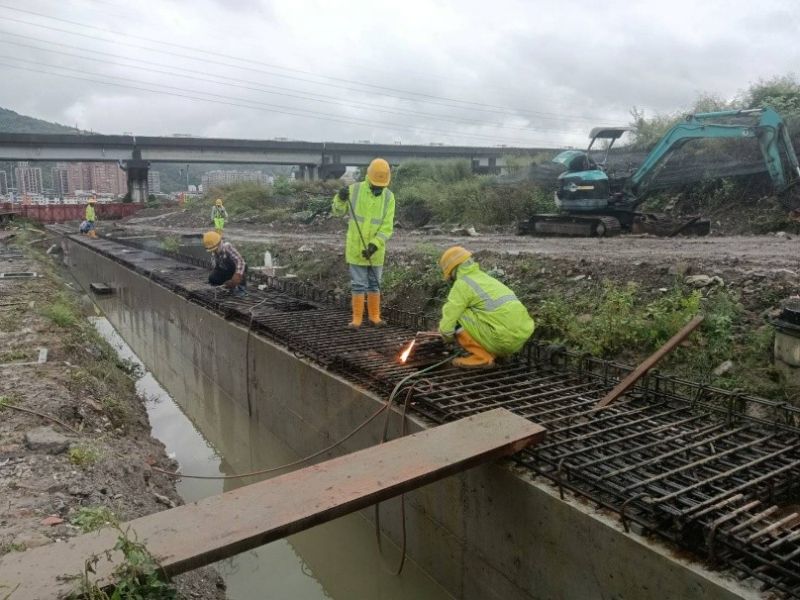

1. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+20~40)箱涵式側溝牆身模板組立;RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石鋼筋綁紮;RD4-3-2 Ua5006(0K+0~100)U溝蓋版及路緣石模板組立。

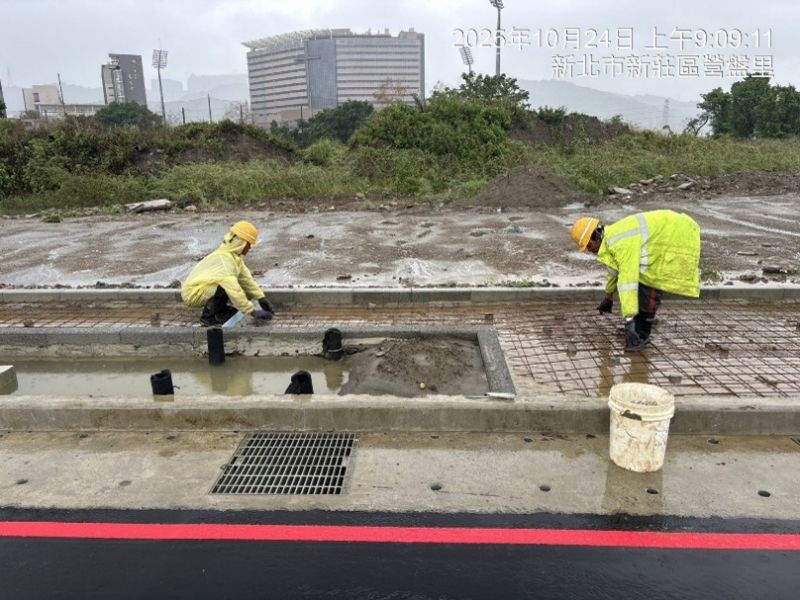

2. RD7-1 Ua1101(0K+20~29.38)、Ua1102(0K+0~5)、Ua1105(0K+60~80)箱涵式側溝蓋版及路緣石鋼筋綁紮。
共同管道工程
1. RD7-6-2,E_7-6_18~T_7-6_18 TYPE I鋼筋綁紮;T_7-6_18~E_7-6_20 TYPE J、T_7-6_17~E_7-6_19 TYPE H開挖及PC澆置;E_7-6_17~T_7-6_17 TYPE H開挖。
外部廠商進場
1. RD15M-4與泰林路口自來水管路回填;RD4-1-2自來水管線施作。
4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石鋼筋綁紮
4-3-2 Ua5006(0K+0~100)U溝蓋版及路緣石模板組立

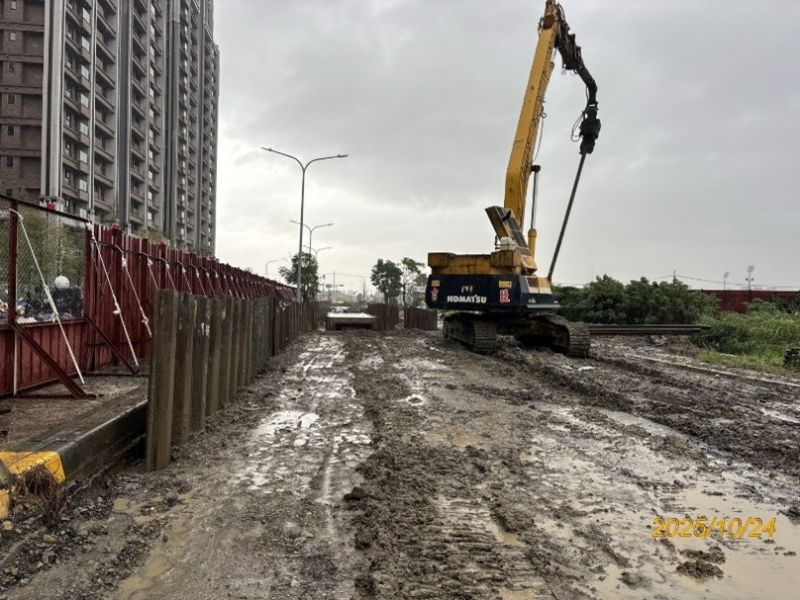

4-2-2鋼板樁打設前導溝開挖
7-8-1人行道無障礙坡道鋼線網鋪設
4-2-3鋼版樁打設
領航路號誌管線維修作業
