本日天氣:上午雨、下午陰
本日施作項目
1. 莊泰路人行道清掃、圍籬旁雜草清除。
2. RD7-6-2施工便道鐵板鋪設。
3. 工區灑水。

整地土方工程
1. 商二C2-3坵塊混凝土塊破除。
2. 住三R3-81坵塊既有鋼筋混凝土地下結構物開挖。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-88坵塊營建混合物集中分類。
5. RD4-2-2鋼板樁打設前導溝開挖。

公六
1. 公六環境整理。

排水工程
1. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+20~40)箱涵式側溝牆身模板組立;RD4-3-1 Ub8143(0K+20~100)箱涵式側溝、RD4-3-2 Ua5006(0K+0~100)U溝蓋版及路緣石鋼筋綁紮、模板組立。

共同管道工程
1. RD7-6-2,E_7-6_18~T_7-6_18 TYPE I鋼筋綁紮;T_7-6_18~E_7-6_20 TYPE J、T_7-6_17~E_7-6_19 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-6_17~T_7-6_17 TYPE H開挖及PC澆置。

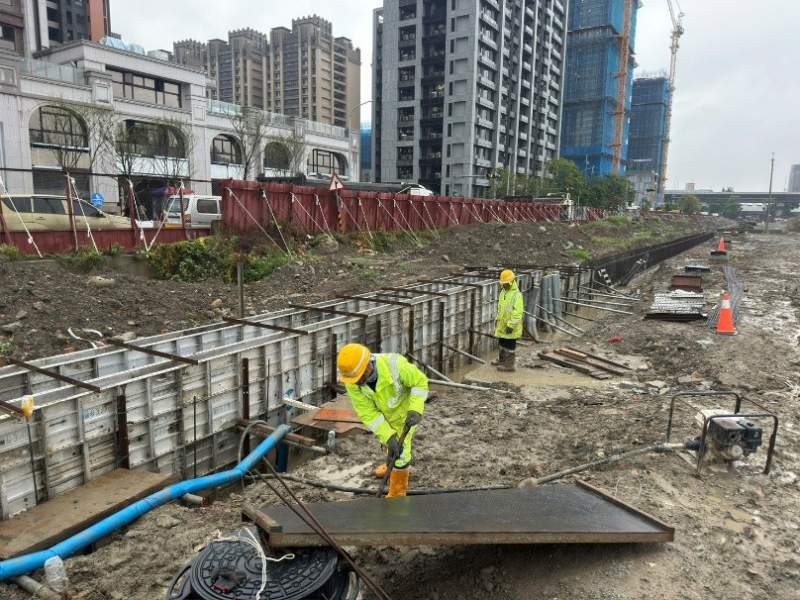

1141025工程現況4-3-2 Ub8056(0K+20~40)箱涵式側溝牆身模板組立

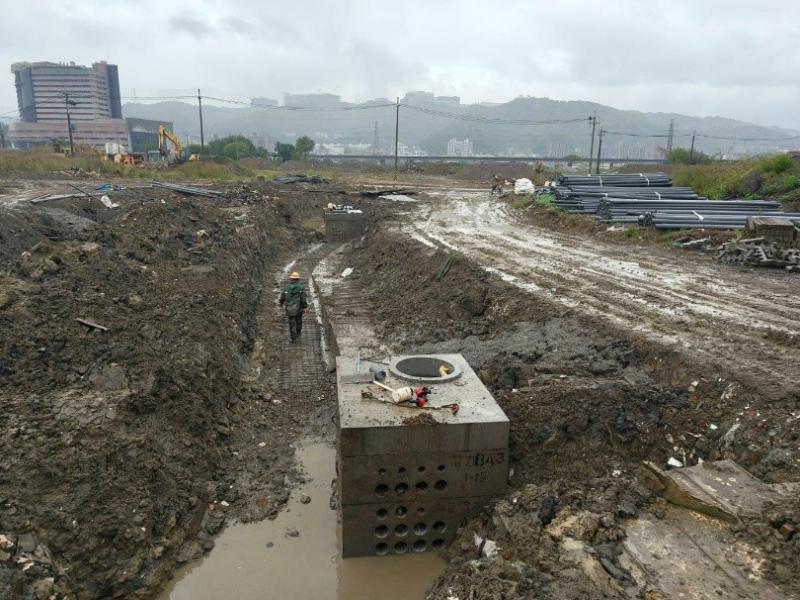

1141025工程現況4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石模板組立

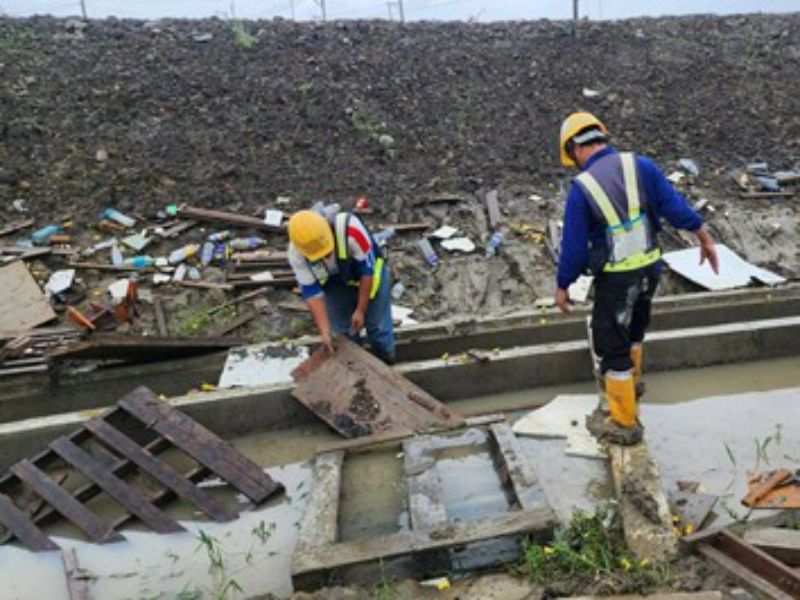

1141025工程現況住三R3-81坵塊既有鋼筋混凝土地下結構物開挖
1141025工程現況公六環境整理

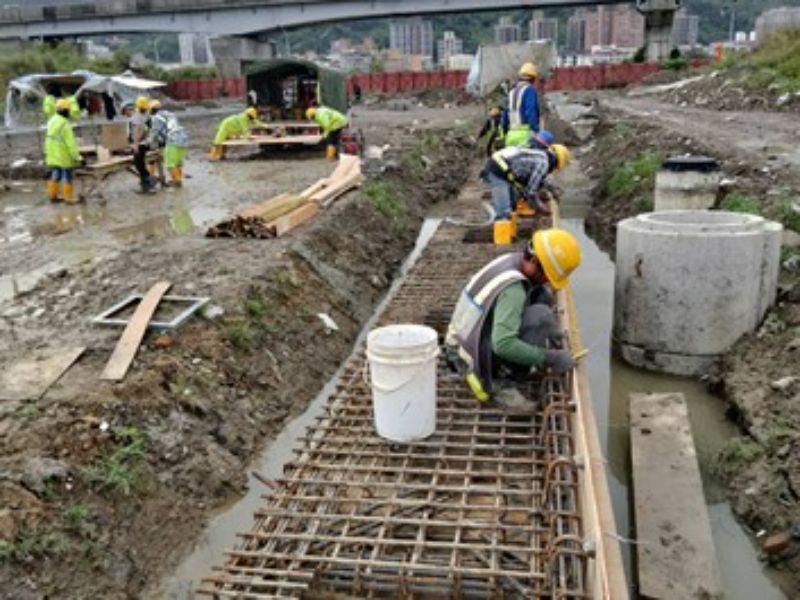

1141025工程現況7-6-2 TYPE J及TYPE H鋼筋綁紮
1141025工程現況
莊泰路人行道清掃、圍籬旁雜草清除
