本日天氣:上午雨、下午雨
本日施作項目
1. 領航路中央分隔島雜草清除;物料整理。
2. 協助RD7-8-1(0K+20~230.4,含路口69)瀝青混凝土鑽心取樣。
3. 料場鋼筋加工作業。
4. 料場圍籬材料整理。
5. 領航路水溝開蓋清淤。
6. D0112污水人孔抽水。
7. RD4-2-3 Bb834箱涵抽水。
8. RD4-2-2 Bb832箱涵抽水。
9. RD10M-15-3、RD4-2-2與RD4-3-2路口抽水、新生路(輔大醫院後側)抽水。
10.RD7-6-2出入車輛輪胎清洗及交通維持。
11.RD10M-36-2出入車輛輪胎清洗及交通維持。
12.工區防塵網及安全欄杆施作。
13.工區灑水。

整地土方工程
1. 商二C2-9坵塊清除掘除。
2. 住三R3-80、R3-81坵塊既有鋼筋混凝土地下結構物開挖及破除。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. 新北大道旁水路開挖。
5. RD4-2-2鋼板樁打設前導溝開挖;RD4-2-2地坪整理。
6. RD4-2-3鋼版樁打設。

公六
1. 公六周邊環境整理。

排水工程

1. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、RD4-3-2 Ub8056(0K+40~60)箱涵式側溝牆身模板組立;RD4-3-1 Ub8143(0K+20~100)箱涵式側溝、RD4-3-2 Ua5006(0K+0~100)U溝蓋版及路緣石模板組立。
. RD4-3-2 Ua8050鋼筋加工作業。
2. RD7-1 Ua1101(0K+20~29.38)、Ua1102(0K+0~5)、Ua1105(0K+60~80)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立。
3. RD4-2-2 Ba806(0K+432~450.19)腹頂版模板組立。

共同管道工程
1. RD7-6-2,T_7-6_13、T_7-6_14、T_7-6_15、T_7-6_16分歧部接地系統施作;T_7-6_17~E_7-6_19 TYPE I抽水、鋼筋綁紮;E_7-6_17~T_7-6_17 TYPE I、E_7-6_18~T_7-6_18 TYPE J開挖。
2. RD7-8料場鋼筋加工作業。
3. RD10M-36-2料場鋼筋加工作業。
4. RD7-1,TYPE G管道開挖(配合台電配管)。

1141028工程現況4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石模板組立
1141028工程現況4-2-2 Ba806(0K+432~450.19)腹頂版模板組立

1141028工程現況4-2-2鋼板樁打設前導溝開挖

1141028工程現況商二C2-9坵塊清除掘除
1141028工程現況7-8料場鋼筋加工作業
1141028工程現況

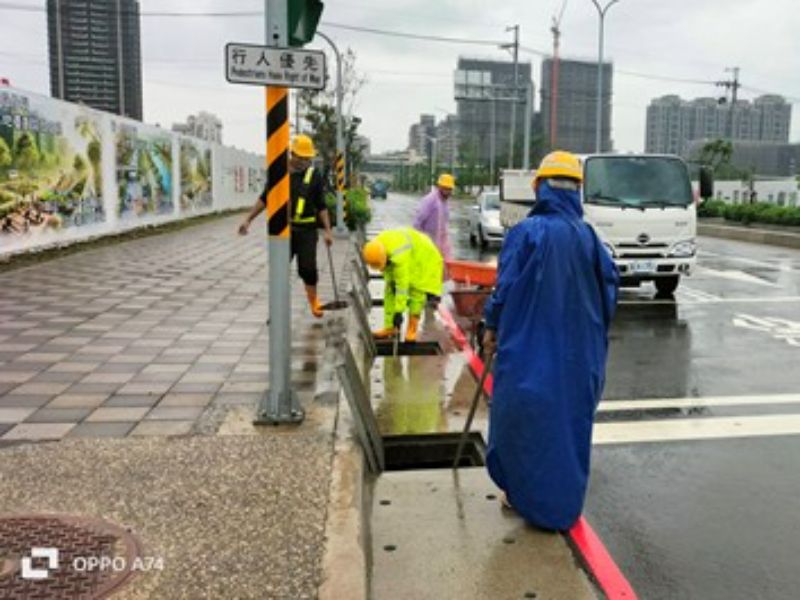

領航路水溝開蓋清淤
