本日天氣:上午陰、下午陰
本日施作項目
1. RD7-8-1人行道無障礙坡道出入口泥作施作;中原路與新北大道口人行道淤泥清除、溝蓋坑洞修補。2. RD7-8-1與三泰路轉彎段手孔高度調整。
3. 料場材料整理。
4. D0112污水人孔抽水。
5. RD4-2-2 Bb832箱涵、RD4-2-2與RD5-2路口抽水。
6. RD10M-15-3與RD4-3-1路口抽水。
7. RD10M-15-3、RD4-2-2與RD4-3-2路口抽水、新生路(輔大醫院後側)抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。
9. RD10M-36-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
12.RD7-3 Ub8160(0K+11.5~0K+90)U溝PC面位置及高程檢測。
整地土方工程

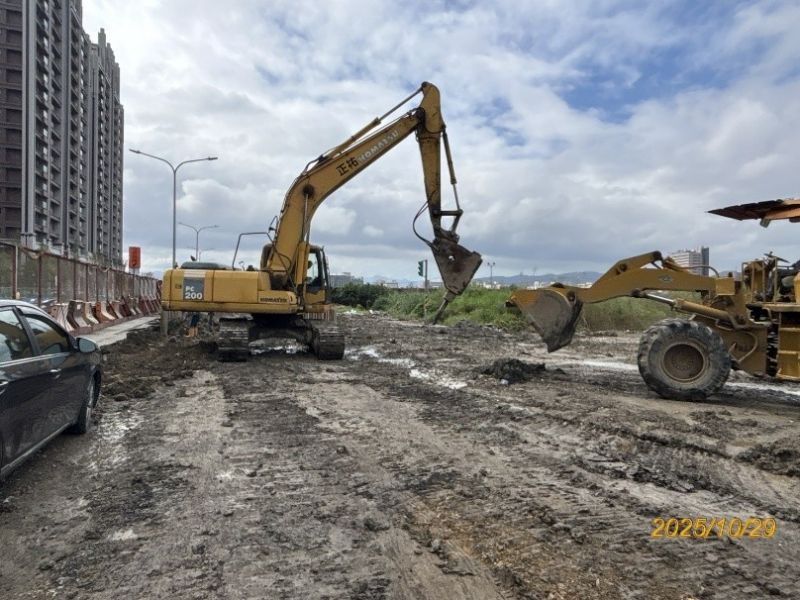

1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除。
2. 住三R3-80、R3-81坵塊既有鋼筋混凝土地下結構物開挖及破除。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. RD4-2-2鋼板樁打設前導溝開挖、過路RCP管處理。
公六

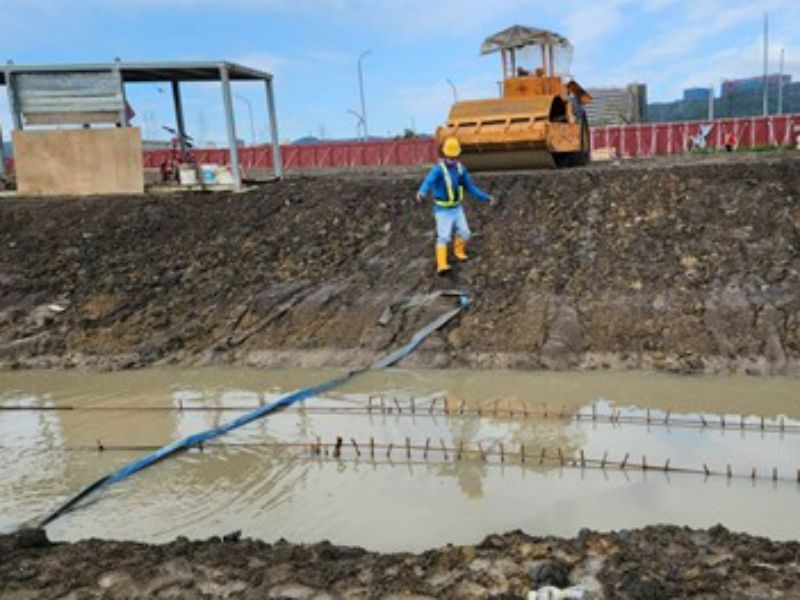

1. 公六全區抽水。
排水工程
1. RD4-2-3 Bb835(0K+820~840)腹頂版模板拆除。

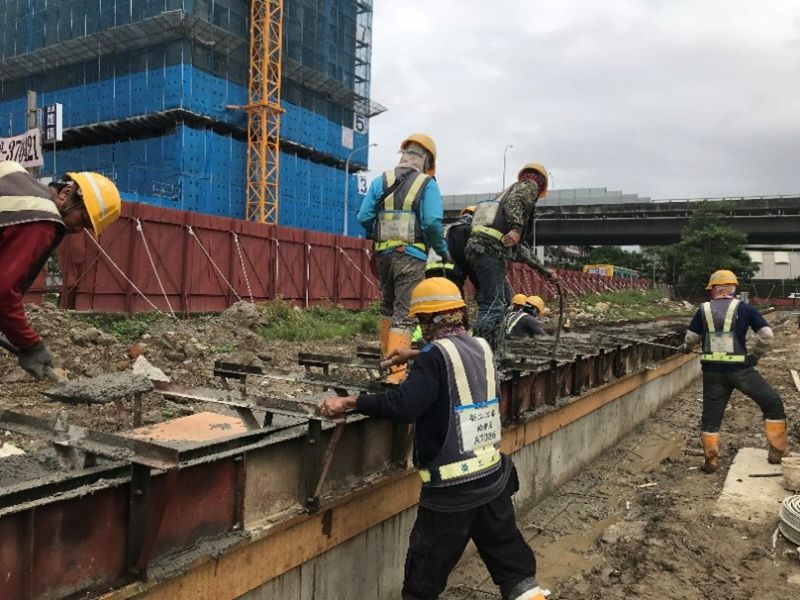

2. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+40~60)箱涵式側溝牆身模板組立;RD4-3-2 Ua5006(0K+0~40)U溝蓋版及路緣石澆置;RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石模板組立。
3. RD7-3 Ub8066(0K+80~100)U溝底版及牆身模板組立、澆置,Ub8064(0K+40~60)U溝底版及牆身鋼線網綁紮。

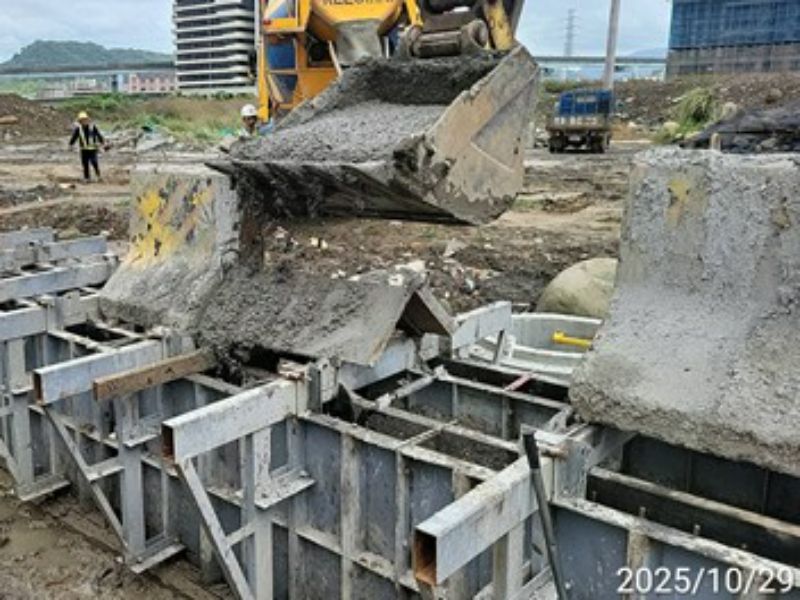

4. RD4-2-2 Ba806(0K+432~450.19)腹頂版模板組立。
共同管道工程
1. RD7-6-2,T_7-6_17~E_7-6_19 TYPE I鋼筋綁紮、排管、模板組立及澆置;E_7-6_17、E_7-6_18 TYPE Q、E_7-6_17~T_7-6_17 TYPE I、E_7-6_18~T_7-6_18 TYPE J開挖及PC澆置。
2. RD7-8,E_7-8_12~T_7-8_12 TYPE G鋼筋綁紮;料場鋼筋加工作業。
3. RD10M-36-2,E_10M-36-2_03~E_10M-36-2_04、E_10M-36-2_04~E_10M-36-2_03 TYPE I',L側排管、模板組立及澆置;E_10M-36-2_04~E_10M-36-2_05 TYPE E'排管及澆置;E_10M-36-2_01~E_10M-36-2_02 TYPE l',L側、E_10M-36-2_02~E_10M-36-2_01 TYPE I',R側及L側鋼筋綁紮;E_10M-36-2_05~E_10M-36-2_06 TYPE E'開挖。
4. RD10M-22現場地坪整理。
5. RD7-1,TYPE G管道開挖(配合台電配管)。
污水工程
1. WC03702~06明挖施工。
外部廠商進場
1. RD4-1-2自來水管線施作。
4-3-2 Ua5006(0K+0~40)U溝蓋版及路緣石澆置
7-3 Ub8066(0K+80~100)U溝底版及牆身澆置
4-2-2鋼板樁打設前導溝開挖
公六全區抽水
7-6-2,T_7-6_17~E_7-6_19 TYPE I鋼筋綁紮
7-8-1與三泰路轉彎段手孔高度調整
