本日天氣:上午陰、下午晴
本日施作項目
1. RD7-8-1人行道植栽種植。
2. RD15M-4臨時人行道及AC鋪設區域模板組立。
3. 公四公園生態池環境整理。
4. RD7-3抽水機吊運及抽水。
5. RD10M-15-3抽水。
6. RD4-3-1與RD10M-15-3路口抽水。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

整地土方工程
1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)等集中分類。
2. 住三R3-51坵塊餘方土調運、營建混合物分類、集中堆置。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
5. RD4-3-1與RD10M-15-3路口地坪整理。
6. RD10M-15-3 Bb814箱涵土堤及導水施作;RD10M-15-4施工便道施作。

公六
1. 公六現場抽水、環境及物料整理。

排水工程
1. RD4-2-2 Bb832(0K+520~540)腹頂版模板組立及澆置。
2. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+60~80)箱涵式側溝牆身模板組立;RD4-3-2 Ua5003(0K+0~51.52)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD4-3-2 U溝完成面修飾。
3. RD4-3-2 Ua8050(0K+40~91.37)U溝底版及牆身模板組立。
4. RD7-1 Ua1101(0K+10~20)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立;Ua1101(0K+20~29.38)、Ua1102(0K+0~25)、Ua1105(0K+20~80)箱涵式側溝路緣石模板組立。
5. RD4-3-2 Ub8058(0K+100~120)U溝底版及牆身模板組立、澆置。
6. RD4-2-2 Ba806(0K+413~432)腹頂版澆置。

共同管道工程
1. RD7-6-2,T_7-6_19~E_7-6_21 TYPE G鋼筋綁紮、排管及澆置;E_7-6_19~T_7-6_19 TYPE I、E_7-6_19 TYPE Q開挖及PC澆置。
2. RD7-8,T_7-8_10~E_7-8_12 TYPE I鋼筋綁紮;RD15M-11,E_15M-11_02~T_15M-11_02 TYPE J、RD15M-11,E_15M-11_01~RD7-8,E_7-8_12 TYPE I鋼筋綁紮、排管、模板組立及澆置;RD7-8,E_7-8_12~T_7-8_12 TYPE H開挖及PC澆置;RD7-8,E_7-8_16、T_7-8_16、E_7-8_18、T_7-8_18分歧部開挖。
3. RD10M-36-2,E_10M-36-2_05~E_10M-36-2_06、E_10M-36-2_06~E_10M-36-2_05 TYPE I',L側鋼筋綁紮、排管、模板組立及澆置;RD10M-36-2,E_10M-36-2_06~RD4-4-2,E_4-4_33 TYPE E'轉彎段(第二次)開挖。
4. RD10M-16-2,T_10M-16-2_01~RD7-3,E_7-3_10 TYPE D2轉彎段(第二次)排管、模板組立及澆置。
5. RD4-2-2,E_42_02、T_42_02、E_42_04、T_42_04、E_42_06分歧部接地系統施作。
6. RD7-6-1通管作業。
7. RD10M-22,E_10M-22_01、E_10M-22_02、E_10M-22_03、E_10M-22_04、E_10M-22_05、E_10M-22_06、E_10M-22_07分歧部接地系統施作。
8. RD7-1,TYPE G管道開挖及抽水(配合台電配管)。

污水工程
1. D0093~97污水人孔及Mb8-28、Mb8-28-2箱涵人孔提升作業;WD01704、WD01804污水人孔跌落安裝。

交通維持工程
1. RD7-8-1圍籬立柱基礎澆置。
2. RD15M-4及RD7-8-1標誌牌面基礎澆置、立柱、安裝。

外部廠商進場
1. RD4-1-2自來水管線施作。
2. RD4-2-3中華電信橫交管線埋設。

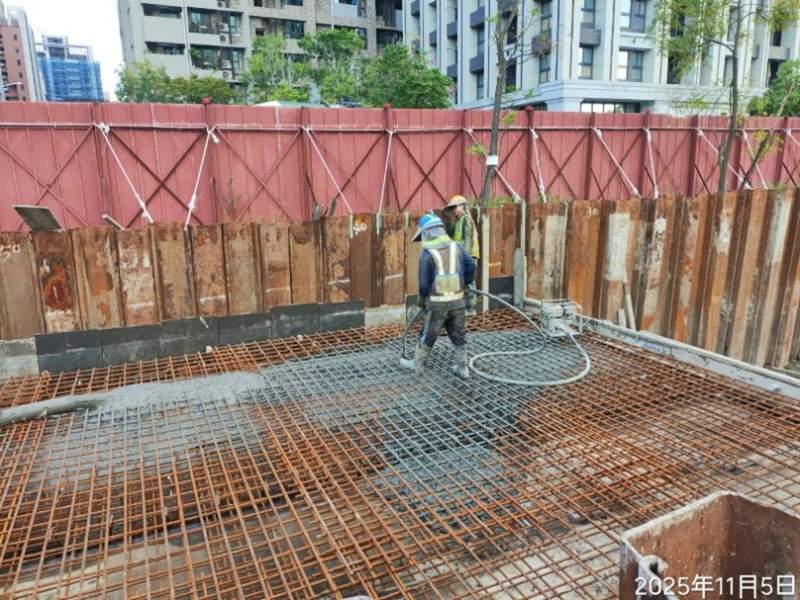

1141105工程現況4-2-2 Bb832(0K+520~540)腹頂版澆置

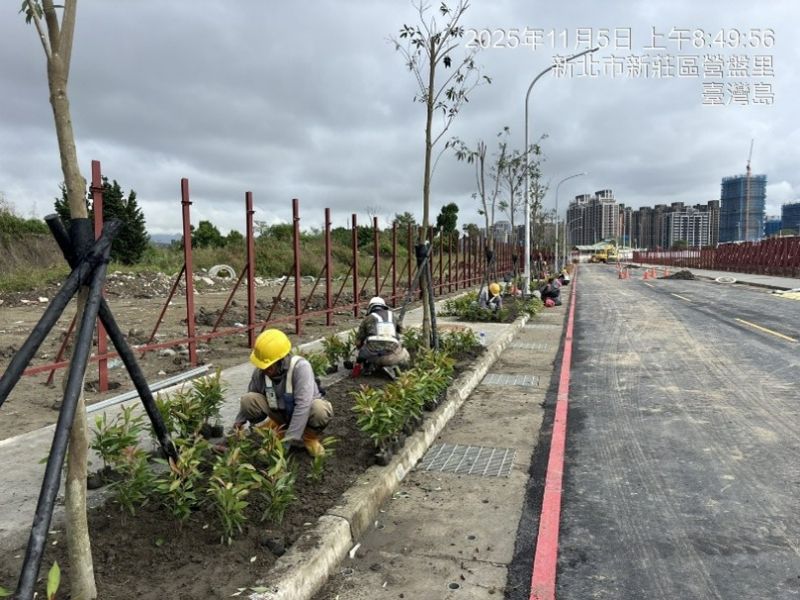

1141105工程現況7-8-1人行道植栽種植

1141105工程現況10M-15-3 Bb814箱涵土堤施作
1141105工程現況公四公園生態池環境整理

1141105工程現況10M-16-2,T_10M-16-2_01~7-3,E_7-3_10 TYPE D2轉彎段排管施作
1141105工程現況

7-8-1人孔提升作業
