本日天氣:上午晴、下午晴
本日施作項目
1. RD7-8-1人行道整理、無障礙坡道修改。
2. RD15M-4接泰林路轉彎段臨時人行道地坪澆置。
3. RD7-8-1接領航路轉彎段無障礙坡道人行道手孔修改。
4. RD7-8-1清潔隊出入口全阻隔式拆除、半阻隔式圍籬施作;側溝路緣石破損修復。
5. 莊泰路與RD7-6-2路口標誌牌面重新固定;RD15M-4號誌牌面立桿基礎加固。
6. RD7-8-1圍籬材料吊運回收。
7. RD7-3抽水。
8. D0010污水人孔抽水。
9. RD4-2-3 Bb834(0K+720~780)箱涵抽水。
10.RD7-6-2出入車輛輪胎清洗及交通維持。
11.RD10M-36-2出入車輛輪胎清洗及交通維持。
12.工區防塵網及安全欄杆施作。
13.工區灑水。

整地土方工程
1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)等集中分類。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
4. RD10M-24-1~RD10M-24-2鋼筋混凝土地下結構物開挖及破除。
5. RD15M-4(0K+0~32,含路口8)瀝青混凝土鋪築前透層灑佈。

公六
1. 公六滯洪池池底明溝模板組立;(0K+295~320)牆身(第一次)澆置。

排水工程
1. RD4-2-2 Bb832(0K+520~540)腹頂版環境及模板整理。
2. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+60~80)、Ub8056(0K+60~80)箱涵式側溝牆身模板組立及澆置;Ub8056(0K+100~106)箱涵式側溝牆身模板組立;RD4-3-2 Ua5003(0K+0~51.52)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD7-8-1鍍鋅隔柵更換。
3. RD4-3-2 Ua8050(0K+40~91.37)U溝底版及牆身模板組立。
4. RD7-1 Ua1101(0K+10~20)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立;Ua1105(0K+20~80)箱涵式側溝路緣石模板組立及澆置。
5. RD4-3-2 Ub8058(0K+80~100)U溝底版及牆身模板組立、澆置。
6. RD4-2-2 Ba806(0K+394~413)腹頂版模板組立;RD4-2-2 Ba806(0K+356~375)底版模板組立及澆置;RD4-2-3 Bb834(0K+720~780)PC澆置。
7. RD7-3 Ub8163(0K+20~50)U溝PC澆置;Ub8160(0K+10~90)、Ub8163(0K+50~95)U溝底版及牆身鋼線網綁紮。

共同管道工程
1. RD7-6-2,E_7-6_19~T_7-6_19 TYPE I、E_7-6_19 TYPE Q鋼筋綁紮、排管、模板組立及澆置;T_7-6_19~E_7-6_21、E_7-6_21~T_7-6_21 TYPE H開挖及PC澆置;E_7-6_15、E_7-6_16分歧部吊放。
2. RD7-8,T_7-8_10~E_7-8_12 TYPE I排管、模板組立及澆置;E_7-8_12~T_7-8_12 TYPE H鋼筋綁紮、排管、模板組立及澆置;T_7-8_12~E_7-8_14 TYPE G開挖、擋土支撐施作及PC澆置;E_7-8_16、T_7-8_16、E_7-8_18、T_7-8_18分歧部開挖。
3. RD10M-36-2,E_10M-36-2_06~RD4-4-2,E_4-4_33 TYPE E'轉彎段(第二次)開挖、擋土支撐施作及PC澆置。
4. RD7-3~RD10M-16-2,T_10M-16-2_01 TYPE K、RD7-3,T_7-3_08~E_7-3_10 TYPE I、E_7-3_09、E_7-3_10 TYPE Q開挖及PC澆置。
5. RD4-2-2,E_42_02、T_42_02、E_42_04、T_42_04、E_42_06分歧部吊放;E_42_01~E_42_02橫交管TYPE G(第二次)、T_42_01~T_42_02橫交管TYPE H(第二次)開挖。
6. RD7-6-1通管作業。
7. RD10M-22,E_10M-22_02、E_10M-22_03、E_10M-22_04、E_10M-22_06、E_10M-22_07分歧部接地系統施作。
8. RD7-1,TYPE G管道開挖(配合台電配管),T_7-1_06~配合台電預留管TYPE G鋼筋綁紮。
9. RD7-3,STA.0K+400~470,L側共同管道回填前整地。

污水工程
1. D0093~97污水人孔及Mb8-28、Mb8-28-2箱涵人孔提升後AC鋪設。
2. RD15M-4工區人孔CCTV檢視作業。
3. A0012、B0023、B0024污水人孔收縫作業。

交通維持工程
1. RD7-8-1全阻隔式圍籬封板。
2. RD15M-4標線劃設。
1141106工程現況4-2-3 Bb834(0K+720~780)PC澆置

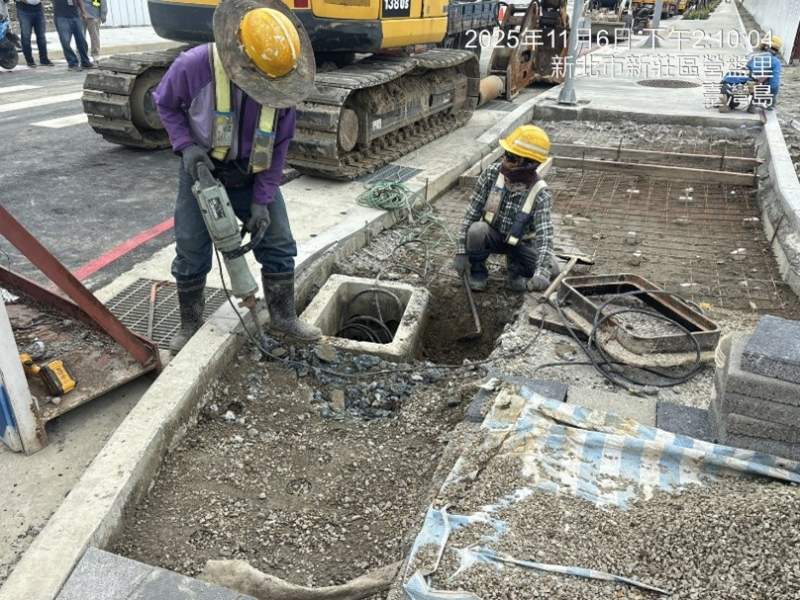

1141106工程現況7-8-1接領航路轉彎段無障礙坡道人行道手孔修改
1141106工程現況10M-24-1~10M-24-2鋼筋混凝土地下結構物開挖及破除

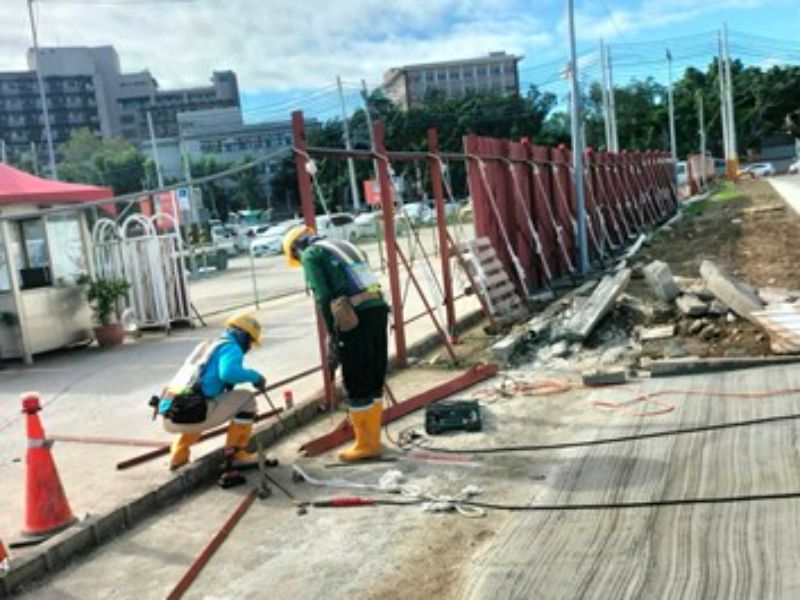

1141106工程現況7-8-1清潔隊出入口圍籬拆除

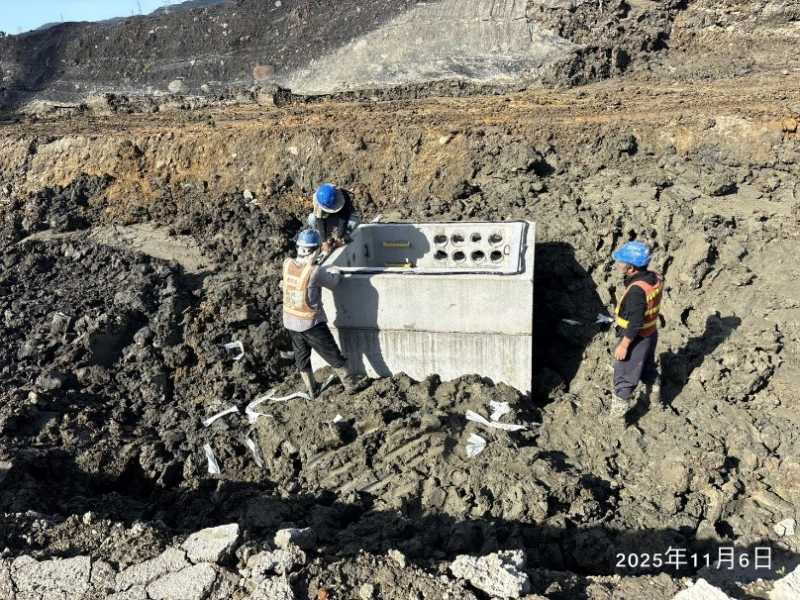

1141106工程現況4-2-2分歧部吊放安裝
1141106工程現況

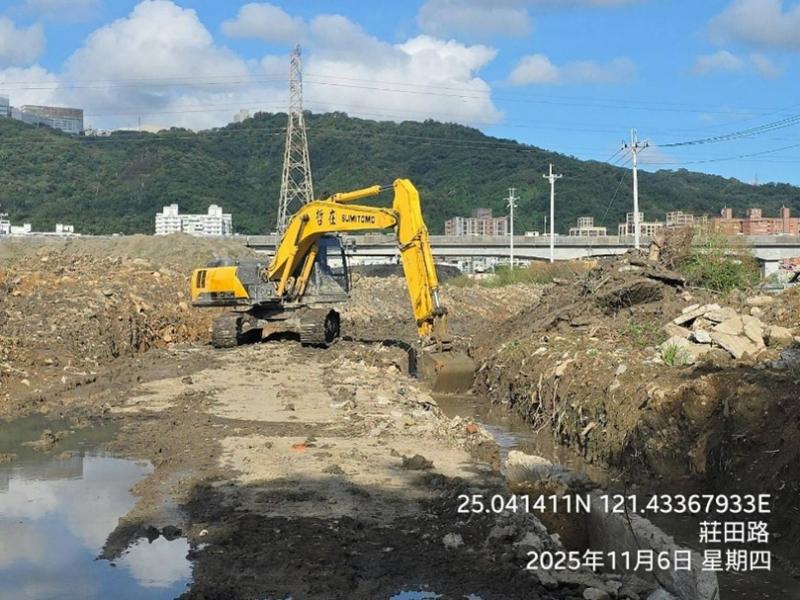

15M-4接泰林路轉彎段臨時人行道地坪澆置
