本日天氣:上午晴、下午晴
本日施作項目

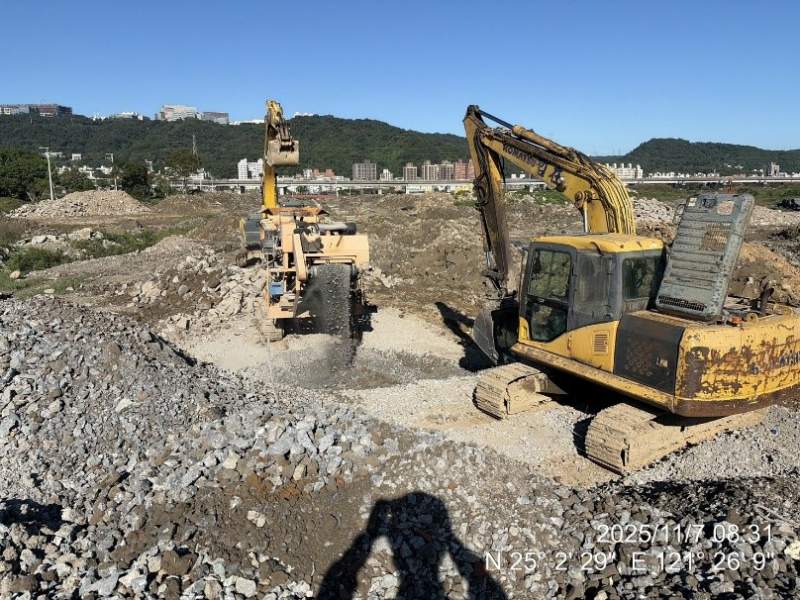

1. RD7-8-1人行道路緣石整理。2. 置料區級配料載運至RD4-3-1。
3. RD7-8-1接領航路轉彎段無障礙坡道人行道手孔修改。
4. RD7-3分歧部人孔調整;RD15M-4臨時人行道模板整理;工區排水溝開蓋清淤。
5. RD10M-36-3抽水。
6. RD4-3-1與RD10M-15-3路口抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. RD10M-36-2出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
整地土方工程
1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)等集中分類。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-85~R3-86坵塊餘方土搬運、集中堆置。
4. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
5. RD10M-24-1~RD10M-24-2鋼筋混凝土地下結構物開挖及破除。
公六

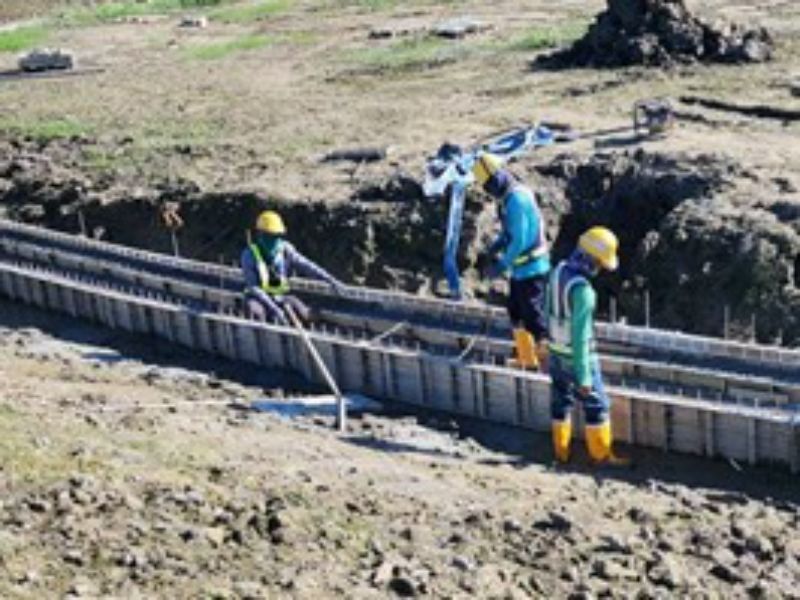

1. 公六滯洪池池底明溝牆身(第二次)模板組立。
排水工程
1. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立;RD4-3-2 Ub8053(0K+40~60)、Ub8056(0K+100~106.9)箱涵式側溝牆身模板組立;RD4-3-1 Ub8143(0K+20~100)箱涵式側溝蓋版及路緣石澆置;RD7-8-1鍍鋅隔柵更換。
2. RD4-3-2 Ua8050(0K+60~80)U溝底版及牆身模板組立;(0K+40~60)U溝底版及牆身澆置。
3. RD7-1 Ua1101(0K+20~29.38)、Ua1102(0K+0~25)箱涵式側溝路緣石模板組立。
4. RD4-3-2 Ub8058(0K+60~80)U溝底版及牆身模板組立、澆置。
5. RD4-2-2 Ba806(0K+394~413)腹頂版模板組立。
6. RD7-3 Ub8160(0K+60~80)、Ub8163(0K+60~80)U溝底版及牆身模板組立、澆置。
共同管道工程
1. RD7-6-2,T_7-6_19~E_7-6_21、E_7-6_21~T_7-6_21 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-6_15~T_7-6_15 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD7-8,T_7-8_12~E_7-8_14 TYPE G鋼筋綁紮、排管及澆置;RD7-8,T_7-8_12~RD15M-11,E_15M-11_01 TYPE H轉彎段(第二次)鋼筋綁紮;RD7-8,T_7-8_16、E_7-8_18、T_7-8_18分歧部開挖及PC澆置。
3. RD10M-36-2,E_10M-36-2_06~RD4-4-2,E_4-4_33 TYPE E'轉彎段(第二次)鋼筋綁紮、排管及澆置;RD10M-36-2,E_10M-36-2_06~RD4-4-2 TYPE I',L側、RD10M-36-2,T_10M-36-2_11、T_10M-36-2_12分歧部開挖及PC 210澆置。
4. RD7-3~RD10M-16-2,T_10M-16-2_01 TYPE K、RD7-3,T_7-3_08~E_7-3_10 TYPE I、E_7-3_09、E_7-3_10 TYPE Q鋼筋綁紮、排管、模板組立及澆置。
5. RD4-2-2,E_42_01~E_42_02橫交管TYPE G,R側(第二次)、T_42_01~T_42_02橫交管TYPE H,R側(第二次)、T_42_06分歧部開挖及PC澆置。
6. RD7-6-1,E_7-6_02~T_7-6_02、T_7-6_02~E_7-6_04 TYPE G開挖、擋土支撐施作。
7. RD10M-22,E_10M-22_01~E_10M-22_02 TYPE E'開挖、擋土支撐施作及PC澆置。
8. RD7-1,T_7-1_06~配合台電預留管TYPE G排管、模板組立及澆置。
9. RD7-3,STA.0K+400~470,L側共同管道CLSM回填前整地。
10.RD4-3-2與RD10M-37-1共同管道敲除及修繕。
污水工程
1. RD15M-4污水人孔跌落安裝;C0037明挖施工前整地。

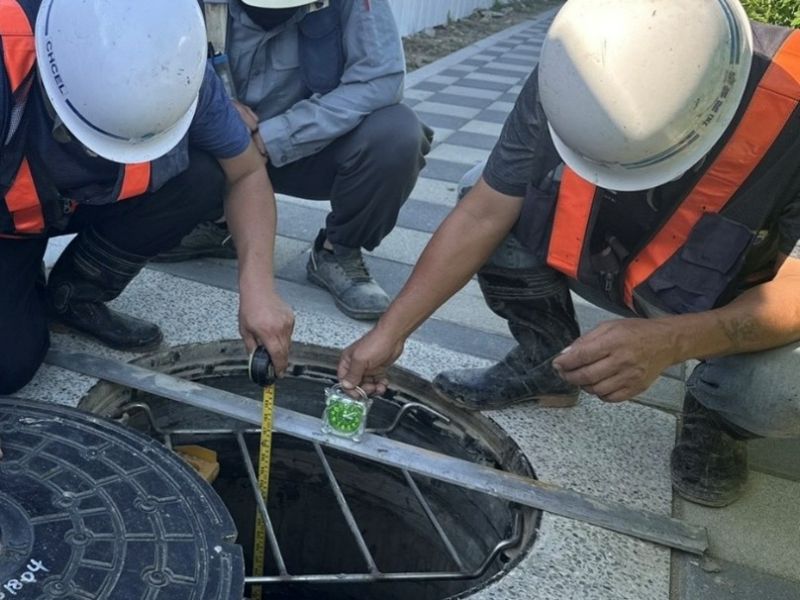

2. 污水人孔漏水試驗。
交通維持工程
1. RD7-8-1半阻隔式圍籬施作。
外部廠商進場
1. RD4-1-2自來水管線施作。
2. RD4-3-1自來水穿越箱涵段預埋管施作。

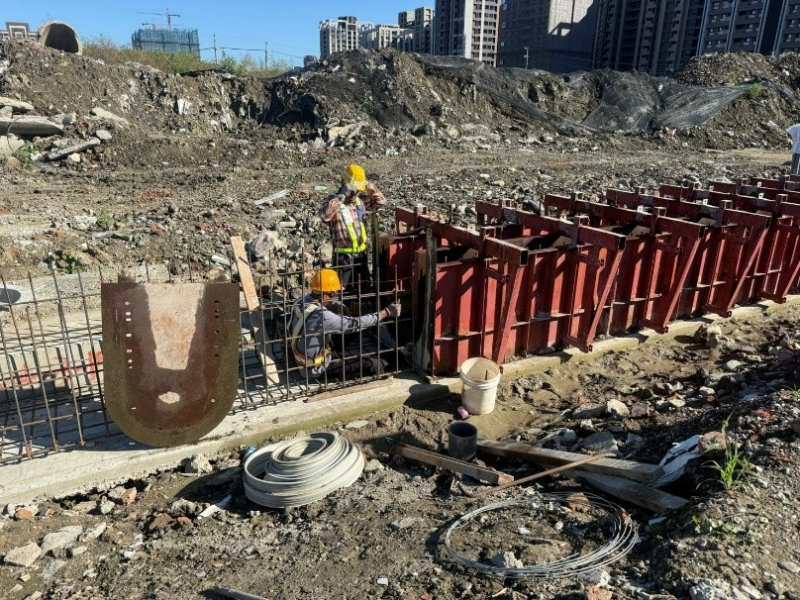

4-3-2 Ub8058(0K+60~80)U溝底版及牆身模板組立

7-8-1接領航路轉彎段無障礙坡道人行道手孔修改
住三R3-82坵塊混凝土塊軋碎、集中堆置
公六滯洪池池底明溝牆身(第二次)模板組立

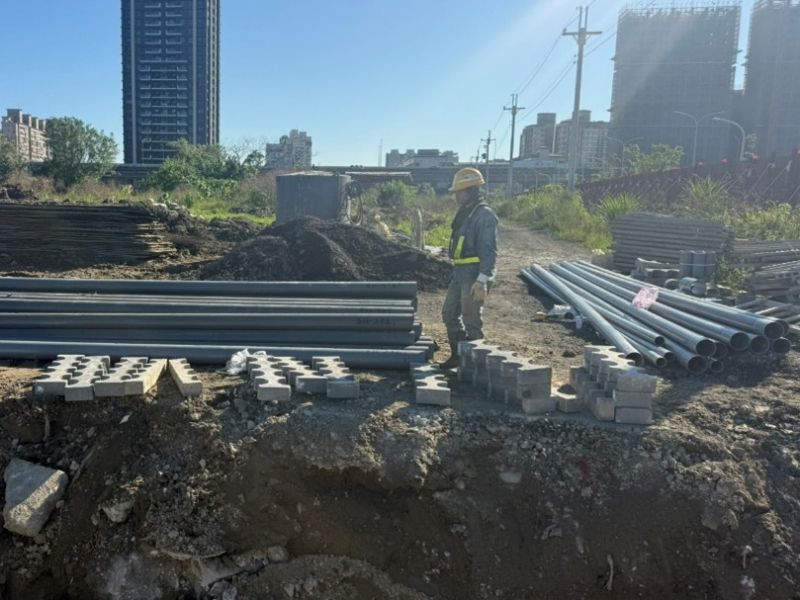

10M-36-2~4-4-2 TYPE E'轉彎段排管施作
污水人孔漏水試驗
