本日天氣:上午晴、下午雨
本日施作項目
1. 置料區材料整理及搬運。2. RD4-3-2接RD10M-35、RD4-3-2接RD6-2轉彎段預埋管道開挖。
3. 中原路管材整理。
4. 工區出入口大門修繕。
5. 料場圍籬材料整理。
6. RD4-3-1分歧部圓頸調整。
7. RD10M-15-4 Bb815箱涵抽水。
8. 月明薑母鴨後側既有溝抽水。
9. RD7-6-2出入車輛輪胎清洗及交通維持。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
12. RD7-8-1、RD15M-4邊界檢測。
整地土方工程
1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)等集中分類。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
4. 住三R3-90坵塊級配進場堆置。
5. RD10M-24-1~RD10M-24-2鋼筋混凝土地下結構物開挖及破除。
6. RD7-3施工便道施作。
7. RD10M-36-2 Ba404-1(0K+0~43.9)箱涵開挖、餘方土搬運。
8. RD4-2-2鋼板樁打設。
9. RD7-1人行道地坪整理。
公六
1. 公六滯洪池池底明溝模板拆除。
排水工程
1. RD4-3-2 Ub8053(0K+20~40)箱涵式側溝牆身模板整理;RD4-3-2 Ua5003(0K+0~40)U溝蓋版及路緣石模板組立、澆置;RD4-3-1 Ub8095(0K+0~20)箱涵式側溝蓋版及路緣石模板整理、完成面修飾、鍍鋅隔柵安裝;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身模板組立。
2. RD7-1 Ua1101(0K+20~29.38)箱涵式側溝路緣石模板組立。
3. RD4-3-2 Ub8058(0K+40~60)U溝蓋版及路緣石鋼筋綁紮、模板組立。
4. RD4-2-2 Ba806(0K+394~413)腹頂版、RD4-2-2 Ba806(0K+337~356)底版、RD4-2-3 Bb834(0K+760~780)腹頂版鋼線網及模板組立。

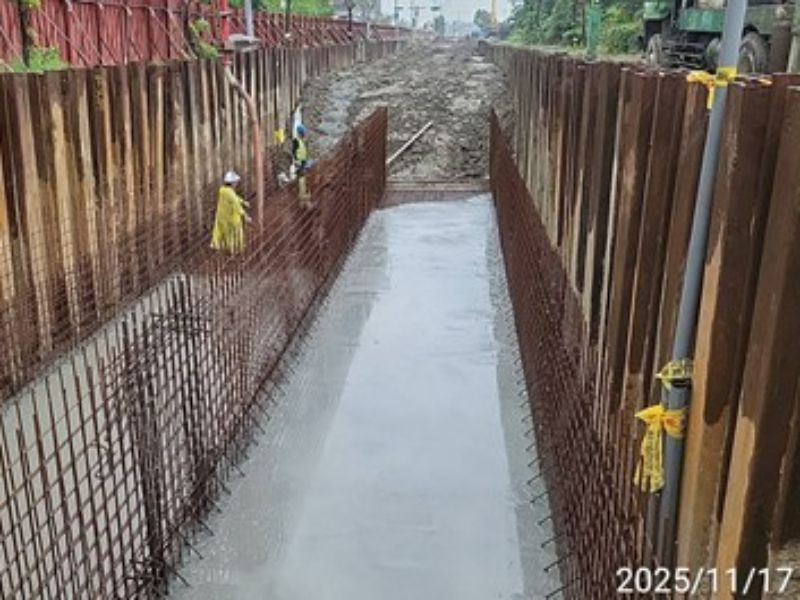

5. RD7-3 Ub8160(0K+80~100)、Ub8163(0K+80~100)U溝底版及牆身鋼筋綁紮;Ub8160(0K+0~20)U溝底版及牆身模板組立、澆置。
6. RD4-2-2 Bb832(0K+540~560)底版澆置。
共同管道工程
1. RD7-6-2,E_7-6_16~T_7-6_16 TYPE H鋼筋綁紮、排管、模板組立及澆置;T_7-6_13~E_7-6_15 TYPE G鋼筋綁紮、排管及澆置;RD7-6-2,E_7-6-15~E_7-6_A2台電基礎台TYPE N開挖;RD10M-35,E_10M-35_06、E_10M-35_07分歧部開挖及PC澆置。
2. RD7-8,E_7-8_12~T_7-8_12、T_7-8_12~E_7-8_14 TYPE J、E_7-8_13~E_7-8_14橫交管TYPE G,R側鋼筋綁紮、排管、模板組立及澆置;E_7-8_14~T_7-8_14 TYPE H開挖。
3. RD10M-16-2,E_10M-16-2_04分歧部分歧部接地系統施作;RD10M-16-3,E_10M-16-3_03分歧部PC補料澆置;RD10M-16-3,E_10M-16-3_01~E_10M-16-3_02、E_10M-16-3_02~E_10M-16-3_01 TYPE I',R側及L側開挖;RD4-3-2,STA.0K+0~20,L側轉彎段CLSM澆置回填。
4. RD10M-15-4,E_10M-15-4_03、E_10M-15-4_04分歧部開挖及PC澆置。
5. RD10M-22,E_10M-22_02~E_10M-22_03、E_10M-22_03~E_10M-22_02 TYPE I',R側及L側、E_10M-22_02 TYPE Q',R側及L側、E_10M-22_02~E_10M-22_03、E_10M-22_03~E_10M-22_02 TYPE Q'排管、模板組立。
6. 10M園道,T_65_10~E_65_12 TYPE A過路段(第一次)鋼筋綁紮、排管、模板組立及澆置。
7. RD7-3,E_7-3_19~RD10M-17-2,E_10M-17-2_04 TYPE E'轉彎段(第二次)鋼筋綁紮、排管及澆置。
污水工程
1. WC03702~06、WC02501~06明挖施工。
外部廠商進場
1. 住三R3-90、R3-51坵塊台電電桿電力系統施作。
2. RD4-1-2自來水管線施作。
3. RD4-2-2中華電信橫交管線埋設。
4-2-2 Bb832(0K+540~560)底版澆置
7-3 Ub8160(0K+0~20)U溝底版及牆身模板組立
10M-36-2 Ba404-1(0K+0~43.9)箱涵開挖
7-1人行道地坪整理
4-3-2,STA.0K+0~20,L側轉彎段CLSM澆置回填
4-3-1分歧部圓頸調整
