本日天氣:上午陰、下午陰
本日施作項目
1. 莊泰路中央分隔島雜草清除。
2. 料場鋼筋吊運及加工作業。
3. RD4-3-1分歧部人孔調整;中環路與幸福路口圍籬及行人號誌位置調整。
4. RD7-8-1與領航路口活動式半阻隔式圍籬回收作業。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。

整地土方工程
1. 商二C2-9坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)等集中分類。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
4. 住三R3-90坵塊級配進場堆置。
5. RD4-2-2 Bb832~Bb833箱涵開挖、餘方土近運至文中二回填。
6. RD10M-15-4 Bb815箱涵管線衝突位置敲除。
7. RD10M-36-2 Ba404-1(0K+0~43.9)箱涵開挖。
8. RD7-1人行道地坪整理。

公六
1. 公六滯洪池池底明溝(0K+40~60)牆身(第二次)模板組立、角鋼點焊。

排水工程
1. RD4-3-2 Ub8053(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝底版及牆身澆置;RD4-3-2與共同管道衝突位置敲除。
2. RD7-1 Ua1101(0K+10~29.38)箱涵式側溝路緣石模板組立;Ua1105(0K+80~89.4)、Ua1106(0K+0~17.72)箱涵式側溝PC模板組立及澆置。
3. RD4-3-2 Ub8058(0K+120~140)U溝蓋版及路緣石模板組立、澆置。
4. RD4-2-2 Ba806(0K+394~413)腹頂版、RD4-2-2 Ba806(0K+337~356)底版、RD4-2-3 Bb834(0K+760~780)腹頂版、RD4-2-3 Bb834(0K+740~760)底版鋼線網及模板組立。
5. RD7-3 Ub8160(0K+80~100)、Ub8163(0K+80~100)U溝底版及牆身模板組立、澆置;RD7-3 Ua7001(0K+16.77~64.52)U溝PC模板組立及澆置。
6. RD10M-36-2 Ba404-1(0K+1.55~43.9)PC澆置。

共同管道工程
1. RD7-6-2,T_7-6_13~E_7-6_15 TYPE H、E_7-6_16~T_7-6_16 TYPE I鋼筋綁紮、排管、模板組立及澆置;T_7-6_14~E_7-6_16 TYPE G開挖、擋土支撐施作及PC澆置;RD10M-35,E_10M-35_06、E_10M-35_07分歧部接地系統施作。
2. RD7-8,E_7-8_14~T_7-8_14 TYPE H開挖及PC澆置;E_7-8_11~T_7-8_11 TYPE G開挖、擋土支撐施作及PC澆置;T_7-8_13~T_7-8_14橫交管TYPE H開挖。
3. RD10M-16-2,E_10M-16-2_04、RD10M-37-2,T_10M-37-2_11、T_10M-37-2_12分歧部分歧部接地系統施作;RD10M-16-3,E_10M-16-3_03~RD10M-21,E_10M-21_04 TYPE E'轉彎段(第一次)、RD10M-16-3,E_10M-16-3_03~E_10M-16-3_04 TYPE I',R側鋼筋綁紮;RD10M-16-3,E_10M-16-3_04~E_10M-16-3_03 TYPE I',R側鋼筋綁紮、排管、模板組立及澆置;E_10M-16-3_01~E_10M-16-3_02、E_10M-16-3_02~E_10M-16-3_01 TYPE I',R側及L側開挖。
4. RD10M-15-4,E_10M-15-4_05 TYPE Q',R側及L側、E_10M-15-4_05~E_10M-15-4_06 TYPE I',R側及L側鋼筋綁紮;RD10M-15-4,E_10M-15-4_03、E_10M-15-4_04分歧部接地系統施作;RD7-6-1,T_7-8_04~RD10M-15-4,T_10M-15-4_12 TYPE D2開挖。
5. RD10M-22,E_10M-22_02~E_10M-22_03、E_10M-22_03~E_10M-22_02 TYPE I',R側及L側、E_10M-22_02 TYPE Q',R側及L側、E_10M-22_02~E_10M-22_03、E_10M-22_03~E_10M-22_02 TYPE Q'排管、模板組立及澆置;E_10M-22_04~E_10M-22_05 TYPE E'開挖、擋土支撐施作。

污水工程
1. WC03702~06、WC02501~06明挖施工。
2. C01113拆除封牆、P900污水人孔抓漏作業。

外部廠商進場
1. RD4-2-2中華電信管線埋設。

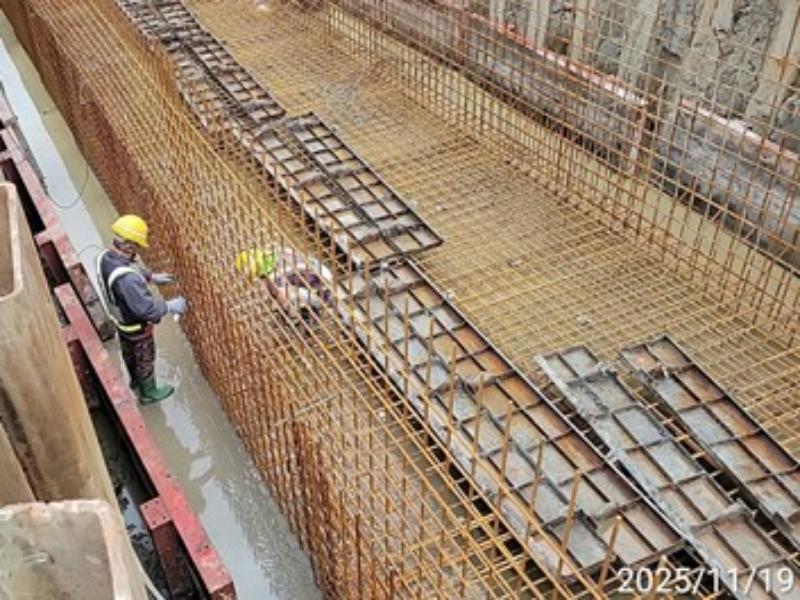

1141119工程現況4-2-3 Bb834(0K+740~760)底版模板組立

1141119工程現況路燈基礎座模板組立
1141119工程現況住三R3-75坵塊餘方土回填

1141119工程現況公六滯洪池池底明溝角鋼點焊

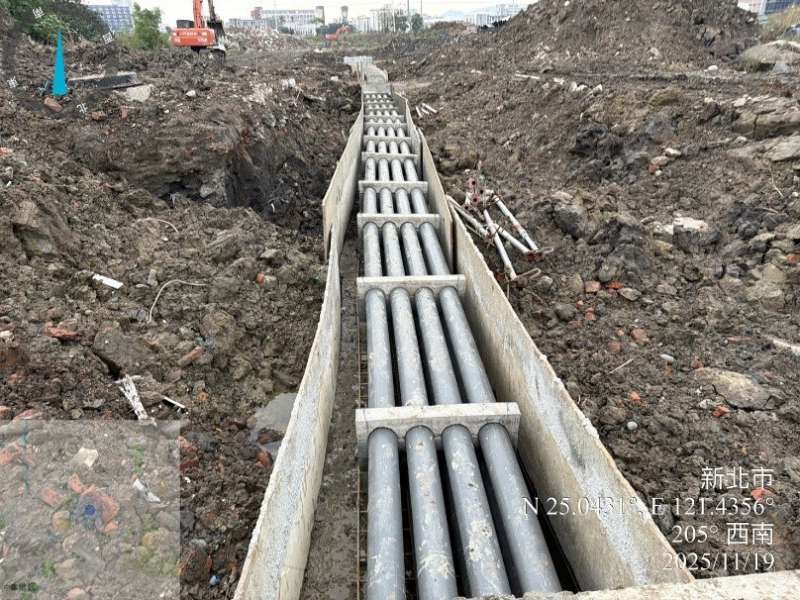

1141119工程現況10M-22,E_10M-22_02~E_10M-22_03 TYPE Q'排管、模板組立
1141119工程現況

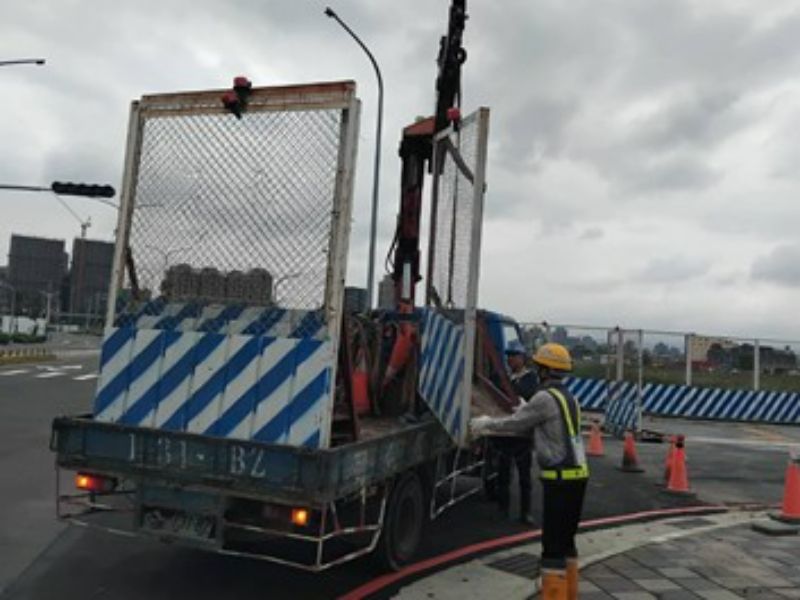

7-8-1與領航路口活動式半阻隔式圍籬回收作業
