本日天氣:上午陰、下午晴
本日施作項目
1. 莊泰路人行道及公四公園樹木重新種植。
2. RD15M-4與泰林路口活動式半阻隔式圍籬施作。
3. 莊泰路分歧部人孔內部泥作修飾;RD7-8-1人行道與圍籬間空隙石塊清除。
4. RD7-8-1與三泰路口圍籬防溢座修繕;RD7-8-1圍籬面板清洗。
5. RD4-3-1與RD10M-15-3路口、RD10M-15-3抽水。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

整地土方工程
1. 商二C2-9坵塊清除掘除。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
4. 住三R3-90坵塊級配進場堆置。
5. RD10M-24-1~RD10M-24-2鋼筋混凝土塊破除、營建混合物分類、集中堆置。
6. RD7-3路基整理、土方回填。
7. RD10M-15-2箱涵回填前整地。
8. RD4-3-1 L側人行道地坪整理及夯實。

公六
1. 公六滯洪池池底明溝(0K+380~398)底版及牆身鋼筋綁紮、匯流井放樣;(0K+0~40)牆身模板整理。
2. 公六明渠開挖面夯實。

排水工程
1. RD4-3-2~RD10M-36-1 Ub8055(0K+0~12.64)U溝底版及牆身模板整理;RD4-3-2~RD10M-37-1 Ua5004(0K+0~12.65)U溝底版及牆身鋼筋綁紮、模板組立;RD4-3-2 Ua5002(0K+15~42.91)U溝蓋版及路緣石鋼筋綁紮;RD4-3-2 Ua5003(0K+0~40)U溝蓋版及路緣石模板拆除、完成面修飾;RD15M-4與泰林路口轉彎段模板整理。
2. RD7-1 Ua1105(0K+80~89.4)、Ua1106(0K+0~17.72)箱涵式側溝底版及牆身鋼筋綁紮。
3. RD4-3-2 Ub8058(0K+0~40)U溝底版及牆身鋼筋綁紮。
4. RD4-3-2 Ub8050(0K+0~40)U溝底版及牆身鋼筋綁紮。
5. RD4-2-2 Ba806(0K+318~337)底版、RD4-2-3 Bb834(0K+720~740)底版模板組立及澆置;RD4-2-2 Ba806(0K+375~394)腹頂版、RD4-2-3 Bb834(0K+760~780)腹頂版模板組立。
6. RD10M-15-3 Bb814(0K+580~600)底版澆置;(0K+600~620)底版鋼線網綁紮。
7. RD4-2-2 Bb832(0K+560~580)底版模板組立。
8. RD10M-36-2 Ba404-1(0K+1.55~12.77、0K+12.77~30)底版鋼線網綁紮。

共同管道工程
1. RD7-6-2,T_7-6_14~E_7-6_16、E_7-6_15~T_7-6_15 TYPE I鋼筋綁紮、排管、模板組立及澆置;E_7-6_14~T_7-6_14 TYPE H、E_7-6_16 TYPE Q鋼筋綁紮;T_7-6_13~E_7-6_15 TYPE J、E_7-6_13~T_7-6_13 TYPE D2開挖及PC澆置。
2. RD7-8,E_7-8_14~T_7-8_14 TYPE J、E_7-8_11~T_7-8_11 TYPE I、T_7-8_13~T_7-8_14橫交管TYPE H,R側開挖及PC澆置;E_7-8_13分歧部開挖。
3. RD10M-16-3,E_10M-16-3_02~E_10M-16-3_03 TYPE E'、E_10M-16-3_01、E_10M-16-3_02 TYPE Q',R側及L側鋼筋綁紮、排管施作;RD6-1,E_6-1_11分歧部開挖及PC澆置;RD10M-16-2,E_10M-16-2_04、RD10M-37-2,T_10M-37-2_11、T_10M-37-2_12分歧部分歧部接地系統施作。
4. RD4-2-2,E_42_04~T_42_04、T_42_04~E_42_06 TYPE E排管及澆置。
5. RD7-6-1,E_7-6_05~RD10M-15-4,E_10M-15-4_05 TYPE E'排管及澆置;RD7-6-1,T_7-6_04~E_7-6_06 TYPE J開挖及PC替代澆置;RD7-6-1,T_7-6_12~RD7-6-2,E_7-6_14 TYPE G、RD7-6-1,T_7-6_05~RD10M-15-4,T_10M-15-4_09 TYPE D2、RD7-6-1,T_7-6_03~RD10M-15-4,T_10M-15-4_10 TYPE D2開挖。
6. RD10M-22,E_10M-22_06~E_10M-22_07、E_10M-22_07~E_10M-22_06 TYPE I',R側及L側、E_10M-22_06、E_10M-22_07 TYPE Q',R側及L側鋼筋綁紮;E_10M-22_04~E_10M-22_05 TYPE E'開挖、擋土支撐施作及PC澆置。
7. RD7-3,T_7-3_23~中環路TYPE H過路段鋼筋綁紮、排管、模板組立及澆置;RD7-3~RD10M-17-2,T_10M-17-2_07 TYPE K、RD7-3~RD10M-17-2,T_10M-17-2_08 TYPE K開挖及PC澆置。
8. RD4-2-3,T_4-2_26~T_4-2_28 TYPE H通管作業;RD4-2-3,T_4-2_26、T_4-2_28分歧部設施設備安裝。

污水工程
1.WA02201、WA02202明挖施工。
2. B0052、D0142、D0143污水人孔CCTV檢視作業。

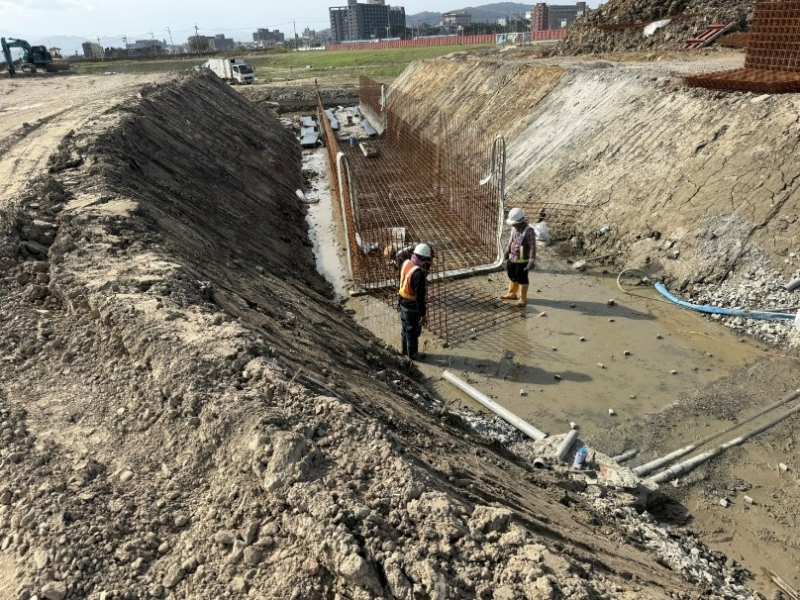

1141126工程現況10M-36-2 Ba404-1(0K+1.55~12.77)底版鋼線網綁紮

1141126工程現況4-2-2 Ba806(0K+318~337)底版澆置
1141126工程現況7-3路基整理、土方回填
1141126工程現況公四公園樹木重新種植

1141126工程現況7-6-1,E_7-6_05~10M-15-4,E_10M-15-4_05 TYPE E'排管施作
1141126工程現況

15M-4與泰林路口活動式半阻隔式圍籬施作
