本日天氣:上午晴、下午陰
本日施作項目
1. 莊泰路人行道新植樹木支架固定。2. RD7-8-1路燈燈具更換。

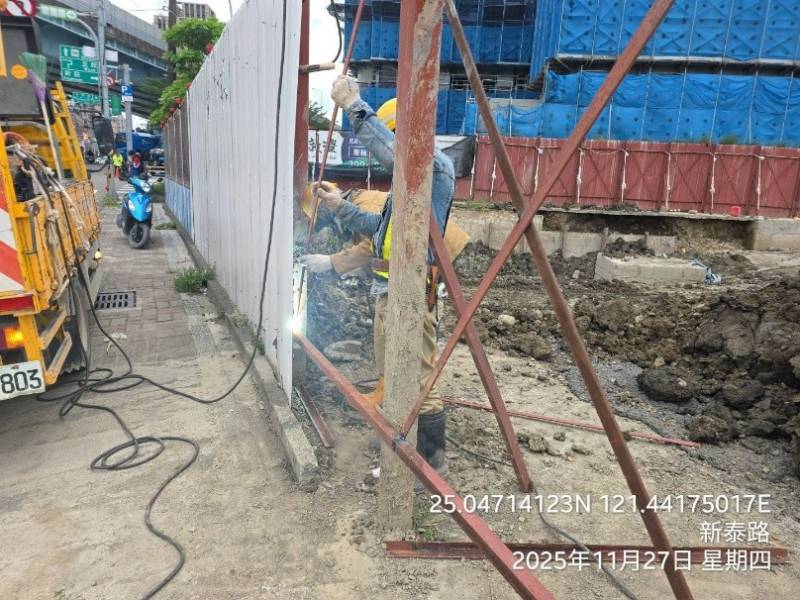

3. RD7-8-1與三泰路圍籬移設;RD7-8-1旁清潔隊用地圍籬施作;泰林路傾倒圍籬修復。
4. RD15M-4與泰林路口防撞桿安裝;RD15M-4與中環路口圍籬面板油漆粉刷;領航路圍籬修復。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。
8. 懋德路(RD7-8-1)、環泰二路(RD15M-4)路口交通維持。
整地土方工程
1. 商二C2-9坵塊無筋混凝土塊破除、清除掘除(樹木、竹木、雜物)分類集中堆置。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
4. 住三R3-90坵塊級配進場堆置。

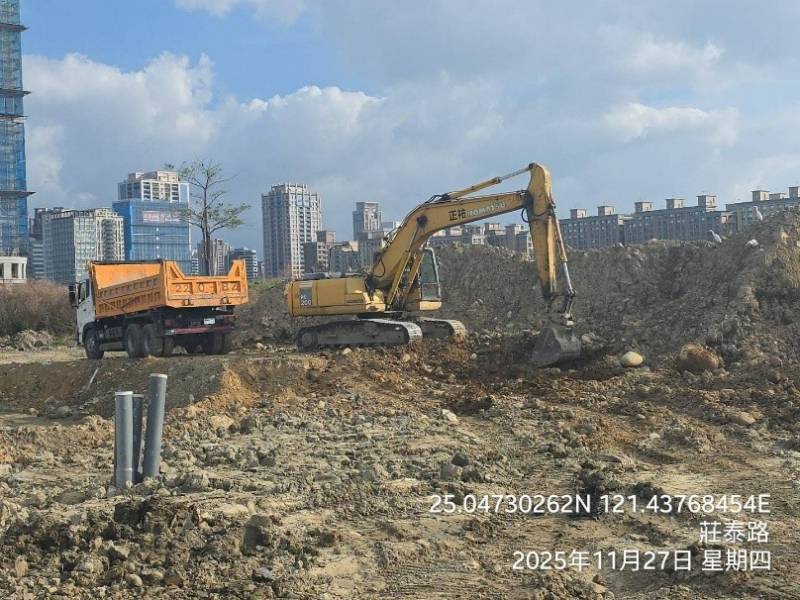

5. RD7-3路基整理、土方回填。
6. RD10M-15-1~RD10M-15-3箱涵回填及夯實。
7. RD4-3-1 R側人行道地坪整理。
公六

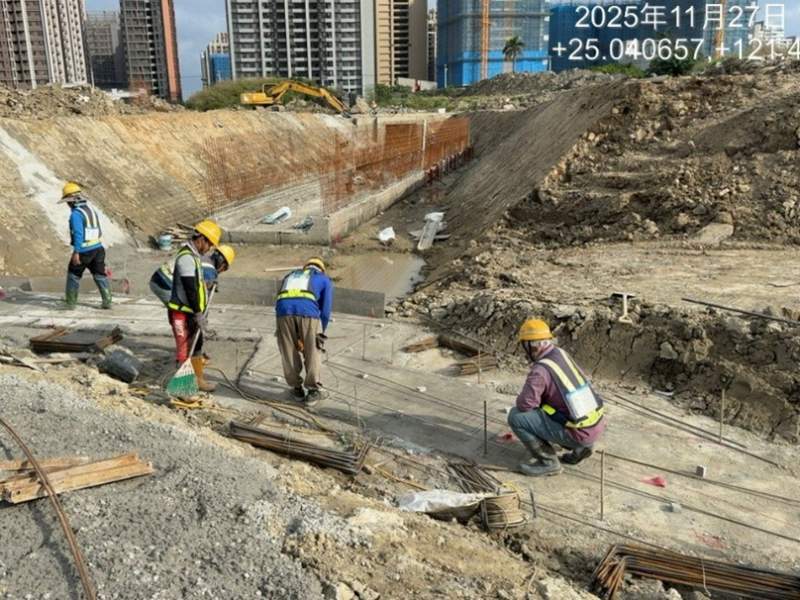

1. 公六滯洪池池底明溝(0K+380~398)底版及牆身鋼筋綁紮、底版模板組立;La404明渠測量放樣。
2. 公六La404明渠細部修整。
排水工程
1. RD4-3-2~RD10M-37-1 Ua5004(0K+0~12.65)U溝底版及牆身模板組立;RD4-3-2 Ua5003(0K+40~51.52)U溝路蓋版及路緣石澆置;RD4-3-2 Ua5002(0K+0~42.91)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD4-3-2~RD10M-36-1 Ub8055(0K+0~12.64)U溝底版及牆身模板整理;RD4-3-2~RD10M-37-1 Ua5005-2(0K+0~13.41)箱涵式側溝與既有結構物衝突位置敲除、PC模板組立及澆置。
2. RD7-1 Ua1105(0K+80~89.4)、Ua1106(0K+0~17.72)箱涵式側溝底版及牆身鋼筋綁紮。
3. RD4-3-2 Ub8058(0K+0~40)U溝底版及牆身鋼筋綁紮。

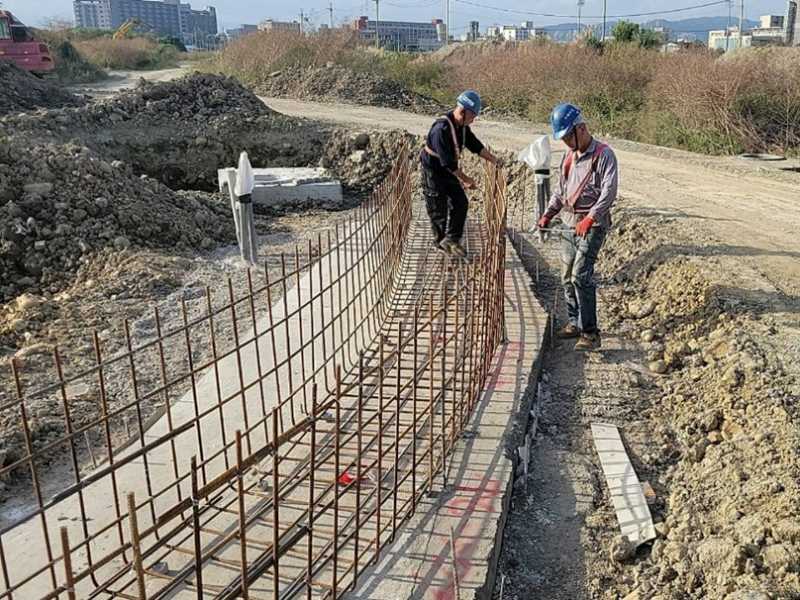

4. RD4-3-2 Ub8050(0K+0~40)U溝底版及牆身鋼筋綁紮。
5. RD4-2-2 Ba806(0K+375~394)腹頂版、RD4-2-3 Bb834(0K+760~780)腹頂版模板組立。
6. RD10M-15-3 Bb814(0K+600~620)底版鋼線網綁紮、模板組立。
7. RD4-2-2 Bb832~Bb833(0K+560~580)底版模板組立及澆置;Bb833(0K+580~600)底版鋼線網綁紮。
8. RD10M-36-2 Ba404-1(0K+12.77~30)底版模板組立。
共同管道工程
1. RD7-6-2,T_7-6_13~E_7-6_15 TYPE J、E_7-6_13~T_7-6_13 TYPE D2鋼筋綁紮、排管、模板組立及澆置;E_7-6_14~T_7-6_14 TYPE H、E_7-6_16 TYPE Q排管、模板組立及澆置;T_7-6_14~E_7-6_16、E_7-6_15~T_7-6_15 TYPE J開挖及PC澆置。
2. RD10M-16-3,E_10M-16-3_02~E_10M-16-3_03 TYPE E'、E_10M-16-3_01、E_10M-16-3_02 TYPE Q',R側及L側排管、模板組立及澆置;RD6-1,T_6-1_09、E_6-1_10分歧部開挖及PC澆置;RD6-1,E_6-1_11分歧部接地系統施作。
3. RD4-2-2,E_42_02~T_42_02、T_42_02~E_42_04 TYPE E開挖、擋土支撐施作。
4. RD7-6-1,T_7-6_04~E_7-6_06 TYPE J鋼筋綁紮、排管、模板組立及澆置;T_7-6_12~RD7-6-2,E_7-6_14 TYPE G開挖;RD7-6-1共同管道通管作業。
5. RD10M-22,E_10M-22_06~E_10M-22_07、E_10M-22_07~E_10M-22_06 TYPE I',R側及L側、E_10M-22_06、E_10M-22_07 TYPE Q',R側及L側排管、模板組立;E_10M-22_04~E_10M-22_05 TYPE E'鋼筋綁紮、排管施作。
6. RD7-3~RD10M-17-2,T_10M-17-2_07 TYPE K、RD7-3~RD10M-17-2,T_10M-17-2_08 TYPE K鋼筋綁紮、排管、模板組立及澆置;RD7-3,T_7-3_23~RD4-1-2,T_4-1_22 TYPE G轉彎段(第一次)開挖、擋土支撐施作及PC澆置。
7. RD4-2-3,T_4-2_26~T_4-2_28 TYPE H通管作業;RD4-2-3,T_4-2_26、T_4-2_28分歧部設施設備安裝。
污水工程
1.WA02304~11明挖施工;WA02101、WA02102、WA02202明挖施工及CLSM澆置回填。
2. B0053、B0054、B0055、B0056、WA01804~WA01805、WA01805~WA01806、WA01806~WA01807、WA01807~WA01808 CCTV檢視作業。
外部廠商進場
1. RD4-2-2中華電信管線埋設。
其他重要事項
1. 懋德路(RD7-8-1)及環泰二路(RD15M-4)正式開放通車。
4-3-2 Ub8050(0K+0~40)U溝底版及牆身鋼筋綁紮
莊泰路人行道新植樹木支架固定
7-3路基整理、土方回填
公六滯洪池池底明溝(0K+380~398)底版及牆身鋼筋綁紮

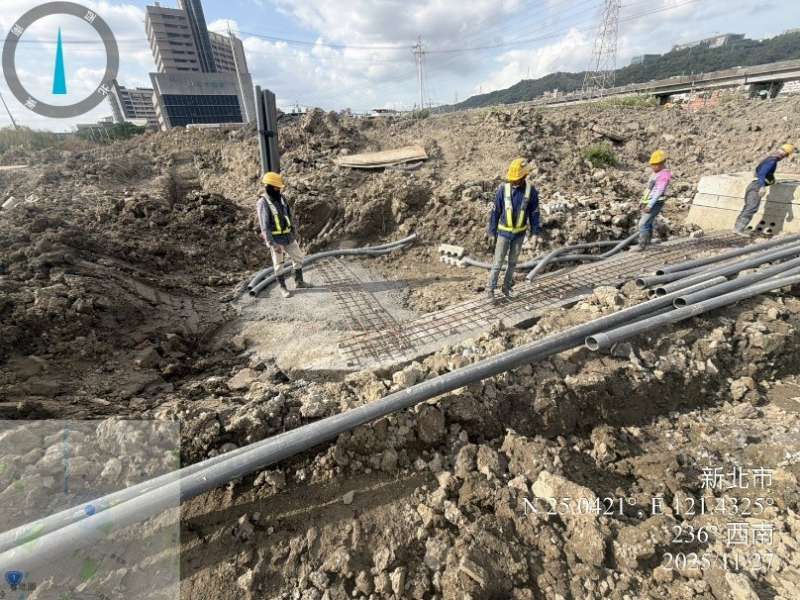

7-6-1,T_7-6_04~E_7-6_06 TYPE J鋼筋綁紮
泰林路傾倒圍籬修復
