本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1 R側人行道地坪整理。2. RD7-6-2出入車輛輪胎清洗及交通維持。
3. 工區防塵網及安全欄杆施作。
4. 工區灑水。
整地土方工程
1. 商二C2-9坵塊無筋混凝土塊破除、清除掘除(樹木、竹木、雜物)分類集中堆置。

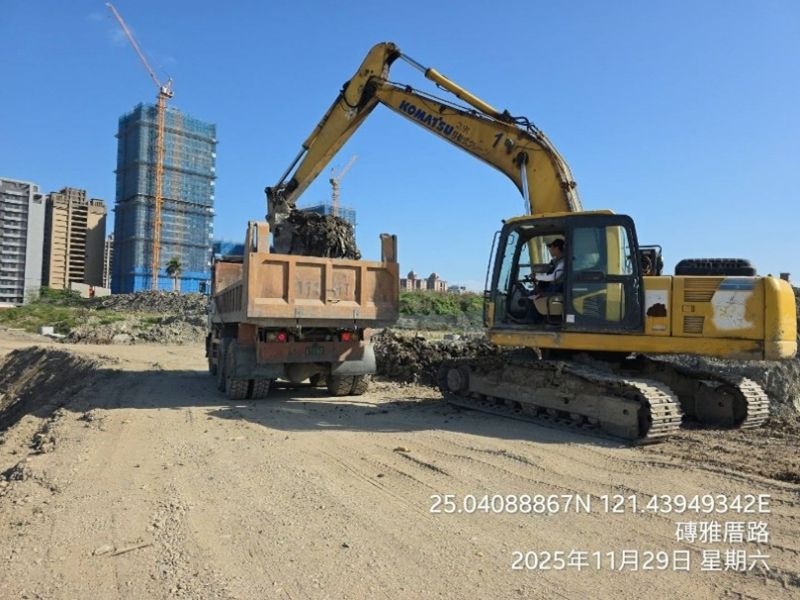

2. 住三R3-88坵塊餘方土近運至住三R3-75坵塊回填。
3. 住三R3-90坵塊級配進場堆置。
4. 住三R3-82坵塊混凝土軋碎集中堆置等施作。
5. 住三R3-46坵塊既有蓄水池機械拆除鋼筋混凝土破碎與挖除施作。
6. RD10M-15-1~RD10M-15-2箱涵構造物回填及壓路機夯壓施作。
7. RD7-3路基整理及土方回填施作。
公六

1. 公六滯洪池池底明溝(0K+380~398)牆身(第一次)模板組立及澆置。
排水工程
1. RD4-2-2 Ba806(0K+375~394)腹頂版、RD4-2-3 Bb834(0K+760~780)腹頂版鋼線網綁紮、模板組立。
2. RD4-2-2 Bb833(0K+580~600)雙孔腹頂版鋼線網及模板組立。

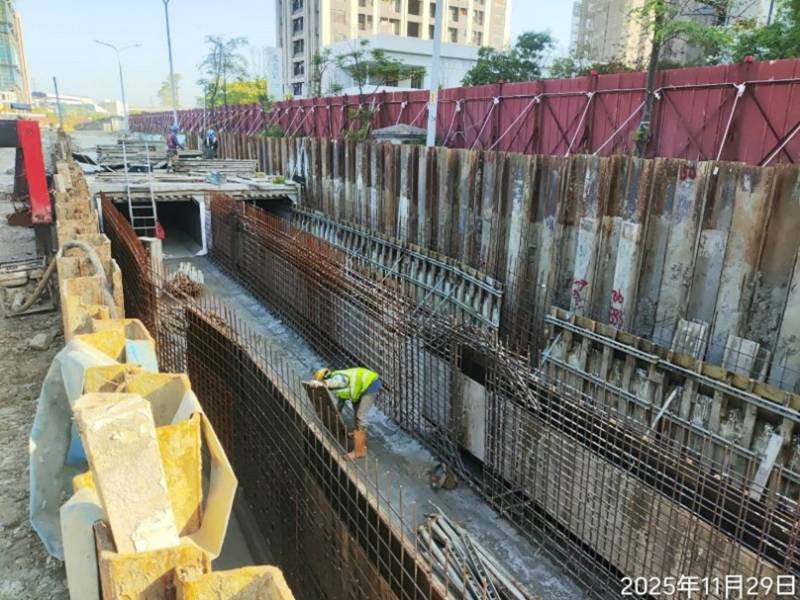

3. RD4-3-2 Ub8053(0K+0~80)箱涵式側溝溝蓋版及路緣石鋼筋綁紮;RD4-3-1 Gb8097集水井、Ub8097(0K+80~88.72)U溝底版及牆身鋼筋綁紮。
4. RD10M-15-4 Bb815(0K+620~640)底版鋼線網綁紮、模板組立。
5. RD4-3-1 Gb8097集水井、Ub8097(0K+80~88.72)U溝底版及牆身鋼筋綁。
6. RD4-3-2~RD10M-37-1 Ua5004(0K+0~12.65)U溝底版及牆身模板整理、完成面修飾。

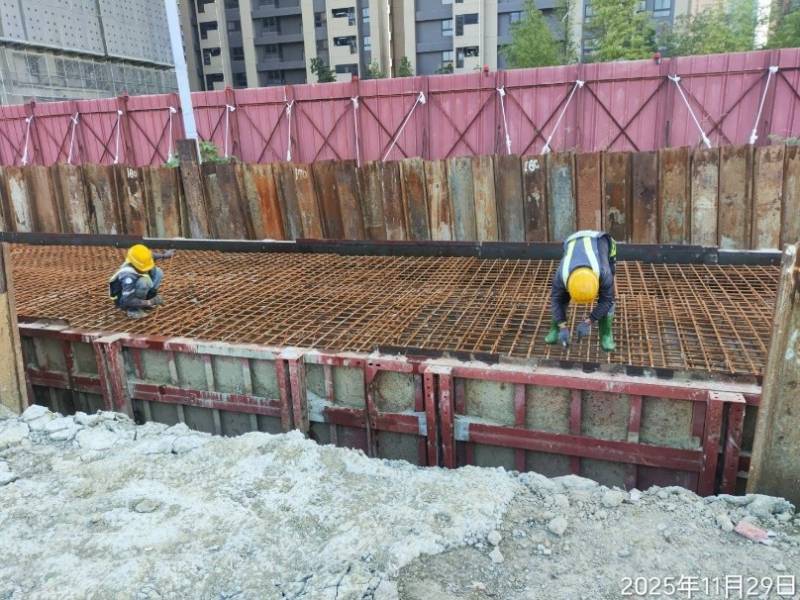

7. RD7-1 Ua1101(0K+10~29.38)箱涵式側溝路緣石模板組立;Ua1106(0K+10.6~17.72)箱涵式側溝底版模板組立及澆置。
共同管道工程
1. RD7-3,T_7-3_23~RD4-1-2,T_4-1_22 TYPE H轉彎段(第一次)開挖及PC澆置。
2. RD4-2-2,E_42_02~T_42_02、T_42_02~E_42_04 TYPE E鋼筋綁紮、排管施作;E_42_06~T_42_06 TYPE E開挖、擋土支撐施作及PC澆置。
污水工程
1. WA02304~07、WA02309、WA02310、WA02311明挖施工。
住三R3-82坵塊混凝土軋碎集中堆置等施作
RD4-2-3 Bb834(0K+760~780)腹頂版鋼線網綁紮、模板組立
4-2-2 Bb833(0K+580~0k+600)腹頂版鋼線網及模板組立
住三R3-88坵塊餘方土近運至住三R3-75坵塊回填

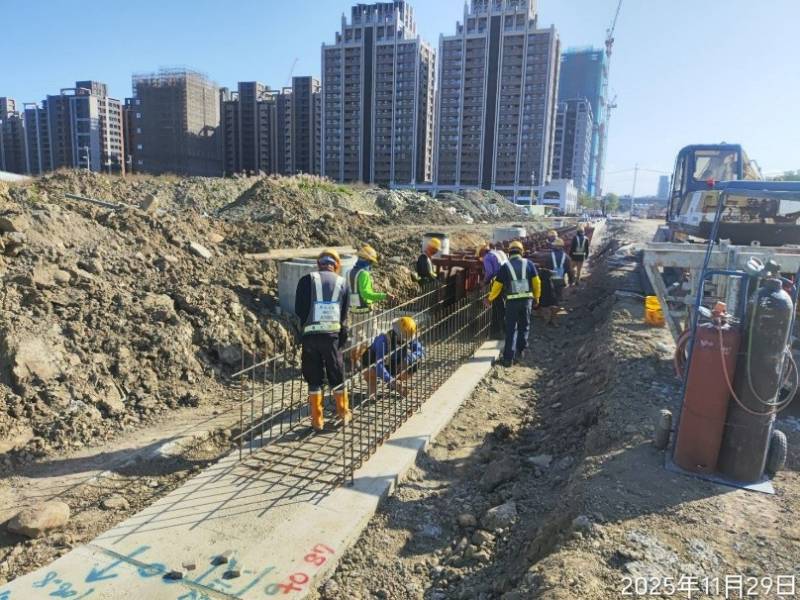

4-3-2 Ub8097(0K+80~088.72)U溝底版及牆身鋼筋綁紮
4-3-1 U溝底版及牆身鋼筋綁紮
