本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道樹圍石及路緣石模板整理。2. 莊泰路分歧部抽水及人孔泥作修飾;新生路高壓透水磚物料整理及共同管道管材回收作業。
3. 新生路(新北大道口)雜草清除。
4. 公四公園電力人孔抽水(配合台電施工)。
5. RD10M-15-1抽水。
6. RD4-2-2 Bb833箱涵抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 商二C2-3坵塊出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
整地土方工程
1. 商二C2-9坵塊無筋混凝土塊破除、清除掘除(樹木、竹木、雜物)分類集中堆置。
2. 住三R3-46坵塊既有蓄水池敲除後土方回填。
3. 住三R3-75坵塊地坪整理。
4. 住三R3-75、公六坵塊餘方土近運及回填。
5. 住三R3-80坵塊地坪整理。
6. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
7. RD4-3-1 R側人行道地坪整理及夯實。
公六

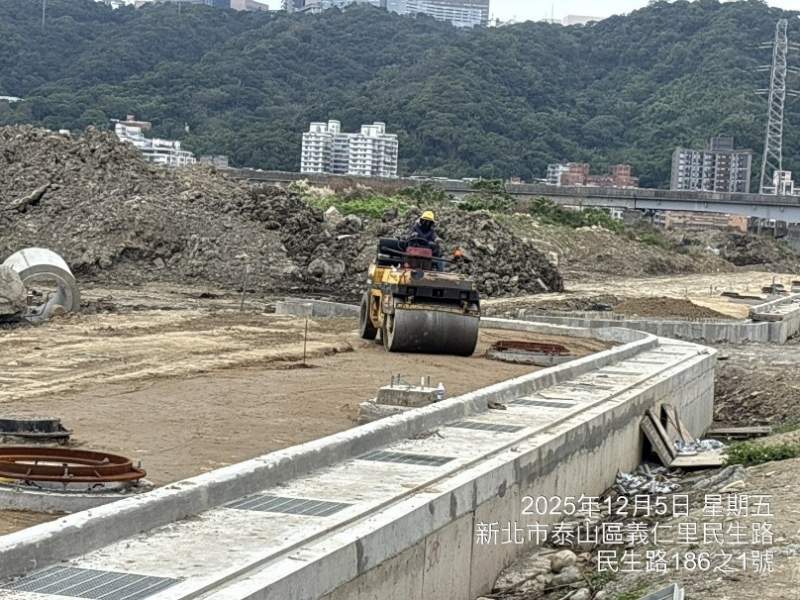

1. 公六滯洪池池底明完成面修飾。
2. 公六滯洪池邊坡細部修整、基地內地坪夯實。
排水工程

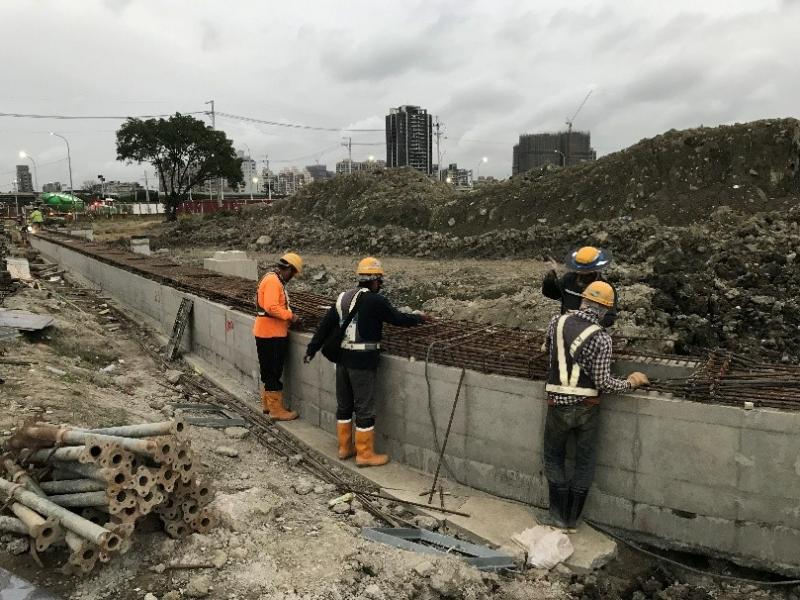

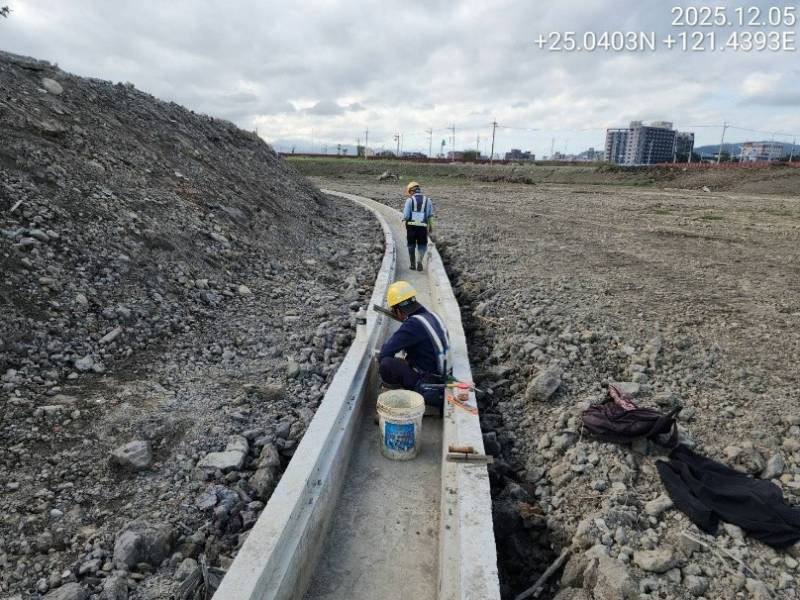

1. RD4-3-2 Ub8053(0K+0~80)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立;RD4-3-1 Ub8097(0K+80~88.72)U溝完成面修飾、蓋版及路緣石鋼筋綁紮、模板組立。
2. RD7-1 Ua1101(0K+10~29.38)箱涵式側溝路緣石模板組立;Ua1105(0K+80~88.72)、Ua1106(0K+0~10.6)箱涵式側溝牆身模板組立;Ua1106(0K+10.6~17.72)箱涵式側溝牆身澆置。
3. RD4-3-2 Ub8058(0K+0~40)、RD4-3-2~RD10M-16-3 Ub8100(0K+96~108.79)U溝蓋版及路緣石鋼筋綁紮;RD4-3-2~RD10M-16-3 Ub8100(0K+90~96)U溝底版及牆身模板組立及澆置。
4. RD4-3-2 Ub8050(0K+20~40)U溝底版及牆身模板組立。
5. RD4-2-2 Ba806(0K+356~375)腹頂版、RD4-2-3 Bb834(0K+740~760)腹頂版鋼線網綁紮、模板組立。
6. RD10M-15-3~RD10M-15-4 Bb814~Bb815(0K+600~620)腹頂版模板組立;RD7-3 Ua7001(0K+60~64.52)、Ua7002(0K+60~63.69)U溝底版及牆身模板組立及澆置。
7. RD4-2-2 Bb833(0K+610~620)PC澆置。
共同管道工程
1. RD7-6-2,E_7-6_23分歧部接地系統施作及吊放;E_7-6_14~T_7-6_14 TYPE J鋼筋綁紮、排管、模板組立及澆置;E_7-6_23~T_7-6_23 TYPE G開挖、擋土支撐施作。
2. RD7-8,T_7-8_11~E_7-8_13 TYPE G開挖。
3. RD6-1,T_6-1_09~E_6-1_11 TYPE B過路段(第二次)排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_03、E_10M-16-2_04、E_10M-16-2_05 TYPE Q',L側開挖;RD6-1,E_6-1_11~RD10M-16-2,E_10M-16-2_05 TYPE E'轉彎段、RD6-1,E_6-1_12~RD10M-16-3,E_10M-16-3_01 TYPE E'轉彎段開挖及PC澆置。
4. RD4-2-2,T_42_02~E_42_04、E_42_04~T_42_04 TYPE H排管、模板組立。
5. RD7-6-1,E_7-6_02~T_7-6_02、T_7-6_02~E_7-6_04 TYPE G鋼筋綁紮、排管施作。
6. RD10M-22,E_10M-22_01~RD4-3-1,E_4-3_12 TYPE E'(第二次)排管及澆置;RD10M-22,E_10M-22_03~E_10M-22_04 TYPE E'開挖;RD10M-23,E_10M-23_02~E_10M-23_03 TYPE E'開挖、擋土支撐施作及PC澆置。
7. RD10M-17-2,E_10M-17-2_02~E_10M-17-2_03 TYPE E'開挖、擋土支撐施作及PC澆置。
8. RD4-2-3,E_4-2_25~E_4-2_27 TYPE E通管作業;RD4-2-3,E_4-2_25、E_4-2_27分歧部設施設備安裝。
污水工程
1. WA02309、WA02310、WA02311、WA01001明挖施工、收縫作業;WA02304~07、WA02309~11明挖管段CLSM澆置回填。
2. A0012、B0023、B0024、WA02101、WA02202、WA02003、WA02203、WA02403污水人孔漏水試驗。
外部廠商進場
1. RD4-3-2自來水管線施作,影響側溝及路基施工。
2. 公四公園台電電力拉線作業。
3. RD5-2中華電信管線埋設,影響箱涵、側溝及路基施工。
4-3-2 Ub8053(0K+0~80)箱涵式側溝蓋版及路緣石鋼筋綁紮
4-3-1(0K+160~390)L側人行道樹圍石及路緣石模板整理
4-3-1 R側人行道地坪夯實
公六滯洪池池底明完成面修飾
4-2-2,T_42_02~T_42_04 TYPE H模板組立
WA02309、WA02310、WA02311、WA01001明挖施工、收縫作業
