本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道樹圍石及路緣石鋪設。2. 景觀燈基礎座(預鑄)澆置。
3. 新生路高壓透水磚物料整理。
4. 料場鋼筋加工作業;泰林路與坡雅路口圍籬復舊;RD5-2圍籬修復。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。
整地土方工程
1. 商二C2-9坵塊無筋混凝土塊破除、清除掘除(樹木、竹木、雜物)分類集中堆置。
2. 住三R3-76坵塊營建混合物分類整理。
3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
4. RD4-3-2施工便道土方回填及地坪整理。
5. RD4-2-3 Bb834~Bb835箱涵回填。
6. RD4-3-1 R側人行道路面整理。
公六
1. 公六滯洪池池底明溝鍍鋅格柵安裝。
2. 公六基地內土方回填、地坪整理。
排水工程
1. RD4-3-2 Ub8053(0K+0~87)箱涵式側溝蓋版及路緣石模板組立;Ub8053(0K+60~87)箱涵式側溝蓋版及路緣石澆置;RD4-3-1 Ub8097(0K+80~88.72)U溝蓋版及路緣石模板組立、澆置。
2. RD7-1 Ua1101(0K+10~29.38)箱涵式側溝路緣石模板組立;Ua1105(0K+80~88.72)、Ua1106(0K+0~10.6)箱涵式側溝牆身模板組立。
3. RD4-3-2 Ub8058(0K+0~40)、RD4-3-2~RD10M-16-3 Ub8100(0K+96~108.79)U溝蓋版及路緣石鋼筋綁紮。
4. RD4-3-2 Ub8050(0K+20~40)U溝底版及牆身模板整理;(0K+0~20)U溝底版及牆身模板組立。
5. RD4-2-2 Ba806(0K+337~356)腹頂版、RD4-2-3 Bb834(0K+720~740)腹頂版模板組立;RD4-2-3 Bb834(0K+740~760)腹頂版模板整理。
6. RD10M-15-3~RD10M-15-4 Bb814~Bb815(0K+600~620)腹頂版鋼線網綁紮、模板組立。
7. RD4-2-2 Bb833(0K+600~620)底版鋼線網綁紮;(0K+580~600)腹頂版模板組立。
共同管道工程
1. RD7-6-2,T_7-6_21~E_7-6_23、E_7-6_23~T_7-6_23 TYPE G鋼筋綁紮、排管及澆置;通管作業。
2. RD7-8,T_7-8_11~E_7-8_13 TYPE G開挖;鋼筋加工作業。
3. RD6-1,E_6-1_11~RD10M-16-2,E_10M-16-2_05 TYPE E'轉彎段排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_04~E_10M-16-2_05 TYPE E'開挖及PC澆置;RD6-1,E_6-1_09、E_6-1_10分歧部開挖及PC澆置。
4. RD4-2-2,E_42_02~T_42_02、T_42_04~E_42_06、E_42_06~T_42_06 TYPE H排管、模板組立及澆置。
5. RD7-6-1,E_7-6_02~T_7-6_02、T_7-6_02~E_7-6_04 TYPE H、RD10M-15-4,E_10M-15-4_03~E_10M-15-4_04 TYPE I',R側及L側、E_10M-15-4_03、E_10M-15-4_04 TYPE Q',R側及L側開挖、PC澆置。
6. RD10M-22,T_10M-22_01、T_10M-22_02分歧部接地系統施作;RD10M-23,E_10M-23_01~E_10M-23_02 TYPE E'鋼筋綁紮、排管及澆置;RD10M-23,E_10M-23_02~E_10M-22_03、E_10M-23_03~E_10M-22_02 TYPE I'、E_10M-23_02、E_10M-23_03 TYPE Q',R側及L側開挖及PC澆置;RD4-3-1,T_4-3_10~RD10M-22,T_10M-22_02 TYPE D2轉彎段(第二次)、RD4-3-1,T_4-3_12~RD10M-22,T_10M-22_01 TYPE D2轉彎段(第二次)開挖。
7. RD10M-17-2,E_10M-17-2_01~E_10M-17-2_02 TYPE E'鋼筋綁紮、排管及澆置;RD10M-17-2,E_10M-17-2_04~RD7-3 TYPE I',R側及L側開挖及PC澆置。
8. RD7-3與RD10M-16-1、RD10M-16-2路口共同管道回填前整地。
污水工程
1. WB01701陰井PC底澆置;WC02501~06、WA01101~02、WA01201~03、WA01301、WA01401~02、WAO1501~03、WB02301~03、WA02307導水槽澆置。
外部廠商進場
1. RD4-3-1自來水管線施作,影響中央分隔島施工。
2. RD4-3-2自來水管線施作,影響側溝及路基施工。
4-2-2 Bb833(0K+580~600)腹頂版模板組立

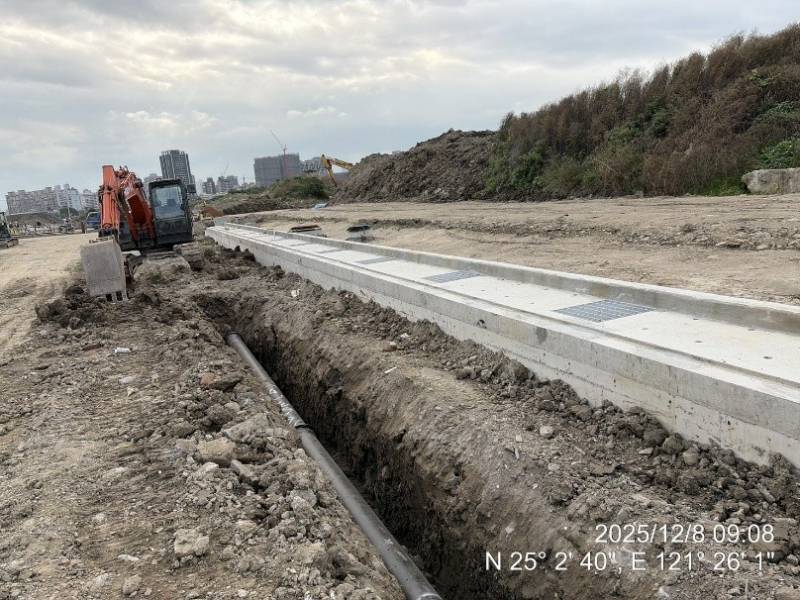

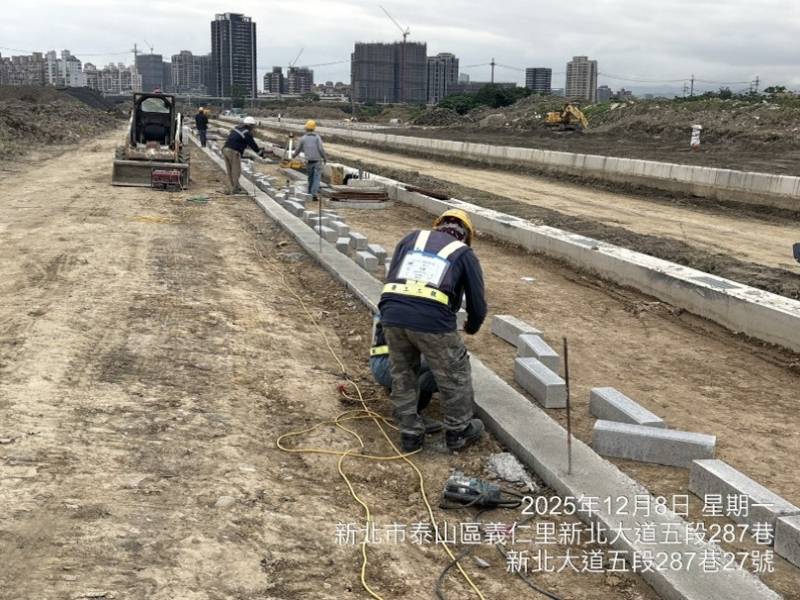

4-3-1(0K+160~390)L側人行道樹圍石及路緣石鋪設
4-2-3 Bb834~Bb835箱涵回填

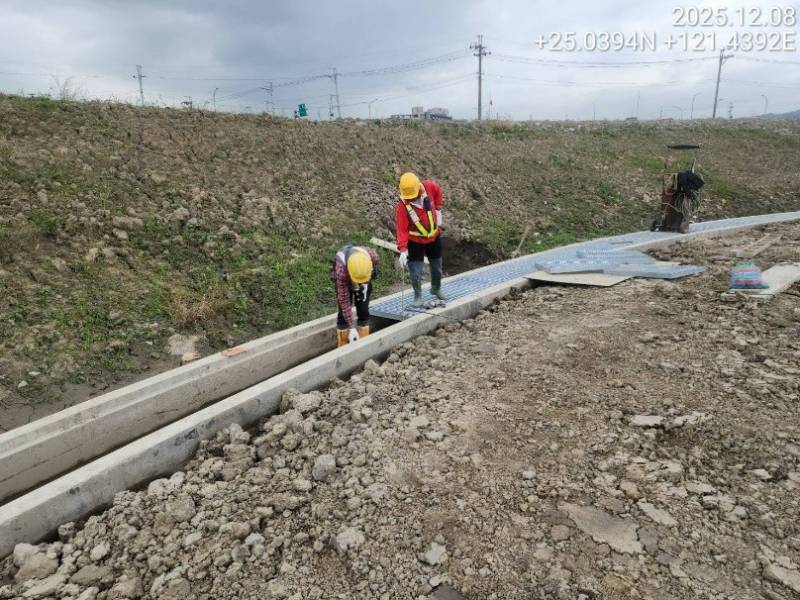

公六滯洪池池底明溝鍍鋅格柵安裝

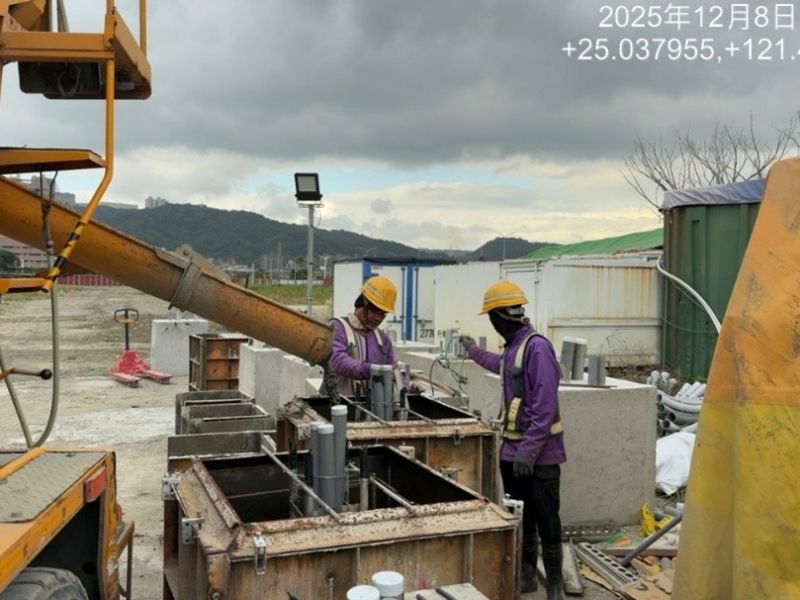

景觀燈基礎座(預鑄)澆置
4-3-1自來水管線施作
