本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道樹圍石及路緣石鋪設。2. RD4-3-2(0K+108.9)懸臂式標誌架基礎位置開挖及PC澆置。
3. 料場鋼筋加工作業。
4. RD7-1箱涵開孔作業。
5. RD7-1路面AC鋪設。
6. 工務所料場圍籬材料整理。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
整地土方工程
1. 商二C2-9坵塊無筋混凝土塊破除。
2. 住三R3-80坵塊地坪整理。
3. 住三R3-82坵塊混凝土軋碎料集中堆置。
4. RD4-2-3 Bb834箱涵回填及夯實;文中二地坪整理。
5. RD10M-15-1~RD10M-15-3箱涵回填及夯實。
6. RD4-3-2 L側人行道路面整理。
公六
1. 公六滯洪池池底明溝完成面修飾、鍍鋅格柵安裝。
2. 公六基地內土方回填、滯洪池邊坡修整。
排水工程

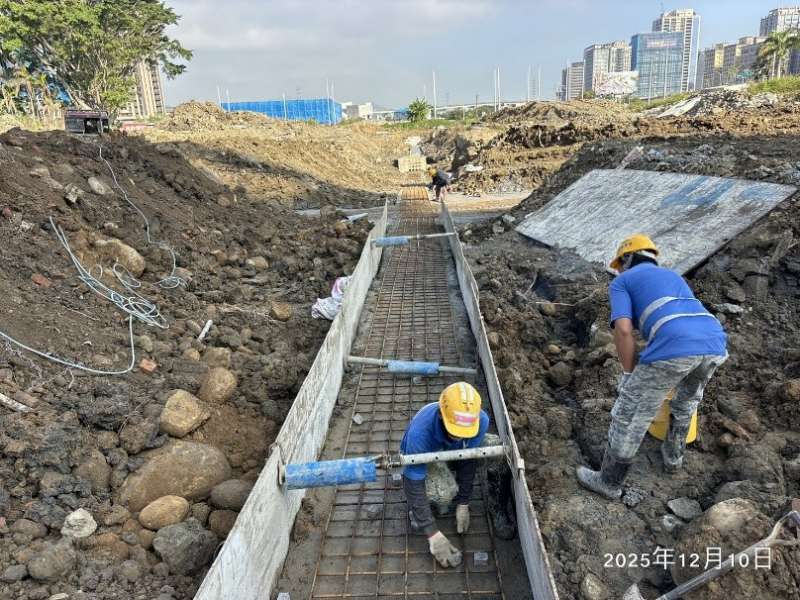

1. RD4-3-2 Ub8053(0K+0~60)箱涵式側溝蓋版及路緣石模板組立;Ub8053(0K+20~60)箱涵式側溝蓋版及路緣石澆置;RD4-3-2~RD10M-16-3 Ub8100(0K+96~108.79)U溝蓋版及路緣石鋼筋綁紮;RD4-3-1 Ub8097(0K+80~88.72)U溝蓋版(無障礙坡道位置)路緣石修繕。
2. RD7-1 Ua1105(0K+80~89.4)、Ua1106(0K+0~10.6)箱涵式側溝牆身模板整理、蓋版鋼筋綁紮。
3. RD4-3-2 Ub8058(0K+20~40)U溝蓋版及路緣石模板組立、澆置;Ub8058(0K+150~155.81)U溝、Gb8058集水井PC模板組立及澆置。
4. RD4-3-2 Ub8050(0K+0~20)U溝底版及牆身模板組立。
5. RD4-3-2 Ub8050(0K+20~80)U溝蓋版及路緣石鋼筋綁紮。
6. RD4-2-3 Bb834(0K+720~740)腹頂版模板組立。
7. RD10M-15-4 Bb815(0K+620~640)腹頂版模板組立;RD10M-15-3~RD10M-15-4 Bb814~Bb815(0K+600~620)腹頂版模板整理。
8. RD10M-36-2 Ba404-1(0K+12.77~30)腹頂版鋼線網綁紮。
共同管道工程
1. RD7-6-2,T_7-6_21~E_7-6_23、E_7-6_23~T_7-6_23 TYPE H鋼筋綁紮、排管、模板組立及澆置。
2. RD7-8共同管道修繕。
3. RD10M-16-2,E_10M-16-2_04~E_10M-16-2_05 TYPE E'排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_03~E_10M-16-2_04 TYPE E'開挖;RD6-1,E_6-1_09~T_6-1_09 TYPE F、T_6-1_09~E_6-1_11 TYPE B過路段(第三次)、RD10M-16-2,E_10M-16-2_05~RD6-1 TYPE I',L側、E_10M-16-2_05 TYPE Q',L側開挖及PC澆置。
4. RD7-6-1,E_7-6_02~T_7-6_02、T_7-6_02~E_7-6_04 TYPE H排管、模板組立及澆置。
5. RD10M-23,E_10M-23_02~E_10M-23_03、E_10M-23_03~E_10M-23_02 TYPE I',R側及L側、E_10M-23_02~E_10M-23_03、E_10M-23_03~E_10M-23_02 TYPE Q'排管、模板組立及澆置;E_10M-23_01、E_10M-23_02、E_10M-23_03 TYPE Q',R側及L側、E_10M-23_01~E_10M-23_02、E_10M-23_02~E_10M-23_01 TYPE I',R側及L側鋼筋綁紮;RD10M-22,E_10M-22_01~4-3-1 TYPE I開挖及PC澆置;RD4-3-1,T_4-3_10~RD10M-22,T_10M-22_02 TYPE D2轉彎段(第二次)、RD4-3-1,T_4-3_12~RD10M-22,T_10M-22_01 TYPE D2轉彎段(第二次)開挖。
6. RD10M-17-2,E_10M-17-2_04 TYPE Q',R側及L側、RD10M-17-2,E_10M-17-2_03~E_10M-17-2_04、E_10M-17-2_04~E_10M-17-2_03 TYPE I',R側及L側鋼筋綁紮。
7. RD7-3,STA.0K+230~270,R側及L側轉彎段CLSM澆置回填。
污水工程
1. WB01801~03明挖施工。
外部廠商進場
1. 住三R3-51坵塊台電電力系統裝設,影響路工施工。
2. RD4-3-1自來水管線施作,影響中央分隔島及路基施工。
3. RD4-3-2自來水管線施作,影響側溝及路基施工。
˙其他重要事項
1. 勞檢至RD4-2-2 Ba806箱涵巡視。
2. 莊田莊泰路口工區開挖排水側溝不慎挖損新設自來水管,經泰山自來水公司搶修評估,制水閥暫時關閉,擇日再行討論修復。

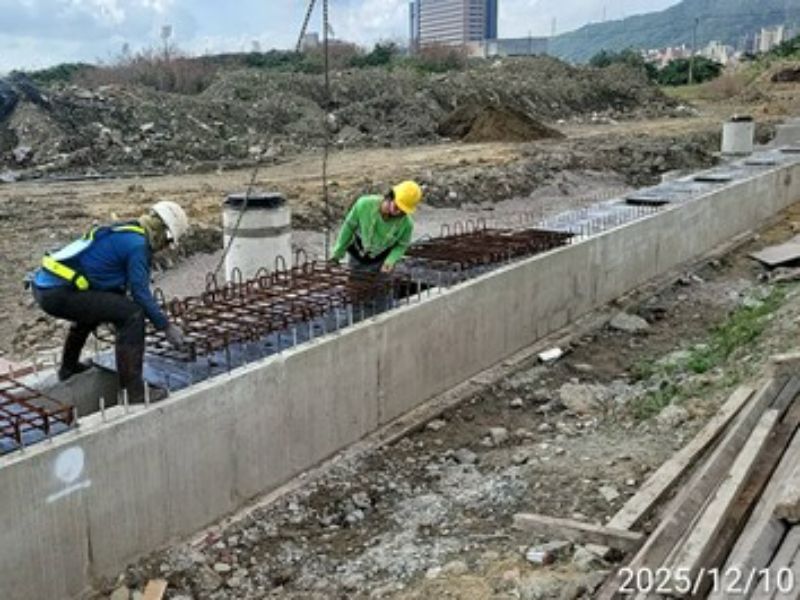

4-3-2 Ub8050(0K+20~80)U溝蓋版及路緣石鋼筋綁紮

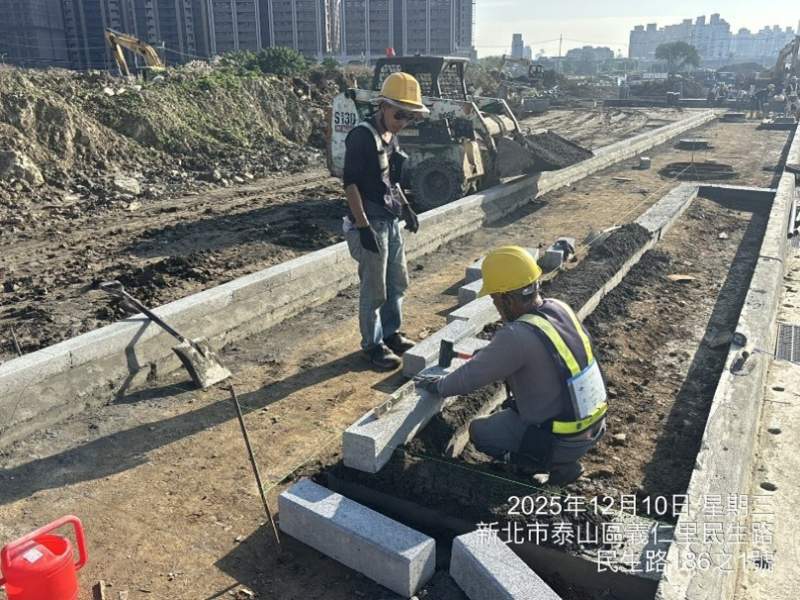

4-3-1(0K+160~390)L側人行道樹圍石及路緣石鋪設
4-3-2懸臂式標誌架基礎位置開挖

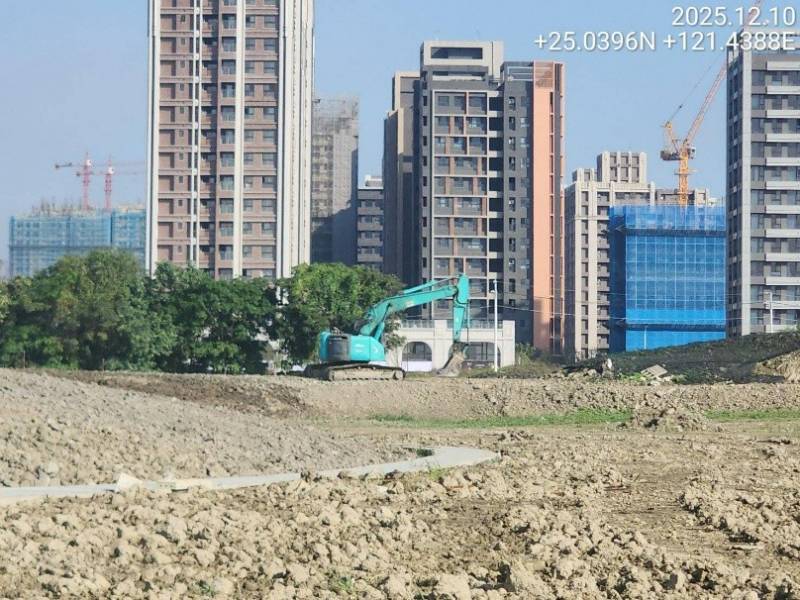

公六基地內土方回填、滯洪池邊坡修整
10M-17-2,TYPE I'及TYPE Q'鋼筋綁紮

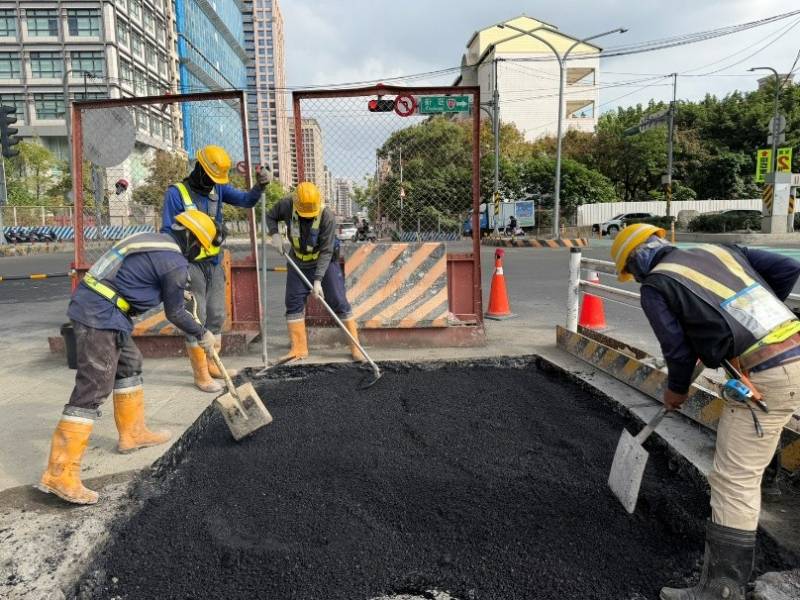

7-1路面AC鋪設
