本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1(0K+150~310)R側人行道樹圍石及路緣石鋪設。
2. RD4-3-2接RD10M-36-1路燈及號誌過路管道、RD4-3-2路燈(R8、R9、R12、R14、R15、R16、L2)基礎PC澆置。
3. RD7-1箱涵開孔作業。
4. RD4-3-1分歧部人孔泥作修飾;莊泰路與莊田路圍籬移設;RD4-3-1與新北大道口圍籬拆除。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。

整地土方工程
1. 住三R3-80坵塊土方回填及整理。
2. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
3. RD4-3-2 Ub8059接Bb835障礙物敲除。
4. RD4-2-3 Bb834(0K+760~840)箱涵回填及夯實。
5. RD10M-15-1~RD10M-15-3箱涵回填及夯實。
6. RD4-3-2 L側人行道路面整理。

公六
1. 公六滯洪池池底明溝完成面修飾、環境整理。
2. 公六滯洪池邊坡修整、地坪夯實。

排水工程

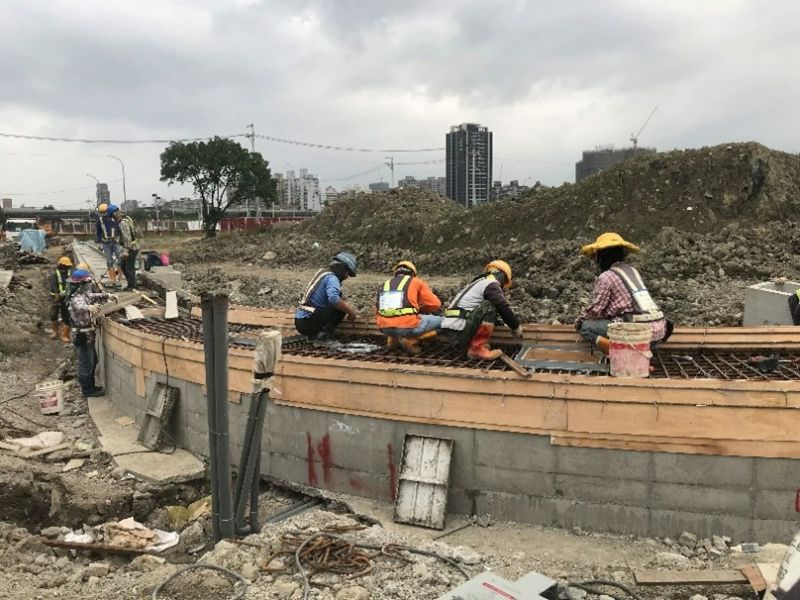

1. RD4-3-2 Ub8053(0K+0~20)箱涵式側溝蓋版及路緣石模板組立;RD4-3-2~RD10M-16-3 Ub8100(0K+90~108.79)U溝蓋版及路緣石模板組立、澆置。
2. RD7-1 Ua1105(0K+80~89.4)箱涵式側溝蓋版模板組立及澆置;Ua1106(0K+0~10.6)箱涵式側溝蓋版模板組立。
3. RD4-3-2 Ub8058(0K+0~20)U溝蓋版及路緣石模板組立、澆置;Ub8058(0K+150~155.81)U溝底版及牆身鋼筋綁紮;Gb8058集水井牆身模板組立及澆置。
4. RD4-3-2 Ub8050(0K+0~20)U溝底版及牆身模板整理。
5. RD4-3-2 Ub8050(0K+20~80)U溝蓋版模板組立、澆置。
6. RD10M-15-4 Bb815(0K+620~640)腹頂版鋼線網綁紮、模板組立;RD7-3 Ub8160(0+100~118.27)、Ub8163(0K+0~20、0K+100~117.48)、Ub8164(0K+0~40)、Ub8166(0K+0~40)U溝PC模板組立。
7. RD10M-36-2 Ba404-1(0K+0~12.77)底版模板組立;(0K+12.77~30)腹頂版模板整理。

共同管道工程
1. RD7-6-2鋼筋加工作業;RD7-6-2,T_7-6_32~E_7-6_34 TYPE H補料澆置。
2. RD7-8,E_7-8_06~T_7-8_06)TYPE J、E_7-8_06~T_7-8_06、T_7-6_06~E_7-6_08 TYPE I修繕及補料澆置。
3. RD6-1,E_6-1_09~T_6-1_09 TYPE F、T_6-1_09~E_6-1_11 TYPE B過路段(第三次)排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_03~E_10M-16-2_04 TYPE E'、E_10M-16-2_04~E_10M-16-2_05、E_10M-16-2_05~E_10M-16-2_04 TYPE I',R側及L側、E_10M-16-2_03、E_10M-16-2_04 TYPE Q'鋼筋綁紮;RD6-1,E_6-1_09~E_6-1_10橫交管TYPE G開挖。
4. RD4-2-2,E_42_02~T_42_02 TYPE H轉彎段、T_42_02~E_42_04、E_42_04~T_42_04 TYPE I鋼筋綁紮;E_42_04、E_42_06 TYPE Q、T_42_04~E_42_06、E_42_06~T_42_06 TYPE I開挖及PC澆置。
5. RD7-6-1,E_7-6_02~T_7-6_02、T_7-6_02~E_7-6_04 TYPE I、E_7-6_02 TYPE Q、E_7-6_03~E_7-6_04橫交管TYPE G鋼筋綁紮;T_7-6_11~E_7-6_13 TYPE G開挖。
6. RD10M-23,E_10M-23_01、E_10M-23_02、E_10M-23_03 TYPE Q',R側及L側、E_10M-23_01~E_10M-23_02、E_10M-23_02~E_10M-22_01 TYPE I',R側及L側、E_10M-23_01~E_10M-23_02、E_10M-23_02~E_10M-23_01 TYPE Q'、RD10M-22,E_10M-22_01~4-3-1 TYPE I排管、模板組立及澆置;RD10M-23,E_10M-23_03~E_10M-23_04 TYPE E'鋼筋綁紮;RD10M-22,T_10M-22_02~RD4-3-1,T_4-3_10 TYPE D2轉彎段(第二次)、RD10M-22,T_10M-22_01~RD4-3-1,E_4-3_12 TYPE D2轉彎段(第二次)開挖及PC澆置;RD10M-22,E_10M-22_03~E_10M-23_04 TYPE E'開挖、擋土支撐施作及PC澆置。
7. RD10-18,E_10M-18_03分歧部、RD10M-17-2,T_10M-17-2_03 TYPE Q',L側、E_10M-17-2_03~E_10M-17-2_04橫交管TYPE D2(第一次)開挖及PC澆置;E_10M-17-2_02~E_10M-17-2_03、E_10M-17-2_03~E_10M-17-2_02 TYPE I',R側及L側開挖。

污水工程
1. WA00101~02、WA00201~02明挖施工;WA01001、WB01801~03、WB01702明挖施工及CLSM澆置回填;A0001~A0005明挖施工前整地。

外部廠商進場
1. RD4-3-2自來水管線施作,影響側溝及路基施工。

其他重要事項
1. 住三R3-51坵塊台電電力系統未施作,影響Ba805與Ba806箱涵施工。
2. RD4-3-1自來水管線未施作,影響中央分隔島施工。
1141212工程現況4-3-2 Ub8053(0K+0~20)箱涵式側溝蓋版及路緣石模板組立
1141212工程現況4-3-2 Ub8050(0K+40~60)U溝蓋版澆置

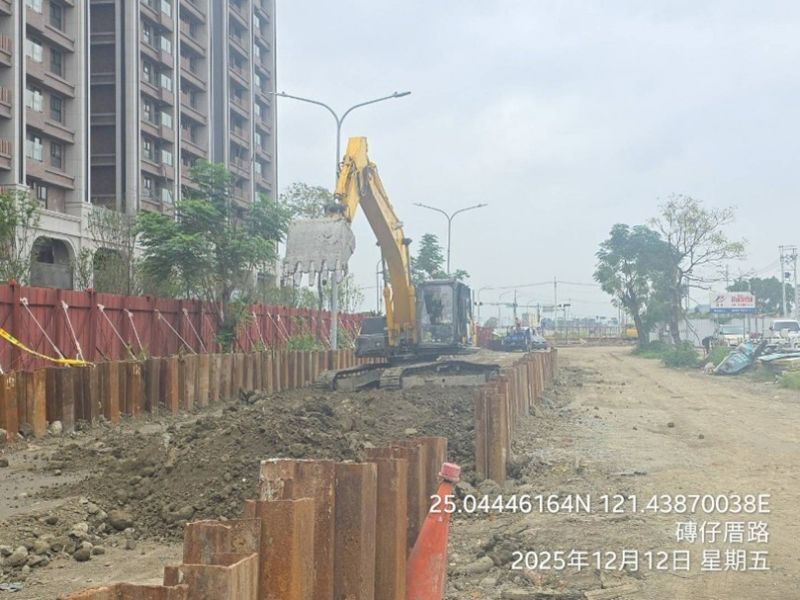

1141212工程現況4-2-3 Bb834(0K+760~840)箱涵回填及夯實

1141212工程現況4-3-2路燈基礎PC澆置

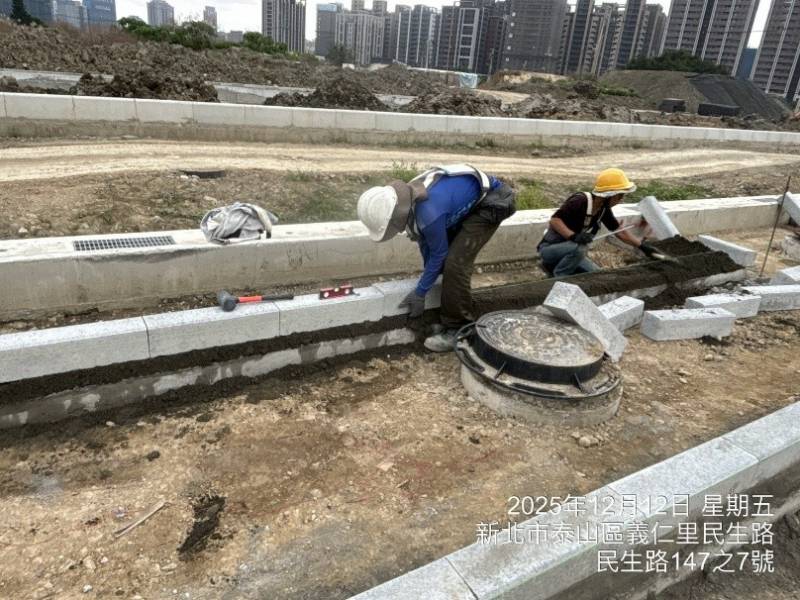

1141212工程現況4-3-1(0K+150~310)R側人行道樹圍石及路緣石鋪設
1141212工程現況

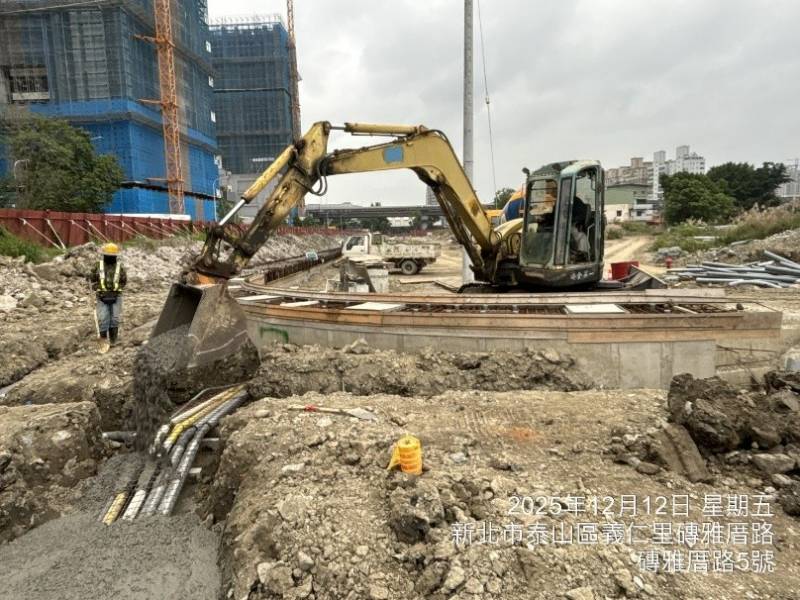

4-3-2接10M-36-1路燈及號誌過路管道澆置
