本日天氣:上午陰、下午雨
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道清碎石鋪設。2. RD4-3-2路燈基礎吊放。
3. RD7-1箱涵開孔作業。
4. RD4-2-3鋼板樁拔除後砂土回填;RD4-3-1與新北大道口圍籬拆除;工區出入口大門(31號門)修繕。
5. RD4-3-1與新北大道口型鋼式護欄吊放。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。
9. RD4-3-2(0K+10~114.75)中央分隔島位置、RD10M-22(Ub8140)溝蓋位置、RD10M-22與RD4-3-1路口邊界放樣;RD10M-15-3 Bb814箱涵完成面、莊田路人孔高程收測。
整地土方工程
1. 住三R3-54坵塊鋼筋混凝土地坪及側溝敲除。

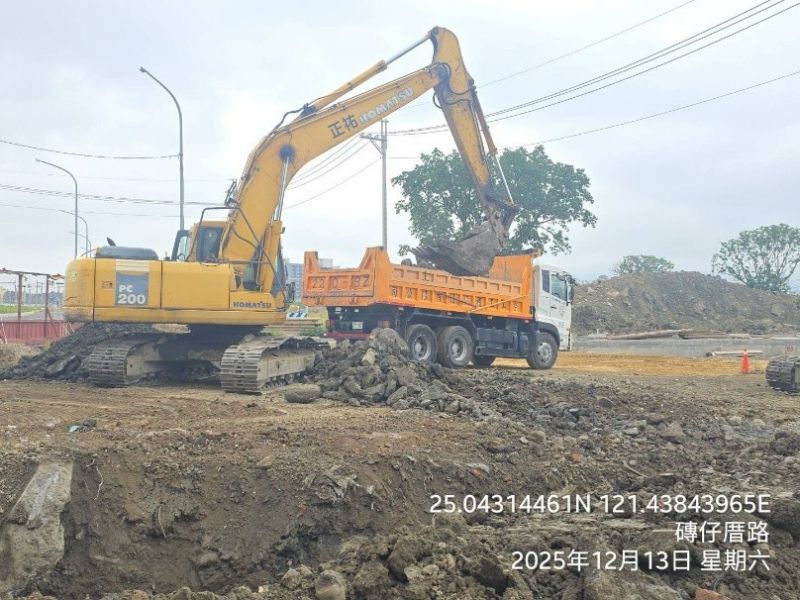

2. 住三R3-80坵塊餘方土近運回填及整理。

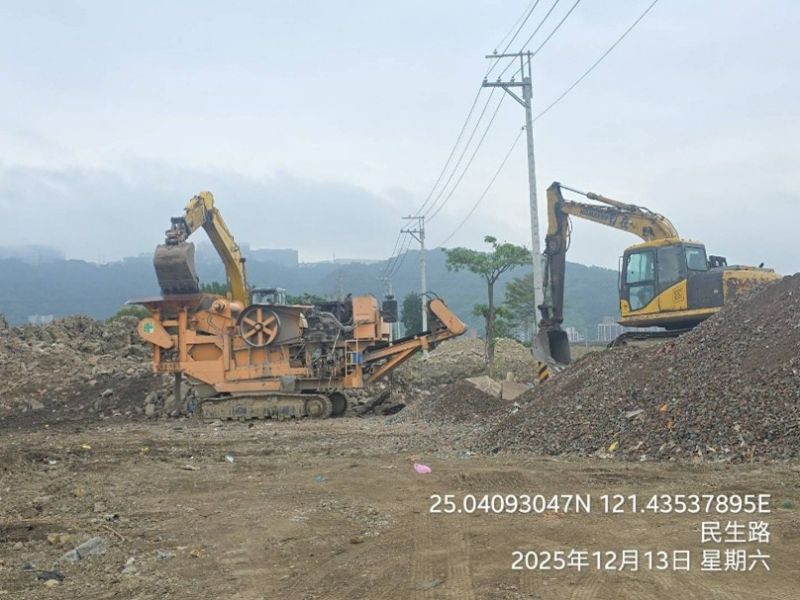

3. 住三R3-82坵塊混凝土塊軋碎、集中堆置。

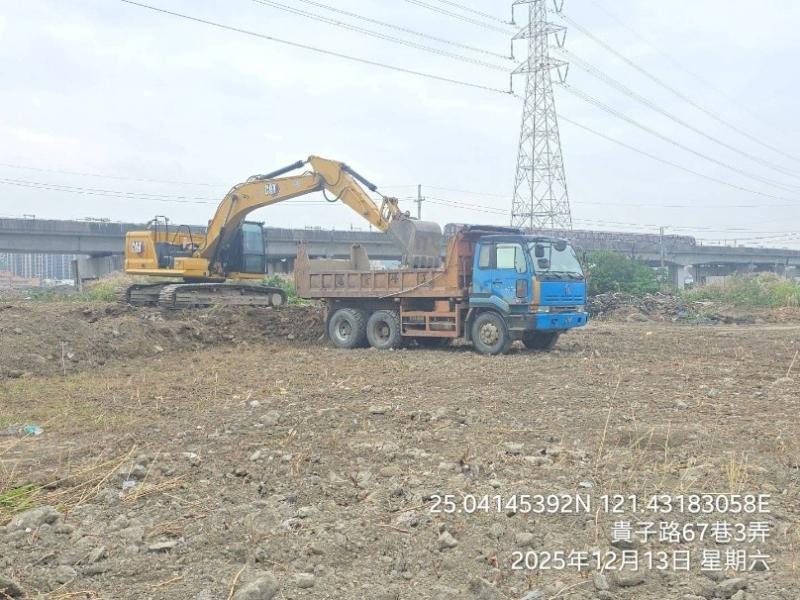

4. RD4-3-2 Ub8059接Bb835障礙物敲除及清運。
5. RD10M-15-1~RD10M-15-3 Bb811箱涵回填。
6. RD4-2-3鋼版樁拔除及打設。
7. RD4-3-1與新北大道口地坪敲除。
公六
1. 公六環境整理。
2. 公六地坪夯實。
排水工程
1. RD4-3-2 Ub8053(0K+0~20)箱涵式側溝蓋版及路緣石模板組立、澆置;RD4-3-2~RD10M-16-3 Ub8100(0K+90~108.79)U溝蓋版及路緣石完成面修飾。
2. RD4-3-2 Ub8058(0K+150~155.81)U溝底版及牆身鋼筋綁紮。
3. RD4-3-2 Ub8050(0K+80~91.37)U溝底版及牆身模板組立。
4. RD4-3-2 Ub8050(0K+20~80)U溝路緣石模板組立、澆置。

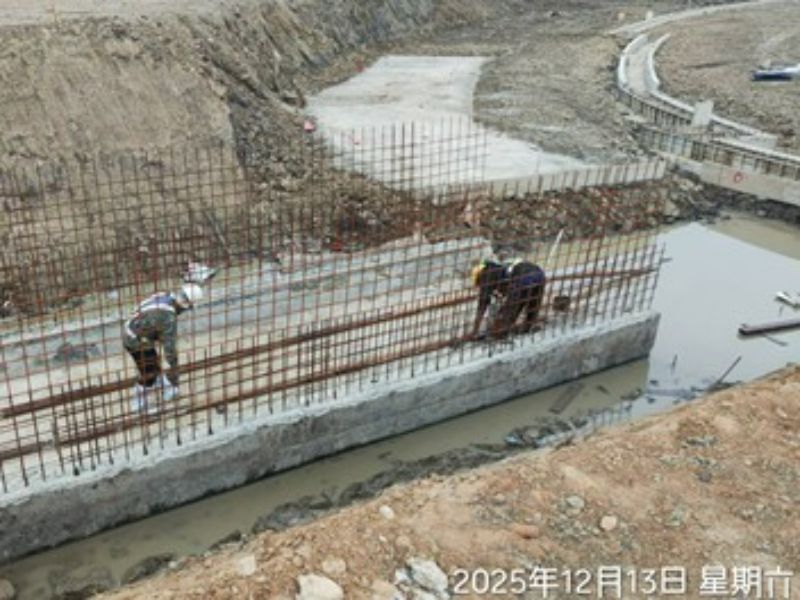

5. RD10M-15-4 Bb815(0K+620~640)腹頂版澆置;RD7-3 Ub8160(0+100~118.27)、Ub8163(0K+0~20、0K+100~117.48)、Ub8164(0K+0~40)、Ub8166(0K+0~40)U溝PC模板組立。

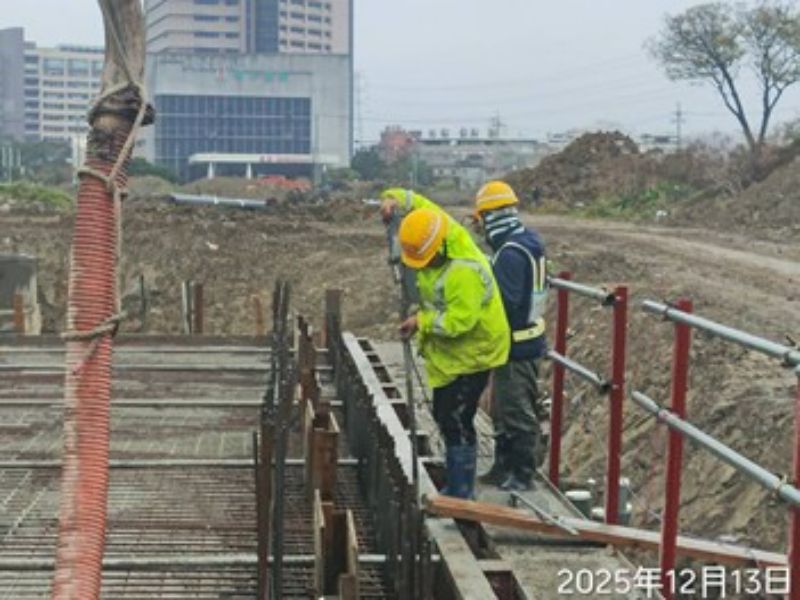

6. RD10M-36-2 Ba404-1 (0K+30~43.81)腹頂版模板組立。
共同管道工程
1. RD10M-16-2,E_10M-16-2_03~E_10M-16-2_04 TYPE E'、E_10M-16-2_04~E_10M-16-2_05、E_10M-16-2_05~E_10M-16-2_04 TYPE I',R側及L側、E_10M-16-2_04~E_10M-16-2_05、E_10M-16-2_05~E_10M-16-2_04 TYPE Q'排管施作;RD6-1,E_6-1_09~E_6-1_10橫交管TYPE G開挖及PC澆置。
2. RD4-2-2,E_42_02~T_42_02 TYPE H轉彎段排管、模板組立及澆置;E_42_04、E_42_06 TYPE Q、T_42_02~E_42_04、E_42_04~T_42_04、T_42_04~E_42_06、E_42_06~T_42_06 TYPE I鋼筋綁紮。
3. RD10M-22,T_10M-22_02~RD4-3-1,T_4-3_10 TYPE D2轉彎段(第二次)、RD10M-22,T_10M-22_01~RD4-3-1,E_4-3_12 TYPE D2轉彎段(第二次)鋼筋綁紮、排管、模板組立及澆置;RD10M-23,E_10M-23_03~E_10M-23_04 TYPE E'排管及澆置;RD10M-22,E_10M-22_03~E_10M-23_04 TYPE E'鋼筋綁紮;RD10M-22,T_10M-22_01~RD4-3-1 TYPE K、RD10M-22,T_10M-22_02~RD4-3-1 TYPE K開挖及PC澆置。
外部廠商進場
1. RD4-3-2(莊泰路以東)自來水管線施作,影響側溝及路基施工。
其他重要紀錄
1. 住三R3-51坵塊台電電力系統未施作,影響Ba805與Ba806箱涵、側溝及路基施工。
2. RD4-3-1、RD4-3-2自來水管線未施作,影響中央分隔島、側溝及路基施工。
住三R3-82坵塊混凝土塊軋碎、集中堆置
10M-36-2 Ba404-1(0K+30~43.81)腹頂版模板組立
住三R3-80坵塊餘方土近運回填及整理
4-3-2 Ub8059接Bb835障礙物敲除及清運
4-2-3鋼版樁拔除及打設
10M-15-4 Bb815(0K+620~640)腹頂版澆置
